《施工方案国网省县配电网第一批工程10千伏线改造工程施工方案.docx》由会员分享,可在线阅读,更多相关《施工方案国网省县配电网第一批工程10千伏线改造工程施工方案.docx(6页珍藏版)》请在第壹文秘上搜索。

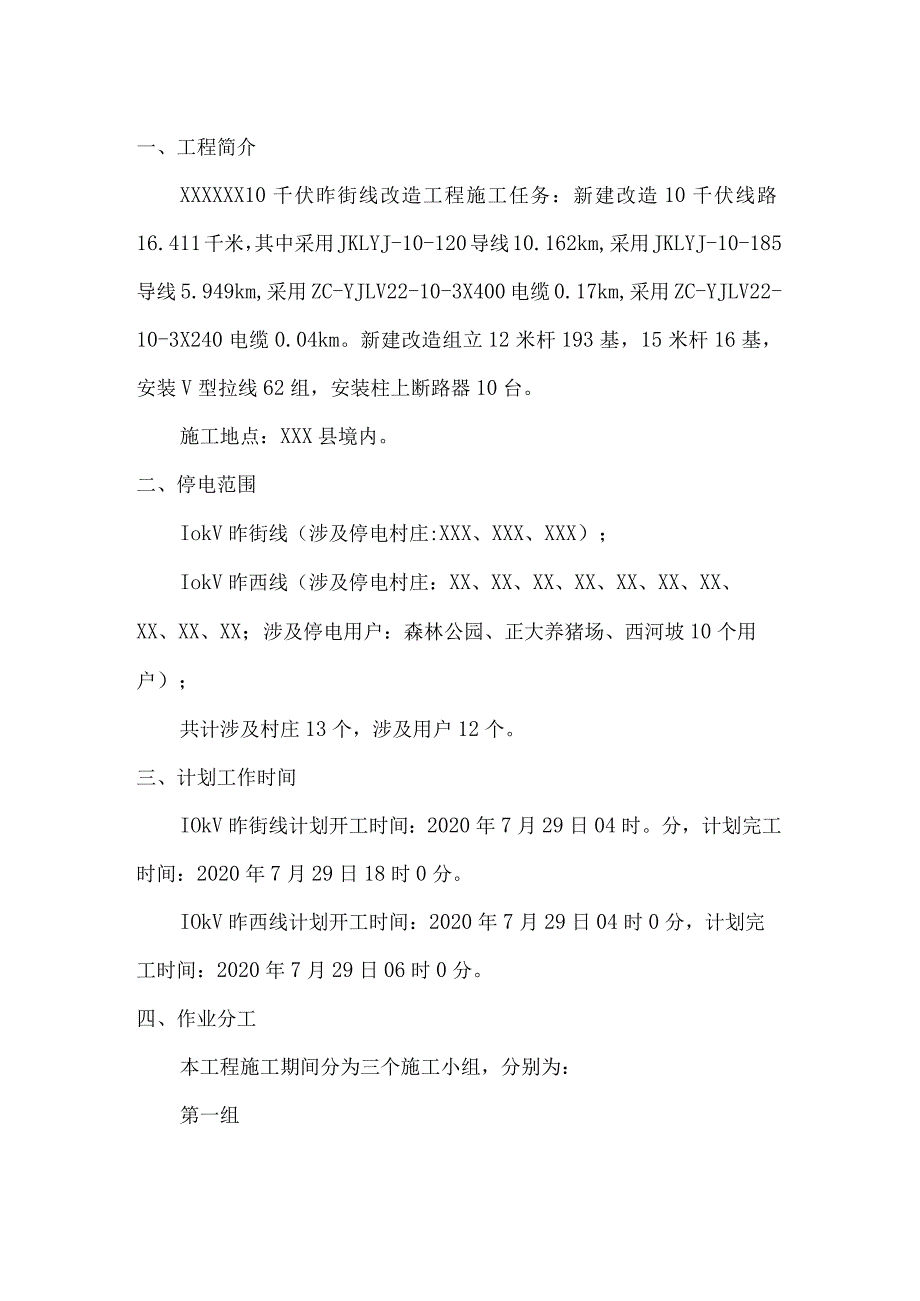

1、国网省县配电网第一批工程10千伏线改造工程施工方案XXX集团有限公司签署页一、工程简介XXXXXX10千伏昨街线改造工程施工任务:新建改造10千伏线路16.411千米,其中采用JKLYJ-10-120导线10.162km,采用JKLYJ-10-185导线5.949km,采用ZC-YJLV22-10-3X400电缆0.17km,采用ZC-YJLV22-10-3X240电缆0.04km。新建改造组立12米杆193基,15米杆16基,安装V型拉线62组,安装柱上断路器10台。施工地点:XXX县境内。二、停电范围IokV昨街线(涉及停电村庄:XXX、XXX、XXX);IokV昨西线(涉及停电村庄:XX

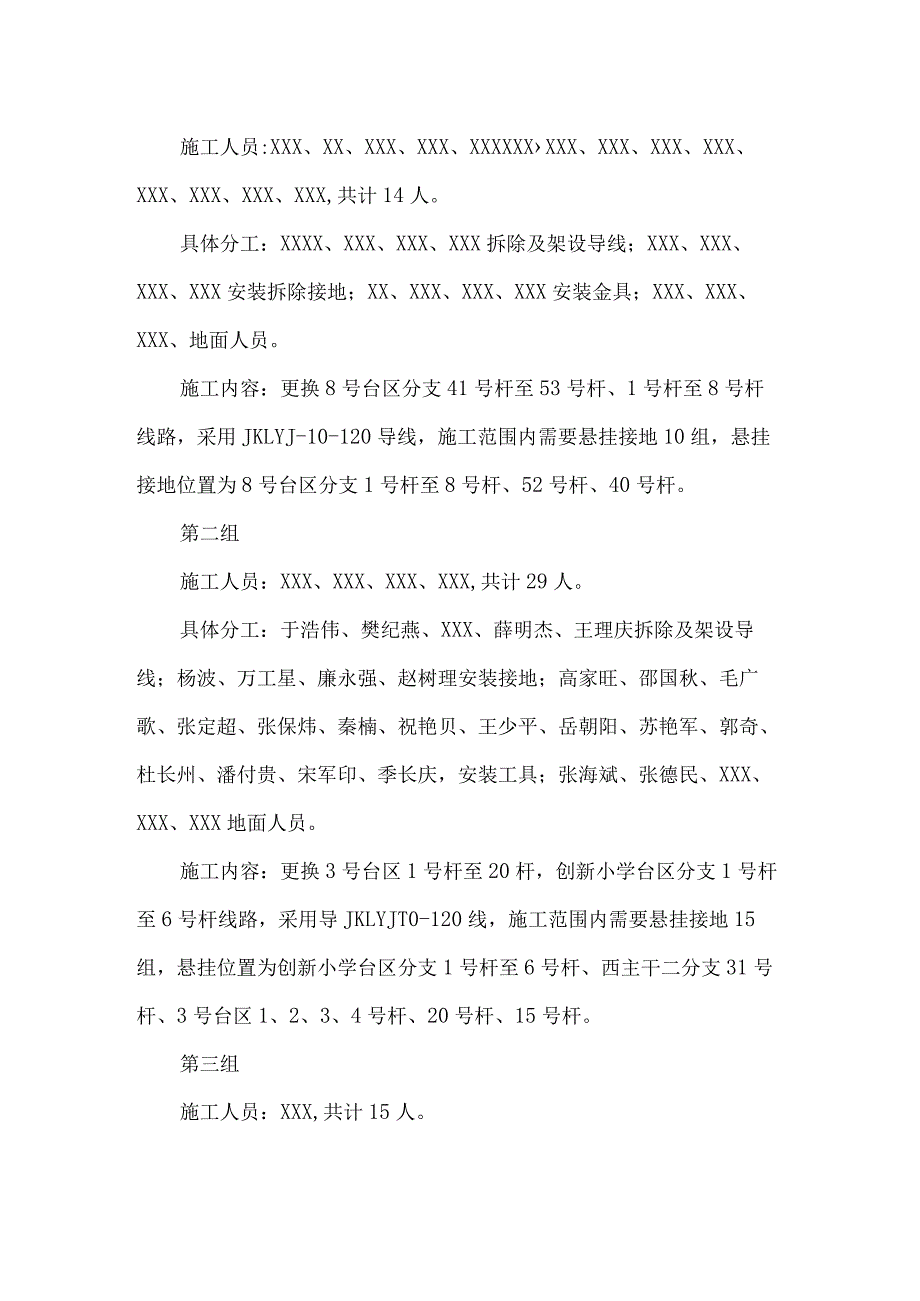

2、、XX、XX、XX、XX、XX、XX、XX、XX、XX;涉及停电用户:森林公园、正大养猪场、西河坡10个用户);共计涉及村庄13个,涉及用户12个。三、计划工作时间IOkV昨街线计划开工时间:2020年7月29日04时。分,计划完工时间:2020年7月29日18时0分。IOkV昨西线计划开工时间:2020年7月29日04时0分,计划完工时间:2020年7月29日06时0分。四、作业分工本工程施工期间分为三个施工小组,分别为:第一组施工人员:XXX、XX、XXX、XXX、XXXXXXXXX、XXX、XXX、XXX、XXX、XXX、XXX、XXX,共计14人。具体分工:XXXX、XXX、XXX、X
3、XX拆除及架设导线;XXX、XXX、XXX、XXX安装拆除接地;XX、XXX、XXX、XXX安装金具;XXX、XXX、XXX、地面人员。施工内容:更换8号台区分支41号杆至53号杆、1号杆至8号杆线路,采用JKLYJ-10-120导线,施工范围内需要悬挂接地10组,悬挂接地位置为8号台区分支1号杆至8号杆、52号杆、40号杆。第二组施工人员:XXX、XXX、XXX、XXX,共计29人。具体分工:于浩伟、樊纪燕、XXX、薛明杰、王理庆拆除及架设导线;杨波、万工星、廉永强、赵树理安装接地;高家旺、邵国秋、毛广歌、张定超、张保炜、秦楠、祝艳贝、王少平、岳朝阳、苏艳军、郭奇、杜长州、潘付贵、宋军印、季
4、长庆,安装工具;张海斌、张德民、XXX、XXX、XXX地面人员。施工内容:更换3号台区1号杆至20杆,创新小学台区分支1号杆至6号杆线路,采用导JKLYJT0-120线,施工范围内需要悬挂接地15组,悬挂位置为创新小学台区分支1号杆至6号杆、西主干二分支31号杆、3号台区1、2、3、4号杆、20号杆、15号杆。第三组施工人员:XXX,共计15人。具体分工:张金义、张晓辉、张其凡、曹明枫、胡常魁拆除及架设导线;张全顺、孙永胜安装接地;石山先、狄廷印安装金具;孙文军、王西卫、王本轩T接线路;XXX、XXX、曹明地面人员。施工内容:更换东小庄分支18号杆至28号杆、东小庄分支1号杆至18号杆线路,均采用JKLYJ-10-120导线,施工范围内需要悬挂接地5组,悬挂接地位置为21号杆、18号杆、28号杆、月乍西主干30号杆、32号杆;在西主干49#杆处与月乍西主干线T接。本工程施工人员共计67人,接地共计28组。工程开工前严格按照组织措施、技术措施施工。备用施工人员在紧急情况下可以来回调用,具体人员包括:秦允贤、于红典、杨来金、李福旗、王西卫、王本轩、张全顺、赵树理、高家旺,共计9人。五、附图第一组施工分段第三组施工分段
