《桥梁工程监理细则汇编.docx》由会员分享,可在线阅读,更多相关《桥梁工程监理细则汇编.docx(43页珍藏版)》请在第壹文秘上搜索。
1、1、原材料监理细则一)原材料的进场承包人1 .按监理批准的材料规格组织进场。2 .材料进场后应按合同技术规范的规定妥善贮存保管。3 .进场后应书面向现场监理报告:1)材料产地、生产厂家资料,包括生产工艺流程、生产方式与主要机械、生产许可证副本等(首次进场)。2)产品出厂合格证,包括出厂试验报告,质量担保书等。4 .材料进场后应按规定频率与规范进行抽样试验。5 .抽样试验取样必须由现场监理旁站。6 .抽样试验报告应送交总监办审查。7 .进场材料能否使用,或退出现场应服从现场监理的指令。8 .建立材料进场档案,见附表。监理1 .材料进场后立即指令承包人进行抽样试验,并旁站取样。2 .抽样试验如由承

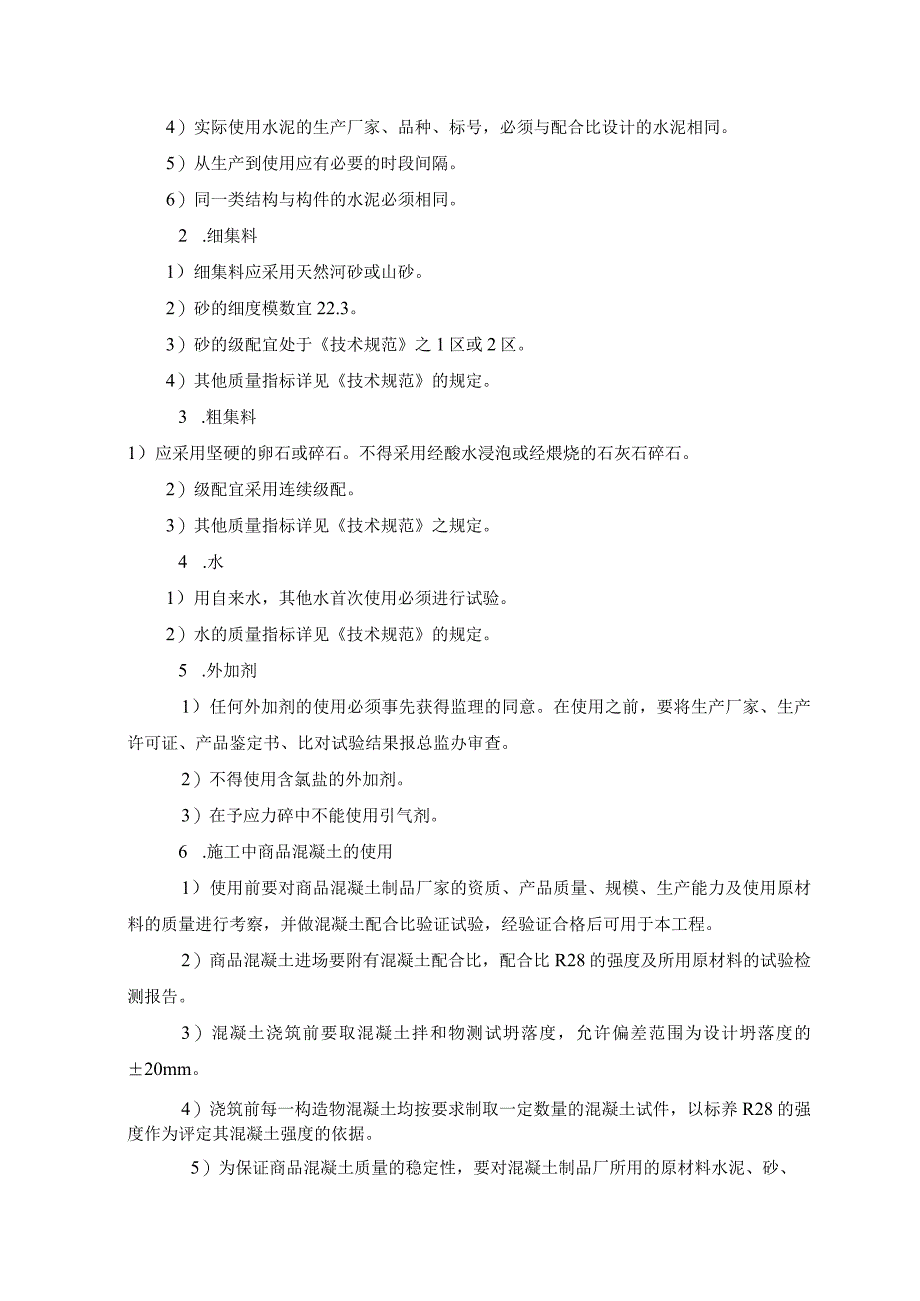

2、包人工地试验室进行,则应进行旁站,或按规定频率组织复核试验。3 .审批承包人材料抽样试验报告,决定是否用于工程。对不合格材料应指令退场,或降级使用。4 .对同意使用的材料的贮存与保管进行检查。二)原材料的要求1 .碎原材料:1 .水泥1)除非设计另有规定,水泥一般应用硅酸盐水泥或普通水泥,其质量应符合GB1751999的规定。2)不得使用高炉矿渣水泥。3)水泥的生产方式应为旋窑生产,生产厂家的生产能力应在30万吨以上。4)实际使用水泥的生产厂家、品种、标号,必须与配合比设计的水泥相同。5)从生产到使用应有必要的时段间隔。6)同一类结构与构件的水泥必须相同。2 .细集料1)细集料应采用天然河砂或
3、山砂。2)砂的细度模数宜22.3。3)砂的级配宜处于技术规范之1区或2区。4)其他质量指标详见技术规范的规定。3 .粗集料1)应采用坚硬的卵石或碎石。不得采用经酸水浸泡或经煨烧的石灰石碎石。2)级配宜采用连续级配。3)其他质量指标详见技术规范之规定。4 .水1)用自来水,其他水首次使用必须进行试验。2)水的质量指标详见技术规范的规定。5 .外加剂1)任何外加剂的使用必须事先获得监理的同意。在使用之前,要将生产厂家、生产许可证、产品鉴定书、比对试验结果报总监办审查。2)不得使用含氯盐的外加剂。3)在予应力碎中不能使用引气剂。6 .施工中商品混凝土的使用1)使用前要对商品混凝土制品厂家的资质、产品
4、质量、规模、生产能力及使用原材料的质量进行考察,并做混凝土配合比验证试验,经验证合格后可用于本工程。2)商品混凝土进场要附有混凝土配合比,配合比R28的强度及所用原材料的试验检测报告。3)混凝土浇筑前要取混凝土拌和物测试坍落度,允许偏差范围为设计坍落度的20mm。4)浇筑前每一构造物混凝土均按要求制取一定数量的混凝土试件,以标养R28的强度作为评定其混凝土强度的依据。5)为保证商品混凝土质量的稳定性,要对混凝土制品厂所用的原材料水泥、砂、石不定期进行抽检,对混凝土拌和楼配料所用的计量装置随时抽查校验。IL钢筋:7 .钢筋1)进场的钢筋必须有出厂合格证、涂色、标牌清楚。2)合格证书中包括试验报告

5、、金相分析、生产程序、每批鉴定及法律担保人。3)钢筋的种类、钢号、直径应与设计图相同,一般不进行替换。4)钢筋碎结构中一般不采用冷拉钢筋(冷拉调直除外)。5)钢筋的质量指标应符合GB149998、GB1301391的规定。8 .焊条1)II级钢筋搭接焊、帮条焊须采用T500以上的焊条。2)焊条的质量应符合有关标准。III.予应力钢材1 .予应力钢绞线的质量指标应符合GB“5224的规定。2 .锚具的钢材应符合GB69965中45号钢的要求。3 .锚具的硬度为GB20365中洛氏HRC5558。4 .锚具要逐一进行探伤检测。IV)原材料的试验与质量标准原材料进场后的抽样试验要求具体如下表:材料名
6、称预控内容进场验收控制内容存放控制内容复核控制内容平行检测计划水泥厂家资质出厂合格证、试验报告,按品种、强度、证明文件、出厂时间、批次查看包装与提供防受潮,不得露天存放,地面应有隔潮层,不同等级品种和出厂胶砂强度、凝结时间、安定性、细度,存放三个月复检(袋装同批次200吨、散对质量怀疑时进行资料是否一致,有无结块失效水泥,补报28天强度报告日期、批次的水泥分别堆放,堆垛不超过10袋装500吨)钢筋厂家资质、样品出厂试验报告、质保书,按证明文件核对数量、品种,外观检查:有无锈蚀、鳞片、污染宜堆放仓库,露天堆置时应垫高并加盖,按不同钢种、等级、牌号、规格、厂家分别标识存放力学性能:抗拉、抗弯强度以
7、及可焊性(同批次60吨)对质量怀疑时进行较钢线资样厂质品出厂试验报告、质保书,按证明文件核对数量、品种,外观检查:有无锈蚀、污染堆放仓库,按不同等级、牌号、规格、厂家分别标识存放钢绞线分批检验(每批60T)、如每批少于3盘,则逐盘取样对质量怀疑时进行石子样品目测最大粒径、针片状、白皮量泥块含量,查合格证、出厂证明地面平整,无泥土,不同规格堆放整齐压碎值、筛分析、表观密度、堆密度、含泥量、针片状含量(同批次400吨)对质量怀疑时砂子样品查合格证、出厂证明、目测含泥量、洁净度地面平整,无泥土,不同规格堆放整齐筛分析、表观密度、堆密度、含泥量、氯离子含量(同批次400吨)对质量怀疑时塘渣产地、样品最
8、大粒径、级配、含泥量按规范要求工格栅厂家资质样品质保书、合格证、外观检查堆放整齐、覆盖,防老化按规范要求样品外观质量检查防碎裂按规范要求沥青混合料厂家资质温度、外观保温稳定性、流值、沥青饱和度、马歇尔高温稳定性检测一次2排水施工监理细则雨水管道工程质量监控总程序(1)槽开挖允许偏差控制目标(2)沟槽开挖监理要点:审核施工单位提交的沟槽土方施工方案,审核其沟槽开挖断面型式是否适用,安全;沟槽支撑措施是否合理,排水措施是否得当,提出合理的监理建议并督促其落实。要求施工单位在土方开挖前进行一次全面性的轴线复测,并进行自然地坪标高测定。涉及采用钢板桩防护的需要现场监理人员和业主单位同意才可实施。审查挖
9、土单位的分包资质及人员、设备情况和质保体系,督促施工单位做好班组技术交底。根据现场实际情况和施工条件,督促施工单位合理确定开挖顺序,合理确定分段长度,确保工序衔接,劳动力、机械均衡施工。在整个挖土过程中,监理人员经常巡视,提醒施工单位做好沟槽长度、宽度及放坡坡度控制。督促施工单位将开挖土分类堆放、确保回填土土源质量。严格控制机械挖土深度,管槽底10Cm范围内必需采用人工开挖,严禁扰动槽底土壤,发生超挖,严禁用土回填。提醒施工单位注意施工期天气情况,禁止雨天开挖,避免槽底受水浸泡。沟槽开挖后,立即组织有关单位进行基槽验收,检验符合要求后填写验收意见并签证,并督促施工单位立即进行下道工序施工,以防
10、基底土扰动或水浸。2 .平基管座:(1)平基管座偏差控制目标平基、管座允许偏差控制目标序号项目允许偏差检验频率检验方法范围点数1垫层中线每侧宽不小于设计IOm2点经纬仪/拉线、尺量高程015mmIOm1点水准仪量2平基中线每侧宽010mmIOm2点经纬仪/拉线、尺量高程0-15mmIOm1点水准仪厚度不小于设计IOm1点用尺量3管雇肩宽510mmIOm2点拉边线用尺量肩高20mmIOm2点用水准仪量4蜂窝面积1%2井间每侧面1点用尺量蜂窝、麻面面积(2)基坑开挖检查合格后,应尽快施工平基,避免基槽长时间暴露,平基施工前要把积水抽干,不得带水施工;管座混凝土施工时进行旁站监理,提醒施工单位注意使
11、基础与管道结合良好,以保证在受力条件下共同作用。(3)注意检查垫层、平基厚度、高程、中线偏差、管基浇注质量、顺直度,两井之间必须直线连接,不得出现反坡、弯曲。3 .管道安装:(1)管材购买前施工单位应先对管材厂家资质进行报验,监理同意方可购买,督促施工单位加强对进场管材的检查验收,检查承插口及管身缺陷,清退不合格产品,并及时办理材料报验手续,严格按要求进行承插口工作面、橡胶圈表面的处理;(2)安管过程中应检查其中线位置,管道高程是否符合设计要求,督促其进行班组技术交底,并随时记录安装原始数据,及时填写安装质量记录报表;(3)安装时严格检查管道是否平稳,中线、高程核对正确后是否逐根加固,缝宽应均
12、匀,管道内不得有泥土、砖石、砂浆、木块等杂物;(4)管道安装偏差控制目标如表安管允许偏差控制目标序号项目允许偏差(mm)检验频率检验方法范围点数1中线位移15两井之间2经纬仪/拉线、尺量2管内底标局D1000mm10两井之间2用水准仪量D100Omm15两井之间2倒虹吸管+30每道直管4用水准仪量3邻管内底错口D1000mm3两井之间3用尺量4 .抹带接口:(1)接口应平直,环间缝隙均匀,灰口应整齐、密实、饱满,不得有裂缝、空鼓现象;(2) UPVC管需直线铺设,需利用柔性接口折线铺设时,每个承接口处相对转角不得大于2度。接口、抹带允许偏差控制目标序号项目允许偏差检验频率检验方法范围点数1宽度
13、05MM两井之间2点用尺量2厚度05MM两井之间2点用尺量5 .检查井:(1)巡视检查井砌筑质量:检查砌体用砖及砂浆是否合格,施工时灰缝是否饱满、抹面是否压光、有无空鼓裂缝、井壁是否垂直、是否有通缝,砌筑前红砖是否浸湿;(2)巡视检查井内流槽是否平顺、踏步按装是否牢固、位置是否准确、井内是否干净;(3)检查井盖、井框质量以及安装是否牢固、平稳,井身尺寸、标高是否准确;(4)检查并偏差控制目标如表检查并允许偏差控制目标序号项目允许偏差(mm)检验频率检验方法范围点数1井身尺寸长、宽20每座2尺量直径20每座2尺量2井盖.局程非路面20每座1水准仪量路面3每座1水准仪量3井底高D100010每座1
14、水准仪量6 .雨水井支管:(1)根据设计文件和图纸,测定井位、支管的定位和高程;(2)检查所用的井框、井盖等物质的合格证和其他出厂证明材料;(3)抽查水泥砂浆强度、砌筑质量;(4)督促承包人注意井周、支管回填质量,按照设计与规范要求进行施工;(5)检查外观质量,要求井内抹面平整,不得起壳、裂缝,井框、井盖、井薨完好无损,合格后予以签认;7 .回填土:(1)管道回填前,施工单位应进行隐蔽工程验收报验,监理单位检查合格后方能进行回填;(2)回填工作应选择晴天进行,督促施工单位不得带水回填,注意回填土的含水量,并分层夯实平整;(3) 督促检查施工单位用土质量,胸腔及管顶50Cm以内应两侧同时进行夯填,填料不得含有有机物及大于5cm的砖石等硬块;(4) 填旁站时注意管道两侧均衡回填,两个回填段搭接处不得形成陡坎,窖井周围同步回填,同时确保回填密实度。序号由
