混凝土工程施工质量通病及原因分析及防治措施.docx

上传人:p** 文档编号:480639 上传时间:2023-09-16 格式:DOCX 页数:4 大小:20.65KB
下载 相关 举报
混凝土工程施工质量通病及原因分析及防治措施.docx_第1页
第1页 / 共4页
混凝土工程施工质量通病及原因分析及防治措施.docx_第2页
第2页 / 共4页
混凝土工程施工质量通病及原因分析及防治措施.docx_第3页
第3页 / 共4页
混凝土工程施工质量通病及原因分析及防治措施.docx_第4页
第4页 / 共4页
亲,该文档总共4页,全部预览完了,如果喜欢就下载吧!
资源描述

《混凝土工程施工质量通病及原因分析及防治措施.docx》由会员分享,可在线阅读,更多相关《混凝土工程施工质量通病及原因分析及防治措施.docx(4页珍藏版)》请在第壹文秘上搜索。

1、混凝土工程施工质量通病、原因分析及防治措施序J-名称、现象产生原因防治措施及处理方法1蜂窝(混凝土结构局部出现疏松、砂浆少、石子多、石子之间形成空隙类似蜂窝状的窟窿)(1)混凝土配合比不当,或砂、石子、水泥材料加水量计量不准,造成砂浆少、石子多。(2)混凝土搅拌时间不足,未拌和均匀,和易性差,振捣不密实。(3)下料不当或下料过高未设串简使石子集中,造成石子砂浆离析。(4)混凝土未分层下料,振捣不实或漏振,或振捣时间不够。(5)模板缝隙未堵严,水泥浆流失。(6)钢筋较密,使用的石子料径过大或坍落度过小。(7)基础、柱根部未稍加间歇就继续灌上层混凝土,造成水泥浆流失。防治措施:认真设计、严格控制混

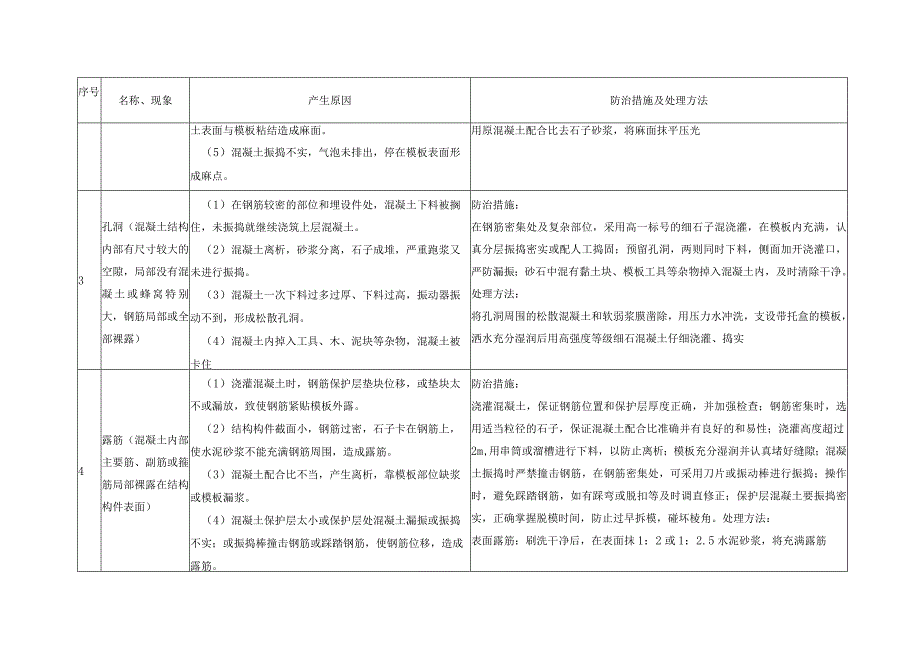

2、凝土配合比,经常检查,做到计量准确;混凝土拌合均匀,坍落度适合;混凝土下料高度超过2m时设串筒或溜槽;浇灌分层下料,分层捣固,防止漏振;模板缝堵塞严密,浇灌中,随时检查模板支撑情况防止漏浆;基础、柱根部在下部浇完间歇l1.5h,沉实后再浇上部混凝土,避免出现“烂脖子”。处理方法:小蜂窝:洗刷干净后,用1:2或1:2.5水泥砂浆抹平压实;较大蜂窝:凿去蜂窝处薄弱松散颗料,洗刷干净后,支模用高一级细石混凝土仔细填塞捣实;较深蜂窝:如难以处理,可埋压浆管、排气孔、表面抹砂浆或浇灌混凝土封闭后,进行水泥压浆处理。2麻面(混凝土局部表面出现缺浆和施工小凹坑、麻点)(1)模板表面粗糙或粘附水泥浆渣等杂物未

3、清理干净,拆模时混凝土表面被粘坏。(2)模板未浇水湿润或湿润不够,构件表面混凝土的水分被吸去,使混凝土失水过多出现麻面。(3)模板拼缝不严,局部漏浆。(4)模板隔离剂涂刷不匀,或局部漏刷或失效,混凝防治措施:模板表面清理干净,不得粘有干硬水泥砂浆等杂物;浇灌混凝土前,模板浇水充分湿润,模板缝隙,用油毡纸、腻子等堵严;选用长效的模板隔离齐J:涂刷均匀,不得漏刷;混凝土分层均匀振捣密实,至排队气泡为止。处理方法:表面作粉刷的,可不处理,表面无粉刷的,在麻面部位浇水充分湿润后,序号名称、现象产生原因防治措施及处理方法土表面与模板粘结造成麻面。(5)混凝土振捣不实,气泡未排出,停在模板表面形成麻点。用

4、原混凝土配合比去石子砂浆,将麻面抹平压光3孔洞(混凝土结构内部有尺寸较大的空隙,局部没有混凝土或蜂窝特别大,钢筋局部或全部裸露)(1)在钢筋较密的部位和埋设件处,混凝土下料被搁住,未振捣就继续浇筑上层混凝土。(2)混凝土离析,砂浆分离,石子成堆,严重跑浆又未进行振捣。(3)混凝土一次下料过多过厚、下料过高,振动器振动不到,形成松散孔洞。(4)混凝土内掉入工具、木、泥块等杂物,混凝土被卡住防治措施:在钢筋密集处及复杂部位,采用高一标号的细石子混浇灌,在模板内充满,认真分层振捣密实或配人工捣固;预留孔洞,两则同时下料,侧面加开浇灌口,严防漏振;砂石中混有黏土块、模板工具等杂物掉入混凝土内,及时清除

5、干净。处理方法:将孔洞周围的松散混凝土和软弱浆膜凿除,用压力水冲洗,支设带托盒的模板,洒水充分湿润后用高强度等级细石混凝土仔细浇灌、捣实4露筋(混凝土内部主要筋、副筋或箍筋局部裸露在结构构件表面)(1)浇灌混凝土时,钢筋保护层垫块位移,或垫块太不或漏放,致使钢筋紧贴模板外露。(2)结构构件截面小,钢筋过密,石子卡在钢筋上,使水泥砂浆不能充满钢筋周围,造成露筋。(3)混凝土配合比不当,产生离析,靠模板部位缺浆或模板漏浆。(4)混凝土保护层太小或保护层处混凝土漏振或振捣不实;或振捣棒撞击钢筋或踩踏钢筋,使钢筋位移,造成露筋。防治措施:浇灌混凝土,保证钢筋位置和保护层厚度正确,并加强检查;钢筋密集时

6、,选用适当粒径的石子,保证混凝土配合比准确并有良好的和易性;浇灌高度超过2m,用串筒或溜槽进行下料,以防止离析;模板充分湿润并认真堵好缝隙;混凝土振捣时严禁撞击钢筋,在钢筋密集处,可采用刀片或振动棒进行振捣;操作时,避免踩踏钢筋,如有踩弯或脱扣等及时调直修正;保护层混凝土要振捣密实,正确掌握脱模时间,防止过早拆模,碰坏棱角。处理方法:表面露筋:刷洗干净后,在表面抹1:2或1:2.5水泥砂浆,将充满露筋序号名称、现象产生原因防治措施及处理方法(5)木模板未浇水湿润,吸水粘结或脱模过早,拆模时缺棱、掉角,导致露筋。部位抹平;露筋较深:凿去薄弱混凝土和突出颗粒,洗刷干净后,用比原来高一级的细石混凝土

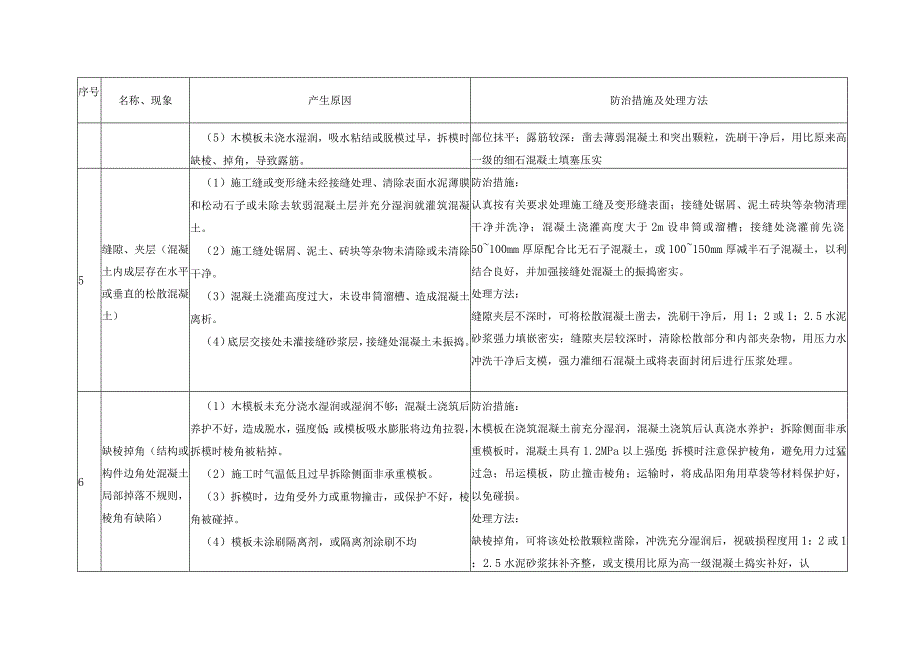

7、填塞压实5缝隙、夹层(混凝土内成层存在水平或垂直的松散混凝土)(1)施工缝或变形缝未经接缝处理、清除表面水泥薄膜和松动石子或未除去软弱混凝土层并充分湿润就灌筑混凝土。(2)施工缝处锯屑、泥土、砖块等杂物未清除或未清除干净。(3)混凝土浇灌高度过大,未设串筒溜槽、造成混凝土离析。(4)底层交接处未灌接缝砂浆层,接缝处混凝土未振捣。防治措施:认真按有关要求处理施工缝及变形缝表面;接缝处锯屑、泥土砖块等杂物清理干净并洗净;混凝土浇灌高度大于2m设串筒或溜槽;接缝处浇灌前先浇50100mm厚原配合比无石子混凝土,或100150mm厚减半石子混凝土,以利结合良好,并加强接缝处混凝土的振捣密实。处理方法:

8、缝隙夹层不深时,可将松散混凝土凿去,洗刷干净后,用1:2或1:2.5水泥砂浆强力填嵌密实;缝隙夹层较深时,清除松散部分和内部夹杂物,用压力水冲洗干净后支模,强力灌细石混凝土或将表面封闭后进行压浆处理。6缺棱掉角(结构或构件边角处混凝土局部掉落不规则,棱角有缺陷)(1)木模板未充分浇水湿润或湿润不够;混凝土浇筑后养护不好,造成脱水,强度低;或模板吸水膨胀将边角拉裂,拆模时棱角被粘掉。(2)施工时气温低且过早拆除侧面非承重模板。(3)拆模时,边角受外力或重物撞击,或保护不好,棱角被碰掉。(4)模板未涂刷隔离剂,或隔离剂涂刷不均防治措施:木模板在浇筑混凝土前充分湿润,混凝土浇筑后认真浇水养护;拆除侧

9、面非承重模板时,混凝土具有1.2MPa以上强度;拆模时注意保护棱角,避免用力过猛过急;吊运模板,防止撞击棱角;运输时,将成品阳角用草袋等材料保护好,以免碰损。处理方法:缺棱掉角,可将该处松散颗粒凿除,冲洗充分湿润后,视破损程度用1:2或1:2.5水泥砂浆抹补齐整,或支模用比原为高一级混凝土捣实补好,认序号名称、现象产生原因防治措施及处理方法真养护。7强度不够,均质性差(同批混凝土试块的抗压强度平均值低于设计要求强度等级)(1)水泥过期或受潮,活性降低;砂、石集料级配不好,空隙大,含泥量大,杂物多;外加剂使用不当,掺量不准确(2)混凝土配合比不当,计量不准;施工中随意加水,使水灰比增大。(3)混凝土加料顺序颠倒,搅拌时间不够,拌和不匀。(4)混凝土试块制作未振捣密实,养护管理不善,或养护条件不符合要求,在同条件养时,早期脱水或受外部破坏。防治措施:水泥有出厂合格证,新鲜无结块,过期水泥经试验合格才用;砂、石子粒径、级配、含泥量等符合要求;严格控制混凝土配合比,保证计量准确;混凝土按顺序拌制,保证搅拌时间和拌匀。处理方法:当混凝土强度偏低,可用非破损方法(如弹仪法、超声波法)来测定结构混凝土实际强度,如仍不能满足要求,可按实际强度校核结构的安全度,研究处理方案,采取相加固或补强措施。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 建筑资料

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
