《主要材料供应计划.docx》由会员分享,可在线阅读,更多相关《主要材料供应计划.docx(1页珍藏版)》请在第壹文秘上搜索。

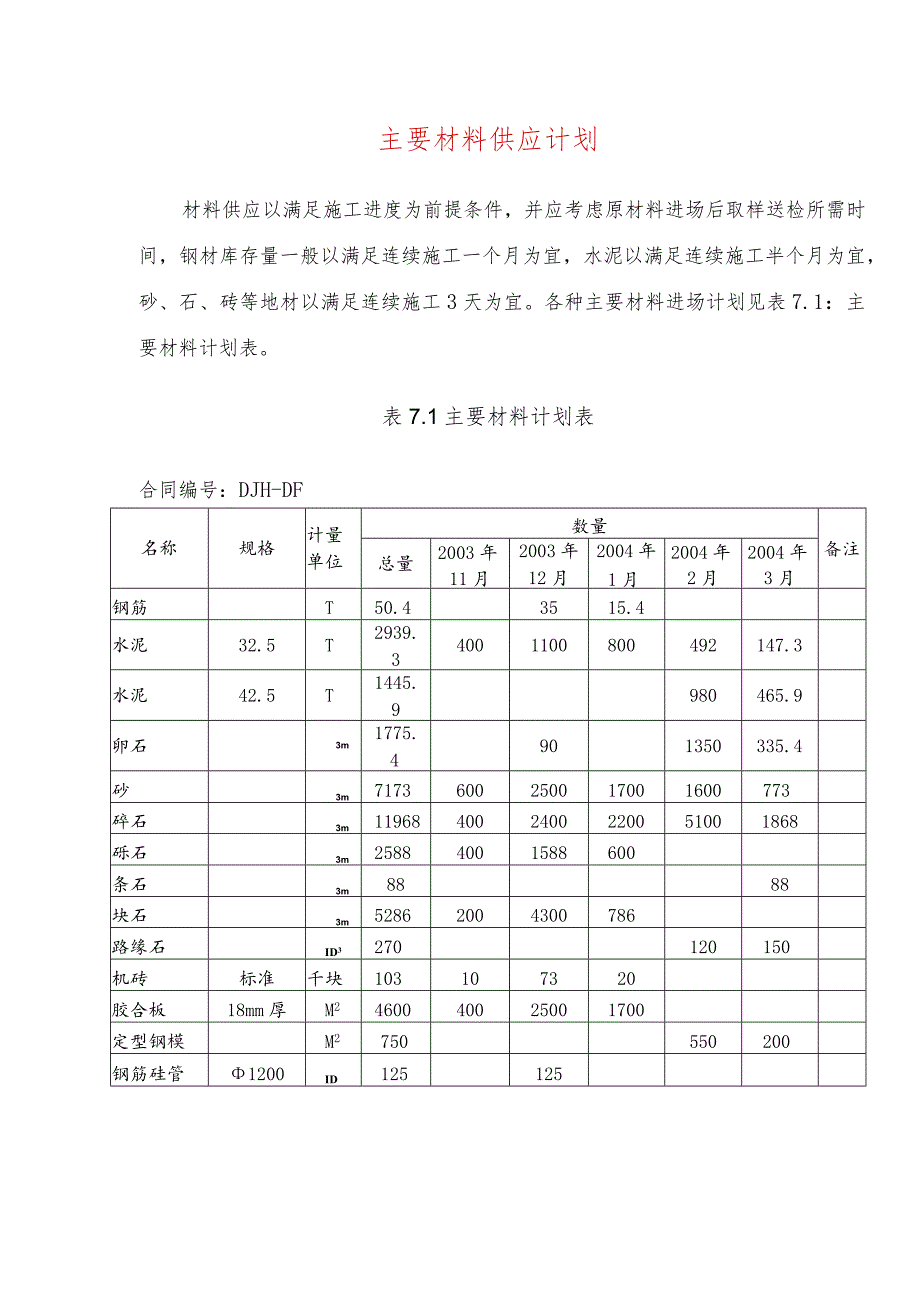

主要材料供应计划材料供应以满足施工进度为前提条件,并应考虑原材料进场后取样送检所需时间,钢材库存量一般以满足连续施工一个月为宜,水泥以满足连续施工半个月为宜,砂、石、砖等地材以满足连续施工3天为宜。各种主要材料进场计划见表7.1:主要材料计划表。表7.1主要材料计划表合同编号:DJH-DF名称规格计量单位数量备注总量2003年11月2003年12月2004年1月2004年2月2004年3月钢筋T50.43515.4水泥32.5T2939.34001100800492147.3水泥42.5T1445.9980465.9卵石3m1775.4901350335.4砂3m7173600250017001600773碎石3m119684002400220051001868砾石3m25884001588600条石3m8888块石3m52862004300786路缘石ID3270120150机砖标准千块103107320胶合板18mm厚M2460040025001700定型钢模M2750550200钢筋硅管1200ID125125
