地下综合管廊试点建设PPP项目工程建设实施总体部署方案.docx

上传人:p** 文档编号:481945 上传时间:2023-09-18 格式:DOCX 页数:9 大小:292.81KB
下载 相关 举报
地下综合管廊试点建设PPP项目工程建设实施总体部署方案.docx_第1页
第1页 / 共9页
地下综合管廊试点建设PPP项目工程建设实施总体部署方案.docx_第2页
第2页 / 共9页
地下综合管廊试点建设PPP项目工程建设实施总体部署方案.docx_第3页
第3页 / 共9页
地下综合管廊试点建设PPP项目工程建设实施总体部署方案.docx_第4页
第4页 / 共9页
地下综合管廊试点建设PPP项目工程建设实施总体部署方案.docx_第5页
第5页 / 共9页
地下综合管廊试点建设PPP项目工程建设实施总体部署方案.docx_第6页
第6页 / 共9页
地下综合管廊试点建设PPP项目工程建设实施总体部署方案.docx_第7页
第7页 / 共9页
地下综合管廊试点建设PPP项目工程建设实施总体部署方案.docx_第8页
第8页 / 共9页
地下综合管廊试点建设PPP项目工程建设实施总体部署方案.docx_第9页
第9页 / 共9页
亲,该文档总共9页,全部预览完了,如果喜欢就下载吧!
资源描述

《地下综合管廊试点建设PPP项目工程建设实施总体部署方案.docx》由会员分享,可在线阅读,更多相关《地下综合管廊试点建设PPP项目工程建设实施总体部署方案.docx(9页珍藏版)》请在第壹文秘上搜索。

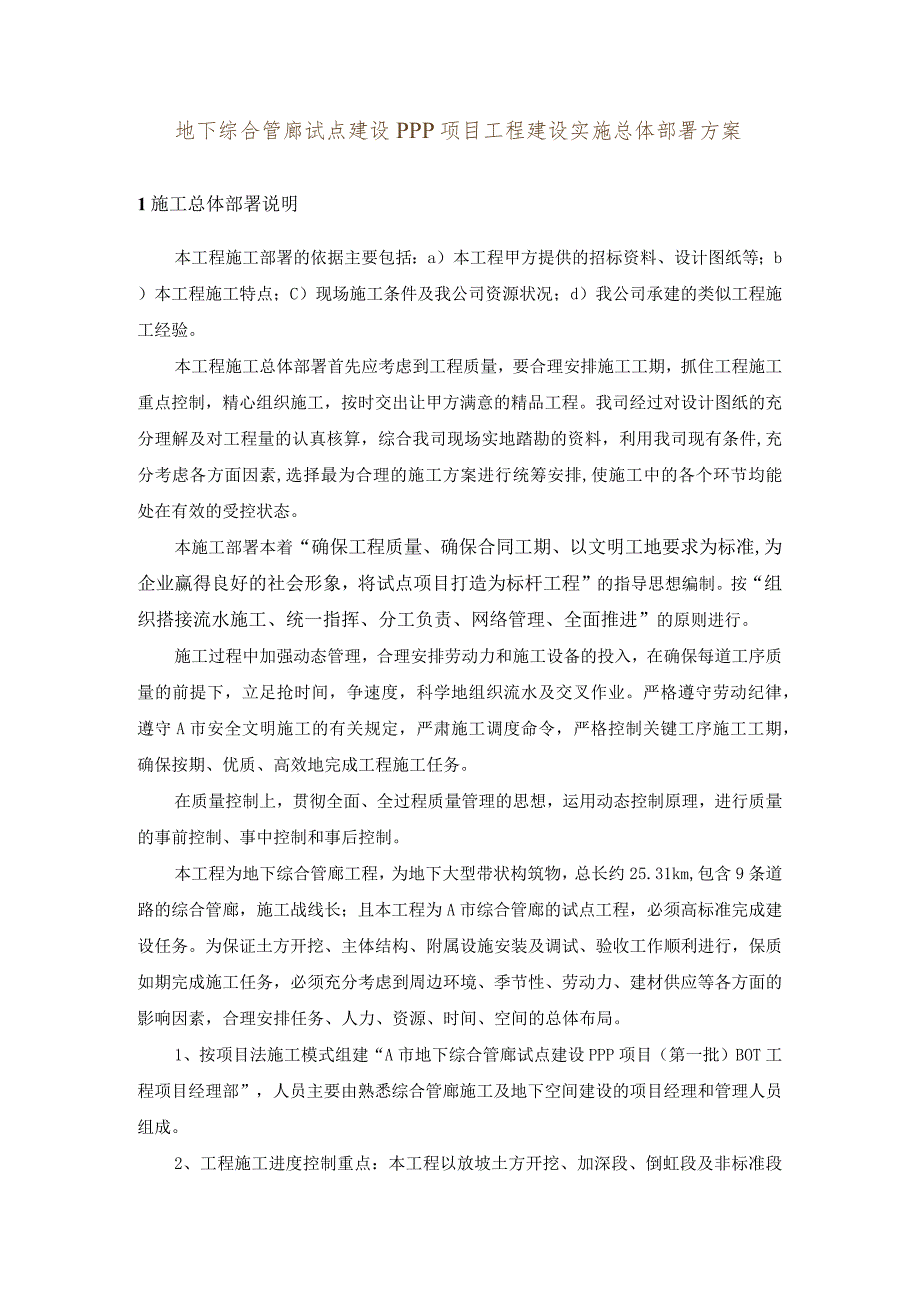

1、地下综合管廊试点建设PPP项目工程建设实施总体部署方案1施工总体部署说明本工程施工部署的依据主要包括:a)本工程甲方提供的招标资料、设计图纸等;b)本工程施工特点;C)现场施工条件及我公司资源状况;d)我公司承建的类似工程施工经验。本工程施工总体部署首先应考虑到工程质量,要合理安排施工工期,抓住工程施工重点控制,精心组织施工,按时交出让甲方满意的精品工程。我司经过对设计图纸的充分理解及对工程量的认真核算,综合我司现场实地踏勘的资料,利用我司现有条件,充分考虑各方面因素,选择最为合理的施工方案进行统筹安排,使施工中的各个环节均能处在有效的受控状态。本施工部署本着“确保工程质量、确保合同工期、以文

2、明工地要求为标准,为企业赢得良好的社会形象,将试点项目打造为标杆工程”的指导思想编制。按“组织搭接流水施工、统一指挥、分工负责、网络管理、全面推进”的原则进行。施工过程中加强动态管理,合理安排劳动力和施工设备的投入,在确保每道工序质量的前提下,立足抢时间,争速度,科学地组织流水及交叉作业。严格遵守劳动纪律,遵守A市安全文明施工的有关规定,严肃施工调度命令,严格控制关键工序施工工期,确保按期、优质、高效地完成工程施工任务。在质量控制上,贯彻全面、全过程质量管理的思想,运用动态控制原理,进行质量的事前控制、事中控制和事后控制。本工程为地下综合管廊工程,为地下大型带状构筑物,总长约25.31km,包

3、含9条道路的综合管廊,施工战线长;且本工程为A市综合管廊的试点工程,必须高标准完成建设任务。为保证土方开挖、主体结构、附属设施安装及调试、验收工作顺利进行,保质如期完成施工任务,必须充分考虑到周边环境、季节性、劳动力、建材供应等各方面的影响因素,合理安排任务、人力、资源、时间、空间的总体布局。1、按项目法施工模式组建“A市地下综合管廊试点建设PPP项目(第一批)BOT工程项目经理部”,人员主要由熟悉综合管廊施工及地下空间建设的项目经理和管理人员组成。2、工程施工进度控制重点:本工程以放坡土方开挖、加深段、倒虹段及非标准段现浇管廊施工、标准段预制管廊施工的主体结构为重点。3、正确理解进度和质量的

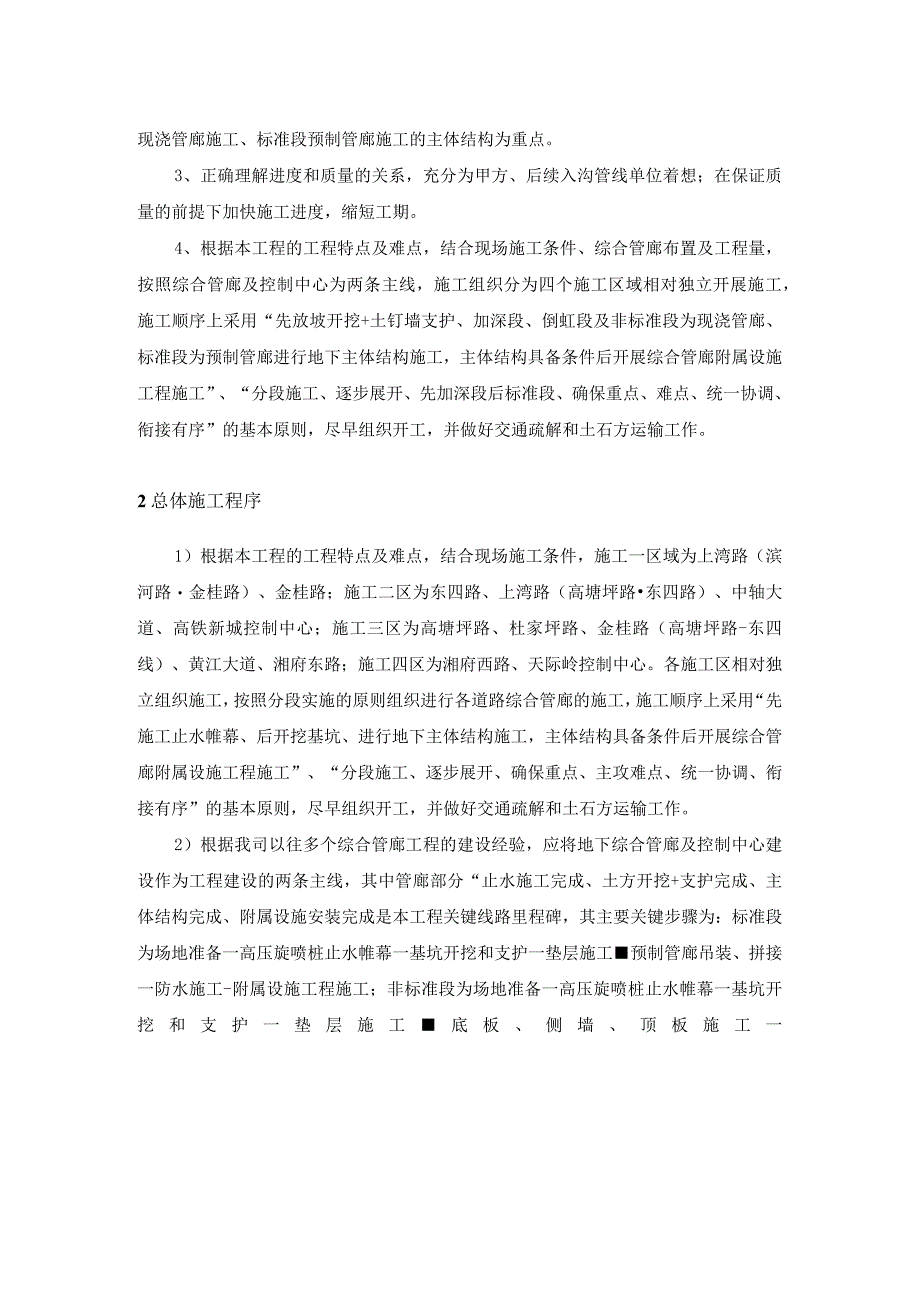

4、关系,充分为甲方、后续入沟管线单位着想;在保证质量的前提下加快施工进度,缩短工期。4、根据本工程的工程特点及难点,结合现场施工条件、综合管廊布置及工程量,按照综合管廊及控制中心为两条主线,施工组织分为四个施工区域相对独立开展施工,施工顺序上采用“先放坡开挖+土钉墙支护、加深段、倒虹段及非标准段为现浇管廊、标准段为预制管廊进行地下主体结构施工,主体结构具备条件后开展综合管廊附属设施工程施工”、“分段施工、逐步展开、先加深段后标准段、确保重点、难点、统一协调、衔接有序”的基本原则,尽早组织开工,并做好交通疏解和土石方运输工作。2总体施工程序1)根据本工程的工程特点及难点,结合现场施工条件,施工一区

5、域为上湾路(滨河路金桂路)、金桂路;施工二区为东四路、上湾路(高塘坪路东四路)、中轴大道、高铁新城控制中心;施工三区为高塘坪路、杜家坪路、金桂路(高塘坪路-东四线)、黄江大道、湘府东路;施工四区为湘府西路、天际岭控制中心。各施工区相对独立组织施工,按照分段实施的原则组织进行各道路综合管廊的施工,施工顺序上采用“先施工止水帷幕、后开挖基坑、进行地下主体结构施工,主体结构具备条件后开展综合管廊附属设施工程施工”、“分段施工、逐步展开、确保重点、主攻难点、统一协调、衔接有序”的基本原则,尽早组织开工,并做好交通疏解和土石方运输工作。2)根据我司以往多个综合管廊工程的建设经验,应将地下综合管廊及控制中

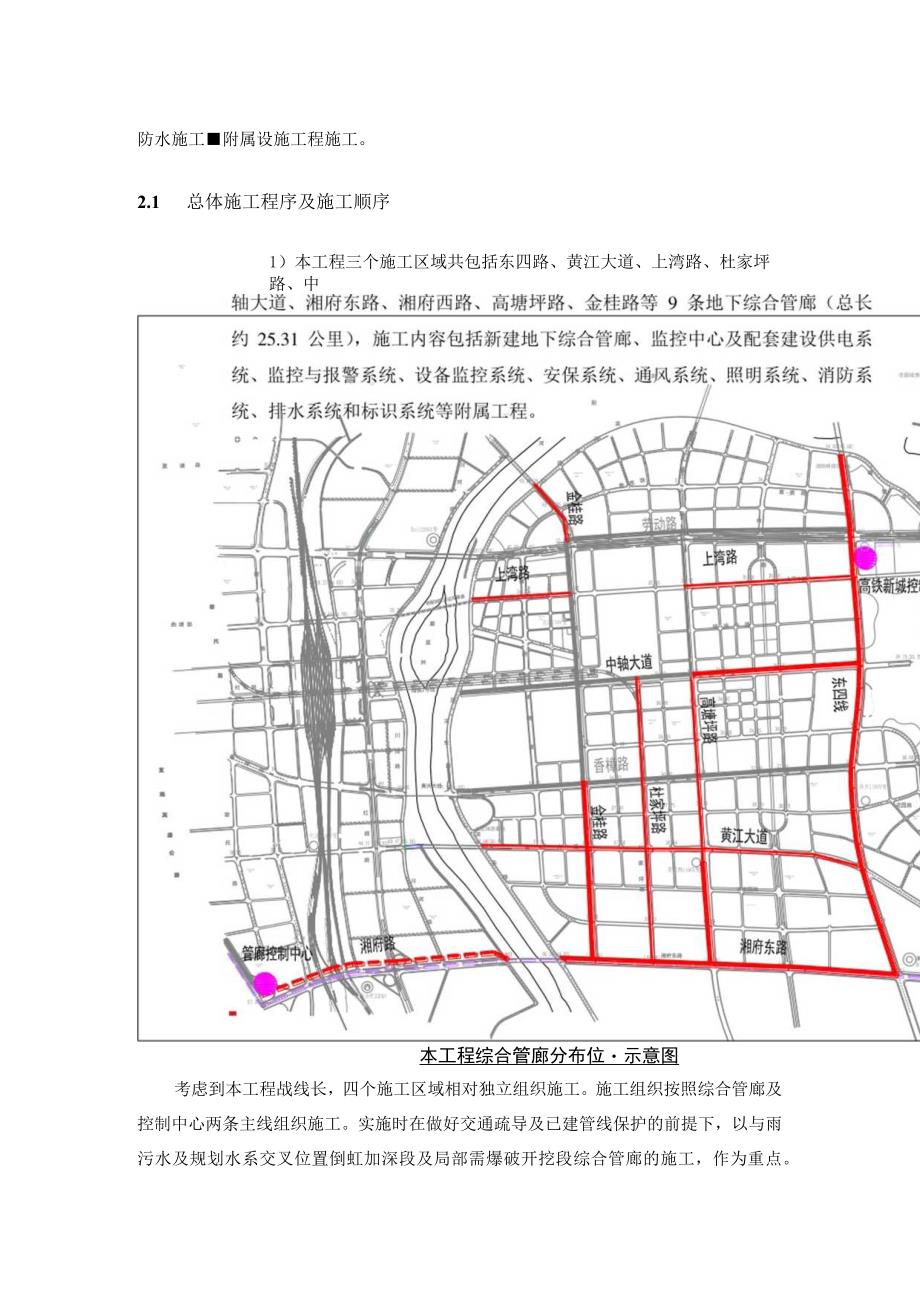

6、心建设作为工程建设的两条主线,其中管廊部分“止水施工完成、土方开挖+支护完成、主体结构完成、附属设施安装完成是本工程关键线路里程碑,其主要关键步骤为:标准段为场地准备一高压旋喷桩止水帷幕一基坑开挖和支护一垫层施工预制管廊吊装、拼接一防水施工-附属设施工程施工;非标准段为场地准备一高压旋喷桩止水帷幕一基坑开挖和支护一垫层施工底板、侧墙、顶板施工一防水施工附属设施工程施工。2.1 总体施工程序及施工顺序1)本工程三个施工区域共包括东四路、黄江大道、上湾路、杜家坪路、中本工程综合管廊分布位示意图考虑到本工程战线长,四个施工区域相对独立组织施工。施工组织按照综合管廊及控制中心两条主线组织施工。实施时在

7、做好交通疏导及已建管线保护的前提下,以与雨污水及规划水系交叉位置倒虹加深段及局部需爆破开挖段综合管廊的施工,作为重点。同步推进标准段综合管廊及控制中心的施工。总体施工分为施工准备阶段、综合管廊及控制中心施工阶段、设备安装及附属工程施工阶段。综合管廊区域计划分为四个阶段进行施工,即:止水施工阶段、开挖施工阶段、主体施工阶段、附属设施安装施工阶段,按照“先止水后开挖支护、再主体结构、后附属设施安装”的基本原则进行施工。控制中心计划分为五个阶段组织施工,即:场地处理阶段、基础施工阶段、主体结构施工阶段、装饰及安装施工阶段、室外工程施工阶段,按照“先地下,再地上,后装饰安装”的基本原则组织施工。综合管

8、廊及控制中心安装工程完成后统一进行调试试运行及验收。2)总体施工顺序安排如下:综合管廊部分项目管理机构组建控制中心部分止水护施工场地处理土方开挖、支护地基处理回填结构及防水施工I附属设施安装调试试运行主体结构施工装饰及安装施工室外工程施工竣工验收2.2 各施工阶段施工程序及施工安排各施工阶段施工程序及施工顺序、施工部署安排如下:第一阶段:施工准备阶段施工阶段第一阶段为施工准备阶段,主要内容包括组建项目班子、劳动力组织、图纸会审、机械设备及材料的准备、建设临时设施等,施工程序如下图所示:本阶段主要完成施工前的各项准备工作:现场各施工临时设施的布置;施工用水电的布设;组织施工人员和施工机具进场;进

9、行场地控制网及高程点布测;拆除清表、场地平整;收集有关资料为支护桩及基坑开挖施工创造条件。本阶段计划时间为开工前至开工后约15天内完成。第二阶段:综合管廊及控制中心施工阶段本阶段为本工程的重点阶段,主要为综合管廊及控制中心的施工。综合管廊区域计划分为四个阶段进行施工,即:止水施工阶段、开挖施工阶段、主体施工阶段、附属设施安装施工阶段,按照“先止水后开挖支护,再主体结构,后附属设施安装的基本原则进行施工。控制中心计划分为四个阶段组织施工,即:场地和基础施工阶段、主体结构施工阶段、装饰及安装施工阶段、室外工程施工阶段,按照“先地下,再地上,后装饰安装”的基本原则组织施工。1)综合管廊施工(1)止水

10、施工阶段本阶段计划基坑止水主要采用高压旋喷桩,施工时遵循先深后浅、先难后易原则,将局部加深倒虹段及与高架桥相交段等特殊路段作为支护施工的重点。(2)开挖施工阶段本阶段计划局部放坡开挖段(不影响下穿倒虹加深段施工)即可开始土方开挖,土方开挖应分层分段进行,及时进行喷锚支护。支护开挖段待支护桩达到设计要求后,土方开挖采用分段开挖,开挖时应先实施埋深较深的局部下穿倒虹加深段。本阶段施工重点为下穿倒虹加深段土方的开挖及部分中风化岩层的爆破开挖。(3)主体结构及防水施工阶段本阶段主要为综合管廊结构及防水工程的施工,主要包括:垫层及底板防水施工、底板施工、侧墙及顶板施工、投料口、通风口等附属结构施工、与主

11、控中心连接段施工、预埋件施工、防水层施工、标准段预制管廊安装等。本阶段施工重点为管廊交叉处连接节点等结构的现浇管廊结构的施工,以及预制管廊现场的预制施工。本阶段应将防水工程施工作为关键质量控制点,确保防水工程质量。2)控制中心施工(1)场地和基础施工阶段本阶段计划场控制中心的场地地整平、控制中心基础等施工。(2)主体结构施工阶段本阶段主要为主控中心及附属建筑主体结构施工等。(3)装饰安装施工阶段本阶段主要完成控制中心门窗、装饰装修以及电气安装等工作,并完成控制中心监控系统的安装。部分室外工程可在本阶段具备条件时穿插进行。(4)室外工程施工阶段本阶段计划主要完成控制中心室外道路、管线、大门、绿化

12、景观、室外照明等工程的施工。第三阶段:设备安装及附属设施安装阶段本阶段主要为综合管廊附属设施及电气、通风、消防、监控系统等安装施工,主要包括:各种通风口、投料口盖板、爬梯、集水坑安装,电气及照明安装,通风系统安装,监控系统安装、消防系统安装、附属设备安装以及管廊装饰装饰施工等。本阶段安装应按系统、以防火分区为单元组织施工,重点做好管廊内安装时各个系统安装位置的统一规划,确保满足使用功能。3施工区段划分1)根据本工程的工程特点及难点,结合现场施工条件,施工组织安排分为四个区独立组织施工,即:施工一区域为上湾路(滨河路金桂路)、金桂路,施工二区为东四路、上弯路(高塘坪路东四路)、中轴大道、高铁新城

13、控制中心,施工三区为高塘坪路、杜家坪路、金桂路(高塘坪路-东四线)、黄江大道、湘府东路;施工四区为湘府西路、天际岭控制中心。施工区段划分表序号项目名称管廊类型建设起止时间管廊长度(公里)施工区域1上湾路(滨河路东四线)双舱2016.05-2017.122.58施工一区2金桂路滨河路-劳动路双舱2016.09-2017.120.63东四线(滨河路-湘府路)多舱2016.05-2017.124.4施工二区4上湾路(滨河路东四线)双舱2016.05-2017.122.585轴道中大高塘坪路-东四线三舱2016.06-2017.121.436高铁J首城控制中心2016.03-2016.127金桂路香樟

14、路-湘府路三舱2016.09-2017.121.47施工三区8高塘坪路中轴大道-黄江大道双舱2016.08-2017.111.47黄江大道-湘府东路三舱2016.08-2017.110.989黄江大道(滨河路-东四线)双舱2016.05-2017.123.210上湾路(滨河路东四线)双舱2016.05-2017.122.5811杜家坪路(中轴大道-湘府东路)双舱2016.05-2017.122.412湘府东路(滨河路-东四线)三舱2016.08-2017.122.913湘府西路(韶高路-万家丽路)多舱2016.08-2017.123.88施工四区14天际岭控制中心2017.03-2017.1215总计25.31施工区域示意图2)9条道路综合管廊采用平面分区段法分段施工,各道路综合管廊计划各自划分为2-5个作业区进行平行或者流水作业施工。其中涉及与雨污水管道、规划水系交叉的下穿倒虹加深段及综合管廊交叉节点单独划分作业区,控制中心单独设置作业区。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 办公文档 > 解决方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
