地下综合管廊试点建设PPP项目前期准备及施工程序申办方案.docx

上传人:p** 文档编号:481947 上传时间:2023-09-18 格式:DOCX 页数:12 大小:102.83KB
下载 相关 举报
地下综合管廊试点建设PPP项目前期准备及施工程序申办方案.docx_第1页
第1页 / 共12页
地下综合管廊试点建设PPP项目前期准备及施工程序申办方案.docx_第2页
第2页 / 共12页
地下综合管廊试点建设PPP项目前期准备及施工程序申办方案.docx_第3页
第3页 / 共12页
地下综合管廊试点建设PPP项目前期准备及施工程序申办方案.docx_第4页
第4页 / 共12页
地下综合管廊试点建设PPP项目前期准备及施工程序申办方案.docx_第5页
第5页 / 共12页
地下综合管廊试点建设PPP项目前期准备及施工程序申办方案.docx_第6页
第6页 / 共12页
地下综合管廊试点建设PPP项目前期准备及施工程序申办方案.docx_第7页
第7页 / 共12页
地下综合管廊试点建设PPP项目前期准备及施工程序申办方案.docx_第8页
第8页 / 共12页
地下综合管廊试点建设PPP项目前期准备及施工程序申办方案.docx_第9页
第9页 / 共12页
地下综合管廊试点建设PPP项目前期准备及施工程序申办方案.docx_第10页
第10页 / 共12页
亲,该文档总共12页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《地下综合管廊试点建设PPP项目前期准备及施工程序申办方案.docx》由会员分享,可在线阅读,更多相关《地下综合管廊试点建设PPP项目前期准备及施工程序申办方案.docx(12页珍藏版)》请在第壹文秘上搜索。

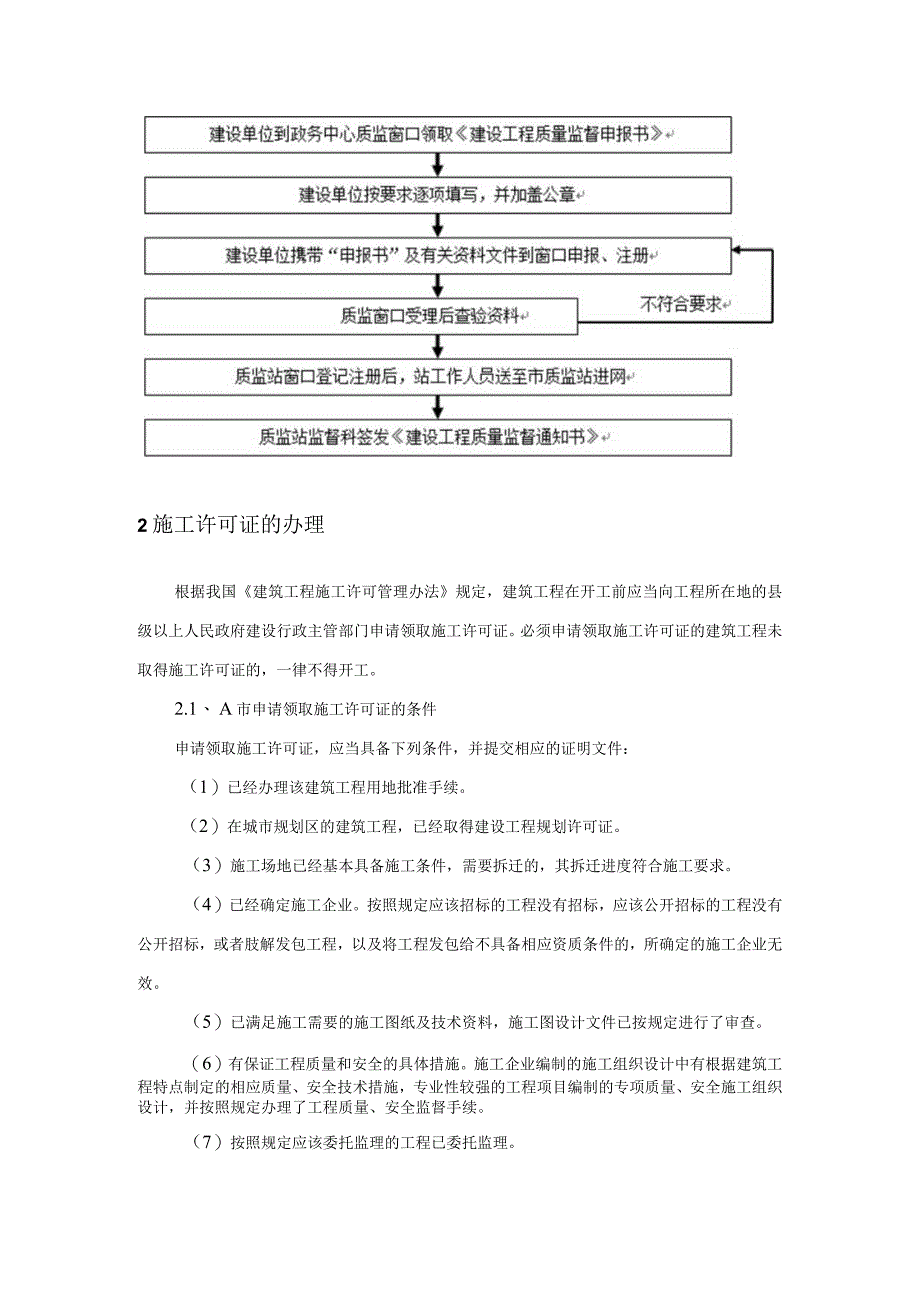

1、地下综合管廊试点建设PPP项目前期准备及施工程序申办方案1施工安全、质量监督相关手续的办理1.1、安全、质量监督手续所需资料按照国家基本建设程序的规定,在办理施工许可证之前应当到规定的工程安全质量监督机构办理工程安全质量监督手续。办理安全质量监督手续时需提供下列资料:(1)、施工图设计文件审查报告和批准书;、中标通知书和施工、监理合同;(3)、建设单位、施工单位和监理单位工程项目的负责人和机构组成;、施工组织设计和监理规划(监理实施细则);(5)、其他需要的文件资料。1.2、安全、质量监督手续的办理程序(1)、准备相关资料;、递交资料:向建设行政主管部门委托的安全质量监督机构递交有关工程安全质

2、量监督项目监理与安全质量监督注册的相关资料;、安全质量监督机构受理:建设行政主管部门委托的安全质量监督机构接收申报的资料,按照受理标准查验申办材料,符合标准时将予以办理,并转注册人员;、安全质量监督机构注册:建设行政主管部门委托的安全质量监督机构注册人员按照注册标准进行审核,符合标准的,准予注册,并告知申办人到指定银行缴纳建设工程安全质量监督费;、交费:按有关规定到指定银行缴纳建设工程安全质量监督费;、安全质量监督机构备案:建设行政主管部门委托的安全质量监督机构备案人员按照备案标准进行审核,符合标准的,在施工许可申请表上加盖注册专用,Ta,早;、领取相关审批文件。2施工许可证的办理根据我国建筑

3、工程施工许可管理办法规定,建筑工程在开工前应当向工程所在地的县级以上人民政府建设行政主管部门申请领取施工许可证。必须申请领取施工许可证的建筑工程未取得施工许可证的,一律不得开工。2.1、 A市申请领取施工许可证的条件申请领取施工许可证,应当具备下列条件,并提交相应的证明文件:(1)已经办理该建筑工程用地批准手续。(2)在城市规划区的建筑工程,已经取得建设工程规划许可证。(3)施工场地已经基本具备施工条件,需要拆迁的,其拆迁进度符合施工要求。(4)已经确定施工企业。按照规定应该招标的工程没有招标,应该公开招标的工程没有公开招标,或者肢解发包工程,以及将工程发包给不具备相应资质条件的,所确定的施工

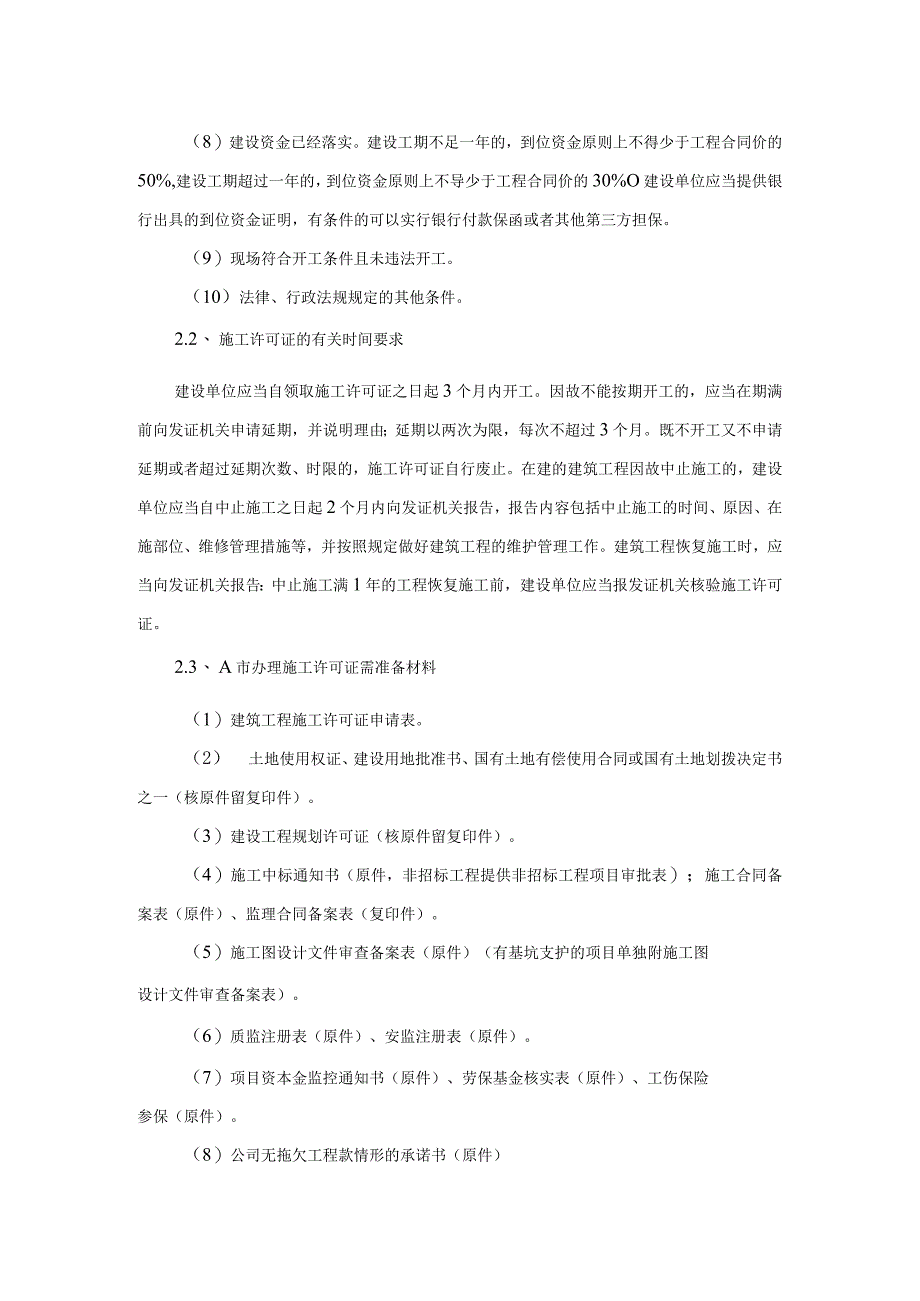

4、企业无效。(5)已满足施工需要的施工图纸及技术资料,施工图设计文件已按规定进行了审查。(6)有保证工程质量和安全的具体措施。施工企业编制的施工组织设计中有根据建筑工程特点制定的相应质量、安全技术措施,专业性较强的工程项目编制的专项质量、安全施工组织设计,并按照规定办理了工程质量、安全监督手续。(7)按照规定应该委托监理的工程已委托监理。(8)建设资金已经落实。建设工期不足一年的,到位资金原则上不得少于工程合同价的50%,建设工期超过一年的,到位资金原则上不导少于工程合同价的30%O建设单位应当提供银行出具的到位资金证明,有条件的可以实行银行付款保函或者其他第三方担保。(9)现场符合开工条件且未

5、违法开工。(10)法律、行政法规规定的其他条件。2.2、 施工许可证的有关时间要求建设单位应当自领取施工许可证之日起3个月内开工。因故不能按期开工的,应当在期满前向发证机关申请延期,并说明理由;延期以两次为限,每次不超过3个月。既不开工又不申请延期或者超过延期次数、时限的,施工许可证自行废止。在建的建筑工程因故中止施工的,建设单位应当自中止施工之日起2个月内向发证机关报告,报告内容包括中止施工的时间、原因、在施部位、维修管理措施等,并按照规定做好建筑工程的维护管理工作。建筑工程恢复施工时,应当向发证机关报告:中止施工满1年的工程恢复施工前,建设单位应当报发证机关核验施工许可证。2.3、 A市办

6、理施工许可证需准备材料(1)建筑工程施工许可证申请表。(2) 土地使用权证、建设用地批准书、国有土地有偿使用合同或国有土地划拨决定书之一(核原件留复印件)。(3)建设工程规划许可证(核原件留复印件)。(4)施工中标通知书(原件,非招标工程提供非招标工程项目审批表);施工合同备案表(原件)、监理合同备案表(复印件)。(5)施工图设计文件审查备案表(原件)(有基坑支护的项目单独附施工图设计文件审查备案表)。(6)质监注册表(原件)、安监注册表(原件)。(7)项目资本金监控通知书(原件)、劳保基金核实表(原件)、工伤保险参保(原件)。(8)公司无拖欠工程款情形的承诺书(原件)(9)工程现场踏勘情况记

7、录表(原件)。2.4、 A市施工许可证的办理程序(1)受理:市政务服务中心住建委收件窗口工作人员。申请材料齐全、符合受理条件要求,出具行政许可受理通知书。申请材料不齐全或者不符合法定形式的,当场一次性告知申请人需要补正的全部内容,对做出不予受理申请决定的,告知不予受理的理由。时限:即时。(2)初审:市政务服务中心住建委施工许可窗口建设市场管理处工作人员。按照许可条件对申请人提交的申请材料进行合法性和真实性审查。对符合许可条件的提出同意意见,对不符合许可条件的提出不同意意见及理由,报处室负责人复审。时限:1个工作日。(3)复审:市住建委建设市场管理处负责人。对初审后的申请材料进行复审;对符合许可

8、条件的提出同意意见,对不符合许可条件的提出不同意意见及理由,报分管委领导审定。时限:1个工作日。(4)决定:市住建委分管委领导。符合法定条件的,签发同意申请的批复。不符合法定条件的,不予许可,并说明理由。时限:1个工作日。(5)颁证与告知:市政务服务中心住建委施工许可窗口建设市场管理处工作人员。)对许可程序的合法性进行确认,并打印施工许可证。及时准确告知、送达申办人员审核结果,将应归档的申请资料保留。对未通过审批而退回的资料,及时转给申办人并告知原因,告知申请人享有依法申请行政复议或提起行政诉讼的权利。时限:即时。更正或 补齐材料受窿人员5*酰 F、-卜 W, NW准予行款许用的遇知申湾人,办

9、理有关手发,C将审核结果在网上和 窗口予以公充,句申请人发不于行、政许可决定书,JA市施工许可证办理流程图3施工前期准备3.1图纸会审的组织、图纸会审是项目施工前的一项重要准备工作。PPP单位应在施工承包单位完成自审的基础上组织设计单位、施工承包单位、监理单位及其他相关单位的项目负责人及有关人员进行图纸会审。对于复杂的大型工程项目,PPP单位应先组织内部各专业技术人员进行图纸预审,汇总所发现的问题并提出初步处理意见,做到在会审前对设计心中有数。(2)、在图纸会审之前,应将施工图纸发送到相关单位,并要求参加图纸会审的各方都应充分准备、认真对待,要理会设计意图及技术要求,并能发现问题,提出建议与意

10、见。(3)、通过图纸会审,重点应解决以下问题:1)、理解设计主导思想、建筑艺术要求与构思、委托方对工程建设的要求。2)、审查设计深度是否满足指导施工的要求,采用新技术、新工艺、新材料、新设备的情况,工程结构是否满足规定的抗震烈度和等级要求。3)、审查设计方案及技术措施中,贯彻国家及行业规范、标准的情况。4)、根据设计图纸要求,审查施工承包单位组织施工的条件是否具备,施工现场的地形地貌条件、工程条件与水文地质条件等能否满足施工需要。5)、审查图纸上的工程部位、高程、尺寸及材料标准等数据是否准确一致,各类图纸在结构、管线、设备标注上有无矛盾,各种管线走向是否合理,与地上建筑、地下构筑物的交叉有无冲

11、突等。6)、审查图纸上标明的工作范围与合同中明确的有无差异,如差异较大将影响工期及造价时,应及时向委托方提出。7)、图纸会审时要有专人做好记录,并在会后做出图纸会审纪要。对于会审中提出的问题,要着重说明处理意见和解决办法,以及相应的责任单位。图纸会审纪要经参加会审的单位签字确认后,分别送交各单位执行及存档,同时将作为施工过程中相关问题的处理依据和竣工验收依据文件的组成部分。3.2 技术交底的组织、技术交底可与图纸会审一并组织进行。PPP单位需要组织设计单位对于图纸的设计意图、工程技术与质量要求等向施工承包单位做出明确的技术交底。(2)、施工承包单位应按施工技术管理程序,在单位工程、分部分项工程

12、施工前逐级进行技术交底。对施工组织设计中涉及的工艺要求、质量标准、技术安全措施、规范要求、施工方法、图纸会审中涉及的要求及变更等内容应向有关的施工人员进行交底。3.3 施工组织设计审查(1)在项目施工前,施工单位应按要求,向监理单位报送项目施工组织设计方案,在监理单位审查后,报PPP单位进行审批。(2)、施工组织设计的审查施工组织设计的审查内容主要包括施工方案、施工进度计划、施工平面图、资源计划等。1)、施工方案的审查。施工方案是施工组织设计的核心,方案确定的优劣直接影响到现场的施工组织及工期。施工方案的审查重点包括以下内容:、施工方法和施工机械的确定。对主要施工过程选择施工方法和施工机械时,

13、应考虑工程特点、结构性质、工程量和施工要求,气候与地形、地貌、地质,现场及周围的施工环境,工期,施工承包单位的技术装备和管理水平等。、施工流向的确定。施工流向是指在工程立体空间及平面位置施工开始的部位及其流动方向。施工流向的确定应满足施工组织及工程分期分批竣工投产的要求。、施工顺序的确定。施工顺序应符合施工技术和施工工艺的要求,应与所选择的施工方法和施工机械相适应,应满足施工组织与施工进度的要求,应符合施工质量和安全施工的要求,应考虑现场不利条件造成的影响。、各项施工技术组织措施的确定。应重点审查施工方案中为保证工程质量和工期、降低成本、现场安全施工与文明施工所采取的技术组织措施。2)、施工进

14、度计划的审查。施工进度计划中的工期安排应当符合施工承包合同中对工期的要求,施工进度计划必须具有可行性和科学性。可行性要求施工承包单位应根据现场施工条件和自身组织管理能力编制计划,真实反映其按进度计划组织施工的可能性;科学性要求施工进度计划安排得既合理、又符合施工合同的要求,确保工程项目质量。为此,项目监理单位应认真、细致地审查施工承包单位提交的施工进度计划。施工进度计划审查要点包括:、工期。总工期和阶段工期目标是否符合合同规定的要求;计划工期完成的可能性,计划是否留有余地。、施工顺序。各个施工过程的施工顺序是否符合施工技术与组织的要求。、持续时间。主导施工过程的起止时间及持续时间的安排是否正确

15、合理。、技术间歇。应有的技术间歇时间和组织间歇时间的安排是否符合有关规定的要求。、交叉作业。从施工工艺、质量控制、安全生产的要求,审查平行、搭接、立体交叉作业的施工工序安排是否科学、合理。、场地与交通。委托方提供的施工场地与进度计划所需要的场地是否一致,各承包单位施工场地的利用是否会产生相互影响,运输路线的数量、距离、路况是否满足进度计划的要求。、资源配置。劳动力、材料、机械及水、电、气等需用量是否落实和在计划中均衡利用。3)、施工平面图的审查。施工平面图是施工现场的统筹布局,关系到施工现场组织与管理的综合效率。施工平面图的审查内容主要包括:、施工平面图的内容是否全面。施工平面图的内容应包括:在施工用地范围内,一切已建及拟建的建筑物、构筑物和各管线的平面位置及尺寸,移动式起重机行进路线及轨道铺设,固定式垂直运输设施的平面位置以及各类起重机的工作面幅度,拟建工程的定位桩、测量基桩及取弃土方地点,为施工服务的生产、生活临时设施的位置、大小及相互关系。、空间利用是否合理。应本着节约用地、统筹兼顾的原则布置临时设施,既要有利于生产和管理、方便生活,也要减少临时设施的费用。、料场、取弃土方地点、路线等安排是否合理。应尽量缩短运输距离,减少现场二次搬运。、安全、消防、环保等方面要求是否满足。劳动保护、技

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 办公文档 > 事务文书

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
