资源描述

《地下综合管廊试点建设PPP项目施工资源配置方案.docx》由会员分享,可在线阅读,更多相关《地下综合管廊试点建设PPP项目施工资源配置方案.docx(5页珍藏版)》请在第壹文秘上搜索。

1、地下综合管廊试点建设PPP项目施工资源配置方案1主要机械设备投入计划表及相关说明1.1施工机械设施设备配置原则A市地下综合管廊试点建设PPP项目(第一批)BOT工程施工工期较短,共有9条城市综合管廊,针对工程的特点以及施工环境要求,施工机械投入与其施工组织措施的配合是否经济、合理,能否保证整个工程项目施工连续均衡地进行,能否在规定的工期内优质、高效的完成工作内容,施工机械设备的投入是至关重要因素。因此在本项目中各种施工机械的配备必须数量充足、性能优良,让其成为施工过程中积极配合、刺激进度的因素,同时做好机械设备储备,规划好机械协调系统,才能使整个施工方案更好地完成。根据招标书要求和图纸提供情况

2、本项目施工主要机械、设备的配置贯彻如下原则:1)先进高效、大型机械化作业的原则在本项目施工中,考虑到高压旋喷桩、基坑开挖工程量大、工期紧的特点,我们计划组织机械化作业,采用国内、国外先进高效、大型的施工机械投入施工,以形成综合生产能力。2)能力高于进度指标,充分考虑设备备用系数的原则施工中,除加强设备的维修管理,保障设备的完好率外,为了确保工程工期,按1.2的系数配置施工设备,使设备生产能力高于进度指标。保证即使有个别设备故障,施工生产不受影响,保持均衡生产。同时考虑突发事件所需的工程抢险应急设备。3)设备成龙配套、匹配作业原则发挥设备的效率,不单纯追求一台设备的先进,必须是作业系统先进,要求

3、设备成龙配套,形成高效率综合生产能力;施工设备尽可能采用同一厂家设备,以方便配件供应和维修。为保证设备的生产能力,在工地设立设备维修间,定期对机械设备进行维修保养。4)设备管理统一、保障作业原则本项目所使用的大型设备,实行统一管理、统一调配原则。现场设立大型机械设备停机坪及维修场地。施工现场机械,统一车体标识、编号。项目部设立专人对机械统一管理,定期维护。有效提高机械最大生产力。5)设备投入及时原则我公司如中标本项目,在接到中标通知书后,将立即组织机械设备进场,我公司将安排专人购买或租赁急需的挖掘机、桩机、自卸运输车、测量仪器等设备,另一些大型机械及配套设备从总公司分批调配本项目施工现场,确保

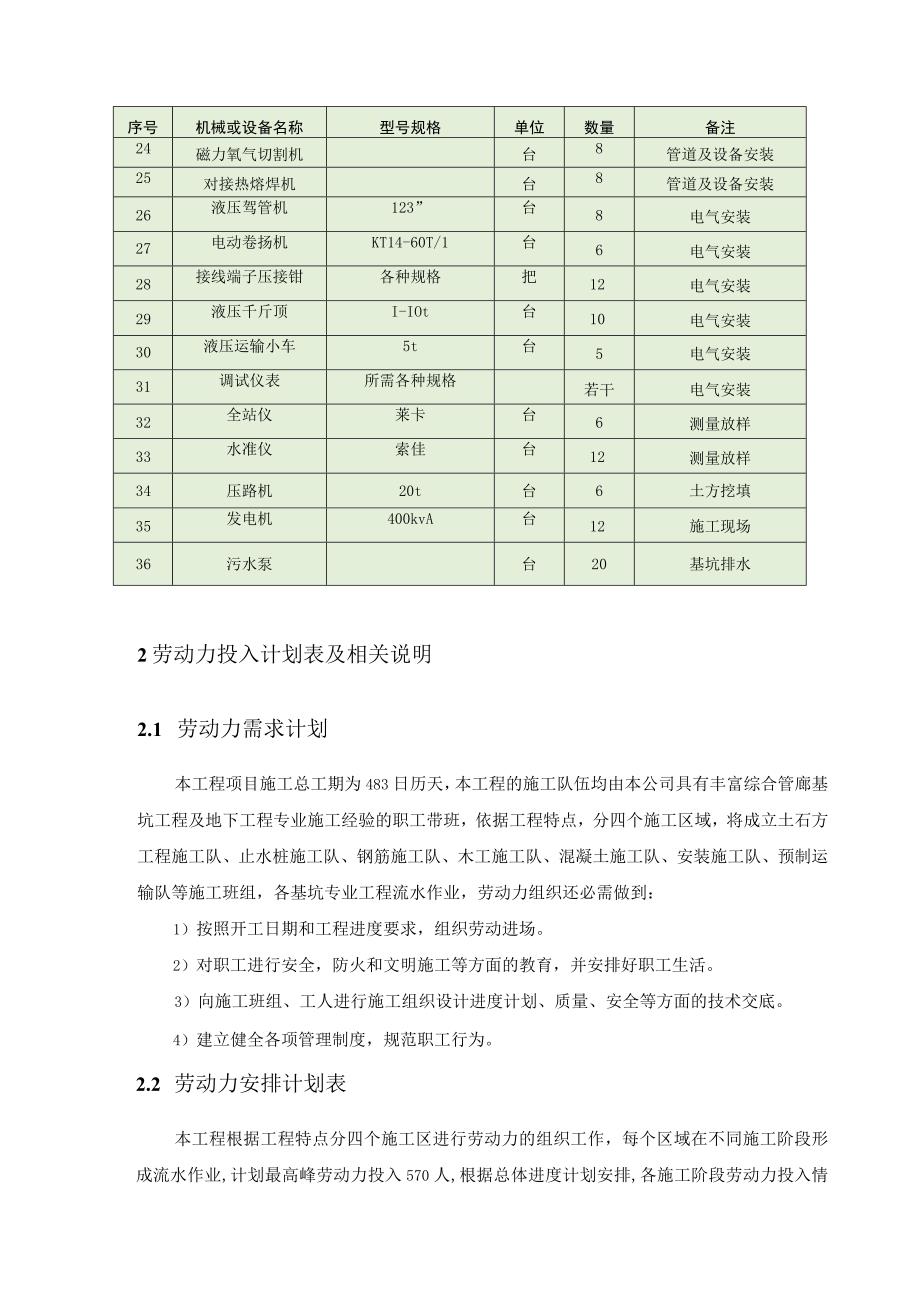

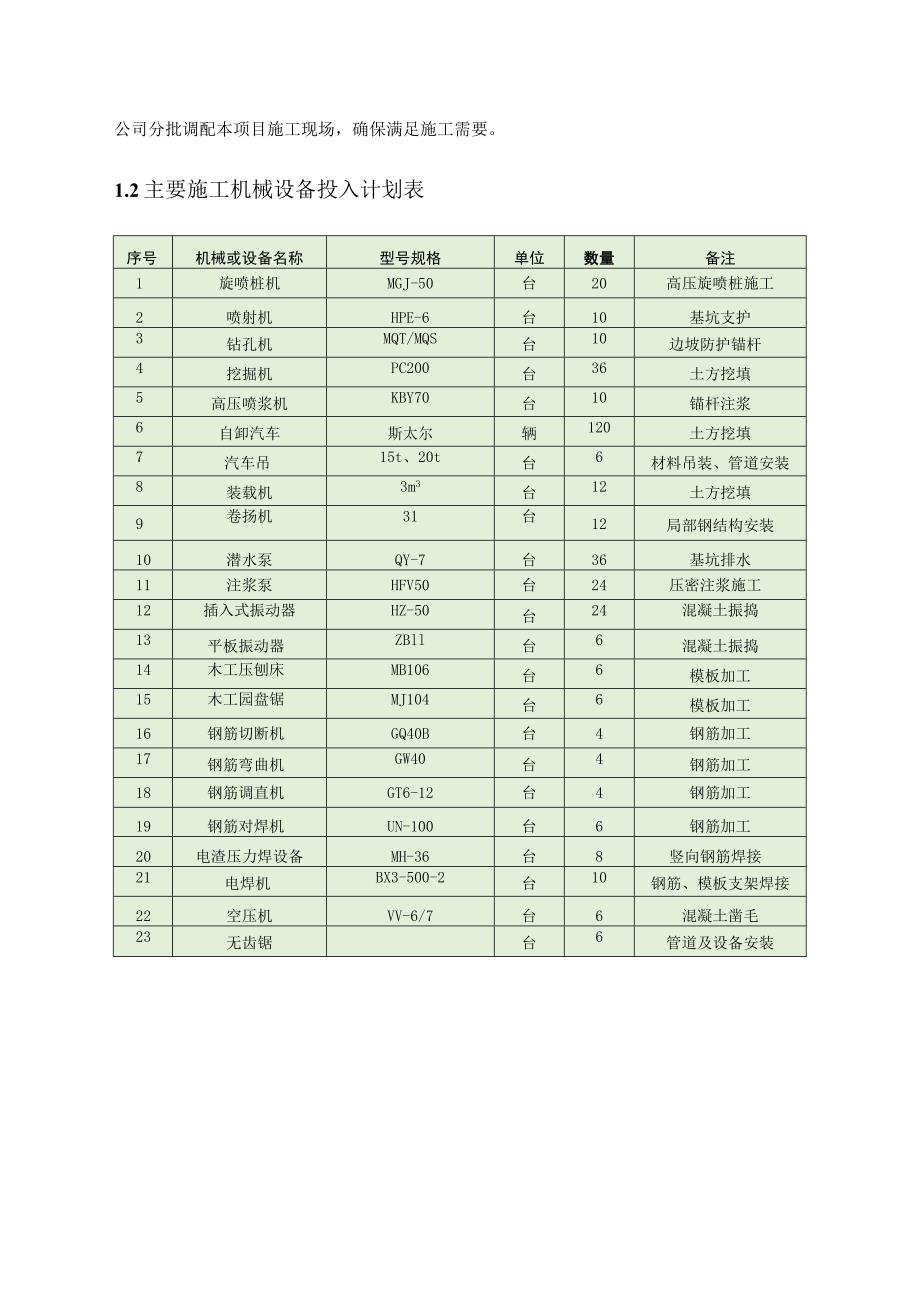

4、满足施工需要。1.2主要施工机械设备投入计划表序号机械或设备名称型号规格单位数量备注1旋喷桩机MGJ-50台20高压旋喷桩施工2喷射机HPE-6台10基坑支护3钻孔机MQT/MQS台10边坡防护锚杆4挖掘机PC200台36土方挖填5高压喷浆机KBY70台10锚杆注浆6自卸汽车斯太尔辆120土方挖填7汽车吊15t、20t台6材料吊装、管道安装8装载机3m3台12土方挖填9卷扬机31台12局部钢结构安装10潜水泵QY-7台36基坑排水11注浆泵HFV50台24压密注浆施工12插入式振动器HZ-50台24混凝土振捣13平板振动器ZBll台6混凝土振捣14木工压刨床MB106台6模板加工15木工园盘锯

5、MJ104台6模板加工16钢筋切断机GQ40B台4钢筋加工17钢筋弯曲机GW40台4钢筋加工18钢筋调直机GT6-12台4钢筋加工19钢筋对焊机UN-100台6钢筋加工20电渣压力焊设备MH-36台8竖向钢筋焊接21电焊机BX3-500-2台10钢筋、模板支架焊接22空压机VV-6/7台6混凝土凿毛23无齿锯台6管道及设备安装序号机械或设备名称型号规格单位数量备注24磁力氧气切割机台8管道及设备安装25对接热熔焊机台8管道及设备安装26液压驾管机123”台8电气安装27电动卷扬机KT14-60T/1台6电气安装28接线端子压接钳各种规格把12电气安装29液压千斤顶I-IOt台10电气安装30液

6、压运输小车5t台5电气安装31调试仪表所需各种规格若干电气安装32全站仪莱卡台6测量放样33水准仪索佳台12测量放样34压路机20t台6土方挖填35发电机400kvA台12施工现场36污水泵台20基坑排水2劳动力投入计划表及相关说明2.1 劳动力需求计划本工程项目施工总工期为483日历天,本工程的施工队伍均由本公司具有丰富综合管廊基坑工程及地下工程专业施工经验的职工带班,依据工程特点,分四个施工区域,将成立土石方工程施工队、止水桩施工队、钢筋施工队、木工施工队、混凝土施工队、安装施工队、预制运输队等施工班组,各基坑专业工程流水作业,劳动力组织还必需做到:1)按照开工日期和工程进度要求,组织劳动

7、进场。2)对职工进行安全,防火和文明施工等方面的教育,并安排好职工生活。3)向施工班组、工人进行施工组织设计进度计划、质量、安全等方面的技术交底。4)建立健全各项管理制度,规范职工行为。2.2 劳动力安排计划表本工程根据工程特点分四个施工区进行劳动力的组织工作,每个区域在不同施工阶段形成流水作业,计划最高峰劳动力投入570人,根据总体进度计划安排,各施工阶段劳动力投入情况见附表:【劳动力安排计划表】。2.3 入材料需求计划表及相关说明3.1 材料供应总说明本工程主要施工内容包括高压旋喷桩、基坑土钉墙支护、基坑土石方开挖、地下管廊现浇主体结构、地下预制管廊主体结构等,周转材料投入量较大的部分为各

8、施工作业基坑开挖及支护体系、管廊主体结构工程等,其材料调节和及时供应是确保工期、质量和建立正常施工秩序的重要因素。本工程采用项目法施工,对工程所需的主要材料,均按照IS09001质量体系要求,对长期与公司合作的供货商进行评审,建立合格的分供方档案。工程中所采用的主要周转材料、半成品、设备等的采购除甲方单位有明确供货商外均在合格分供方中选择,为材料的质量提供保障。相关部门还将根据施工进度和需要,在我司范围内合理调配,充分利用自有资源保障工程顺利进行,进行的材料均按规范要求进行外观质量检查和取样试验,合格后方可使用,严禁无生产许可证和产品合格证的材料用于本工程上,所有材料的采购、登记、报验、标识、

9、保管、发放等,由物资部统一负责。3.2 主要工程材料投入计划表序号名称型号单位预计数量进场计划备注1钢筋按设计要求t139952016.5.20-2017.5.10土建工程2水泥C15-C30t233602016.5.20-2017.5.10土建工程3橡胶止水带按设计规格t182662016.10.11-2017.2.11土建工程4砖按设计规格千块2702016.5.20-2017.4.15土建工程5铁件按设计规格Kg1800352016.6.10-2017.4.10土建工程6螺栓按设计规格Kg7202016.6.20-2017.3.20土建工程7不锈钢法兰盘按设计规格个26002016.6.

10、20-2017.3.20土建工程8混凝土按设计规格m31814852016.6.11-2017.7.30土建工程9SBS改性沥青油毡防按设计规格m2213412016.10.11-2017.2.11土建工程10聚氨酯防水涂料按设计规格Kg54182016.10.11-2017.2.11土建工程11挤塑板按设计规格3m6502016.10.11-2017.2.11土建工程12成品钢质防火门按设计规格m25522017.1.10-2017.5.30土建工程13IlOUPVC管按设计规格m38402016.10.11-2017.2.11土建工程14IOo钢管按设计规格m19512016.10.11-2017.2.11土建工程15钢管按设计规格m117862016.10.11-2017.2.11安装工程16钢筋按设计规格t3842016.10.11-2017.2.11安装工程17水泥按设计规格t24242016.10.11-2017.2.11安装工程18变压器按设计规格台112017.1.30-2017.6.30安装工程19配电箱按设计规格套72017.1.30-2017.6.30安装工程20金属线槽按设计规格m217002017.1.30-2017.6.30安装工程21桥架按设计规格m211302017.1.30-2017.6.30安装工程注:工程量仅为暂估,实际以最终计算为准。

展开阅读全文
