《外脚手架施工方案.docx》由会员分享,可在线阅读,更多相关《外脚手架施工方案.docx(13页珍藏版)》请在第壹文秘上搜索。

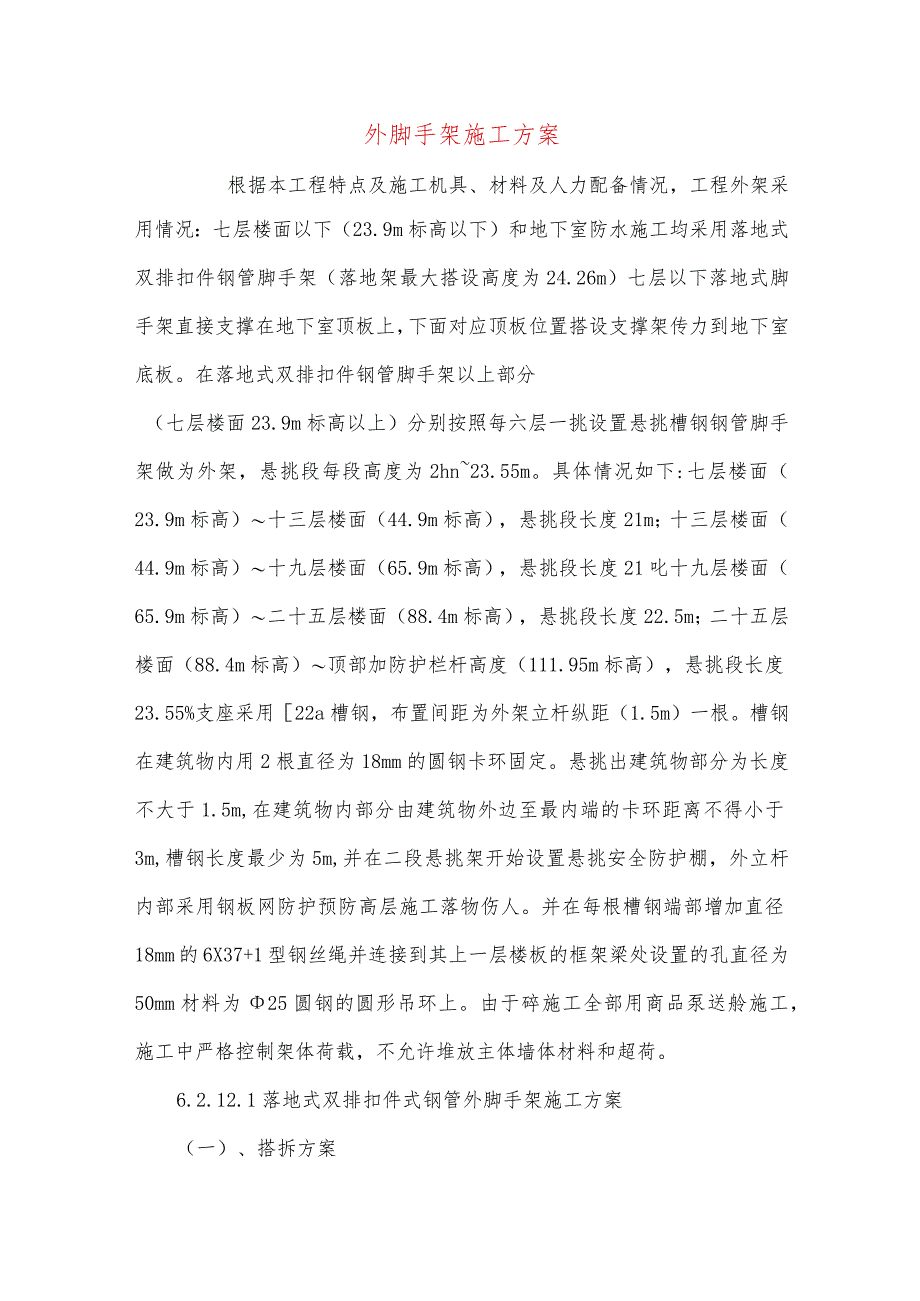

1、外脚手架施工方案根据本工程特点及施工机具、材料及人力配备情况,工程外架采用情况:七层楼面以下(23.9m标高以下)和地下室防水施工均采用落地式双排扣件钢管脚手架(落地架最大搭设高度为24.26m)七层以下落地式脚手架直接支撑在地下室顶板上,下面对应顶板位置搭设支撑架传力到地下室底板。在落地式双排扣件钢管脚手架以上部分(七层楼面23.9m标高以上)分别按照每六层一挑设置悬挑槽钢钢管脚手架做为外架,悬挑段每段高度为2hn23.55m。具体情况如下:七层楼面(23.9m标高)十三层楼面(44.9m标高),悬挑段长度21m;十三层楼面(44.9m标高)十九层楼面(65.9m标高),悬挑段长度21叱十九
2、层楼面(65.9m标高)二十五层楼面(88.4m标高),悬挑段长度22.5m;二十五层楼面(88.4m标高)顶部加防护栏杆高度(111.95m标高),悬挑段长度23.55%支座采用22a槽钢,布置间距为外架立杆纵距(1.5m)一根。槽钢在建筑物内用2根直径为18mm的圆钢卡环固定。悬挑出建筑物部分为长度不大于1.5m,在建筑物内部分由建筑物外边至最内端的卡环距离不得小于3m,槽钢长度最少为5m,并在二段悬挑架开始设置悬挑安全防护棚,外立杆内部采用钢板网防护预防高层施工落物伤人。并在每根槽钢端部增加直径18mm的6X37+1型钢丝绳并连接到其上一层楼板的框架梁处设置的孔直径为50mm材料为25圆

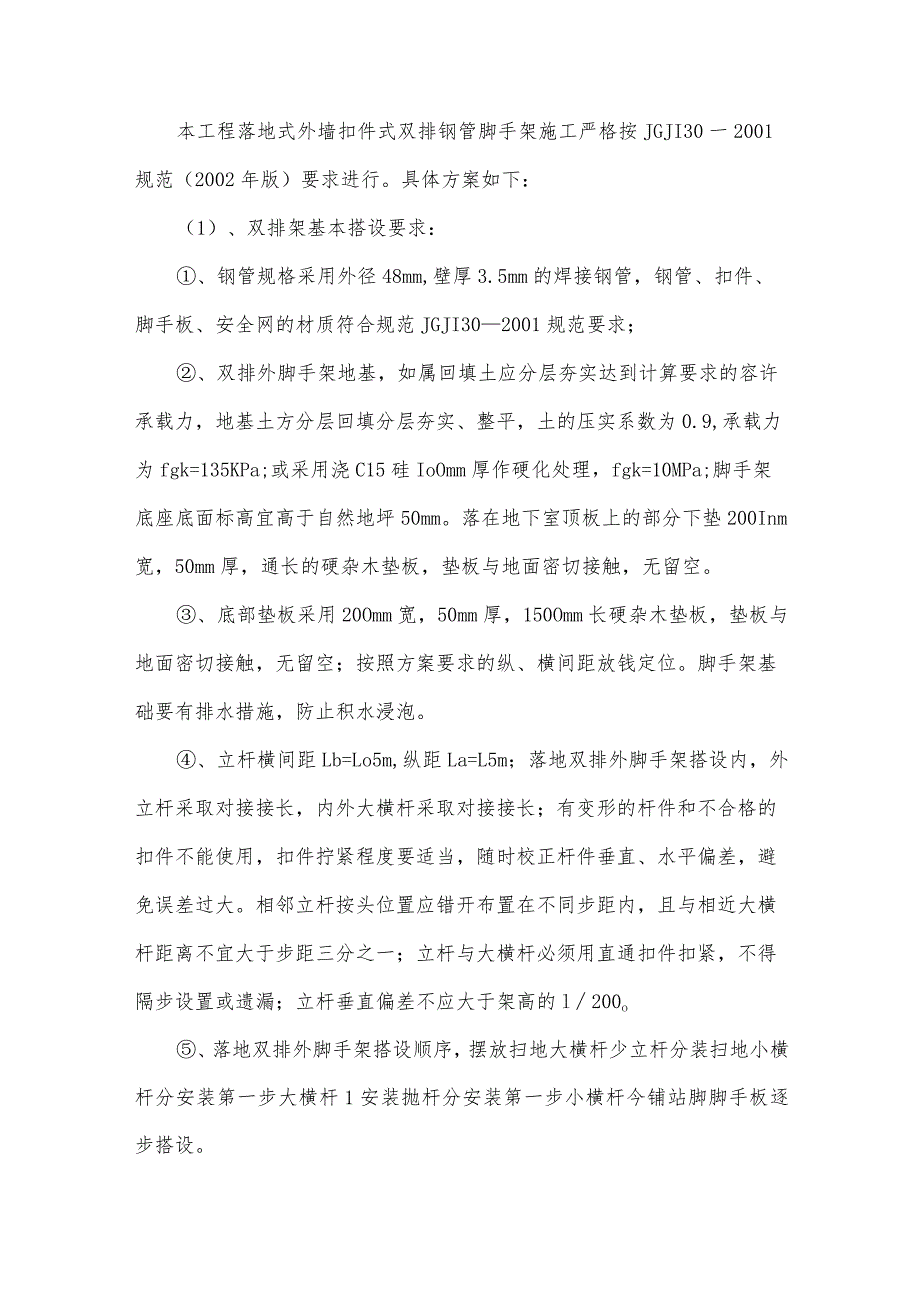

3、钢的圆形吊环上。由于碎施工全部用商品泵送舲施工,施工中严格控制架体荷载,不允许堆放主体墙体材料和超荷。6.2.12.1落地式双排扣件式钢管外脚手架施工方案(一)、搭拆方案本工程落地式外墙扣件式双排钢管脚手架施工严格按JGJI30一2001规范(2002年版)要求进行。具体方案如下:(1)、双排架基本搭设要求:、钢管规格采用外径48mm,壁厚3.5mm的焊接钢管,钢管、扣件、脚手板、安全网的材质符合规范JGJI302001规范要求;、双排外脚手架地基,如属回填土应分层夯实达到计算要求的容许承载力,地基土方分层回填分层夯实、整平,土的压实系数为0.9,承载力为fgk=135KPa;或采用浇C15硅
4、IoOmm厚作硬化处理,fgk=10MPa;脚手架底座底面标高宜高于自然地坪50mm。落在地下室顶板上的部分下垫200Inm宽,50mm厚,通长的硬杂木垫板,垫板与地面密切接触,无留空。、底部垫板采用20Omm宽,50mm厚,150Omm长硬杂木垫板,垫板与地面密切接触,无留空;按照方案要求的纵、横间距放钱定位。脚手架基础要有排水措施,防止积水浸泡。、立杆横间距Lb=Lo5m,纵距La=L5m;落地双排外脚手架搭设内,外立杆采取对接接长,内外大横杆采取对接接长;有变形的杆件和不合格的扣件不能使用,扣件拧紧程度要适当,随时校正杆件垂直、水平偏差,避免误差过大。相邻立杆按头位置应错开布置在不同步距
5、内,且与相近大横杆距离不宜大于步距三分之一;立杆与大横杆必须用直通扣件扣紧,不得隔步设置或遗漏;立杆垂直偏差不应大于架高的l200o、落地双排外脚手架搭设顺序,摆放扫地大横杆少立杆分装扫地小横杆分安装第一步大横杆1安装抛杆分安装第一步小横杆今铺站脚脚手板逐步搭设。、大横杆步距h=L8m,小横杆贴近立杆布置、并搭于大横杆之上,用直角扣件扣紧,每块脚手板下设小横杆,且不大于La/2;即应按五根考虑,间距La/2=0.75m;小横杆置于大横杆之上用直角扣件扣紧,在使用过程中不得拆除紧贴立杆的小横杆。、剪刀撑设置:本落地式外架最高为24.26m,高于24m,按照24米以上架子要求进行剪刀撑设置。按规范

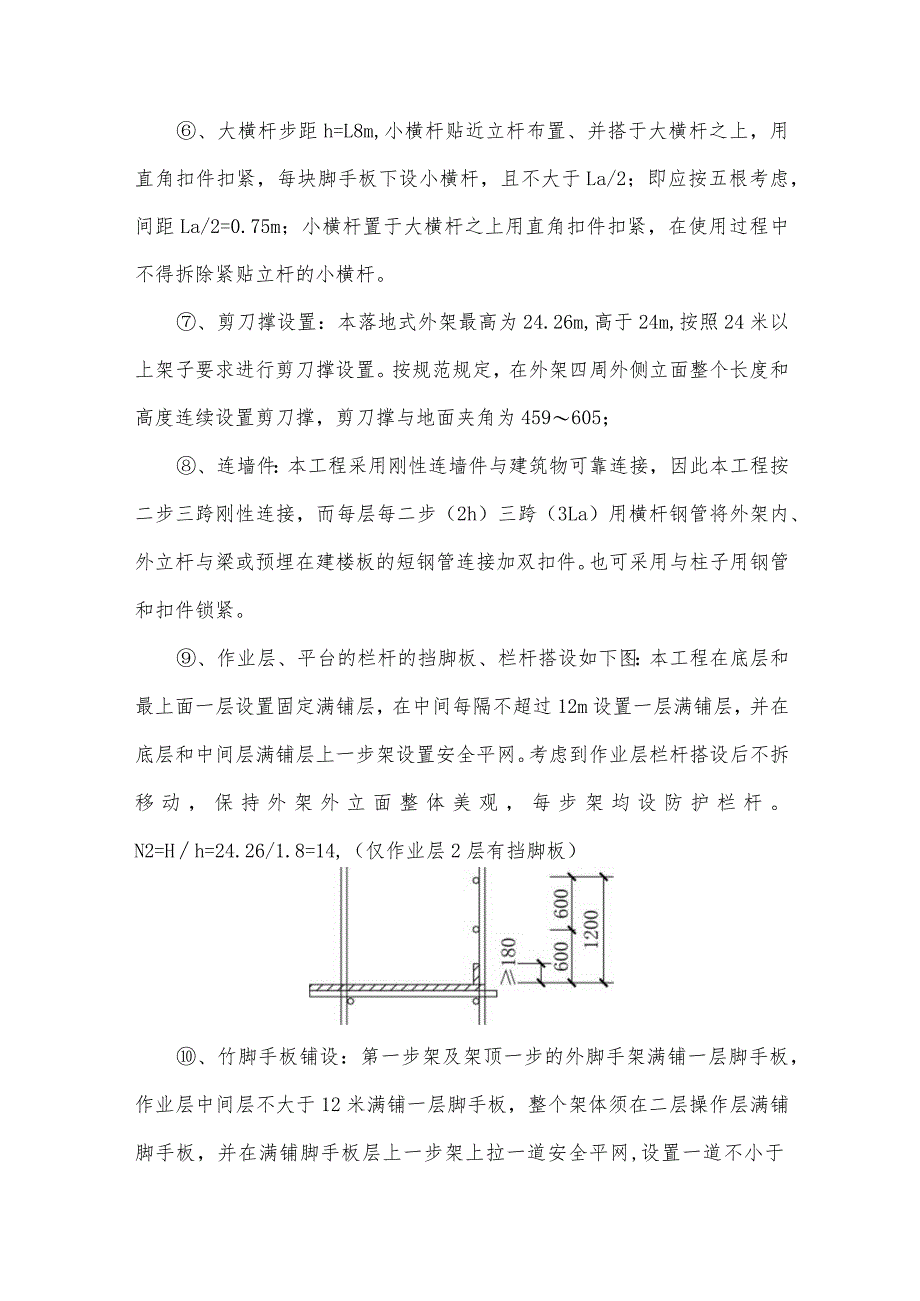

6、规定,在外架四周外侧立面整个长度和高度连续设置剪刀撑,剪刀撑与地面夹角为459605;、连墙件:本工程采用刚性连墙件与建筑物可靠连接,因此本工程按二步三跨刚性连接,而每层每二步(2h)三跨(3La)用横杆钢管将外架内、外立杆与梁或预埋在建楼板的短钢管连接加双扣件。也可采用与柱子用钢管和扣件锁紧。、作业层、平台的栏杆的挡脚板、栏杆搭设如下图:本工程在底层和最上面一层设置固定满铺层,在中间每隔不超过12m设置一层满铺层,并在底层和中间层满铺层上一步架设置安全平网。考虑到作业层栏杆搭设后不拆移动,保持外架外立面整体美观,每步架均设防护栏杆。N2=Hh=24.26/1.8=14,(仅作业层2层有挡脚板
7、)、竹脚手板铺设:第一步架及架顶一步的外脚手架满铺一层脚手板,作业层中间层不大于12米满铺一层脚手板,整个架体须在二层操作层满铺脚手板,并在满铺脚手板层上一步架上拉一道安全平网,设置一道不小于O.18m高踢脚板。每步脚手架外侧设置1.2m高的安全防护栏。(详见上图)落地双排外脚手架外立杆内侧立面满挂符合安检标准的密目式(2000目)安全围网进行全封闭。、落地双排外脚手架采用避雷针与立横杆连通,接地线与整幢建筑物楼层内避雷系统连成一体的措施。接地冲击电阻W30Q。、结构施工支模架不得与外架联结,严禁悬挂起重设备,商品於输送管不得与外架联结,其管道走向位置另搭架体,确保输送管支设牢固。作业层上的施
8、工荷载应控制在本方案所计算的限载范围内,不得超载。(2)、双排架拆除要求:拆除前必须全面检查扣件,连墙杆、支撑系统是否符合构造要求,不符合要求的应先处理好,并清除杂物和障碍物后方可开始拆除。拆除前应根据施工的需要,制订出符合实际施工需要的拆除方案,由项目经理或总工长(技术负责人)向施工队组进行技术交底和安全交底后,再进行拆除作业。外脚手架的拆除作业,必须从上而下逐步进行,严禁上下同时作业。即由上而下,后绑先拆,先绑后拆,一般情况下先拆栏杆、脚手板、剪刀撑、斜撑,而后是小横杆、大横杆、抛撑、立杆等,必要时要先加固后拆除。连墙件必须随脚手架逐层拆除,严禁先将连墙杆整层或数层拆除后再拆脚手架。分段拆
9、除高差不应大于2步,如大于2步应设连墙杆加固。拆至下部最后一根立杆高度时应在适当位置临时设置抛撑加固后再拆。外架拆除严禁从高空往下抛掷钢管、扣件、脚手板等物品。拆除下来的钢管、扣件、脚手板等应分别放到卸料平台或施工电梯进料平台,由塔吊或施工电梯运至地面。拆放到卸料平台或进料平台上的钢管、扣件等应随拆随吊走。在作业区安全坠落范围内设置围栏,警戒标志,并设专人警戒,禁止非工作人员入内。作业区的供电线路要事先拆除或与电工联系,改道和停电后方可进行作业。拆除脚手架大横杆、剪刀撑,应先拆中间扣,再拆两头扣。由中间操作人员将杆转向,往下方人员传递时待下方人员握牢后再放手。上下呼应,动作协调,当解至与其他作
10、业人员有关的结扣时,应先告知对方,待对方做好防护准备后再解扣,以防坠落。、拆除过程中,要求一步一清,拆除的扣件等零碎物件不能留滞在外架上,以防坠落伤人。、拆除过程中要注意保护成品,不得损坏,如有损坏要通知有关人员修复后再拆除。、质量要求及验收按建筑施工扣件式钢管脚手架安全技术规程JGJ130200k直缝电焊钢管GB/T13793.碳素结构钢GB/T70088.钢管脚手架扣件GB158311995.建筑地基基础工程施工质量验收规范GB502022002的要求进行检查和验收。6.2.12.2悬挑扣件式双排外脚手架施工方案、搭拆方案本工程外墙扣件式双排钢管脚手架施工严格按JGJ1302001规范(2
11、002年版)要求进行。具体要求如下:、悬挑双排架基本搭设要求:、钢管规格采用外径48mm,壁厚3.5焊接钢管,立杆、大横杆和斜杆的最大长度为6.5叫小横杆长度为L5m。钢管、扣件、脚手板、安全网的材质符合规范JGJI302001规范要求;、采用22a号槽钢,间距按每L5米一根布置,悬挑部分为1.5m,在建筑主体内的长度为3m;槽钢在建筑主体内距其末端部IOonmI和35Omm处设两根直径为18三的圆钢“几”字形卡环固定,卡环锚入校一定要压在楼板下层钢筋下面,并保证两侧30cm以上搭接长度。卡环安装和楼板舲浇注施工同时进行。钢管立杆落在22a号槽钢上,立杆与槽钢连接采用在槽钢上焊接25凸出100
12、mm的钢筋焊接,立杆套在钢筋上防止立杆位移。具体详见附图。、立杆横间距Lb=Lo5m,纵距La=L5m;、大横杆步距h=L8m,小横杆贴近立杆布置、并搭于大横杆之上,用直角扣件扣紧,每块脚手板下设小横杆,且不大于La/2;即应按五根考虑,间距La2=0.75m;、主节点处设置一根横向水平杆,用直角扣件连接且严禁拆除。主节点处两个直角扣件的中心距不应大于150mm,靠墙一端的外伸长度0.3m、剪刀撑设置:本工程最大挑架段高为23.55m,不高于24m,但建筑物总高度超过24米按规范规定,在外侧立面的连续满堂设置剪刀撑,并由底至顶连续设置。剪刀撑与地面夹角为45。609之间;剪刀撑斜杆的接长采用搭
13、接,搭接长度不应小于1m,应采用不少于3个旋转扣件固定,端部扣件盖板的边缘至杆端距离不应小于100mm;剪刀撑斜杆应用旋转扣件固定在与之相交的横向水平杆的伸出端或立杆上,旋转扣件中心线至主节点的距离不宜大于150mm。、连墙件:必须采用刚性连墙件与建筑物可靠连接,本工程按二步二跨刚性连接,而每层每二步(2h二跨(2La)用横杆钢管将外架内、外立杆与梁或预埋在建楼板的短钢管连接加二扣件。连墙件偏离主节点的最大距离不超过30Cnu、作业层、平台的栏杆的挡脚板、栏杆搭设如下图:、脚手架必须设置纵、横向扫地杆采用直角扣件固定在距离底座上皮不大于20Omm的立杆上。横向扫地杆则固定在紧靠纵向扫地杆下方的
14、立杆上。、立杆接长除顶层顶步可采用搭接外,其余各层各步接头必须采用对接扣件连接。对接搭接时,立杆上的对接扣件必须交错布置;两根相邻立杆的接头不应设置在同步内,同步内隔一杆立杆的两个相隔接头在高度方向错开的距离不宜小于500mm;各接头中心至主节点的距离不宜大于步距的1/3;搭接长度不应小于1m,应采用不少于3个旋转扣件固定,端部扣件盖板的边缘至杆端距离不应小于100mmo、立杆顶端宜高出女儿墙上皮1m,高出檐口上皮1.5m。、纵向水平杆宜采用对接扣件连接,对接扣件应交错布置,两根相邻纵向水平杆的接头不宜设在同步或同跨内,且在水平方向错开的距离不应小于500mmo各接头中心至主节点的距离不应大于
15、纵距的1/3。纵向水平杆应作为横向水平杆的支座,用直角扣件固定在立杆上。领、横向水平杆的设置:在主节点必须设置一根横向水平杆,用直角扣件扣紧,且严禁拆除,主节点处两个直角扣件的中心距不应大于150mm。靠墙一端的外伸长度不应大于500mm。作业层上的非节点处横向水平杆,宜根据支承脚手板的需要等距设置,最大间距不应大于纵距的1/2。、作业层上脚手板应铺满、铺稳,离开墙面120150mm,脚手板应设在三根横向水平杆上,当其长度小于2m时,可采用两根横向水平杆支撑,但应将脚手板两端与其可靠固定、严防倾翻。、脚手板可采用对接平铺或搭接铺设。对接平铺时,接头处必须设两根横向水平杆,脚手板外伸长度1301
16、50mm0脚手板搭接铺设时,接头必须支在横向水平杆上,搭接长度应大于200mm,伸出横向水平杆的长度不应小于100mm,采用对接平铺,四周应用直径3.2mm的镀锌铁丝固定在横向水平杆上。作业层端部脚手板探头长度应取15Omm,其板长两端均应用3.2mm镀锌铁丝与支承杆可靠的固定。、连墙件应从低层第一步纵向水平杆处开始设置,当有困难,应采用其它可靠措施固定。啦、连墙件应优先采用菱形布置,亦采用矩形布置。、脚手架两端必须设置连墙件。领、竹脚手板铺设:架子首层、顶层和作业层脚手板要满铺,在每段挑架的中间高度设一道安全平网。连搭几段挑架时,安全平网的间距不得大于12m。、脚手架外立杆内侧满挂2000目安全网
