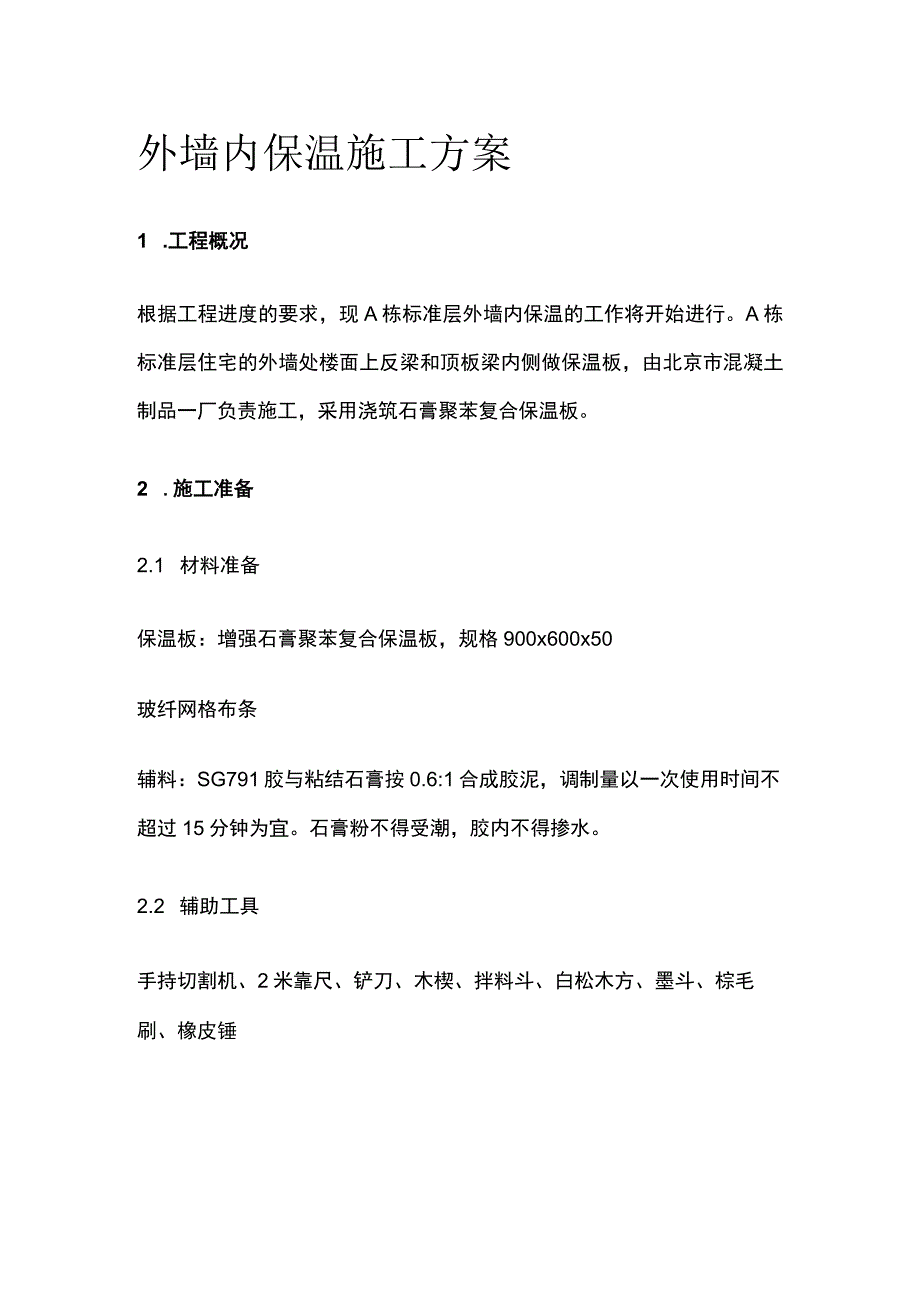

1、外墙内保温施工方案1 .工程概况根据工程进度的要求,现A栋标准层外墙内保温的工作将开始进行。A栋标准层住宅的外墙处楼面上反梁和顶板梁内侧做保温板,由北京市混凝土制品一厂负责施工,采用浇筑石膏聚苯复合保温板。2 .施工准备2.1 材料准备保温板:增强石膏聚苯复合保温板,规格900x600x50玻纤网格布条辅料:SG791胶与粘结石膏按0.6:1合成胶泥,调制量以一次使用时间不超过15分钟为宜。石膏粉不得受潮,胶内不得掺水。2.2 辅助工具手持切割机、2米靠尺、铲刀、木楔、拌料斗、白松木方、墨斗、棕毛刷、橡皮锤2.3.1 基层清扫干净,将凸出墙面超过IOmm的砂浆、混凝土块剔除干净。2.3.2 电

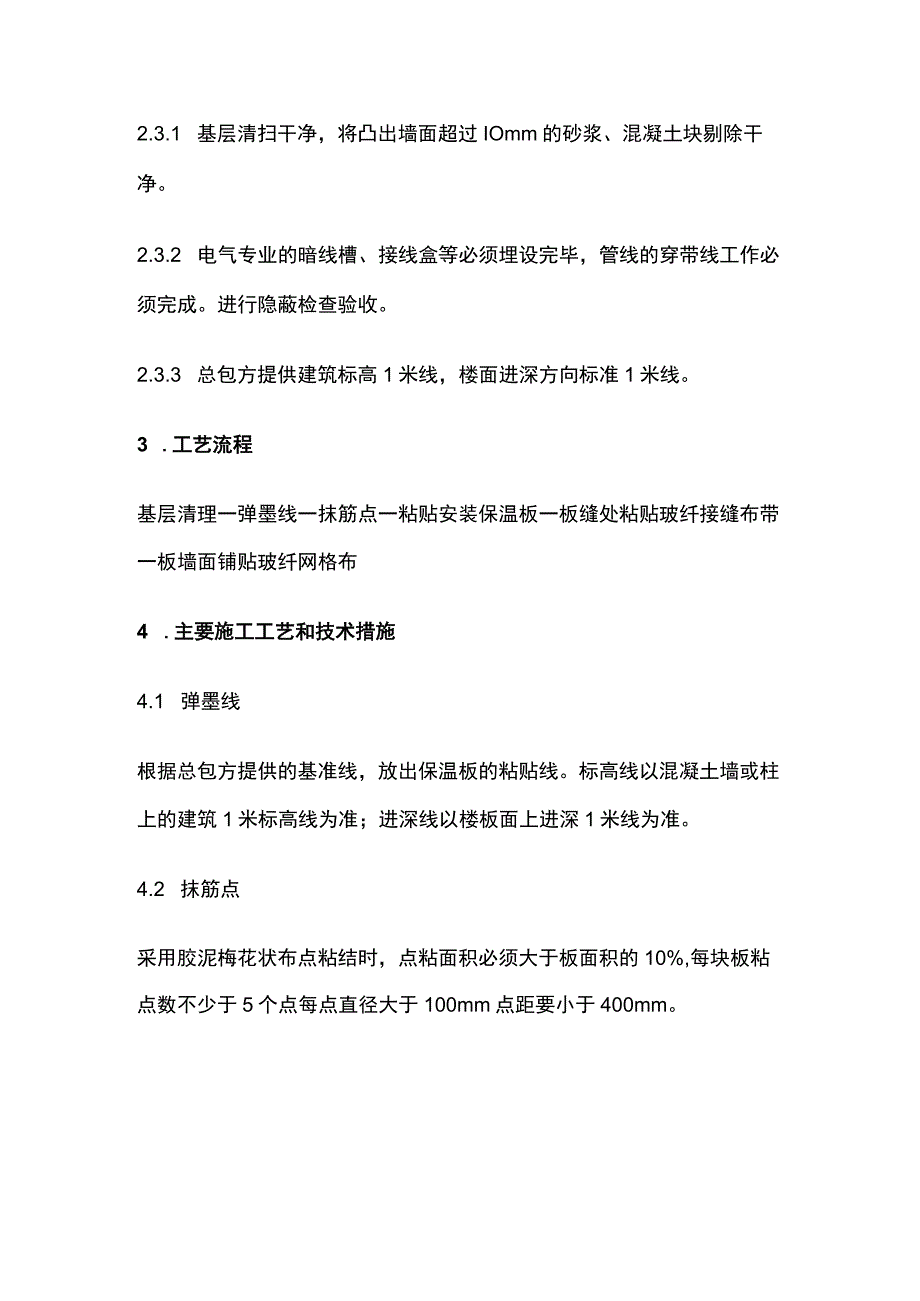

2、气专业的暗线槽、接线盒等必须埋设完毕,管线的穿带线工作必须完成。进行隐蔽检查验收。2.3.3 总包方提供建筑标高1米线,楼面进深方向标准1米线。3 .工艺流程基层清理一弹墨线一抹筋点一粘贴安装保温板一板缝处粘贴玻纤接缝布带一板墙面铺贴玻纤网格布4 .主要施工工艺和技术措施4.1 弹墨线根据总包方提供的基准线,放出保温板的粘贴线。标高线以混凝土墙或柱上的建筑1米标高线为准;进深线以楼板面上进深1米线为准。4.2 抹筋点采用胶泥梅花状布点粘结时,点粘面积必须大于板面积的10%,每块板粘点数不少于5个点每点直径大于100mm点距要小于400mm。在石膏板侧和板底满刮胶泥,厚度5-8mmo将石膏保温板

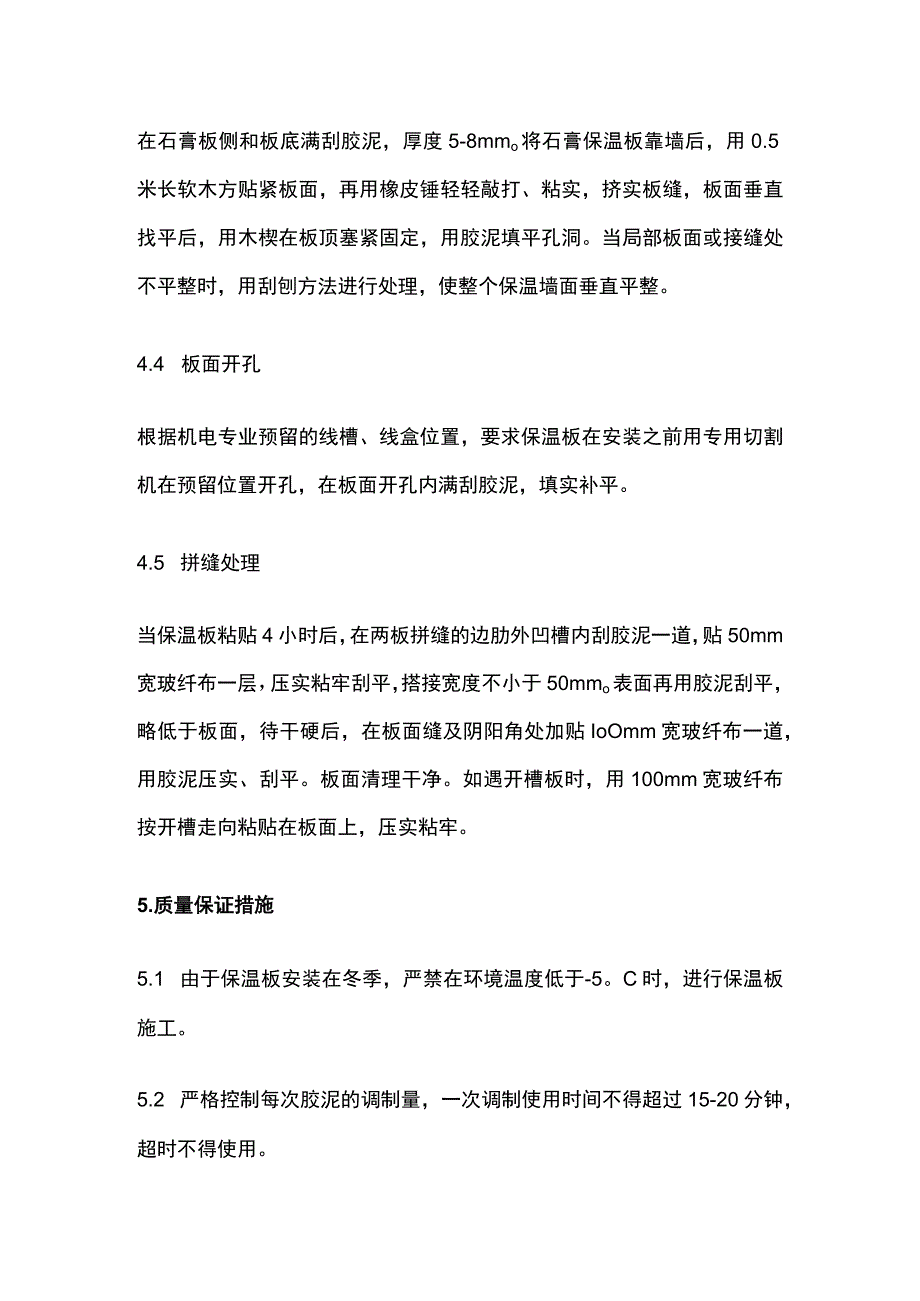

3、靠墙后,用0.5米长软木方贴紧板面,再用橡皮锤轻轻敲打、粘实,挤实板缝,板面垂直找平后,用木楔在板顶塞紧固定,用胶泥填平孔洞。当局部板面或接缝处不平整时,用刮刨方法进行处理,使整个保温墙面垂直平整。4.4 板面开孔根据机电专业预留的线槽、线盒位置,要求保温板在安装之前用专用切割机在预留位置开孔,在板面开孔内满刮胶泥,填实补平。4.5 拼缝处理当保温板粘贴4小时后,在两板拼缝的边肋外凹槽内刮胶泥一道,贴50mm宽玻纤布一层,压实粘牢刮平,搭接宽度不小于50mmo表面再用胶泥刮平,略低于板面,待干硬后,在板面缝及阴阳角处加贴IoOmm宽玻纤布一道,用胶泥压实、刮平。板面清理干净。如遇开槽板时,用1

4、00mm宽玻纤布按开槽走向粘贴在板面上,压实粘牢。5.质量保证措施5.1 由于保温板安装在冬季,严禁在环境温度低于-5。C时,进行保温板施工。5.2 严格控制每次胶泥的调制量,一次调制使用时间不得超过15-20分钟,超时不得使用。5.3 板间拼缝宽为5-10mm,板缝必须用粘胶泥挤实、刮平、粘结牢固。5.4 保温板与结构面必须粘接牢靠,无松动现象,保温墙表面平整,无起皮、起皱及裂缝现象。5.5 安装埋件在保温板粘贴后及胶泥硬化后方可进行,机电专业开槽孔必须在保温板安装以前完成,并进行隐蔽检查验收。保温板开孔必须使用切割机,严禁乱剔乱凿。5.6 防止明水浸湿保温墙。5.7 允许偏差项目:项次项目允许偏差mm1表面平整32立面垂直3阴阳角垂直34阴阳角方正35接缝高差1.56.安全生产及成品保护6.1 各专业工种紧密配合,合理安排工序,严禁颠倒工序作业。各工种间必须文明施工。6.2 由于保温板施工在外墙处,因此在外墙搭设安全网,防止操作人员在施工时意外坠落。6.3 对于已安装完毕的保温板,严禁机电专业人员随意剔凿板面。
