《施工总平面布置及临时设施.docx》由会员分享,可在线阅读,更多相关《施工总平面布置及临时设施.docx(9页珍藏版)》请在第壹文秘上搜索。

1、施工总平面布置及临时设施3.1施工布置的条件及原则3.1.1布置条件根据施工图设计文件及现场勘察,DJ2+292.15DJ2+531.75堤段堤后空地较大,拟作为生产、生活、材料堆场等临建设施的用地,也可作为平衡土方的寄存地。施工营地的生产、生活用水从业主提供的或认可的水源点接弓L我方自行安装布设场内供水管网和设施,施工营地的生产、生活用电拟从堤上变配电设施引接,并进行场内布置。3.1.2布置原则结合本工程的施工条件、施工环境及施工特点,本工程施工布置按以下原则进行:1、所有的临建设施、施工辅助企业及施工道路均按招标文件要求,业主提供的现场条件,结合现场考察信息在指定的施工场地和征地范围线内合

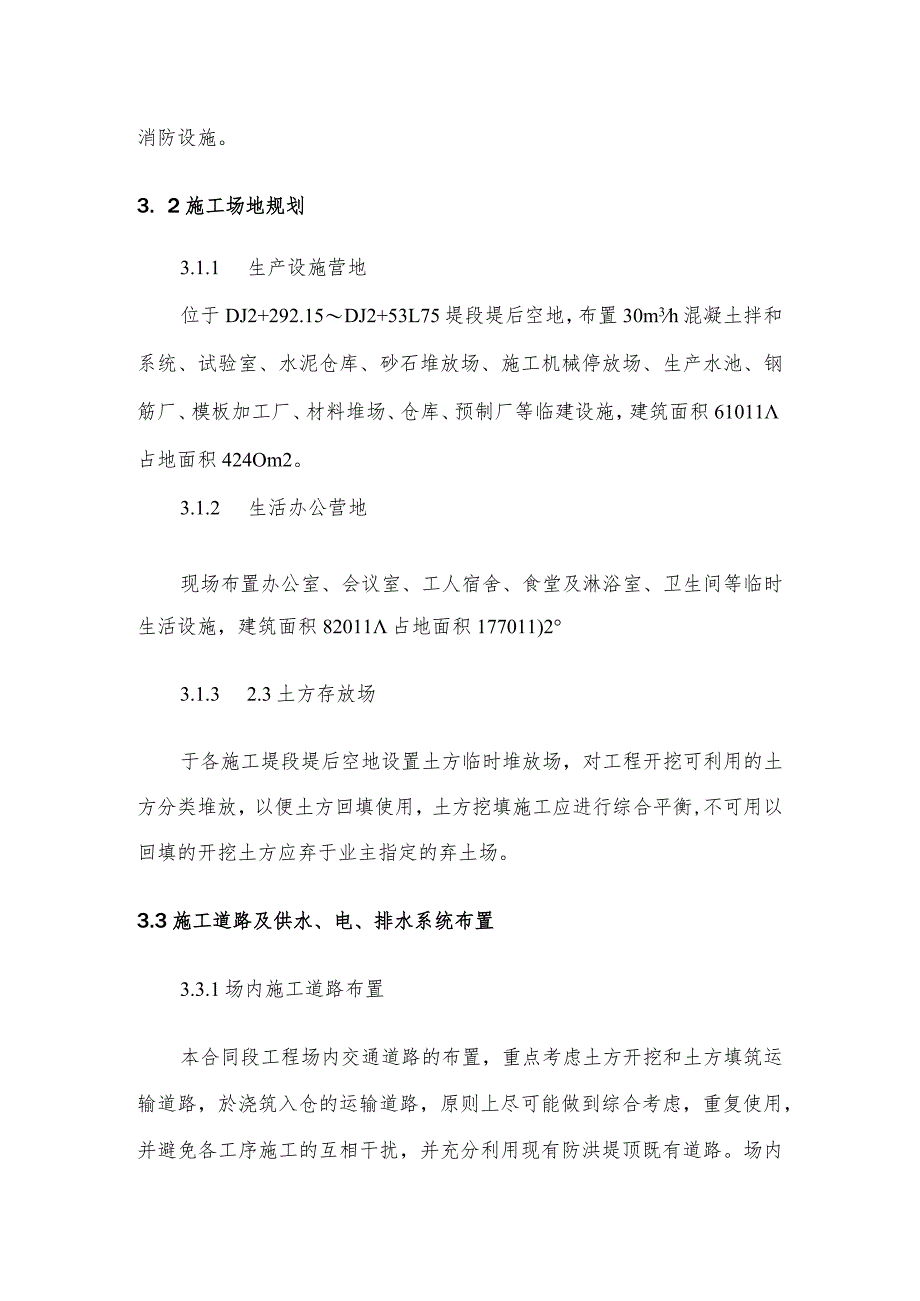

2、适的场地进行规划布置,并在各生产、生活营地设围栏,杜绝施工对当地居民的生产、生活造成影响。2、临建设施的规模和容量根据施工总进度及施工强度的需要进行规划设计。在满足施工要求的前提下,尽量做到精简、实用。3、各施工场地及营地均按有关规范要求配置足够的环保设施及消防设施。3. 2施工场地规划3.1.1 生产设施营地位于DJ2+292.15DJ2+53L75堤段堤后空地,布置30m3h混凝土拌和系统、试验室、水泥仓库、砂石堆放场、施工机械停放场、生产水池、钢筋厂、模板加工厂、材料堆场、仓库、预制厂等临建设施,建筑面积61011占地面积424Om2。3.1.2 生活办公营地现场布置办公室、会议室、工人
3、宿舍、食堂及淋浴室、卫生间等临时生活设施,建筑面积82011占地面积177011)23.1.3 2.3土方存放场于各施工堤段堤后空地设置土方临时堆放场,对工程开挖可利用的土方分类堆放,以便土方回填使用,土方挖填施工应进行综合平衡,不可用以回填的开挖土方应弃于业主指定的弃土场。3.3施工道路及供水、电、排水系统布置3.3.1场内施工道路布置本合同段工程场内交通道路的布置,重点考虑土方开挖和土方填筑运输道路,於浇筑入仓的运输道路,原则上尽可能做到综合考虑,重复使用,并避免各工序施工的互相干扰,并充分利用现有防洪堤顶既有道路。场内新建主要施工道路宽为6米,两边各50Cnl路肩,塘破基层,路面高于两侧

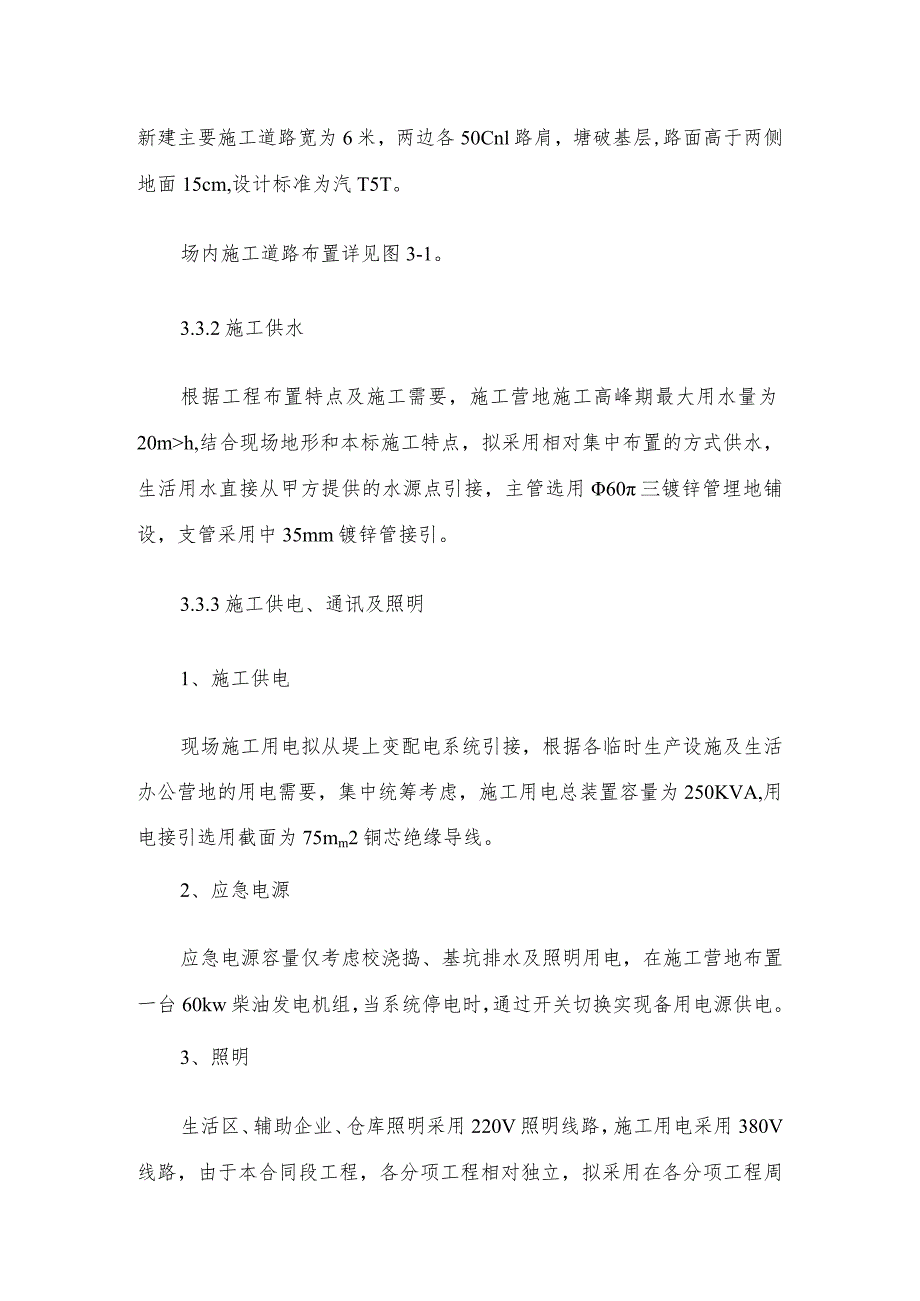

4、地面15cm,设计标准为汽T5T。场内施工道路布置详见图3-1。3.3.2施工供水根据工程布置特点及施工需要,施工营地施工高峰期最大用水量为20mh,结合现场地形和本标施工特点,拟采用相对集中布置的方式供水,生活用水直接从甲方提供的水源点引接,主管选用60三镀锌管埋地铺设,支管采用中35mm镀锌管接引。3.3.3施工供电、通讯及照明1、施工供电现场施工用电拟从堤上变配电系统引接,根据各临时生产设施及生活办公营地的用电需要,集中统筹考虑,施工用电总装置容量为250KVA,用电接引选用截面为75mm2铜芯绝缘导线。2、应急电源应急电源容量仅考虑校浇捣、基坑排水及照明用电,在施工营地布置一台60kw
5、柴油发电机组,当系统停电时,通过开关切换实现备用电源供电。3、照明生活区、辅助企业、仓库照明采用220V照明线路,施工用电采用380V线路,由于本合同段工程,各分项工程相对独立,拟采用在各分项工程周边布置若干台自制灯塔集中照明,每个灯塔由2只3000W铜灯组成,各施工工作面照明根据实际情况布置所需若干台碘鸨灯。4、施工通讯为确保各施工点与各施工营地和生产指挥系统及后勤的通讯联络,在项目部办公室、生产车间等根据需要安装若干台程控电话,主要管理人员各配备一台手提电话,同时增设5台无线电对讲机供测量人员及调度人员使用。5、施工供电、通讯主要设备见表3.1表3.1施工供电、通讯主要设备表序号名称型号规
6、格单位数量备注1电力变压器台22避雷器FS-IOIOKV组13跌落式熔断器RW4-10组24柱上油开关DW7-1030A台25柴油发电机组60KW台16低压配电屏PGL面27低压空气开关DZlO108程控电话交换机59传真机台13.4杜系统布置本工程硅总量为1.48万m3(包括校预制块及道路於),根据施工进度计划安排,结合工程舲浇筑强度、级配特点和环保要求,拟布置30m7h舲拌和系统一座,以满足工程舲高峰期施工需要。拌和系统均采取平地布置的形式。拌合楼傍设置露天砂石骨料堆放场,和水泥仓库,拌和用砂石骨料自行购买并运入骨料堆放场;由ZL50装载机将砂石骨料倒运进拌合楼集料斗,称量系统为钢料斗配料
7、,之后由料斗提升设施运送骨料入搅拌机。水泥使用考虑散装和袋装两种情况,拌合楼随设备配置50t钢制水泥罐一个,另设袋装水泥库。袋装水泥采用人工拆包,螺旋输送机运输入罐。经罐底管螺旋输送机运入拌合楼顶称量斗电子自动称量配料。校试验室也布置在拌和楼的附近,以便按施工规范要求对於质量进行控制。混凝土拌和系统平面布置见图3-1o3.5施工营地房建设施布置3.5.1生产临时房建设施及场地布置为保证本标施工顺利进行,采取相对集中、方便施工的原则布置生产设施及辅助企业。根据施工需要及业主提供的场地特点及要求,拟施工营地布置各类生产临时房建设施,具体布置如下:生产设施营地内设置拌和楼、试验室、水泥仓库、砂石堆放
8、场、汽车及施工机械停放场、综合修造厂、钢筋加工间、木材加工间及材料堆放场、仓库、生产水池、聆预制厂等临时房建。布置详见施工总布置图3-1。1、综合修造厂综合修造厂主要承担各种施工机械设备、汽车的检修、机电设备及配件修复、各种预埋件及零配件加工、部分钢构件的加工、制作等。2、汽车及施工机械停放场主要停放各种施工机械、汽车。3、钢筋加工厂及材料堆放场钢筋加工厂承担钢筋加工制作、堆放。厂内设钢筋加工间、工具间、材料堆放场等。4、模板加工厂及材料堆放场模板加工厂承担木模板、组合模板拼装加工以及堆放。厂内拟设模板加工间、工具间、材料堆放场等。5、试验室试验室配备常规试验设备,负责原材料、混凝土等的物理力
9、学性能试验,以满足混凝土施工材料试验、配合比设计优化、质量控制检验等的需要。6、硅预制厂负责校块预制、堆放。表3.2生产设施及辅助企业建筑特性表序号类别项目建筑面积(m2)占地面积(m2)结构形式1综合修造厂机修、汽修间80200砖木结构工具材料库1530砖木结构办公、值班室15砖木结构2钢筋加工厂及材料堆放场钢筋加工间50150简易结构工具问20砖木结构材料堆放场1003模板加工厂及材料堆放场木材加工间50150简易结构工具问20砖木结构材料堆放场1004试验室试验室2050砖木结构5拌和系统於拌制12006校预制厂碎块预制2005007仓库材料存放1002008其它值班室2030砖木结构配
10、电房2030砖木结构停车场1500合计61042403.5.2生活、办公临时房建设施本工程施工生活区采取集中布置的形式,拟在生活办公营地布置生活、办公临时房建设施,临时房建设施根据需要和人员配备。具体数量及特性见表3.3。表3.3临时生活、办公房建特性表序号项目建筑面积(布)占地面积(in?)结构形式1工人宿舍4001000砖木结构2医务室2040砖木结构3食堂80150砖木结构4浴室60120砖木结构5办公、会议室200360砖木结构6厕所60100砖木结构合计82017703.5.3其它设施1、消防设施供水系统已考虑了消防用水,故在各施工区、库房及生产、生活营地设置消防专用水阀及消防用软管
11、,并按有关规定配置足够的泡沫灭火器和干粉灭火器及消防砂坑。为加强消防力量,设一辆消防水车(与洒水车合用),组建一支兼职消防队。所有消防设施随时检查保养,使其始终处于良好的待命状态。2、环保设施在各生产设施营地、生活办公营地设置垃圾池,派专人负责定期清理;在生活、生产营地分别设置带化粪池的冲水式厕所,粪便经发酵、沉淀后排入附近污水处理厂。所有垃圾、沉淀物等由专人负责清理并运至业主指定地点掩埋、焚烧等处理。现场设置洒水车(兼消防车)不定期洒水防止灰尘污染。主体工程完工后,按照工程师要求拆除一切必须拆除的施工临时设施和生活临时设施,并清理干净。3.5.4现场管理措施1、由项目经理部制定施工现场管理、
12、施工秩序管理、施工安全管理、工地卫生管理、环境保护管理、成品保护管理的实施细则,并认真落实。施工中,按平面布置图实施定位管理,施工现场内所有物品,严格按图定位,做到图物吻合。同时,根据工程进展,适时地对施工现场进行整理、整顿,进行必要调整。2、在各施工营地设置大门门卫进行管理,各生产场地用钢管护栏或砌体封闭与外围隔开,并设门卫进行管理。3、在施工工区内的分叉路口、停车场、修理场、施工作业区域等处设置一切必要的醒目的信号和施工标志,包括标准的道路标志、报警信号、安全信号等,并标出工程名称、业主名称、监理单位、设计单位、负责施工队及施工时段等,以使工程施工清楚、有序。4、由项目经理部质安组具体负责项目部制定的施工现场管理、施工次序管理、工地卫生管理及环境保护管理措施的落实和执行。由质安组负责施工安全管理的落实和执行;由物资设备组负责成品保护管理措施的落实和执行,派专人进行定期检查和处理,确保施工现场整洁、有序,施工顺利进行。
