《施工总平面布置.docx》由会员分享,可在线阅读,更多相关《施工总平面布置.docx(1页珍藏版)》请在第壹文秘上搜索。

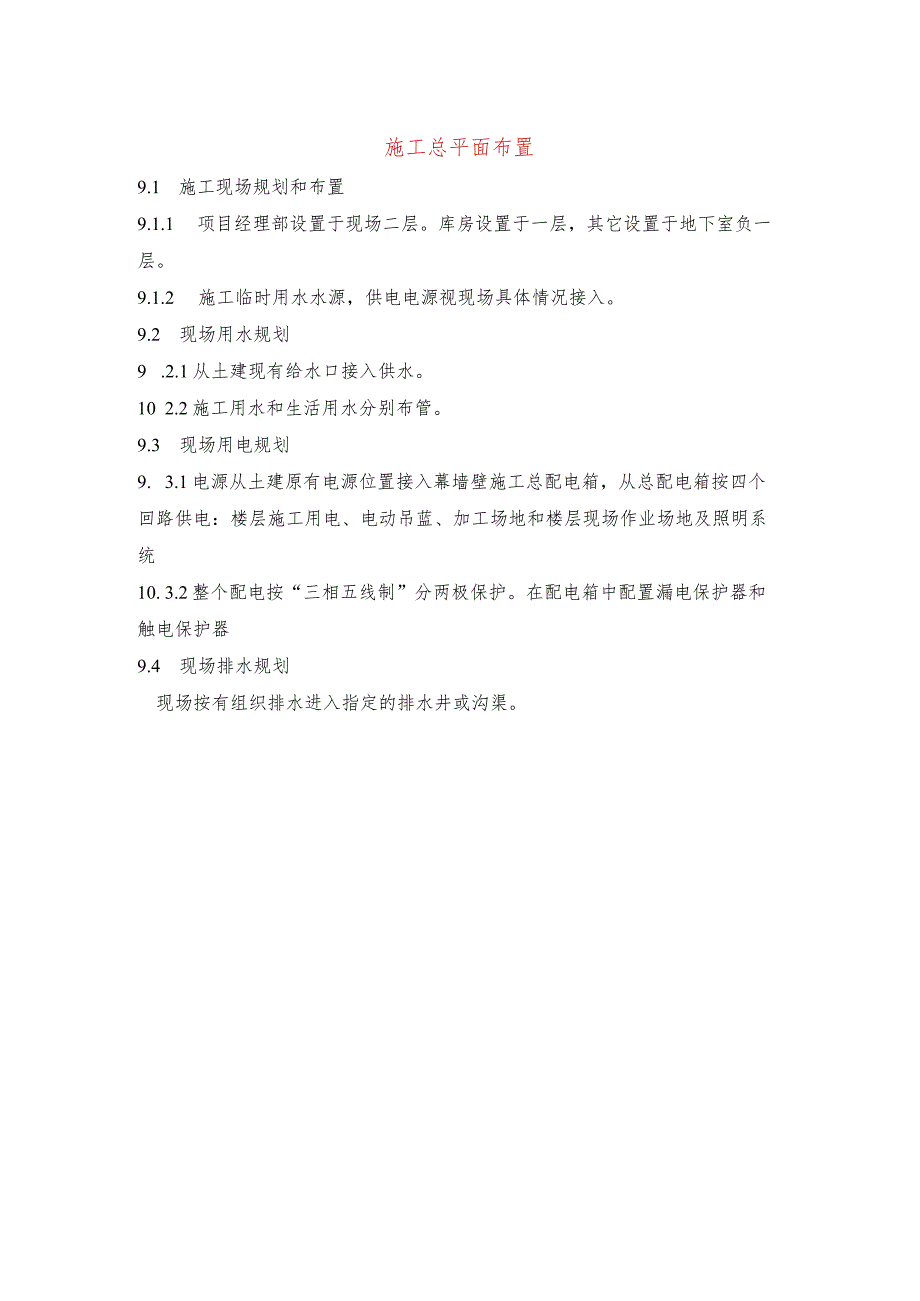

施工总平面布置9.1 施工现场规划和布置9.1.1 项目经理部设置于现场二层。库房设置于一层,其它设置于地下室负一层。9.1.2 施工临时用水水源,供电电源视现场具体情况接入。9.2 现场用水规划9 .2.1从土建现有给水口接入供水。10 2.2施工用水和生活用水分别布管。9.3 现场用电规划9. 3.1电源从土建原有电源位置接入幕墙壁施工总配电箱,从总配电箱按四个回路供电:楼层施工用电、电动吊蓝、加工场地和楼层现场作业场地及照明系统10. 3.2整个配电按“三相五线制”分两极保护。在配电箱中配置漏电保护器和触电保护器9.4 现场排水规划现场按有组织排水进入指定的排水井或沟渠。
