《施工组织机构.docx》由会员分享,可在线阅读,更多相关《施工组织机构.docx(8页珍藏版)》请在第壹文秘上搜索。

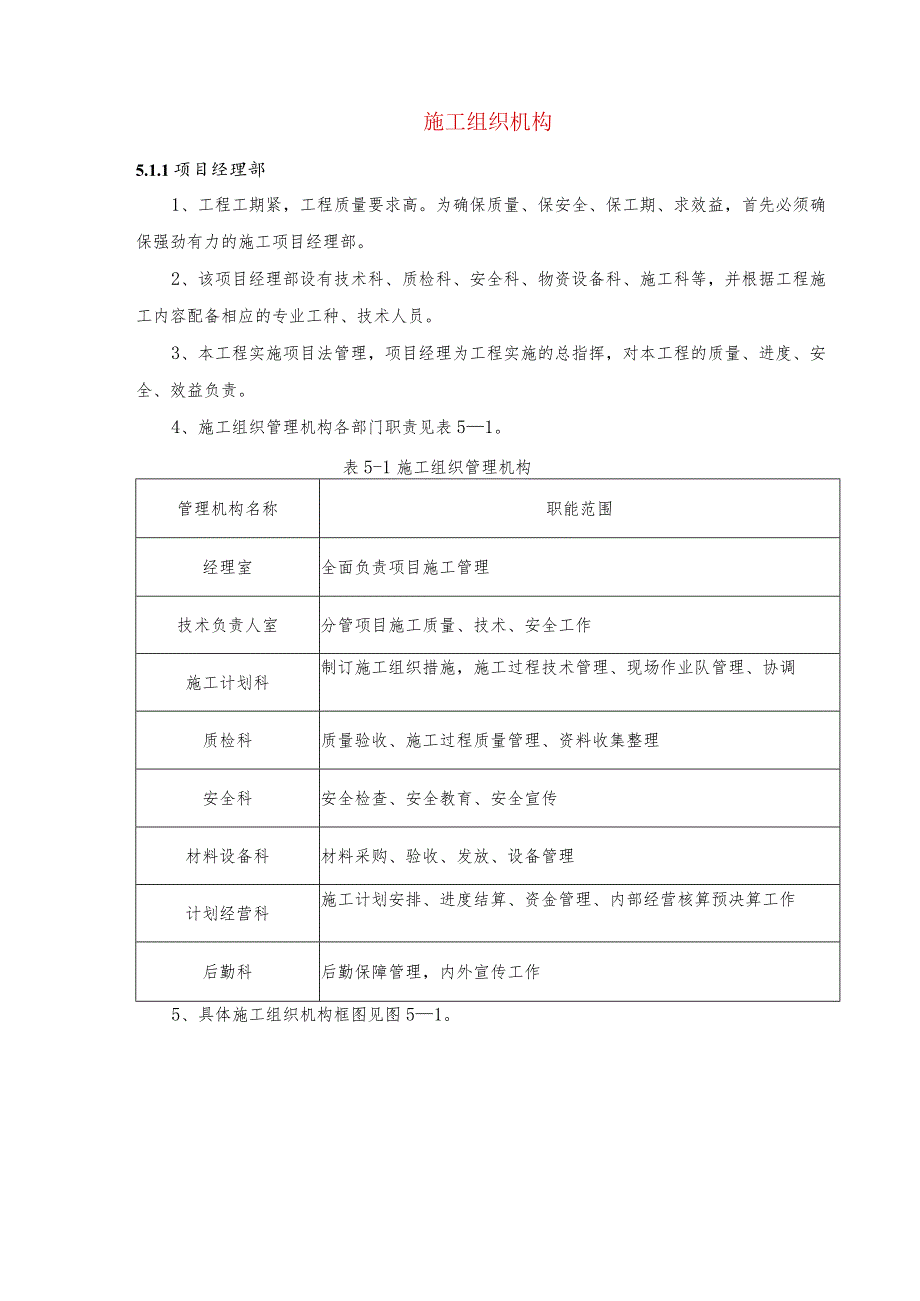

1、施工组织机构5.1.1项目经理部1、工程工期紧,工程质量要求高。为确保质量、保安全、保工期、求效益,首先必须确保强劲有力的施工项目经理部。2、该项目经理部设有技术科、质检科、安全科、物资设备科、施工科等,并根据工程施工内容配备相应的专业工种、技术人员。3、本工程实施项目法管理,项目经理为工程实施的总指挥,对本工程的质量、进度、安全、效益负责。4、施工组织管理机构各部门职责见表51。表5-1施工组织管理机构管理机构名称职能范围经理室全面负责项目施工管理技术负责人室分管项目施工质量、技术、安全工作施工计划科制订施工组织措施,施工过程技术管理、现场作业队管理、协调质检科质量验收、施工过程质量管理、资

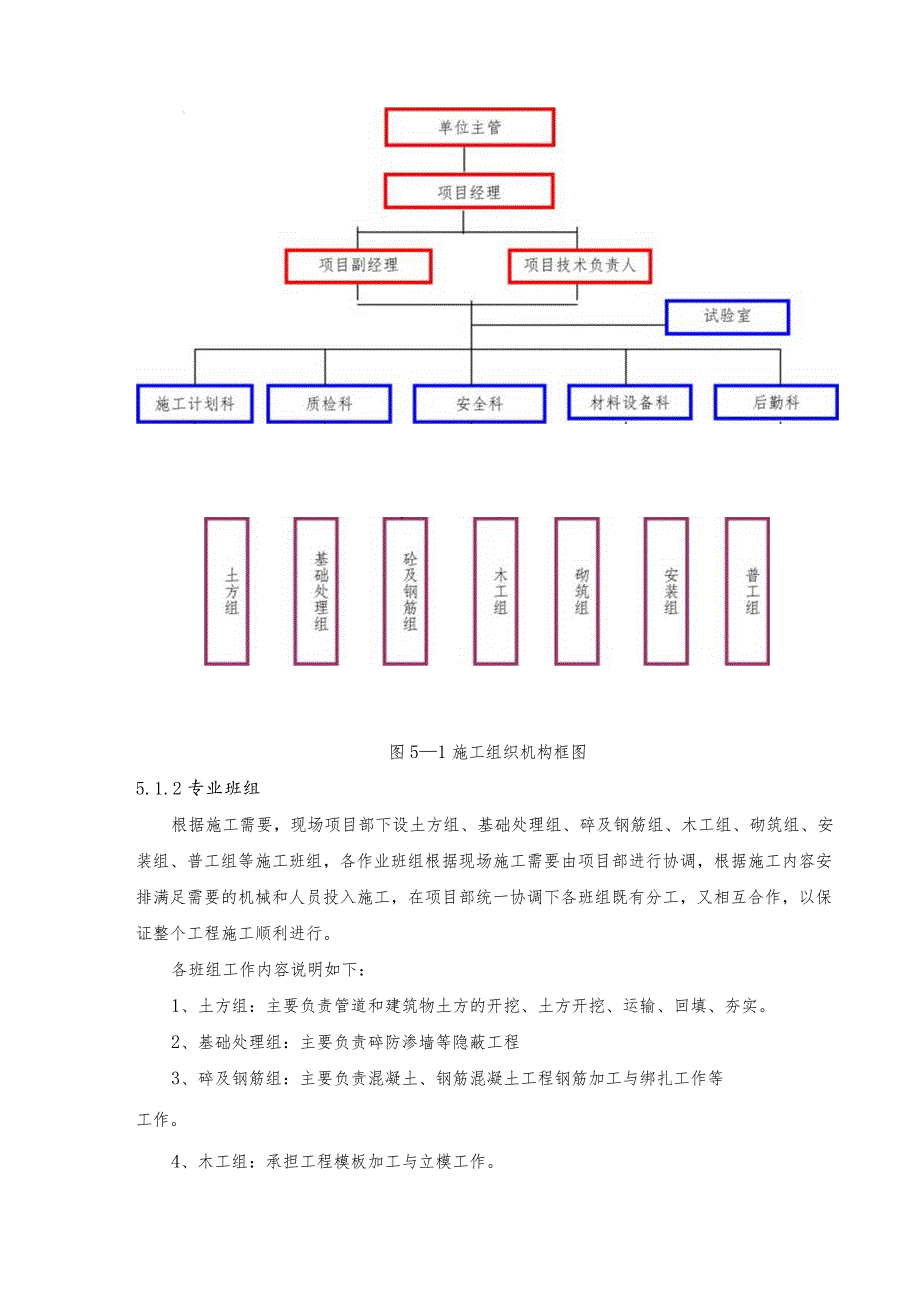

2、料收集整理安全科安全检查、安全教育、安全宣传材料设备科材料采购、验收、发放、设备管理计划经营科施工计划安排、进度结算、资金管理、内部经营核算预决算工作后勤科后勤保障管理,内外宣传工作5、具体施工组织机构框图见图51。图51施工组织机构框图5.1.2专业班组根据施工需要,现场项目部下设土方组、基础处理组、碎及钢筋组、木工组、砌筑组、安装组、普工组等施工班组,各作业班组根据现场施工需要由项目部进行协调,根据施工内容安排满足需要的机械和人员投入施工,在项目部统一协调下各班组既有分工,又相互合作,以保证整个工程施工顺利进行。各班组工作内容说明如下:1、土方组:主要负责管道和建筑物土方的开挖、土方开挖、

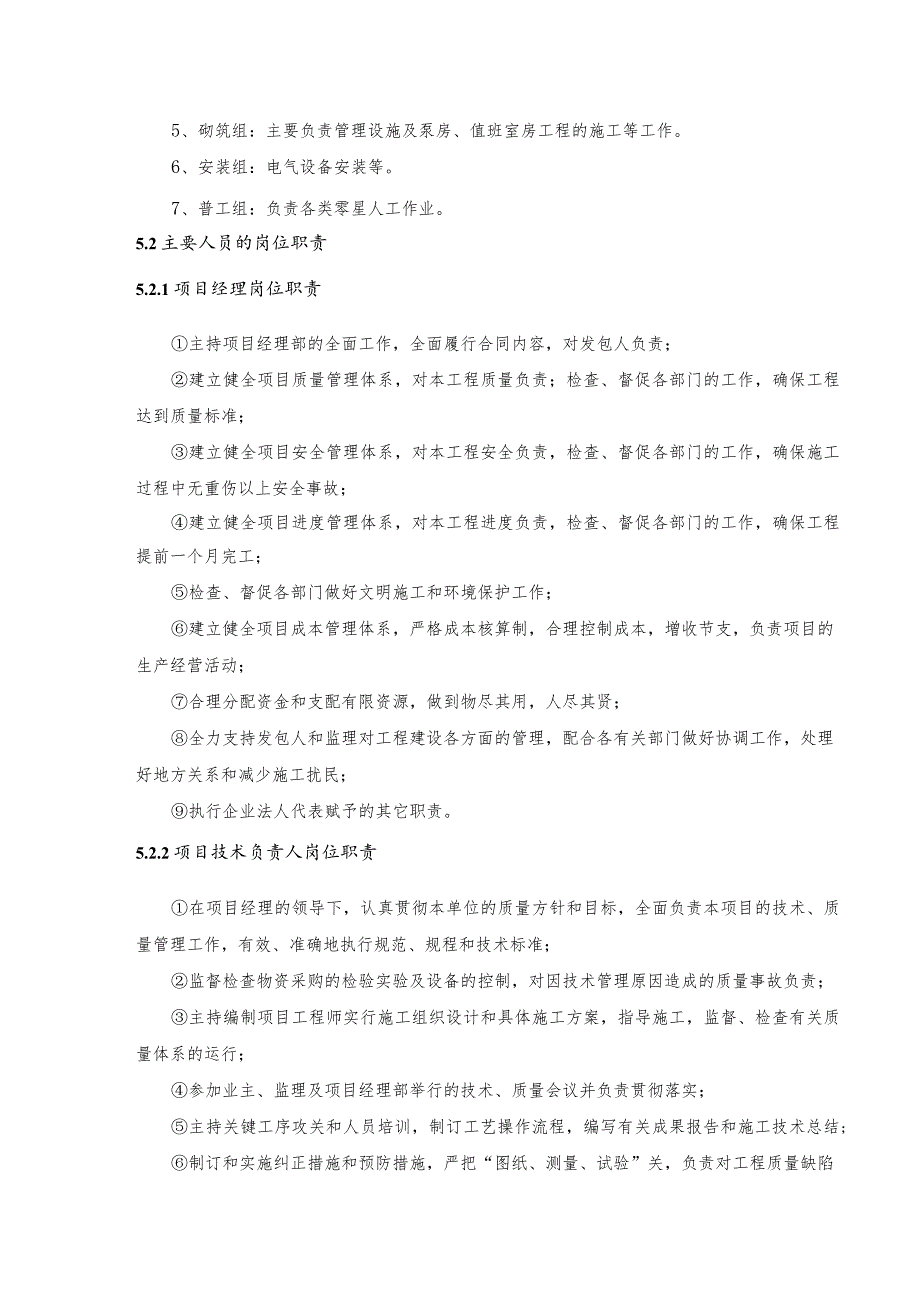

3、运输、回填、夯实。2、基础处理组:主要负责碎防渗墙等隐蔽工程3、碎及钢筋组:主要负责混凝土、钢筋混凝土工程钢筋加工与绑扎工作等工作。4、木工组:承担工程模板加工与立模工作。5、砌筑组:主要负责管理设施及泵房、值班室房工程的施工等工作。6、安装组:电气设备安装等。7、普工组:负责各类零星人工作业。5.2主要人员的岗位职责5.2.1项目经理岗位职责主持项目经理部的全面工作,全面履行合同内容,对发包人负责;建立健全项目质量管理体系,对本工程质量负责;检查、督促各部门的工作,确保工程达到质量标准;建立健全项目安全管理体系,对本工程安全负责,检查、督促各部门的工作,确保施工过程中无重伤以上安全事故;建立
4、健全项目进度管理体系,对本工程进度负责,检查、督促各部门的工作,确保工程提前一个月完工;检查、督促各部门做好文明施工和环境保护工作;建立健全项目成本管理体系,严格成本核算制,合理控制成本,增收节支,负责项目的生产经营活动;合理分配资金和支配有限资源,做到物尽其用,人尽其贤;全力支持发包人和监理对工程建设各方面的管理,配合各有关部门做好协调工作,处理好地方关系和减少施工扰民;执行企业法人代表赋予的其它职责。5.2.2项目技术负责人岗位职责在项目经理的领导下,认真贯彻本单位的质量方针和目标,全面负责本项目的技术、质量管理工作,有效、准确地执行规范、规程和技术标准;监督检查物资采购的检验实验及设备的
5、控制,对因技术管理原因造成的质量事故负责;主持编制项目工程师实行施工组织设计和具体施工方案,指导施工,监督、检查有关质量体系的运行;参加业主、监理及项目经理部举行的技术、质量会议并负责贯彻落实;主持关键工序攻关和人员培训,制订工艺操作流程,编写有关成果报告和施工技术总结;制订和实施纠正措施和预防措施,严把“图纸、测量、试验”关,负责对工程质量缺陷的处置,会同上级部门对事故进行调查、分析、处理;负责组织项目质量控制小组的日常活动;负责项目成本核算工作,合理控制、参加工程决算;执行项目经理赋予的其它职责。5.2.3质量负责人岗位职责认真学习本单位的质量体系文件,全面负责本工程的质量工作,编制详细的
6、质量管理作业指导书;认真收集各种有关质量管理的合理化建议,及时反馈各种信息,协助领导分析质量情况,配合发包人和监理对工程质量进行全面检查控制;参加技术交底、图纸会审和有关质量工作例会,对各工序,各工种进行技术交底,同时组织技术干部及有关人员学习规范、规程、技术标准和熟悉图纸;收集质量记录,负责竣工资料的编制管理工作;参与质量事故及不合格工程的分析会,负责对质量缺陷的具体处理;享有质量一票否决权,对任何违背质量要求的行为有权拒绝施工;负责本项目质量目标的分解,编制计划具体组织实施;参与工程竣工交付,提供有关竣工文件和资料;执行项目经理和技术负责人赋予的其它职责。5.2.4安全负责人岗位职责对本项
7、目安全生产工作负具体责任,编制详细的安全生产作业指导书;配合有关安全管理部门进行安全生产检查;制定和实施安全技术管理措施,制订各工种岗位安全操作规程,并挂牌上墙;进行安全检查,消除事故隐患,制止违章作业;主持召开安全例会,对各工序,各工种进行安全技术和安全纪律教育;认真执行安全生产规章制度,制止违章指挥;坚持安全第一的方针,有权拒绝执行上级违反安全技术规程的指令;发生工伤事故及时上报,认真分析原因,提出改进措施;负责本项目的文明施工和环境保护工作。5.3施工准备1、施工准备是施工质量保证体系的重要一环,是迅速形成施工能力并掀起施工高潮的关键,在投标阶段,我单位已对施工现场作了反复的调查并已做好
8、相应的施工队伍、机械设备的统筹安排,接到中标通知书后立即开展现场的各项准备工作,并保证按照招标文件约定,在接到进场通知后5天内进驻工地。2、工程一旦中标,我单位即组织人员与业主及设计部门取得联系,获取施工设计文件进行技术交底和现场交接,深入细致地阅读研究设计文件和图纸资料,并进行现场核对,发现问题,及时与设计单位联系。进一步对施工现场进行细致调查,在投标书的基础上编制实施性施工组织设计,并对重点工程进行单项施工组织设计,以确保重点控制工程按计划实施。3、中标后,立即组织部分人员进场,开始搭建临时生活设施,修建驻地,包括办理临时用地手续,对征用了的上地进行清理、平整,接通生活所用的水、电、通讯等
9、设施。4、施工驻地搭建完成后,迅速组织拟投入本合同段的人员和施工所需设备在合同规定开工日期前进场,形成生产能力。5.3.1施工调查调查收集当地水文、气象、人文、交通等有关资料,灾害性天气如大风、暴雨、寒流等出现的季节及灾害程度,汛期、冬季、雨季的规律,了解并落实当地的生产资源和生活物资供应情况,并制定相应的防范措施。根据工程建设需要,做好相关单位的联系、协调工作,签订必要的协议或合同关系。5.3.2技术方面1、施工测量工程中标之后,我单位立即组织测量组,根据图纸和业主或监理工程师提供的测设基准资料和测量标志,进行交桩和复测,同时建立小三角控制网和水准闭合环,形成标内测量控制网,并将控制网成果与
10、复测资料报监理工程师和业主审批,以便对整个标段的建筑物实行同精度控制,确保工程质量。测量放样控制是贯穿工程施工全过程的十分关键的工作,为此项目部成立专门测量放样小组,由具有理论和实际施工经验的有测量员证的工程师负责,控制测量根据工程各部位特点由专职测量员实施,并及时做好有关工程记录。人员配备:测量工程师1名,测量技工1人。测量器具配备见下表。表53测量仪器设备表名称规格型号教量精度备注经纬仪J215证件齐全水准仪S32Imm证件齐全钢卷尺30、50m各20.Imm证件齐全水准尺3m长木尺40.Imm证件齐全坡度尺20.1证件齐全2、配合做好征地拆迁工作(1)本着“先用先征、先办后用”的用地原则
11、,结合施工进度安排和工期计划要求配合业主做好征地拆迁工作。(2)临时用地本着“综合规划、精打细算、临正结合、节约用地、利用荒地、少占良田”的原则办理租用手续使用。使用过程中注意环境保护,使用后及时办理退租手续,缩短土地占用时间。(3)征地拆迁工作由项目经理部派有经验的专人负责此项工作,积极配合业主做好征地拆迁的各方面工作。合理布置施工场地,充分做好临时道路、施工排水、临时房屋、施工用电、施工用水以及临时用地的规划、实施工作。(4)外部环境准备:做好与当地政府、公安、交通、税务、工商等有关部11,以及周边企事业单位和居民的联系工作,为工程顺利进行创造良好的外部环境。3、组织参加设计交底接到中标通
12、知书后,即组织有关人员参加由业主主持的设计交底。接收设计资料后,复核设计文件,了解设计意图,掌握设计标准及施工过程中的注意事项,根据交底进一步勘察施工现场,详细了解标段状况和施工环境,在此基础上组织有关技术人员进一步地完善施工组织设计和现场调查核实工作,并认真研究图纸和投标阶段施工组织设计,领会设计意图,在此基础上编制更为详细的实施性施工组织方案和各单项工程的施工技术方案,报甲方及监理工程师,经审批后指导工程施工。做好技术、质量、安全交底工作。编制主要分部工程和重要工序的质量管理实施细则和操作规程,并贯彻到管理人员和操作工人。5.3.3原材料、工程设备供应1、对工程所需的材料,选择材质和供货能
13、力能满足施工要求的厂商,按图纸设计及进度要求编制材料运输计划,签订工程材料采购合同,并及时对外购材料按设计及规范要求取样试验,报监理工程师和业主批准后,组织材料设备进场。2、对工程所需的设备由项目部有关人员陪同监理人、发包人对有关供应商进行考察,并在征得监理人的认可和发包人的批准后进行购买。3、所有材料、工程设备均经现场试验(检验)合格后方可用于工程。原材料、工程设备供应从货源、规格、计划、用量、采购办法、运输管理以及进场时间等方面列出周密详细的材料计划表,以确保工程的顺利进行。5.3.4试验室及材料试验、检验1、工地试验室为提高检测手段,确保工程质量,项目经理部设一个工地试验室,配试验负责人
14、1人(由具有丰富工程试验工作经验和相应资质的工程师担任),试验工1人,并按相应工作职责配备足够的试验设备,组成试验检测体系,为工程实施和控制工程提供试验保证。2、主要工程试验设备拟计划配备的主要试验、检测设备(土建工程)见表53。表54拟投入本工程的测量、质检设备表序号仪器设备名称规格型号单位数量检修情况进场时间备注1微波炉台1良好随时2士工环刀组5良好随时3分析天平5kg0.Olg台2良好随时4砂石料分析筛套1良好随时5养护室恒温设备套1良好随时6睑试模套4良好随时7砂浆试模套4良好随时8塌落度简个2良好随时9砂筛0.16IOmm台1良好随时10石筛50kg0.Olkg台1良好随时11磅称50kg台2英好随时3、主要试验内容材料试验、检验均依照技术规范进行。主要包括:回填土体的有机物含量、自然含水量、密度;回填土体的击实试验;砂含泥量、含水率、视比重、级配、有机质含量;碎石的级配、视比重、针片状含量、压碎值、含泥量;钢材屈服强度、极限强度、延伸率及冷弯(委托有资质的实验室进行);水泥的出厂合格证验证安定性、凝结时间;强度、标准稠度用水量(委托有资质的实验室进行);混凝土及砂浆配合比,混凝土的7天、28天标准试拌和试件的抗压、抗折试验(委托有资质的实验室进行)。4、试验规程1 .水泥取
