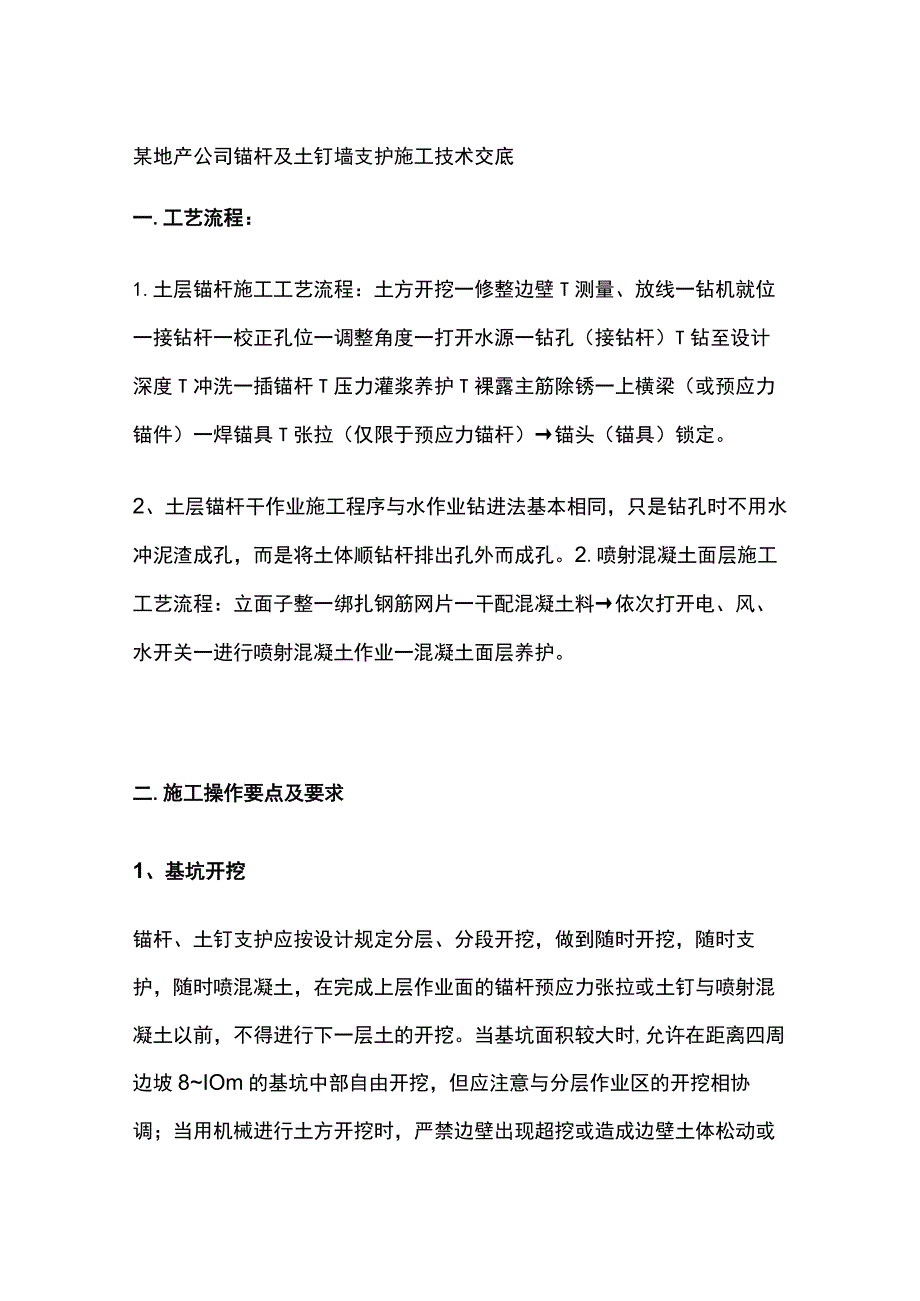

1、某地产公司锚杆及土钉墙支护施工技术交底一.工艺流程:1.土层锚杆施工工艺流程:土方开挖一修整边壁T测量、放线一钻机就位一接钻杆一校正孔位一调整角度一打开水源一钻孔(接钻杆)T钻至设计深度T冲洗一插锚杆T压力灌浆养护T裸露主筋除锈一上横梁(或预应力锚件)一焊锚具T张拉(仅限于预应力锚杆)锚头(锚具)锁定。2、土层锚杆干作业施工程序与水作业钻进法基本相同,只是钻孔时不用水冲泥渣成孔,而是将土体顺钻杆排出孔外而成孔。2.喷射混凝土面层施工工艺流程:立面子整一绑扎钢筋网片一干配混凝土料依次打开电、风、水开关一进行喷射混凝土作业一混凝土面层养护。二.施工操作要点及要求1、基坑开挖锚杆、土钉支护应按设计规

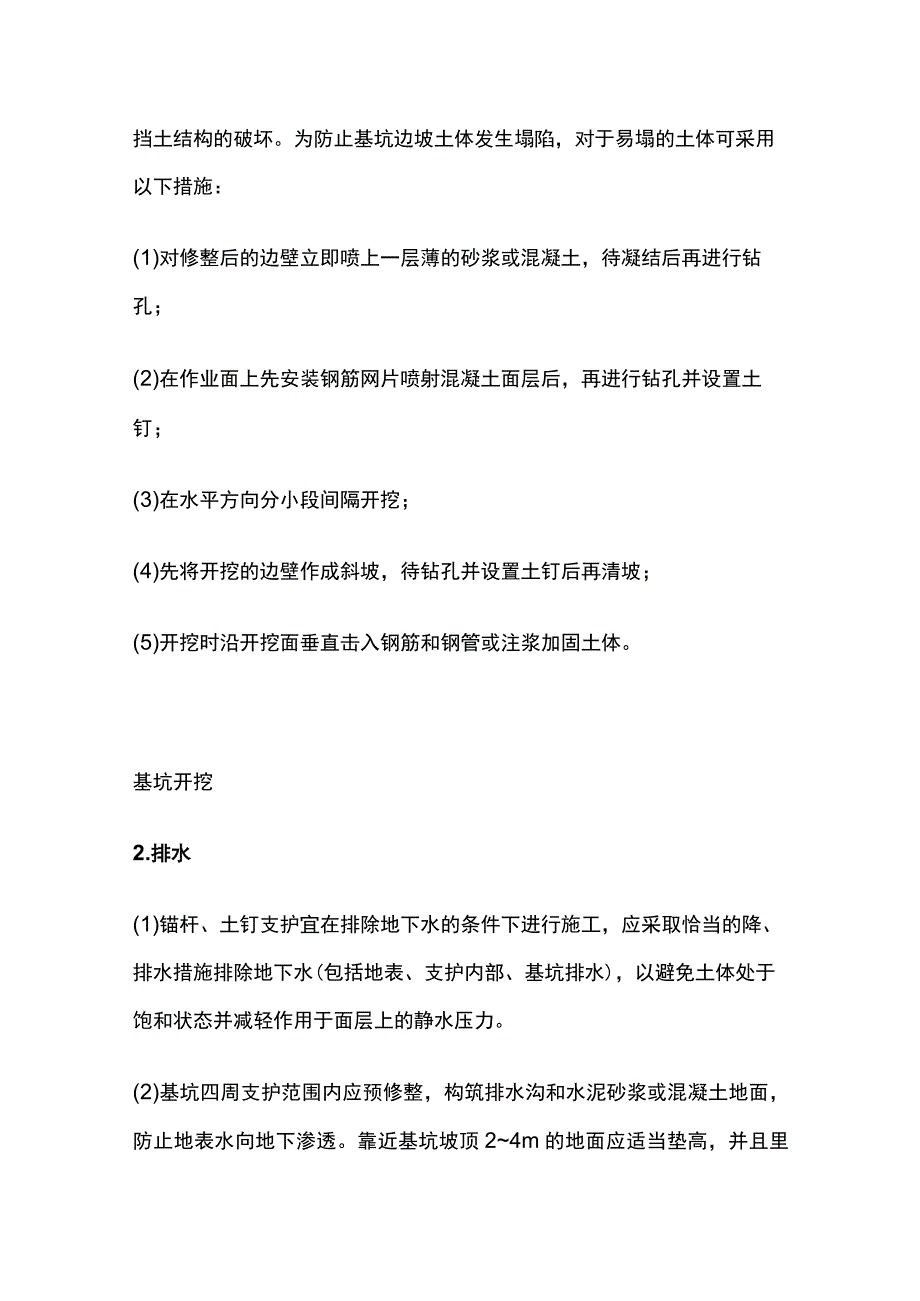

2、定分层、分段开挖,做到随时开挖,随时支护,随时喷混凝土,在完成上层作业面的锚杆预应力张拉或土钉与喷射混凝土以前,不得进行下一层土的开挖。当基坑面积较大时,允许在距离四周边坡8IOm的基坑中部自由开挖,但应注意与分层作业区的开挖相协调;当用机械进行土方开挖时,严禁边壁出现超挖或造成边壁土体松动或挡土结构的破坏。为防止基坑边坡土体发生塌陷,对于易塌的土体可采用以下措施:(1)对修整后的边壁立即喷上一层薄的砂浆或混凝土,待凝结后再进行钻孔;(2)在作业面上先安装钢筋网片喷射混凝土面层后,再进行钻孔并设置土钉;(3)在水平方向分小段间隔开挖;(4)先将开挖的边壁作成斜坡,待钻孔并设置土钉后再清坡;(5

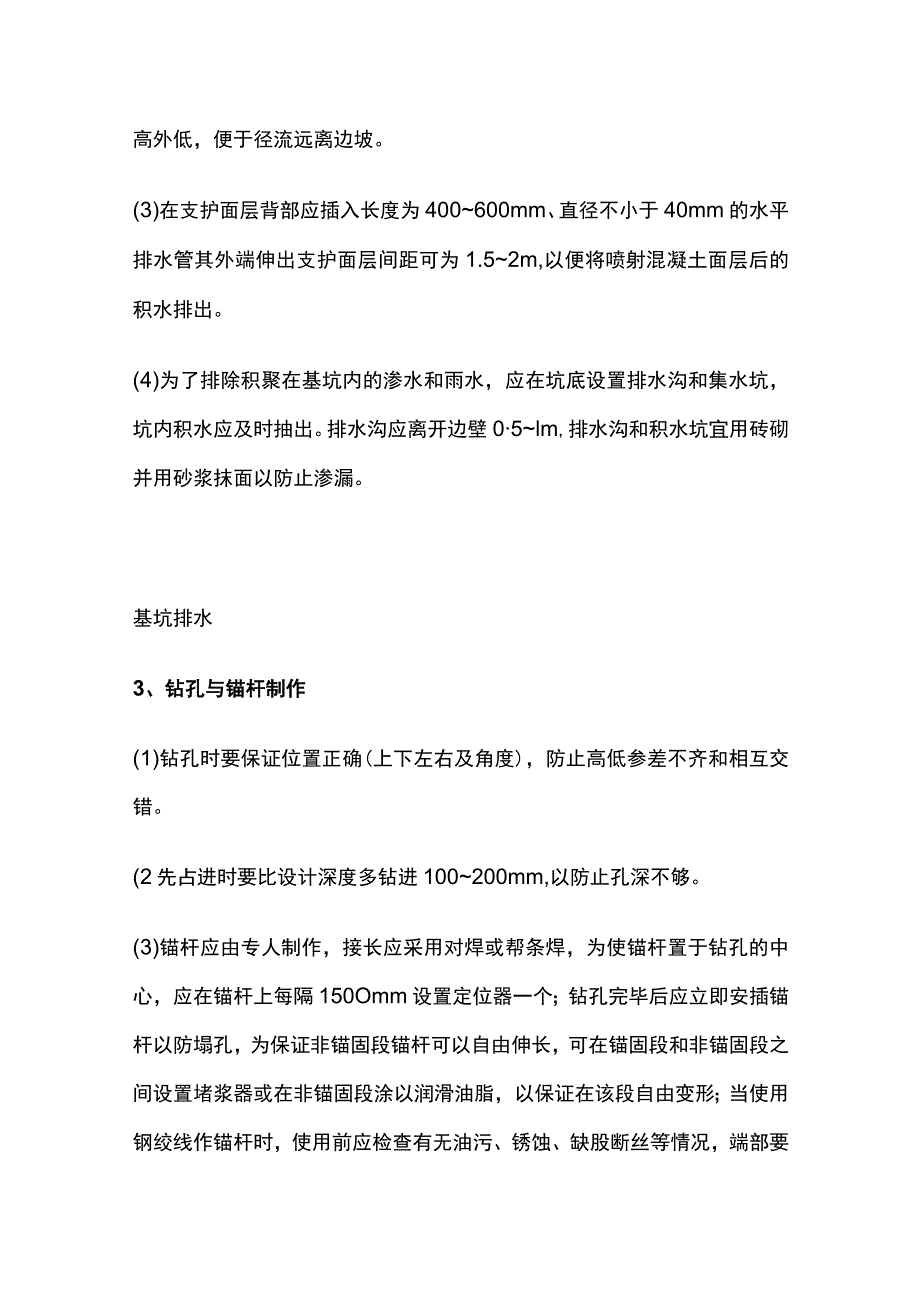

3、)开挖时沿开挖面垂直击入钢筋和钢管或注浆加固土体。基坑开挖2.排水(1)锚杆、土钉支护宜在排除地下水的条件下进行施工,应采取恰当的降、排水措施排除地下水(包括地表、支护内部、基坑排水),以避免土体处于饱和状态并减轻作用于面层上的静水压力。(2)基坑四周支护范围内应预修整,构筑排水沟和水泥砂浆或混凝土地面,防止地表水向地下渗透。靠近基坑坡顶24m的地面应适当垫高,并且里高外低,便于径流远离边坡。(3)在支护面层背部应插入长度为400600mm、直径不小于40mm的水平排水管其外端伸出支护面层间距可为1.52m,以便将喷射混凝土面层后的积水排出。(4)为了排除积聚在基坑内的渗水和雨水,应在坑底设置

4、排水沟和集水坑,坑内积水应及时抽出。排水沟应离开边壁05lm,排水沟和积水坑宜用砖砌并用砂浆抹面以防止渗漏。基坑排水3、钻孔与锚杆制作(1)钻孔时要保证位置正确(上下左右及角度),防止高低参差不齐和相互交错。(2先占进时要比设计深度多钻进100200mm,以防止孔深不够。(3)锚杆应由专人制作,接长应采用对焊或帮条焊,为使锚杆置于钻孔的中心,应在锚杆上每隔150Omm设置定位器一个;钻孔完毕后应立即安插锚杆以防塌孔,为保证非锚固段锚杆可以自由伸长,可在锚固段和非锚固段之间设置堵浆器或在非锚固段涂以润滑油脂,以保证在该段自由变形;当使用钢绞线作锚杆时,使用前应检查有无油污、锈蚀、缺股断丝等情况,

5、端部要用钢丝绑扎牢,不得参差不齐或散架。锚杆制作钻入锚杆锚杆钻入到位4、注浆(1)注浆管在使用前应检查有无破裂和堵塞,接口处要牢固,防止注浆压力加大时开裂跑浆;注浆管应随锚杆同时插入,干成孔时在灌浆前封闭孔口,湿成孔时在灌浆过程中看见孔口出浆时再封闭孔口。(2)注浆前要用水引路、润湿输浆管道;灌浆后要及时清洗输浆管道、灌浆设备;灌浆后自然养护不少于7d,待强度达到设计强度的70%时方可进行张拉工艺;在灌浆体硬化之前,不能承受外力或由外力引起的锚杆移动。锚杆注浆锚杆封闭锚杆封闭完成5、锚杆.土钉试验(1)锚杆试验1)应在锚杆锚固段浆体强度达到15MPa或达到设计强度的75%时方可进行。2)锚杆试

6、验应按中华人民共和国现行行业标准建筑基坑支护技术规程(JGJ12099)附录E的规定,在试验前做试验方案,并经批准后执行。锚杆试验(2)土钉试验1)土钉支护施工必须进行现场抗拔试验,应在专门设置的非工作土钉上进行抗拔试验直至破坏,用来确定极限荷载,并据此估计土钉的界面极限黏结强度。2)每一典型土层中至少应有3个专门用于测试的非工作钉。测试钉的总长度、黏结长度和施工方法原则上应与工作钉一致。3)土钉的现场抗拔试验时,土钉、千斤顶、测力杆三者应在同一轴线上,千斤顶的反力架应置于混凝土面层或土钉上、下部,安设两道工字钢或槽钢作横梁,并与护坡墙紧贴;当张拉到设计荷载时,拧紧锁定螺母完成锚定工作;张拉时

7、宜采用跳拉法或往复式拉法,以保证土钉和钢梁受力均匀;张拉力的设定应根据实际所需的有效张拉力和张拉力的可能松弛程度而定,一般按设计张拉力的75%85%进行控制。4)测试钉进行抗拔试验时的注浆抗压强度不应低于6MPao试验应采用连续分级加载,首先施加少量初始荷载(不大于土钉设计荷载的20%)使加载装置保持稳定,以后的每级荷载增量不超过设计荷载的20%。每级荷载施加完毕后应立即记下位移读数并保持荷载稳定不变,继续记录以后Imin、6min、10min的位移读数。若同级荷载下10min与1min的位移增量小于Imm,即可施加下级荷载,否则应保持荷载不变继续测读15min、30min、60rain时的位

8、移。此时若60min与6min的位移增量小于2mm,可进行下级加载,否则即认为达到极限荷载。根据试验得出的极限荷载必须大于设计荷载得L25倍,否则应反馈修改设计。土钉试验6、喷射混凝土(1)在喷射混凝土前,面层内的钢筋网片牢固固定在边坡壁上并符合规定的保护层厚度的要求。钢筋网片可用插入土中的钢筋固定,在混凝土喷射时应不出现移动。(2)筋网片可用焊接或绑扎而成,网格允许偏差为10mm;钢筋网铺设时每边的搭接长度不小于一个网格的边长或200mm,如为焊接则焊接长度不小于网筋直径的10倍。(3)喷射混凝土的配合比应按设计要求通过试验确定,粗骨料最大粒径不宜大于12mm;喷射混凝土作业,应事先对操作手

9、进行培训,以保证喷射混凝土的水灰比和质量能达到要求;喷射混凝土前,应对机械设备、风、水和电路进行全面检查及试运转;喷射混凝土的喷射顺序应自下而上,喷头与受喷面距离宜控制在0.81.5m范围内,射流方向垂直指向喷射面,但在钢筋部位应先喷填钢筋一方后再侧向喷填钢筋的另一方,防止钢筋背面出现空隙;为保证喷射混凝土厚度达到规定值,可在边壁上垂直插入短的钢筋段作为标志。4)为加强支护效果,在喷射混凝土时可加入3%-5%的早强剂;在喷射混凝土初凝2h后方可进行下一道工序,此后应连续喷水养护5-7do(5)喷射混凝土强度可用边长100mm立方试块进行测定,制作试块时应将试模底面紧贴边壁,从侧向喷射混凝土,每

10、批至少留取3组(每组3块)试件。加送石料加入水泥细料大管送砂小管送水到头混合喷射混凝土7、施工监测(1)锚杆、土钉支护的施工监测应包括下列内容:支护位移、沉降的测量;地表开裂状态(位置、裂宽)的观察;附近建筑物和重要管线等设施的变形测量和裂缝观察;基坑渗、漏水和基坑内外的地下水位变化。在支护施工阶段,每天监测不少于3次;在支护施工完成后、变形趋于稳定的情况下每天1次。监测过程应持续至整个基坑回填结束为止。(2)观测点的设置:观测点的总数不宜少于3个,间距不宜大于30mo其位置应选在变形量最大或局部条件最为不利的地段。观测仪器宜用精密水准仪和精密经纬仪。(3)应特别加强雨天和雨后的监测,以及对各

11、种可能危及支护安全的水害来源(如场地周围生产、生活排水,上下水管、贮水池罐、化粪池漏水、人工井点降水的排水,因开挖后土体变形造成管道漏水等)进行仔细观察。(4)在施工开挖过程中,基坑顶部的侧向位移与当时的开挖深度之比超过3%o(砂土中)和3%o5%o(一般黏土中)时应密切加强观察、分析原因并及时对支护采取加固措施,必要时增用其他支护方法。锚杆监测三、质量控制要点:锚杆及土钉墙支护工程质量检验应符合表3.2.7的规定。项序检查项目允许偏差或允许值单位数值检验方法主控项1锚杆土钉长度mm30用钢尺量目2锚杆的锁定力设计要求现场实测1锚杆或土钉位置mm100用钢尺量一般项目2钻孔倾斜度O1测钻机倾角3浆体强度设计要求试样送检4注浆量大于理论计算量检查计量数据5 土钉墙面厚度mm10用钢尺量6 墙体强度设计要求试样送检四、成品保护:1、锚杆的非锚固段及锚头部分应及时作防腐处理。2、成孔后立即及时安插锚杆,立即注浆,防止塌孔。3、锚杆施工应合理安排施工顺序,夜间作业应有足够的照明设施,防止砂浆配合I:匕不准确。4、施工过程中,应注意保护定位控制桩、水准基点桩,防止碰撞产生位移。
