1、模板工程施工方案为了使混凝土达到清水混凝土效果,并按照“结构长城杯”要求施工,在模板工程上充分发挥我公司的优势,并结合本工程的特点,对周转次数多的标准层墙、柱构件采用定型加工的模板,以保证混凝士观感质量和提高模板的使用率,采用12mm厚竹胶板配以方木现场定型配制,顶板采用IOmnl厚竹胶板模板。另外我公司在配模上采用计算机辅助设计软件FWCAD进行模板设计与加工,从而确保了配模速度与准确率,提高了工程的质量和进度。5.4.1.框架柱模板柱箍采用定型槽钢卡具,并加648钢管斜撑。柱模板施工前,首先要对轴线、边线进行预检复查,再将边线外用砂浆找平,做好钢筋隐检后,焊好钢筋导模支撑一立柱模板和脚手架

2、临时固定一加水平钢管斜撑一校正模板(垂直度、轴线位置、截面尺寸、对角线方正)一紧固钢管支撑。检查无误后报质检员核验。因柱根部混凝土侧压力较上部大,易涨模,故采取以下措施:将柱箍在根部1/3处加密,柱箍间距为300mm。考虑保护层、模板、龙骨的尺寸,在板面上、柱子的四侧预留8根顶模筋,柱支模完成后,在龙骨与顶模筋之间塞1()()X1()()木方,紧顶柱根部,保证根部的截面尺寸。在竹胶板接缝处垫海绵条,防止漏浆。安装柱模板时,同一轴线上的柱必须拉通线。最大偏差应小于2mmo柱模安装完,吊线检查四角的垂直度,误差要求小于3mm。拆模后,及时清理模板,按规格存放在指定地点,以备下次利用。5.4.2.框

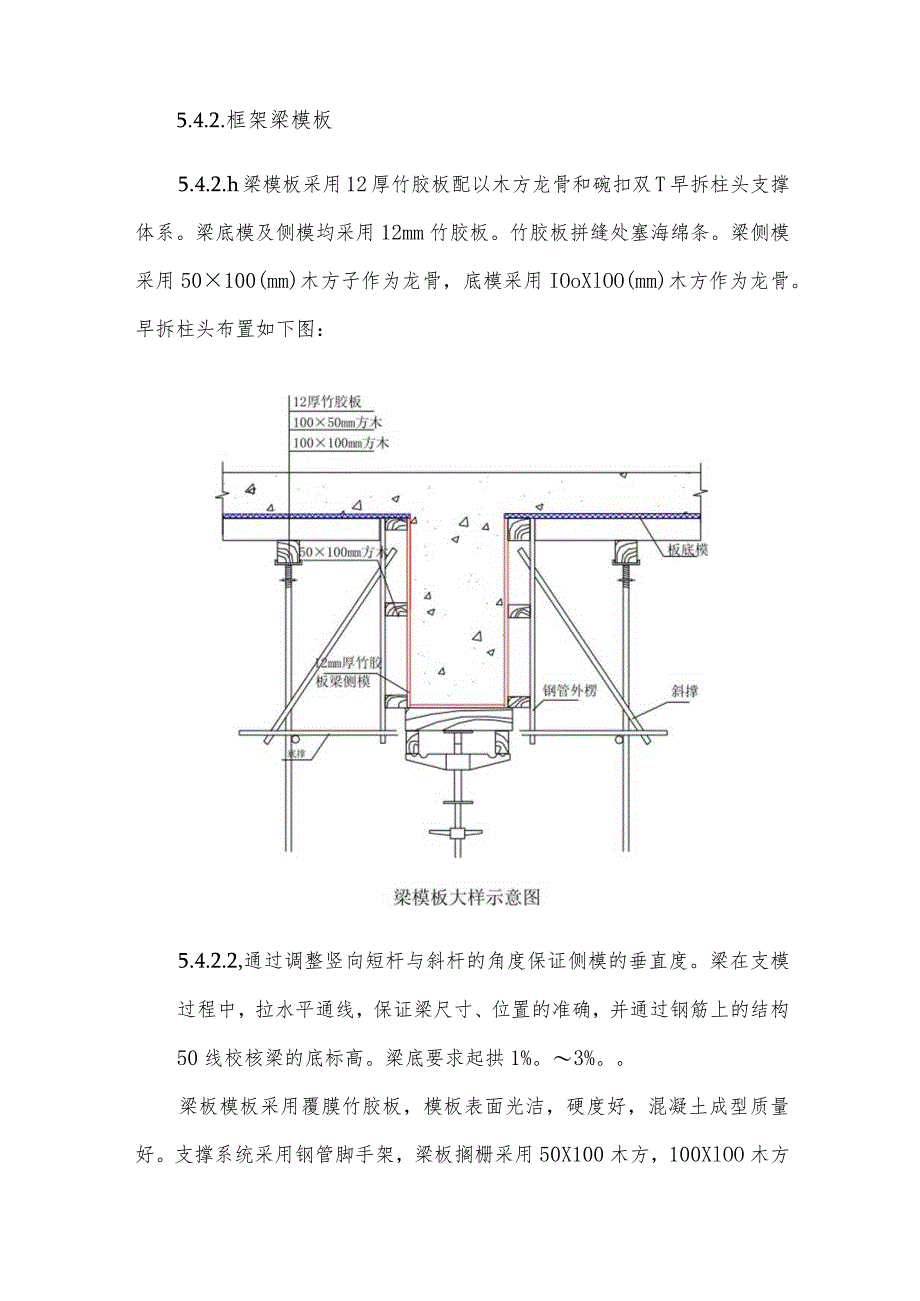

3、架梁模板5.4.2.h梁模板采用12厚竹胶板配以木方龙骨和碗扣双T早拆柱头支撑体系。梁底模及侧模均采用12mm竹胶板。竹胶板拼缝处塞海绵条。梁侧模采用50100(mm)木方子作为龙骨,底模采用IOoXlOO(mm)木方作为龙骨。早拆柱头布置如下图:5.4.2.2,通过调整竖向短杆与斜杆的角度保证侧模的垂直度。梁在支模过程中,拉水平通线,保证梁尺寸、位置的准确,并通过钢筋上的结构50线校核梁的底标高。梁底要求起拱1%。3%。梁板模板采用覆膜竹胶板,模板表面光洁,硬度好,混凝土成型质量好。支撑系统采用钢管脚手架,梁板搁栅采用50X100木方,100XlOO木方作搁栅托梁。采用双T早拆养护支撑,当混

4、凝土强度达到设计强度的50%时,即可拆去部分模板和顶撑,只保留养护支撑不动(混凝土的强度以同条件养护的抗压强度为依据),直到混凝土强度完全达到设计强度拆除,这样可节省大量周转材料。5.4.3.楼板模板本工程支撑系统采用新型碗扣式脚手架支撑辅以双T早拆头系统,具有多功能、效率高、承载力大、结构稳固、安装可靠、便于管理等特点。顶板搁栅采用50X100木方,搁栅间距300mm,100100木方作搁栅托梁,间距1.0m。梁底搁栅采用50X100木方,搁栅间距300mm,100X100木方作搁栅托梁,间距0.8m。见上图。5.4.4.楼梯支模本工程楼梯踏步模板采用竹胶板模板,并用L303角钢作楼梯护角,

5、一次浇筑完毕。楼梯平台模板做法同顶板模板。5.4.5.后浇带模板楼板后浇带支模,后浇带模板及支撑体系同周围分开,作为5.4.6,施工缝的留置54.6.1、楼板施工缝留置:5.4.6.2,后浇带施工缝留置基础连梁后浇带施工缝模板采用快易收口网(永久性混凝土模板)加定型钢筋支架体系留置(快易收口网见下图)。快易收口网是一种薄形热浸镀锌钢板冲压成为有单向U型密肋骨架和单向立体网格的模板,其力学性能优良、自重轻。该体系作为消耗性模板来固定,可严格控制混凝土形状,很好的抑制浆体渗出,当混凝土在模板后面浇筑时,网眼上的斜角片就嵌在混凝土里,并与混凝土连在一起形成一种波纹状表面,形成一个与邻近浇筑块相连的机

6、械式锲,其剪切和粘接方面的强度很大,使后期接缝处混凝土连接性更好。5.4.7.梁柱接头的处理采用木胶合板配以木方龙骨制作定型模板。如下图所示:梁柱节点定型模板5.4.8.模板拆除A、梁柱节点模板与梁帮和梁底模板的拼接均采用梁帮(梁底)模板的竹胶板搭在柱节点模板的背楞上的方法,将接缝留在梁身上。柱头模板与柱四面之间夹紧一道海绵条,以防止漏浆。梁柱模板的加固和支撑:在梁柱节点的柱头中部和下口采用钢管抱箍卡死柱头四角模板,用以加固梁柱节点模板,再用钢管斜撑。B、模板拆除均要以同条件混凝土试块的抗压强度报告为依据,填写拆模申请单,由工长和技术负责人签字后方可生效执行。常温下,柱、梁侧模要在混凝土强度达到L2Nmm2以上时方可拆除模板。超过8m的梁板底模在混凝土强度达到100%后方可拆除,小于8m的在强度达到75%可拆除底模并应适当架设支撑,后浇带处模板在浇筑前严禁拆除两侧一个跨度内的顶板模板。
