高压水射流割缝操作标准作业流程.docx

上传人:p** 文档编号:484810 上传时间:2023-09-18 格式:DOCX 页数:2 大小:22.86KB
下载 相关 举报
高压水射流割缝操作标准作业流程.docx_第1页
第1页 / 共2页
高压水射流割缝操作标准作业流程.docx_第2页
第2页 / 共2页
亲,该文档总共2页,全部预览完了,如果喜欢就下载吧!
资源描述

《高压水射流割缝操作标准作业流程.docx》由会员分享,可在线阅读,更多相关《高压水射流割缝操作标准作业流程.docx(2页珍藏版)》请在第壹文秘上搜索。

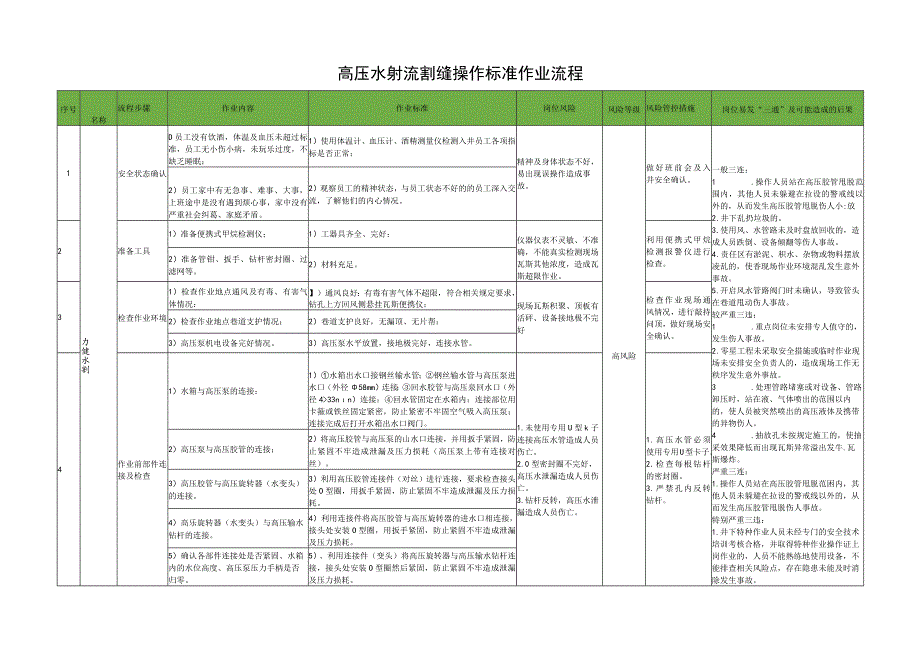

1、高压水射流割缝操作标准作业流程序号名称流程步骡作业内容作业标准岗位风险风险等级风险管控措施岗位易发“三通”及可能造成的后果1力健水割安全状态确认D员工没有饮酒,体温及血压未超过标准,员工无小伤小病,未玩乐过度,不缺乏睡眠;1)使用体温计、血压计、酒精测量仪检测入井员工各项指标是否正常:精神及身体状态不好,易出现误操作造成事故。高风险做好班前会及入井安全确认。一般三连:1 .操作人员站在高压胶管甩脱范围内,其他人员未躲避在拉设的警戒线以外的,从而发生高压胶管甩脱伤人小:放2 .井下乱扔垃圾的。3 .使用风、水管路未及时盘放回收的,造成人员跌倒、设备倾翻等伤人事故。4 .责任区有淤泥、积水、杂物或

2、物料摆放凌乱的,使香现场作业环境混乱发生意外事故。5 .开启风水管路阀门时未确认,导致管头在巷道甩动伤人事故。较严重三违:1 .重点岗位未安排专人值守的,发生伤人事故。2 .零星工程未采取安全措施或临时作业现场未安排安全负责人的,造成现场工作无秩序发生意外事故。3 .处理管路堵塞或对设备、管路卸压时,站在液、气体喷出的范围以内的,使人员被突然喷出的高压液体及携带的异物伤人。4 .抽放孔未按规定施工的,使抽采效果降低而出现瓦斯异常溢出发牛.瓦斯爆炸。严重三连:1.操作人员站在高压胶管甩脱范困内,其他人员未躲避在拉设的警戒线以外的,从而发生高压胶管甩脱伤人事故。特别严重三违:1.井下特种作业人员未

3、经专门的安全技术培训考核合格,并取得特种作业操作证上岗作业的,人员不能熟练地使用设备,不能排查相关风险点,存在隐患未能及时消除发生事故。2)员工家中有无急事、难事、大事,上班途中是没有遇到烦心事,家中没有严重社会纠葛、家庭矛盾。2)观察员工的精神状态,与员工状态不好的的员工深入交流,了解他们的内心情况。2准备工具1)准备便携式甲烷检测仪;1)工器具齐全、完好:仪器仪表不灵敏、不准确,不能真实检测现场瓦斯其他浓度,造成瓦斯超限作业。利用便携式甲烷检测报警仪进行检查。2)准备管钳、扳手、钻杆密封圈、过滤网等。2)材料充足。3检查作业环境1)检查作业地点通风及有毒、有害气体情况:】)通风良好:有毒有

4、害气体不超限,符合相关规定要求,钻孔上方回风侧悬挂瓦斯便携仪:现场瓦斯积聚、顶板有活砰、设备接地极不完好检查作业现场通风情况,进行敲持问顶,做好现场安全确认。2)检查作业地点巷道支护情况;2)巷道支护良好,无漏顶、无片帮:3)高压泵机电设备完好情况。3)高压泵水平放置,接地极完好,连接水管。4作业前部件连接及检查1)水箱与高压泵的连接:1)水箱出水口接钢丝输水管;钢丝输水管与高压泵进水口(外径58mm)连接:回水胶管与高压泉回水口(外径433nn)连接:回水管固定在水箱内:连接部位用卡箍或铁丝固定紧密,防止紧密不牢固空气吸入高压泵;连接完成后打开水箱出水口阀门。1.未使用专用U型k子连接高压水

5、管造成人员伤亡。2.0型密封圈不完好,高压水泄漏造成人员伤亡。3.钻杆反转,高压水泄漏造成人员伤亡。1 .高压水管必须使用专用U型卡子。2 .检查每根钻杆的密封圈。3 .严禁孔内反转钻杆。2)高压泵与高压胶管的连接;2)将高压胶管与高压泵的山水口连接,并用扳手紧固,防止紧固不牢造成泄漏及压力损耗(高压泵上带有连接对丝)。3)高压胶管与高压旋转器(水变头)的连接。3)利用高压胶管连接件(对丝)进行连接,要求检查接头处O型圈,用扳手紧固,防止紧固不牢造成泄漏及压力损耗。4)高乐旋转器(水变头)与高压输水钻杆的连接。4)利用连接件将高压胶管与高压旋转器的进水口相连接,接头处安装O型圈,用扳手紧固,防

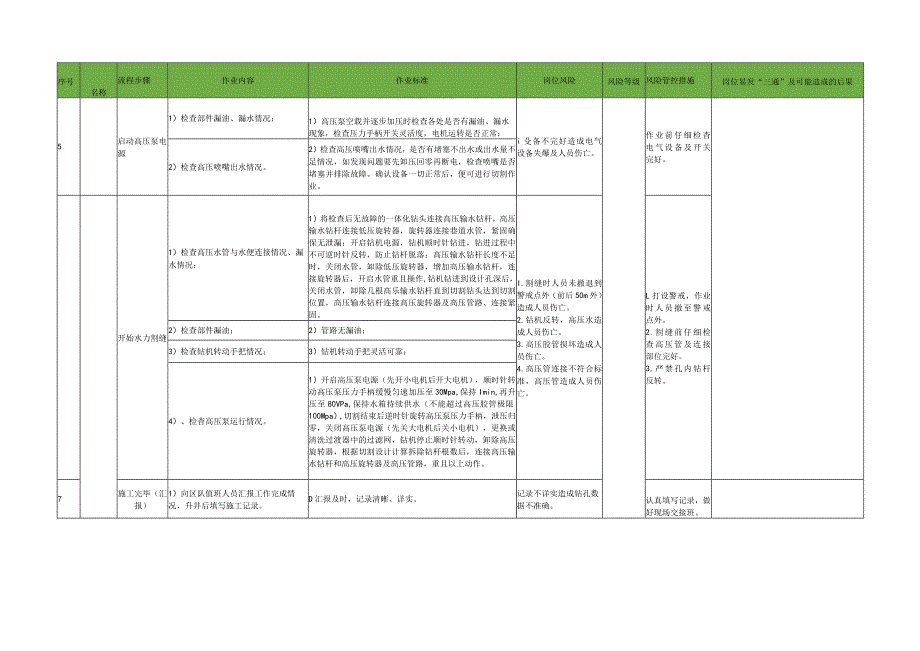

6、止紧固不牢造成泄漏及压力损耗。5)确认各部件连接处是否紧固、水箱内的水位高度、高压泵压力手柄是否归零。5)、利用连接件(变头)将高压旋转器与高压输水钻杆连接,接头处安装O型圈然后紧固,防止紧固不牢造成泄漏及压力损耗。序号名称流程步骤作业内容作业标准岗位风险风险等级风险管控措施岗位易发“三通”及可能造成的后果5启动高压泵电源1)检查部件漏油、漏水情况:1)高压泵空载并逐步加压时检查各处是否有漏油、漏水现象,检查压力手柄开关灵活度,电机运转是否正常:i殳备不完好造成电气设备失爆及人员伤亡。作业前仔细检杳电气设备及开关完好。2)检查高压喷嘴出水情况。2)检查高压喷嘴出水情况,是否有堵塞不出水或出水量

7、不足情况,如发现问题要先卸压回零再断电,检查喷嘴是否堵塞并排除故障。确认设备一切正常后,便可进行切割作业。开始水力割缝1)检查高压水管与水便连接情况、漏水情况:1)将检查后无故障的一体化钻头连接高压输水钻杆,高压输水钻杆连接低压旋转器,旋转器连接巷道水管,紧固确保无泄漏:开启钻机电源,钻机顺时针钻进,钻进过程中不可逆时针反转,防止钻杆脱落:高压输水钻杆长度不足时,关闭水管,卸除低压旋转器,增加高压输水钻杆,连接旋转器后,开启水管重且操作,钻机钻进到设计孔深后,关闭水管,卸除几根高乐输水钻杆直到切割钻头达到切割位置,高压输水钻杆连接高压旋转器及高压管路、连接紧固。I.割缝时人员未撤退到警戒点外(

8、前后50m外)造成人员伤亡。2 .钻机反转,高压水造成人员伤亡。3 .高压胶管损坏造成人员伤亡。4 .高压管连接不符合标准,高压管造成人员伤亡。L打设警戒,作业时人员撤至警戒点外。2 .割缝前仔细检查高压管及连接部位完好。3 .严禁孔内钻杆反转。2)检查部件漏油;2)管路无漏油;3)检查钻机转动手把情况;3)钻机转动手把灵活可靠;4)、检杳高压泵运行情况。1)开启高压泵电源(先开小电机后开大电机),顺时针转动高压泵压力手柄缓慢匀速加压至30Mpa,保持Imin,再升压至80VPa,保持水箱持续供水(不能超过高压胶管极限100Mpa),切割结束后逆时针旋转高压泵压力手柄,泄压归零,关闭高压泵电源(先关大电机后关小电机),更换或清洗过渡器中的过滤网,钻机停止顺时针转动,卸除高压旋转器,根据切割设计计算拆除钻杆根数后,连接高压输水钻杆和高压旋转器及高压管路,重且以上动作。7施工完毕(汇报)1)向区队值班人员汇报工作完成情况,升井后填写施工记录。D汇报及时,记录清晰、详实。记录不详实造成钻孔数据不准确。认真填写记录,做好现场交接班。

展开阅读全文
