砌体及二次结构工程施工方案.docx

上传人:p** 文档编号:486569 上传时间:2023-09-18 格式:DOCX 页数:12 大小:92.41KB
下载 相关 举报
砌体及二次结构工程施工方案.docx_第1页
第1页 / 共12页
砌体及二次结构工程施工方案.docx_第2页
第2页 / 共12页
砌体及二次结构工程施工方案.docx_第3页
第3页 / 共12页
砌体及二次结构工程施工方案.docx_第4页
第4页 / 共12页
砌体及二次结构工程施工方案.docx_第5页
第5页 / 共12页
砌体及二次结构工程施工方案.docx_第6页
第6页 / 共12页
砌体及二次结构工程施工方案.docx_第7页
第7页 / 共12页
砌体及二次结构工程施工方案.docx_第8页
第8页 / 共12页
砌体及二次结构工程施工方案.docx_第9页
第9页 / 共12页
砌体及二次结构工程施工方案.docx_第10页
第10页 / 共12页
亲,该文档总共12页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《砌体及二次结构工程施工方案.docx》由会员分享,可在线阅读,更多相关《砌体及二次结构工程施工方案.docx(12页珍藏版)》请在第壹文秘上搜索。

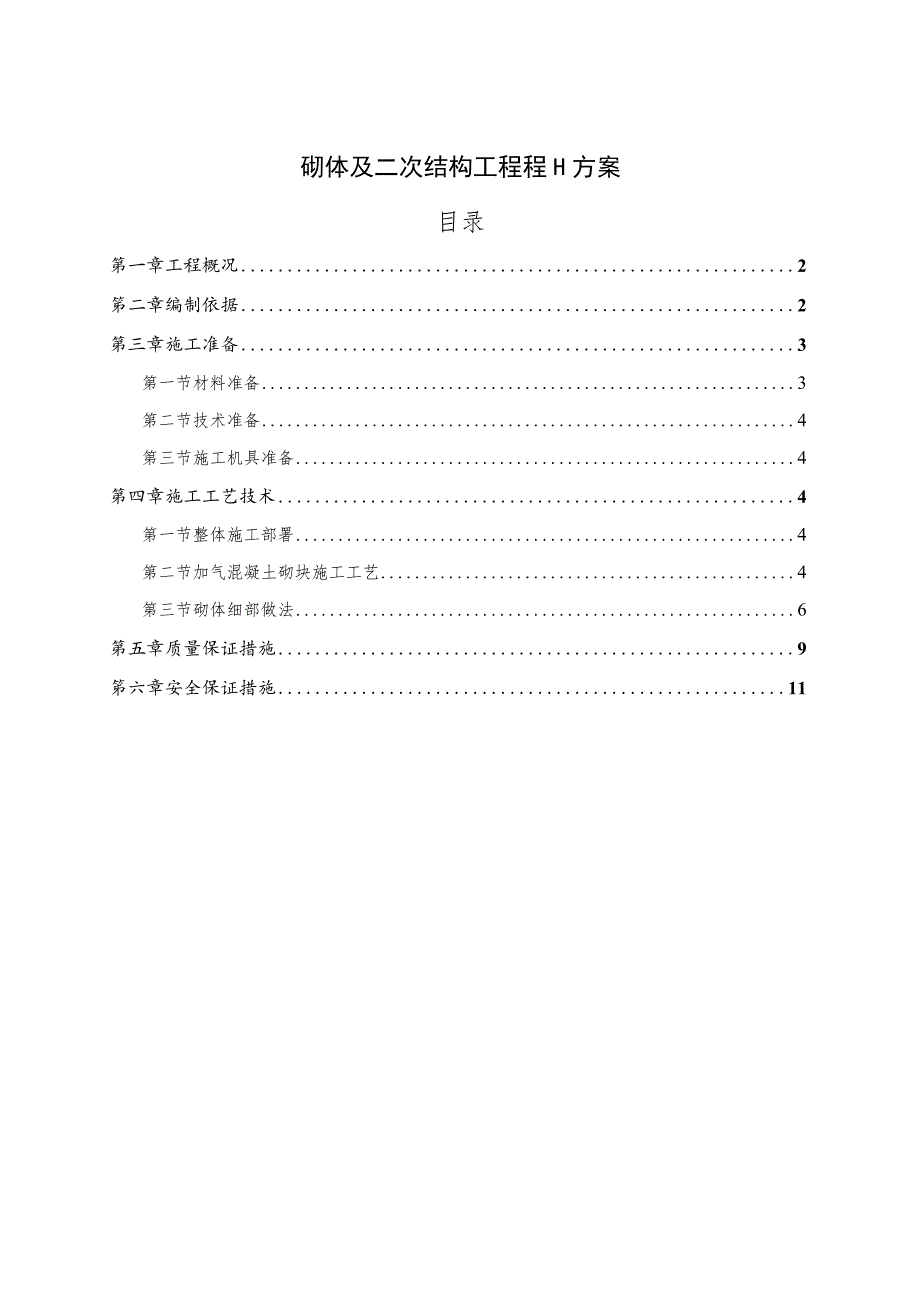

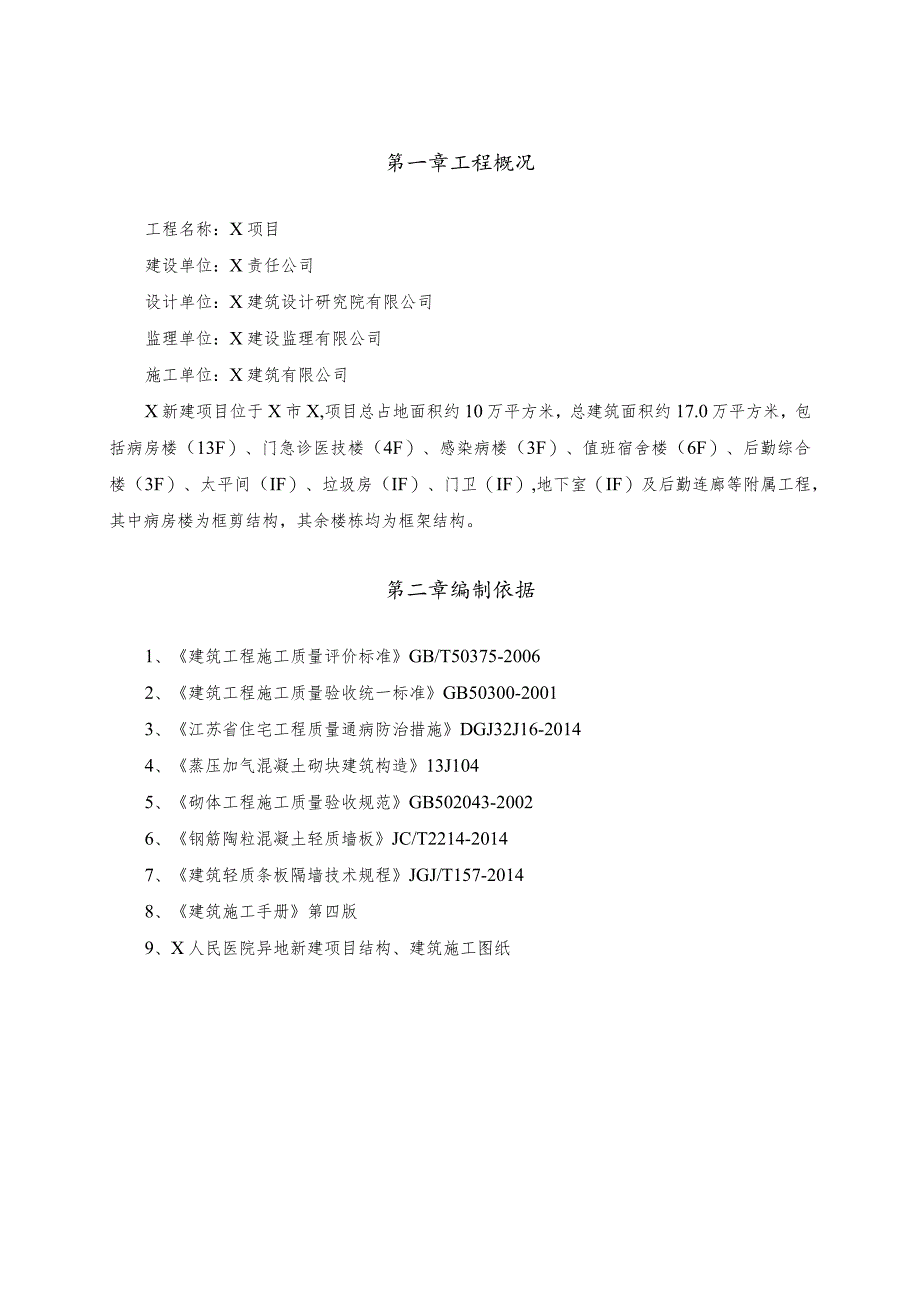

1、砌体及二次结构工程程H方案目录第一章工程概况2笫二章编制依据2第三章施工准备3第一节材料准备3第二节技术准备4第三节施工机具准备4第四章施工工艺技术4第一节整体施工部署4第二节加气混凝土砌块施工工艺4第三节砌体细部做法6第五章质量保证措施9笫六章安全保证措施11第一章工程概况工程名称:X项目建设单位:X责任公司设计单位:X建筑设计研究院有限公司监理单位:X建设监理有限公司施工单位:X建筑有限公司X新建项目位于X市X,项目总占地面积约10万平方米,总建筑面积约17.0万平方米,包括病房楼(13F)、门急诊医技楼(4F)、感染病楼(3F)、值班宿舍楼(6F)、后勤综合楼(3F)、太平间(IF)、垃

2、圾房(IF)、门卫(IF),地下室(IF)及后勤连廊等附属工程,其中病房楼为框剪结构,其余楼栋均为框架结构。第二章编制依据1、建筑工程施工质量评价标准GB/T50375-20062、建筑工程施工质量验收统一标准GB50300-20013、江苏省住宅工程质量通病防治措施DGJ32J16-20144、蒸压加气混凝土砌块建筑构造13J1045、砌体工程施工质量验收规范GB502043-20026、钢筋陶粒混凝土轻质墙板JC/T2214-20147、建筑轻质条板隔墙技术规程JGJ/T157-20148、建筑施工手册第四版9、X人民医院异地新建项目结构、建筑施工图纸第三章施工准备说明:本方案仅针对病房楼

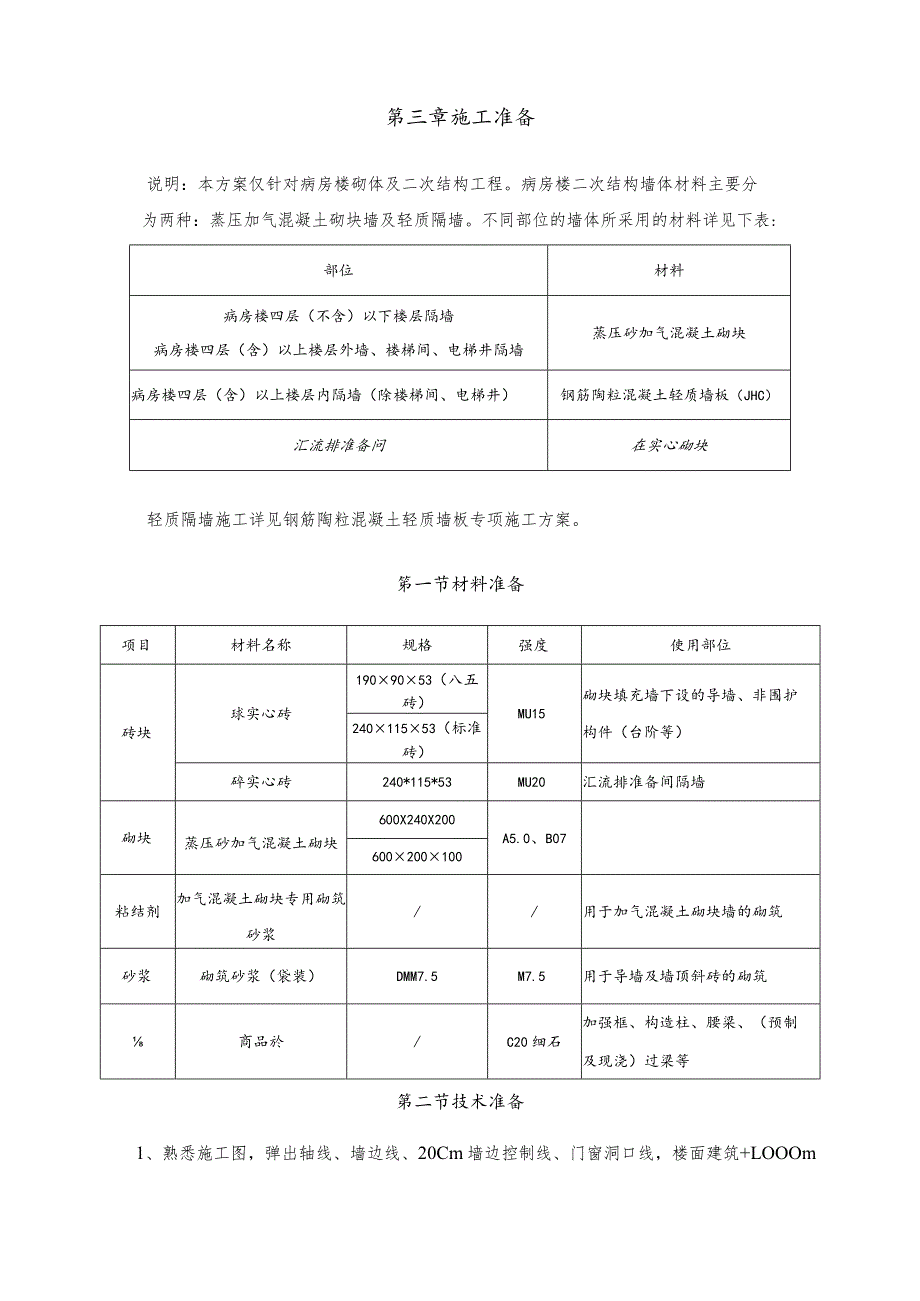

3、砌体及二次结构工程。病房楼二次结构墙体材料主要分为两种:蒸压加气混凝土砌块墙及轻质隔墙。不同部位的墙体所采用的材料详见下表:部位材料病房楼四层(不含)以下楼层隔墙病房楼四层(含)以上楼层外墙、楼梯间、电梯井隔墙蒸压砂加气混凝土砌块病房楼四层(含)以上楼层内隔墙(除楼梯间、电梯井)钢筋陶粒混凝土轻质墙板(JHC)汇流排准备问在实心砌块轻质隔墙施工详见钢筋陶粒混凝土轻质墙板专项施工方案。笫一节材料准备项目材料名称规格强度使用部位砖块球实心砖1909053(八五砖)MU15砌块填充墙下设的导墙、非围护构件(台阶等)24011553(标准砖)碎实心砖240*115*53MU20汇流排准备间隔墙砌块蒸压

4、砂加气混凝土砌块600X240X200A5.0、B07600200100粘结剂加气混凝土砌块专用砌筑砂浆/用于加气混凝土砌块墙的砌筑砂浆砌筑砂浆(袋装)DMM7.5M7.5用于导墙及墙顶斜砖的砌筑商品於/C20细石加强框、构造柱、腰梁、(预制及现浇)过梁等第二节技术准备1、熟悉施工图,弹出轴线、墙边线、20Cm墙边控制线、门窗洞口线,楼面建筑+LOOOm标高基准线;2、根据砌块尺寸和灰厚度计算砌块皮数和排数,编制砌体排版图(详附件),严格按排版图施工,立好皮数杆;3、砌筑厨房及卫生间砌体前,对已经完成浇筑的反坎进行检查,确保其未出现偏位情况,如有偏位应及时进行处理,在进行砌筑,防止砌筑出现偏位

5、情况;4、砌筑层的腰梁、构造柱已绑扎完毕,报监理验收合格后方可隐蔽;5、施工班组进场前,必须先做样板,验收合格后才允许进场施工。第三节施工机具准备为完成砌体工程,现场准备大型水平、垂直运输设备如:人货电梯、塔吊;同时准备小型机具,具体包括:粘结剂搅拌机、振动棒、振动电机、手推车、夜间施工的小型太阳灯、从二级配电箱以后的开关箱、电缆、灰桶、铁锹、养护用胶皮水管、泥工工具(大铲、瓦刀、扁子、托线板、线坠、棉线、卷尺、铁水平尺、皮数杆、小水桶、灰槽、砖夹子等)、清扫用的扫把等。测量放线检验用:皮数杆、水准仪、2m靠尺、楔形塞尺、钢卷尺等。第四章施工工艺技术第一节整体施工部署外墙一内墙f(管线安装完、

6、设备就位后、运输通道使用完成后)砌体收尾一梁下塞砌斜砖。第二节加气混凝土砌块施工工艺1、施工工序墙体定位放线一验收通过一植筋处理f验收通过一蒸压灰砂砖导墙砌筑(人机材等准备充足,皮数杆立好,基面清理,绑扎构造柱)一墙体砌筑一砌至腰梁部位绑扎腰梁,支模浇筑腰梁及以下构造柱一管线密布处机电插入安装一门窗洞口安装预制过梁或现浇过梁一砌至斜砖底口,支模浇筑构造柱fl4d后塞砌斜砖。2、操作要点(1)本砌体工程采用粘结剂砌筑,属于干法施工,砌块砌筑前不必浸泡和预湿,但应对砌块表面进行清理,保证表面平整、清洁、无油污。(2)100公斤粘结剂干粉加水25公斤左右,用机械搅拌,5分钟后,静置5分钟,再搅拌3分

7、钟,人工搅拌时,先放水80%后倒入粘结剂干粉,搅拌时间适当延长。(3)墙底砌筑4皮灰砂砖(具体皮数按排版图施工),保证导墙高度大于等于200mmo(4)用瓦刀将和好的胶泥均匀刮抹于砌块表面,迅速将砌块与其下部和紧挨的砌块用皮锤敲紧,用瓦刀刮挤出的胶泥,通过挂线调整平整、垂直,控制灰缝在4-6mm之间为宜。灰砂砖上下皮搭砌长度不应小于90mm;加气混凝土砌块上下皮搭砌长度不应小于砌块长度的1/3;所有砌体砌筑时应错缝搭砌,灰缝饱满,不得出现瞎缝、透明缝、假缝现象。(5)墙体砌筑时应勾毛缝。勾毛缝材料应粘结牢固、无开裂,勾缝应横平竖直,交接处应平顺,宽度和深度应均匀,表面应压实抹平。灰缝应颜色一致

8、,砌体表面洁净,灰耳朵及时清理干净。(6)墙体转角处和纵横交接处应同时砌筑;临时间断处应砌成斜槎,斜槎水平投影长度不应小于斜槎高度。(7)拉通线砌筑时,随砌、随吊、随靠,保证墙体垂直、平整,不允许砸豉修墙。(8)砌体每天砌筑高度不应超过1.5m,雨天不得砌筑外围护墙。(9)宽度小于1米的窗间墙,应选用整砖砌筑,半砖和破损的豉应分散使用在受力较小的砖墙,小于1/4砖块体积的碎砖不能使用。(10)留置临时施工洞口时,其侧边离交接处的墙面不应小于500mm;洞口顶部应设置过梁,并预埋水平拉结筋,洞口净宽不应超过Inl;临时施工洞补砌时,洞口周围砖块表面应清理干净,并适当湿润,再用与原墙相同材料补砌严

9、密。(11)构造柱混凝土每浇筑40050Onlm高度时振捣一次,或边浇筑边振捣,适合用橡胶锤从构造柱模板外侧轻轻敲打,严禁猛捶强砸破坏模板,影响观感质量。(12)在下列部位不得留脚手眼:加气混凝土砌块墙上、120厚墙、清水墙、料石墙、独立柱和附墙柱;过梁上与过梁成60度角的三角形范围及过梁净跨度1/2的高度范围内;。宽度小于Im的窗间墙;梁或梁垫下及其左右50Onim范围的墙体;门窗洞口两侧20Onlnl和墙转角处450mm范围内的墙体。脚手眼补砌时,应清除脚手眼内掉落的砂浆、灰尘;脚手眼处砖及填塞用砖应润湿,并应填实砂浆。(13)填充墙砌至接近梁底、板底时,预留160InIn空隙,最上一皮砖

10、先不砌,待下部平砌砖墙沉实(14天)后再4560。范围双侧双向斜砌标准砖(倒八),不得一边倒。第三节砌体细部做法1、楼梯间和人流通道的填充墙,应采用钢丝网砂浆面层。2、洞口过梁:(1)、如洞口顶未到梁或圈梁底标高时,则附加现浇过梁,现浇过梁的插筋伸入柱内Iaeo1-1门窗洞口过梁配筋图Lb200b=240hh12001502C122C12A62001802C122C12A620015001802C122C12A61502002C122C12A615018001802C122C14A6l502002C122C14A615021002002C122C16A61502202C122C16A60150

11、24002202C122C16A61502502C162C16A6150门窗洞口过梁尺寸及配筋、如洞口宽度2.4m,则在梁下挂小柱,小柱尺寸为b(墙厚)X250,间距W2000,如吊柱顶为楼板,则板底均附加2C16,吊柱纵筋须焊接。416T06200国按2.4m宽度YGL配筋梁下小柱做法(3)门洞上如有轻钢雨篷,则门洞上过梁改为QGL,截面为bX500,纵筋上下各3C18,腰筋4C14,箍筋为C800,纵筋伸入柱内lae。3、窗台梁:本工程砌体填充墙在外墙窗台处设置睑现浇带,当窗洞宽22.4米时,现浇带尺寸为250X200,内配4C14及A6200,当窗洞宽2.4米时,现浇带尺寸为250X15

12、0,内配4C10及口人6200。现浇带伸入墙内500或钢筋锚入柱内Iaeo4、构造柱:框架柱、剪力墙、构造柱和填充墙连接构造详图集12SG614T砌体填充墙结构构造,先砌墙后浇构造柱,构造柱与墙连接处砌成马牙槎;构造柱与主体结构连接详图七;填充墙在内外墙交接处、外墙转角处、悬墙端部、电梯四周墙交接处及洞口大于1.5m的洞口两侧设置构造柱;当墙长超过5.Om时,在墙中部及墙交接处设置构造柱(间距不大于4米);内墙的不同墙体材料交接处设置构造柱;不满足抗震设防要求局部最小尺寸的墙段的端部。构造柱配筋5、门窗抱框:门窗洞口两侧未设置构造柱的,应采取钢筋混凝土框加强,标号C20细石,截面尺寸为墙宽Xl

13、oOnm1,配筋2C10,内配拉结筋2A6200,拉结筋伸入柱内lae。6、腰梁:当墙厚150时,在门洞顶处或在1/2墙高处设QL1。墙厚2200,并且墙高4米时,在门洞顶处或在1/2墙高处设QL1。当梁与填充墙错位时,设置QL2,QL2紧贴梁底或板底,空隙用C20细石柱填实。当圈梁设置在门窗洞口上时按过梁配筋。QLUQL2设置位置及配筋为便于竖向管道固定安装,强弱电井中腰梁设置见下表:楼层高度(m)腰梁数量(道)腰梁高度(mm)-IF5.421700/3470IF6.03700/3470/52402F4.521450/29703F4.521450/29704F4.521450/29705F-

14、13F3.9119507、其它说明:有水房间隔墙底部设25Cm高钢筋混凝土导墙,宽度同墙厚,内配钢筋4C12,A8200,纵筋锚入墙内lae。所有管道井洞口周边均设100XlOO高混凝土翻边,管道井检修门下均设150高混凝土门槛。所有混凝土导墙、翻边、门槛标号同该层楼板睑标号,与楼板混凝土一次成型。悬挑2m的悬挑梁端部设置的构造柱纵筋须焊接连接。砌体墙内部设置通长2A6500水平拉结筋,拉结筋锚入构造柱或混凝土结构内部Iao墙身防潮层:在室内地坪下标高-0.060处设60高C20细石混凝土,内配纵筋3A8,分布筋A6200(在此标高为钢筋混凝土构造时可不做)。当墙身两侧的室内地坪有高差时,应在高差范围的墙身内侧做20厚1:2水泥砂浆内加5%防水剂的防潮层。第五章质量保证措施1、砌筑前,需对砌块表面进行清理,扫除表面灰尘,超过3mm的渣滓需要铲除。2、砌块砌筑时应错缝搭接,搭接长度为2200mm,竖向通缝不能大于2皮砌块高度。3、拉结筋用皮数杆控制好标高,按楼层做隐蔽验收,再砌墙。4、砌筑时,严禁混砌。5、砌体的水平灰缝砂浆饱满度290%,竖向灰健砂浆饱满度280%避免出现透明健、瞎缝和假缝。6、加水配制好的粘结剂应在2小时

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
