《基坑土方回填施工方案.docx》由会员分享,可在线阅读,更多相关《基坑土方回填施工方案.docx(8页珍藏版)》请在第壹文秘上搜索。

1、一、工程概况本工程为高平锐华房地产有限公司开发的神农文体中心B、C座住宅楼。场地位于高平市东南部,北侧为新华街。南部为规划路,西邻神农南路。东约50m为丹河河床。本工程主楼地下二层,地上三十一层,主体结构体系为钢筋混凝土剪力墙结构总建筑面积为38143.74m2,其中地下建筑面积为3792.64m2地下室外剪力墙防水施工完成后将进行基础周边的土方回填,回填土方量约为9500m3o由于回填量大,回填高度较大,回填需分多次进行。二、执行的主要规范、规程、标准1、建筑工程施工质量验收统一标准(GB50300-2001)2、人工回填土工艺标准(GY104-1996)3、建筑机械使用安全技术规程(JGJ

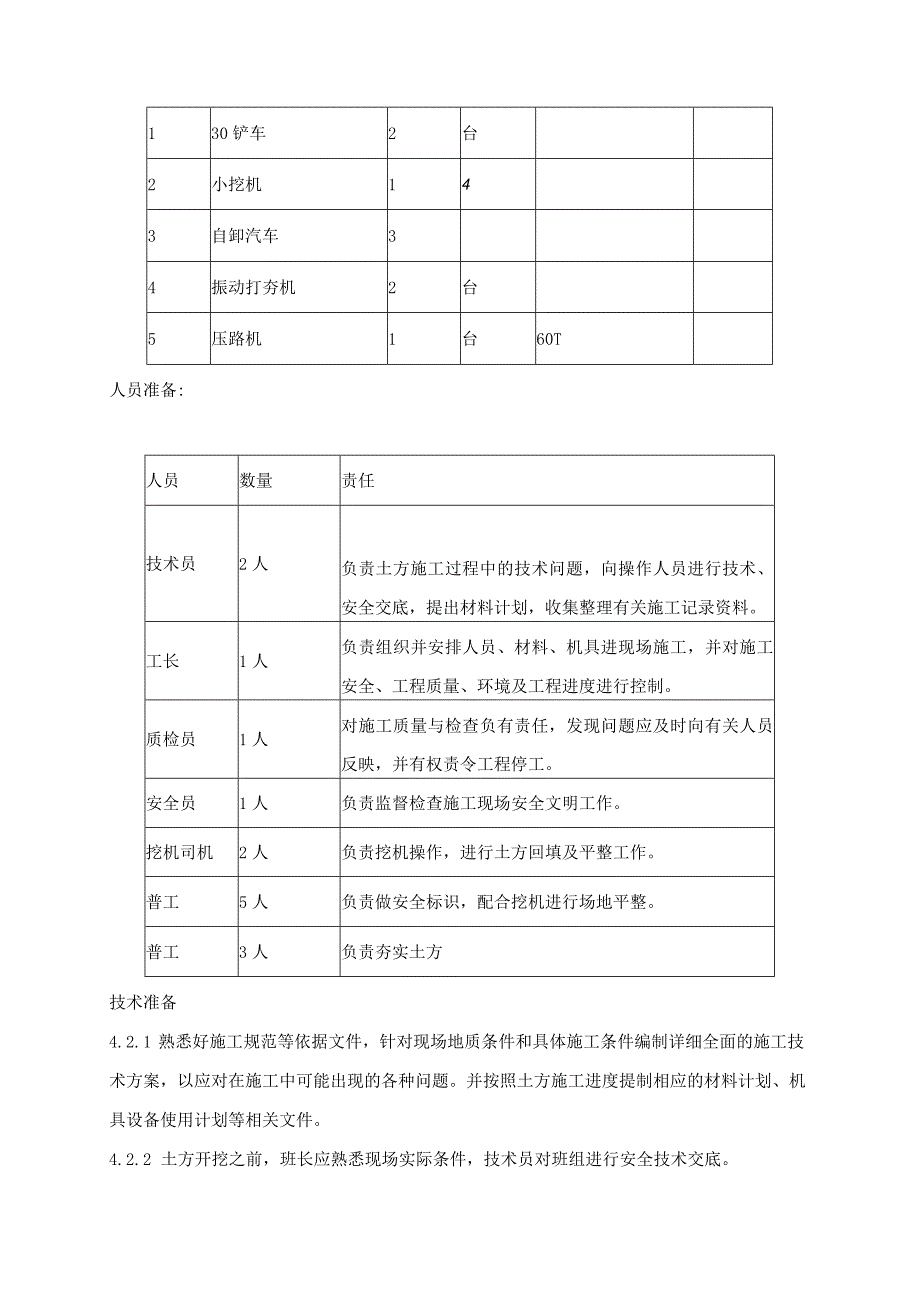

2、33-2001)4、施工现场临时用电安全技术规范(JGJ46-88)5、建筑施工手册(第四版)6、工程施工图纸7、现场的实际情况。三、施工部署由于地下室周边回填土方量较大,东、南、西三面基坑边离地下室外墙有5-7米,北面塔吊基础距楼较近。根据现场实际施工情况,基础室外的土方回填将采取小型挖机进行回填,压路机碾压及打夯机夯实,土方的运输考虑用自卸汽车运输。四、施工准备1、人力、材料、设备的准备按照施工方案组织好土方施工人员,并进行安全、文明施工教育。按照施工进度施工完成地下室外剪力墙防水及防水保护层等工作。按照机具设备需用计划组织好土方施工所需机械设备、工具的购买、租赁、调配、进场等工作。施工机
3、具准备:序号设备名称数量单位型号备注130铲车2台2小挖机143自卸汽车34振动打夯机2台5压路机1台60T人员准备:人员数量责任技术员2人负责土方施工过程中的技术问题,向操作人员进行技术、安全交底,提出材料计划,收集整理有关施工记录资料。工长1人负责组织并安排人员、材料、机具进现场施工,并对施工安全、工程质量、环境及工程进度进行控制。质检员1人对施工质量与检查负有责任,发现问题应及时向有关人员反映,并有权责令工程停工。安全员1人负责监督检查施工现场安全文明工作。挖机司机2人负责挖机操作,进行土方回填及平整工作。普工5人负责做安全标识,配合挖机进行场地平整。普工3人负责夯实土方技术准备4.2.

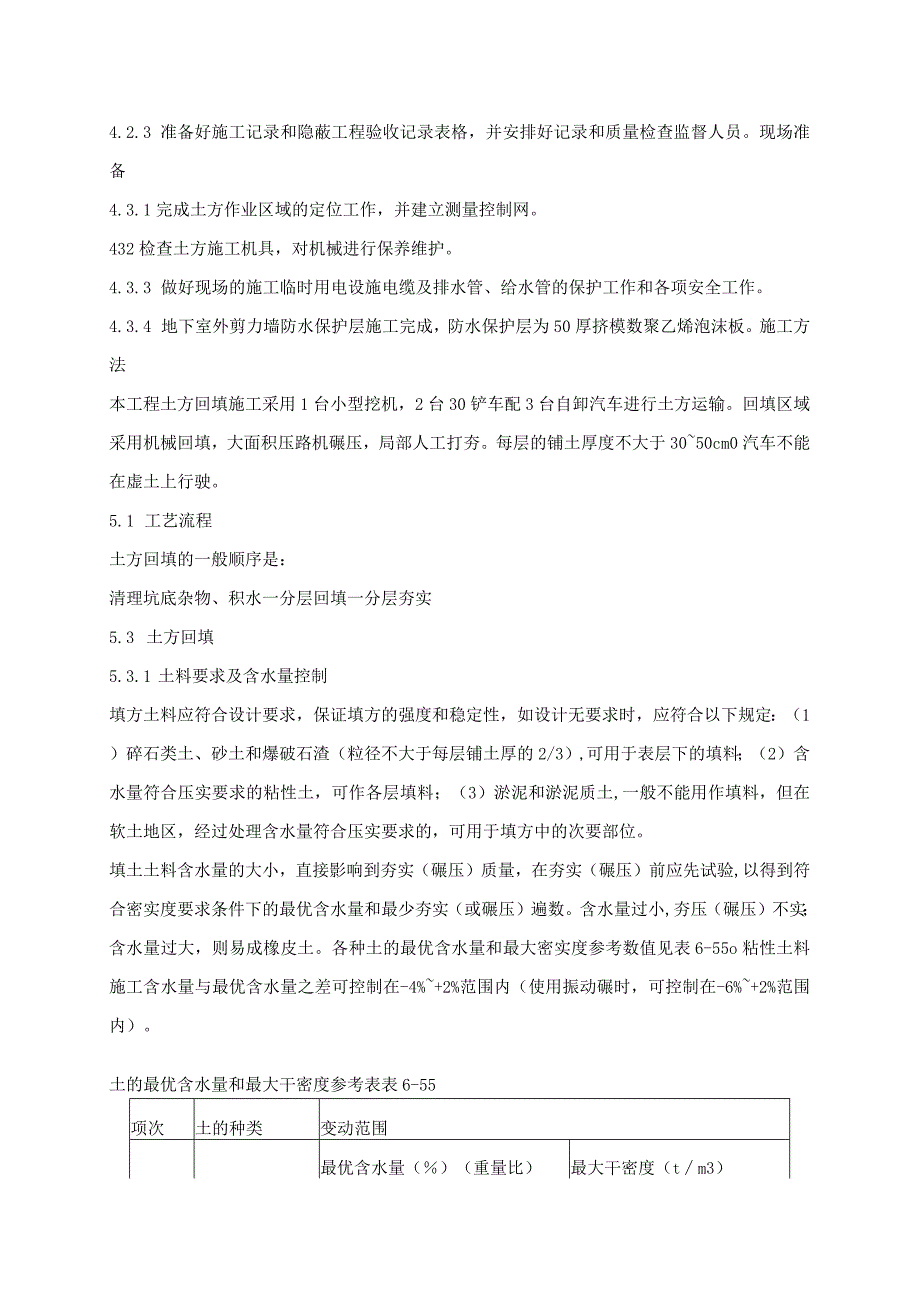

4、1 熟悉好施工规范等依据文件,针对现场地质条件和具体施工条件编制详细全面的施工技术方案,以应对在施工中可能出现的各种问题。并按照土方施工进度提制相应的材料计划、机具设备使用计划等相关文件。4.2.2 土方开挖之前,班长应熟悉现场实际条件,技术员对班组进行安全技术交底。4.2.3 准备好施工记录和隐蔽工程验收记录表格,并安排好记录和质量检查监督人员。现场准备4.3.1完成土方作业区域的定位工作,并建立测量控制网。432检查土方施工机具,对机械进行保养维护。4.3.3 做好现场的施工临时用电设施电缆及排水管、给水管的保护工作和各项安全工作。4.3.4 地下室外剪力墙防水保护层施工完成,防水保护层为
5、50厚挤模数聚乙烯泡沫板。施工方法本工程土方回填施工采用1台小型挖机,2台30铲车配3台自卸汽车进行土方运输。回填区域采用机械回填,大面积压路机碾压,局部人工打夯。每层的铺土厚度不大于3050cm0汽车不能在虚土上行驶。5.1 工艺流程土方回填的一般顺序是:清理坑底杂物、积水一分层回填一分层夯实5.3 土方回填5.3.1 土料要求及含水量控制填方土料应符合设计要求,保证填方的强度和稳定性,如设计无要求时,应符合以下规定:(1)碎石类土、砂土和爆破石渣(粒径不大于每层铺土厚的2/3),可用于表层下的填料;(2)含水量符合压实要求的粘性土,可作各层填料;(3)淤泥和淤泥质土,一般不能用作填料,但在
6、软土地区,经过处理含水量符合压实要求的,可用于填方中的次要部位。填土土料含水量的大小,直接影响到夯实(碾压)质量,在夯实(碾压)前应先试验,以得到符合密实度要求条件下的最优含水量和最少夯实(或碾压)遍数。含水量过小,夯压(碾压)不实;含水量过大,则易成橡皮土。各种土的最优含水量和最大密实度参考数值见表6-55o粘性土料施工含水量与最优含水量之差可控制在-4%+2%范围内(使用振动碾时,可控制在-6%+2%范围内)。土的最优含水量和最大干密度参考表表6-55项次土的种类变动范围最优含水量()(重量比)最大干密度(tm3)1砂土8-121.80-1.882粘土19231.58-1.703粉质粘土1
7、2751.85-1.954粉土16-221.61-1.80注:1.表中土的最大干密度应以现场实际达到的数字为准;2.一般性的回填,可不作此项测定。5.3.2地下室基坑土方回填地下室侧壁防水施工完成后进行土方回填。整个地下室周边土方回填量约为9500m3,地下室基坑西侧回填量1285m3、北面土方回填量207Im3、南面土方回填量1169、东面土方回填量1564m3o土方回填以设计总平面图标高为准,按设计区域平整场地。由于回填高度较大,回填需分多次进行。回填时土料含水率应符合设计及规范要求。采用机械回填、人工夯实。分层厚度不大于50cmo基坑回填前应将基坑内的模板、木方、草根等有机物和基槽内的大
8、石块清理干净,排除积水。回填土料不得有草根、粒径较大的石块等。遇有地下管道时,应先用人工在管子周围填土夯实,并应从管道两侧同时进行,直至管顶0.5m。质量保证措施6.1 土方回填时,填方土料应符合设计要求,保证填方的强度和稳定性。6.2 回填土方前应先清除基底的垃圾、有机物、积水等。6.3 回填时应从低到高进行,每层虚铺厚度不得大于50cm,每层压实遍数34遍。打夯之前应将填土初平,打夯机依次打夯,均匀分布,不留间隙。每层夯实完成后进行验收。6.4 填土区如遭水浸泡,应将稀泥清掉后进行下一道工序。6.5 填方施工结束后应检查标高、边坡坡度、压实程度等。6.6 行车道路每天派人清扫,做好文明施工
9、。6.7 填土施工过程中应检查排水措施,每层填筑厚度、含水量控制和压实程序。6.8 填方施工结束后应检查标高、边坡坡度、压实程度等,检验标准参见表6-63。填土工程质量检验标准(mm)表6-63项序检查项目允许偏差或允许值检查方法桩基、基坑、基槽管沟地(路)面基础层人工机械主控项目1标局-503050-50-50水准仪2分层压实系数设计要求按规定方法一般项目1回填土料设计要求取样检查或直观鉴别2分层厚度及含水量设计要求水准仪及抽样检查3表面平整度2020302020用靠尺或水准仪安全保证措施7.1 所有施工人员进场后须经过进场培训和三级安全教育方可上岗操作。7.2 严格遵守安全施工规范和机械操
10、作规程,施工人员要持证上岗,特殊工种必须要持有效证件上岗。7.3 落实工地的防火措施及安全用电措施,进入现场要戴安全帽,穿防护鞋,现场要配挂灭火筒。7.4 施工机械要检验合格才能投入施工。施工过程中加强对机械的维护保养。7.5 方回填时基坑应设围栏和安全标志,非作业人员要离开挖机IOm以外,以免挖机移位伤人。7.6 土方开挖时应注意对下地管线的保护。7.7 严格执行安全用电操作规程,各种用电设备必须安装漏电开关。施工时,电工应随时检查用电设备。7.8 基坑、管沟回填时下方不得有人;挖机作业时要有专人指挥。7.9 回填所使用的打夯机等要检查电器线路,防止漏电、触电。停机时要关闭电闸。7.10 遇有下雨、大雾或六级以上的大风等恶劣气候,应停止作业,当风速超过七级或有强台风警报时,应采取有效措施加以防护。高平神农文体中心B、C座住宅楼方回填施工方案晋城市金建建筑有限公司1、工程概况2、执行的主要规范、规程、标准3、施工部署4、质量保证措施5、安全保证措施
