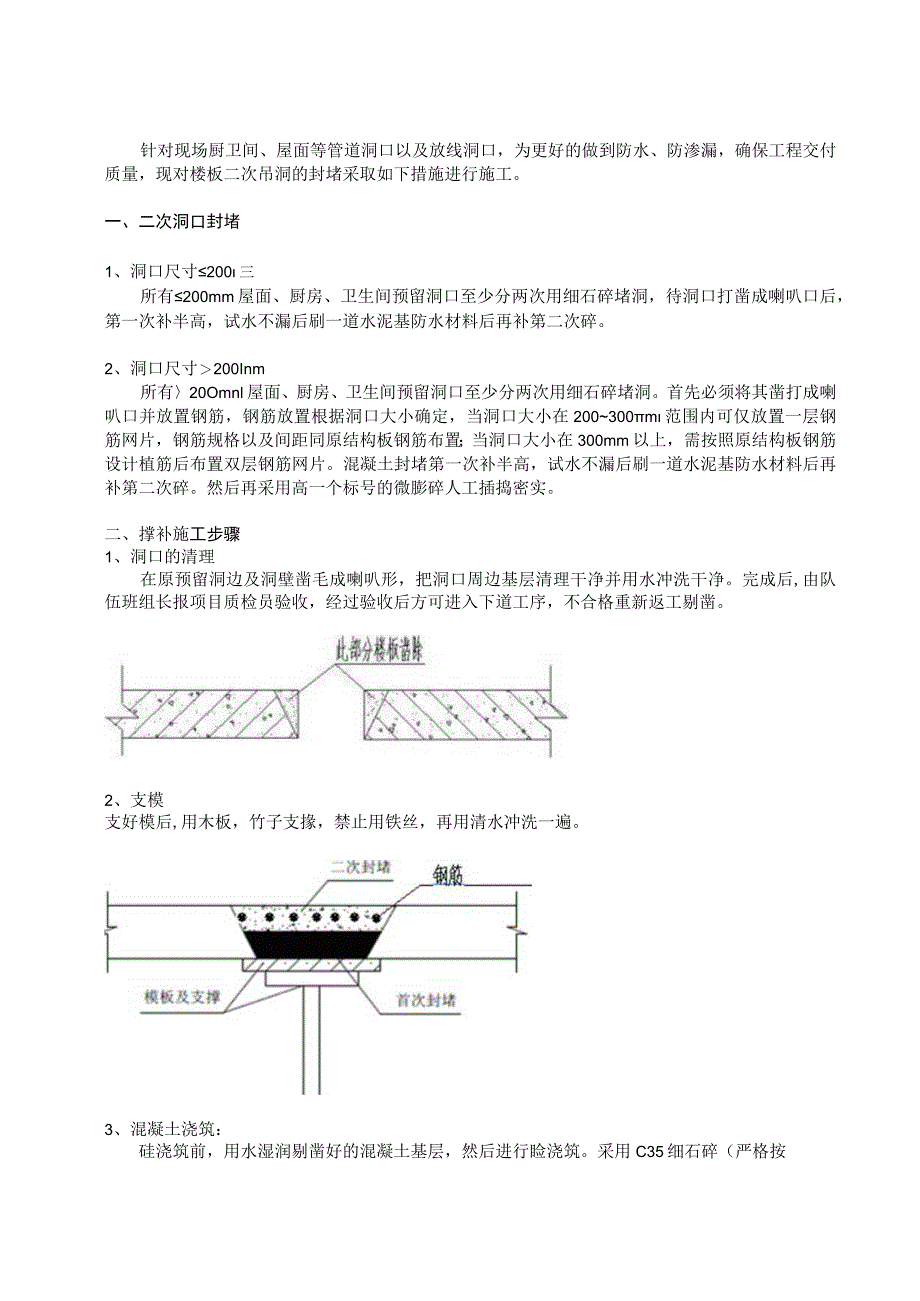

1、融信海悦府孔洞撑补施工专项方案融信海悦府工程孔洞撑补施工专项方案福建省荔隆建设工程有限公司2019年2月8日目录一、二次洞口封堵3二、撑补施工步骤3针对现场厨卫间、屋面等管道洞口以及放线洞口,为更好的做到防水、防渗漏,确保工程交付质量,现对楼板二次吊洞的封堵采取如下措施进行施工。一、二次洞口封堵1、洞口尺寸200三所有200mm屋面、厨房、卫生间预留洞口至少分两次用细石碎堵洞,待洞口打凿成喇叭口后,第一次补半高,试水不漏后刷一道水泥基防水材料后再补第二次碎。2、洞口尺寸200Inm所有20Omnl屋面、厨房、卫生间预留洞口至少分两次用细石碎堵洞。首先必须将其凿打成喇叭口并放置钢筋,钢筋放置根据

2、洞口大小确定,当洞口大小在200300m范围内可仅放置一层钢筋网片,钢筋规格以及间距同原结构板钢筋布置;当洞口大小在300mm以上,需按照原结构板钢筋设计植筋后布置双层钢筋网片。混凝土封堵第一次补半高,试水不漏后刷一道水泥基防水材料后再补第二次碎。然后再采用高一个标号的微膨碎人工插捣密实。二、撑补施工步骤1、洞口的清理在原预留洞边及洞壁凿毛成喇叭形,把洞口周边基层清理干净并用水冲洗干净。完成后,由队伍班组长报项目质检员验收,经过验收后方可进入下道工序,不合格重新返工剔凿。2、支模支好模后,用木板,竹子支掾,禁止用铁丝,再用清水冲洗一遍。3、混凝土浇筑:硅浇筑前,用水湿润剔凿好的混凝土基层,然后

3、进行睑浇筑。采用C35细石碎(严格按配合比施工),一个洞口分两次浇筑,第一次浇筑一半,人工插捣密实并蓄水养护。待第一层碎凝固后,试水不漏后刷一道水泥基防水材料后方可浇筑第二层碎,第二次浇筑碎前,将模板及支撑拆除,以第一层碎为模板进行硅浇筑,第二次浇筑碎比楼板低IOmm,表面收光。4、管道根部细部处理:将混凝土与楼板高差部分采用水不漏进行局部加强。管道根部2cm范围内略高于楼板10mm,且抹30。小圆角。洞口周围用黄泥或砂浆围起30mm左右高的填,内蓄水做闭水试验,检查是否渗水漏水。以上做法步骤中,项目质检部必须严把质量关,如发现渗水漏水的洞口,应凿除已浇注的细石碎,重新按照此做法步骤再次施工。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
