2021年二级建造师《施工管理》真题答案含答案解析全套.docx

上传人:p** 文档编号:490357 上传时间:2023-09-19 格式:DOCX 页数:17 大小:25.73KB
下载 相关 举报
2021年二级建造师《施工管理》真题答案含答案解析全套.docx_第1页
第1页 / 共17页
2021年二级建造师《施工管理》真题答案含答案解析全套.docx_第2页
第2页 / 共17页
2021年二级建造师《施工管理》真题答案含答案解析全套.docx_第3页
第3页 / 共17页
2021年二级建造师《施工管理》真题答案含答案解析全套.docx_第4页
第4页 / 共17页
2021年二级建造师《施工管理》真题答案含答案解析全套.docx_第5页
第5页 / 共17页
2021年二级建造师《施工管理》真题答案含答案解析全套.docx_第6页
第6页 / 共17页
2021年二级建造师《施工管理》真题答案含答案解析全套.docx_第7页
第7页 / 共17页
2021年二级建造师《施工管理》真题答案含答案解析全套.docx_第8页
第8页 / 共17页
2021年二级建造师《施工管理》真题答案含答案解析全套.docx_第9页
第9页 / 共17页
2021年二级建造师《施工管理》真题答案含答案解析全套.docx_第10页
第10页 / 共17页
亲,该文档总共17页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《2021年二级建造师《施工管理》真题答案含答案解析全套.docx》由会员分享,可在线阅读,更多相关《2021年二级建造师《施工管理》真题答案含答案解析全套.docx(17页珍藏版)》请在第壹文秘上搜索。

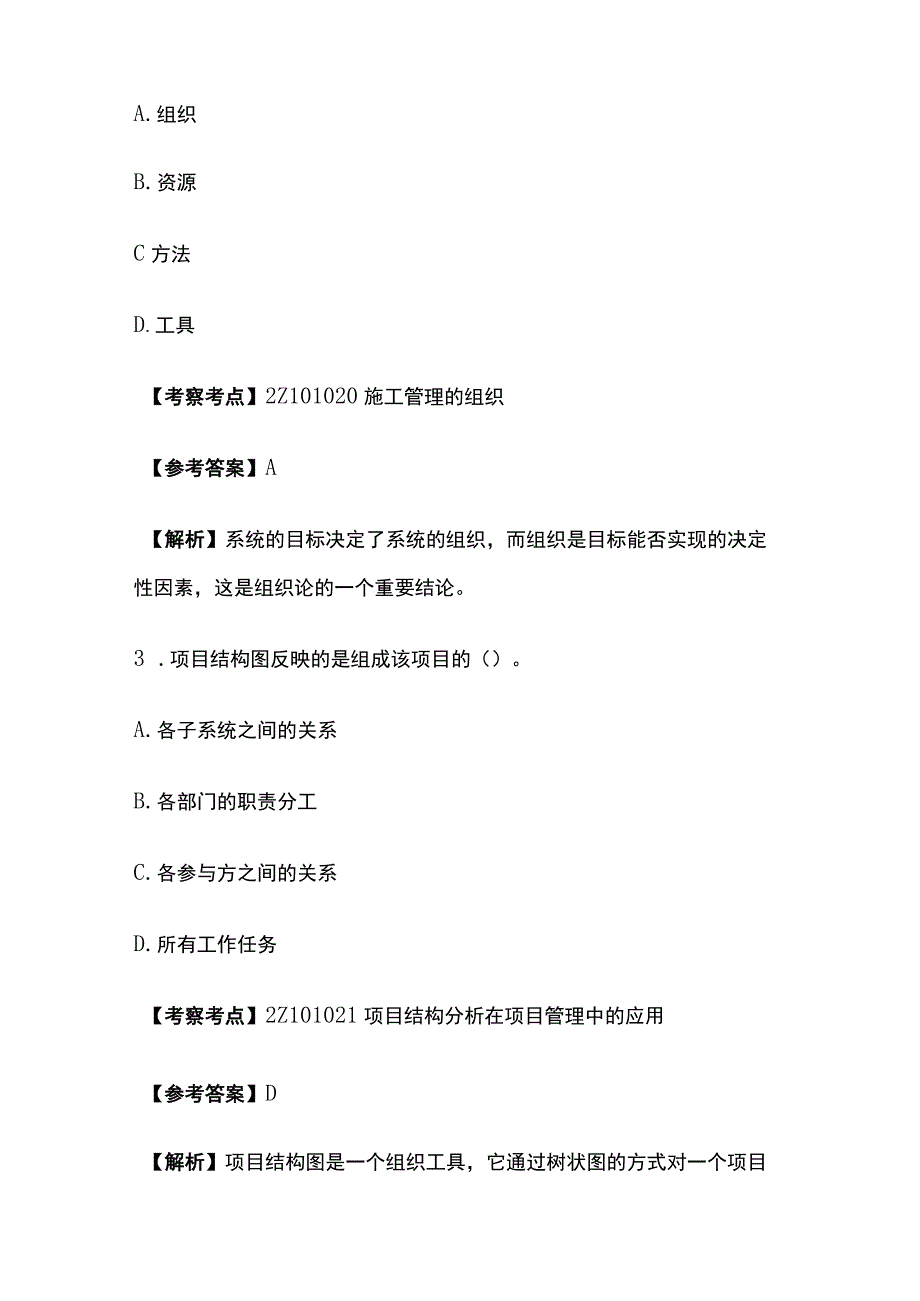

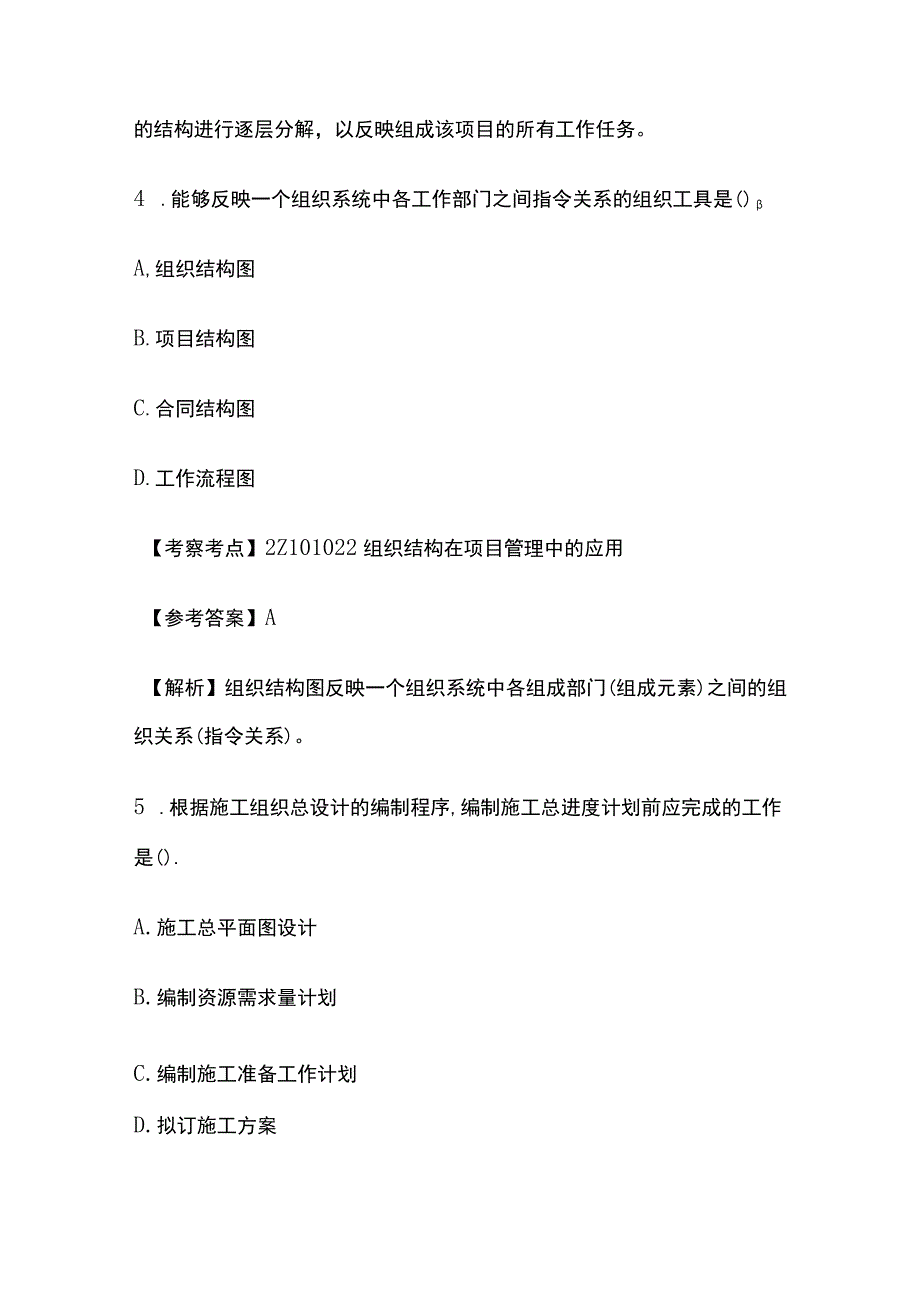

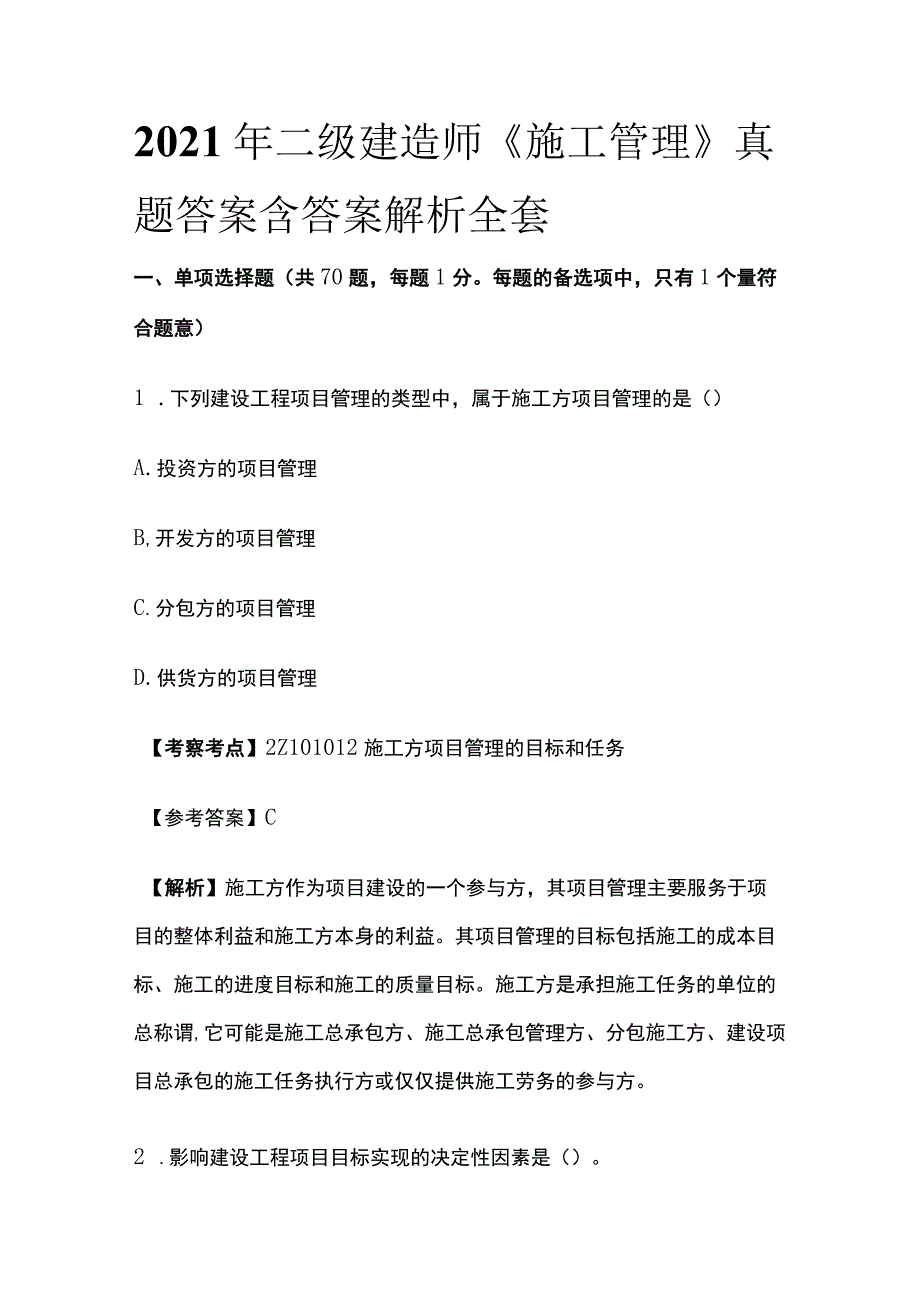

1、2021年二级建造师施工管理真题答案含答案解析全套一、单项选择题(共70题,每题1分。每题的备选项中,只有1个量符合题意)1 .下列建设工程项目管理的类型中,属于施工方项目管理的是()A.投资方的项目管理B,开发方的项目管理C.分包方的项目管理D.供货方的项目管理【考察考点】2Z101012施工方项目管理的目标和任务【参考答案】C【解析】施工方作为项目建设的一个参与方,其项目管理主要服务于项目的整体利益和施工方本身的利益。其项目管理的目标包括施工的成本目标、施工的进度目标和施工的质量目标。施工方是承担施工任务的单位的总称谓,它可能是施工总承包方、施工总承包管理方、分包施工方、建设项目总承包的施

2、工任务执行方或仅仅提供施工劳务的参与方。2 .影响建设工程项目目标实现的决定性因素是()。A.组织B.资源C方法D.工具【考察考点】2Z101020施工管理的组织【参考答案】A【解析】系统的目标决定了系统的组织,而组织是目标能否实现的决定性因素,这是组织论的一个重要结论。3 .项目结构图反映的是组成该项目的()。A.各子系统之间的关系B.各部门的职责分工C.各参与方之间的关系D.所有工作任务【考察考点】2Z101021项目结构分析在项目管理中的应用【参考答案】D【解析】项目结构图是一个组织工具,它通过树状图的方式对一个项目的结构进行逐层分解,以反映组成该项目的所有工作任务。4 .能够反映一个组

3、织系统中各工作部门之间指令关系的组织工具是()A,组织结构图B.项目结构图C.合同结构图D.工作流程图【考察考点】2Z101022组织结构在项目管理中的应用【参考答案】A【解析】组织结构图反映一个组织系统中各组成部门(组成元素)之间的组织关系(指令关系)。5 .根据施工组织总设计的编制程序,编制施工总进度计划前应完成的工作是().A.施工总平面图设计B.编制资源需求量计划C.编制施工准备工作计划D.拟订施工方案【考察考点】2Z101032施工组织设计的编制方法【参考答案】D【解析】施工组织总设计的编制通常采用如下程序:(1)收集和熟悉编制施工组织总设计所需的有关资料和图纸,进行项目特点和施工条

4、件的调查研究;(2)计算主要工种工程的工程量;(3)确定施工的总体部署;(4)拟订施工方案;(5)编制施工总进度计划;(6)编制资源需求量计划;(7)编制施工准备工作计划;(8)施工总平面图设计;(9)计算主要技术经济指标。6 .在项目管理中,定期进行项目目标的计划值和实际值的比较,属于项目目标控制中的()。A.事前控制B.动态控制C.事后控制D.专项控制【考察考点】2Z101041项目目标动态控制的方法【参考答案】B【解析】在项目实施过程中(如设计过程中、招投标过程中和施工过程中等)对项目目标进行动态跟踪和控制:收集项目目标的实际值,如实际投资/成本、实际施工进度和施工的质量状况等。(2)定

5、期(如每两周或每月)进行项目目标的计划值和实际值的比较。通过项目目标的计划值和实际值的比较,如有偏差,则采取纠偏措施进行纠偏。7 .在对施工成本目标进行动态跟除和控制过程中,如工程合同价为计划值,则相对的实际值可以是()。A.工程概算8 .工程预算C,投标报价D.施工成本规划值【考察考点】2Z101042动态控制方法在施工管理中的应用【参考答案】D【解析】:施工成本计划值和实际值的1:饨堤相对的,如:相对于工程合同价而言,施工成本规划的成本值是实际值。详见教材308.关于建造师与施工项目经理的说法,正确的是()A.取得建造师注册证书的人员就是施工项目经理8 .建造师是管理岗位,施工项目经理是技

6、术岗位C,施工项目经理必须由取得建造师注册证书的人员担任D.建造师执业资格制度可以替代施工项目经理岗位责任制【考察考点】2Z101050施工项目经理的任务和责任【参考答案】C【解析】选项A,取得建造师注册证书的人员是否担任工程项目施工的项目经理,由企业自主决定。选项B,在有些文献中明确界定,项目经理不是一个技术岗位,而是一个管理岗位。选项C,大、中型工程项目施工的项目经理必须由取得建造师注册证书的人员担任。选项D,在全面实施建造师执业资格制度后仍然要坚持落实项目经理岗位责任制。项目经理岗位是保证工程项目建设质量、安全、工期的重要岗位。9 .某施工企业在项目实施过程中,因部分管理人员缺乏施工经验

7、而造成的风险属于()。A.组织风险B,经济与管理风险C.工程环境风险D.技术风险【考察考点】2Z101062施工风险的类型【参考答案】A【解析】组织风险,如:(1)承包商管理人员和一般技工的知识、经验和能力;(2)施工机械操作人员的知识、经验和能力;(3)损失控制和安全管理人员的知识、经验和能力等。10 .按造价形成划分,脚手架工程费属于建筑安装工程费用构成中的()。A.措施项目费B规费C其他项目费D.分部分项工程费【考察考点】2Z102011建筑安装工程费用项目组成【参考答案】AIL应由建设单位组织的施工质量验收项目是()A,分部工程B.分项工程C.工序D.单位工程【考察考点】2Z10702

8、1施工文件归档管理的主要内容【参考答案】D【解析】建设单位接到竣工报告后,由建设单位项目负责人组织设计单位,监理单位,勘察单位,施工总、分包单位及有关部门,以国家颁发的施工质量验收规范为依据,按设计和施工合同的内容对工程进行全面检查和验收,12 .关于施工现场文明施工措施的说法,正确的是()。A.市区主要路段设置高度不低于2m的封闭围挡B.项目经理任命专职安全员作为现场文明施工第一责任人C.建筑垃圾和生活垃圾集中一起堆放,并及时清运D现场施工人员均佩戴胸卡,按工种统一编号管理【考察考点】2Z105041施工现场文明施工的要求【参考答案】D【解析】A选项,市区主要路段和其他涉及市容景观路段的工地

9、设置围挡的高度不低于2.5moB选项,应确立项目经理为现场文明施工的第一责任人,以各专业工程师、施工质量、安全、材料、保卫、后勤等现场项目经理部人员为成员的施工现场文明管理组织,共同负责本工程现场文明施工工作。C选项,建筑垃圾必须集中堆放并及时清运。D选项,现场施工人员均佩戴胸卡,按工种统一编号管理。13 .某建设工程施工由甲施工单位总承包,甲依法将其中的空调安装工程分包给乙施工单位,空调由建设单位采购,因空调安装质量不合格返工导致工程不能按时完工给建设单位造成损失,该质量责任及损失应由()承担。A.建设单位B.甲和乙施工单位C.空调供应商D.乙施工单位【考察考点】2Z104013施工质量控制

10、的特点与责任【参考答案】B【解析】总承包单位依法将建设工程分包给其他单位的,分包单位应当按照分包合同的约定对其分包工程的质量向总承包单位负责,总承包单位与分包单位对分包工程的质量承担连带责任。14根据质量管理体系基础和术语,循证决策原则要求施工企业质量管理时应基于()做出相关决策。A.与相关方的关系B.满足顾客的要求C.功能连贯的过程组成的体系D,数据和信息的分析和评价【考察考点】2Z104022施工企业质量管理体系的建立和认证【参考答案】D【解析】循证决策:基于数据和信息的分析和评价的决策,更有可能产生期望的结果。15.根据建设工程安全生产管理条例,工程监理单位发现安全事故隐患未及时要求施工

11、单位整改,则建设行政主管部门采取的处罚是()。A.降低资质等级B.停业整顿C.处以10万元以上30万元以下的罚款D.限期改正【考察考点】2Z101071建设工程监理的工作任务【解析】”违反本条例的规定,工程监理单位有下列行为之一的,责令限期改正。逾期未改正的,责令停业整顿,并处10万元以上30万元以下的罚款。情节严重的,降低资质等级,直至吊销资质证书。造成重大安全事故,构成犯罪的,对直接责任人员,依照刑法有关规定追究刑事责任。造成损失的,依法承担赔偿责任:未对施工组织设计中的安全技术措施或者专项施工方案进行审查的;发现安全事故隐患未及时要求施工单位整改或者暂时停止施工的;施工单位拒不整改或者不

12、停止施工,未及时向有关主管部门报告的;未依照法律、法规和工程建设强制性标准实施监理的。16.关于施工图预算与施工预算区别的说法,正确的是()。A.施工图预算的编制以施工定额为依据,施工预算的编制以预算定额为依据B.施工图预算适用于发包人和承包人,施工预算适用于施工企业的内部管理C.施工图预算只能由造价咨询机构编制,施工预算只能由施工企业编制D.施工图预算和施工预算都可作为投标报价的主要依据,但施工预算更为详细【考察考点】2Z102061施工成本计划的类型【参考答案】B【解析】1、施工预算的编制以施工定额为主要依据,施工图预算的编制以预算定额为主要依据。2、施工预算是施工企业内部管理用的一种文件

13、,与发包人无直接关系。而施工图预算既适用于发包人,又适用于承包人。3、施工预算是承包人组织生产、编制施工计划、准备现场材料、签发任务书、考核工效、进行经济核算的依据,它也是承包人改善经营管理、降低生产成本和推行内部经营承包责任制的重要手段。而施工图预算则是投标报价的主要依据。17根据建设工程施工合同(示范文本)发包人应在开工后28天内预付安全文明施工费总额的()。A.30%B.40%C.50%D.60%【考察考点】2Z102045预付款及期中支付【参考答案】C【解析】除专用合同条款另有约定外,发包人应在开工后28天内预付安全文明施工费总额的50%,其余部分与进度款同期支付。18、工程施工职业健

14、康安全管理工作包括:确定职业健康安全目标;识别并评价危险源及风险;持续改进相关措施和绩效;编制并实施项目职业健康安全技术措施计划;职业健康安全技术措施计划实施结果验证。正确的程序是()。A.-B.-C.-D.-【考察考点】2Z105012职业健康安全与环境管理的目的和要求【参考答案】D【解析】工程施工职业健康安全管理应遵循下列程序:识别并评价危险源及风险;确定职业健康安全目标;编制并实施项目职业健康安全技术措施计划;职业健康安全技术措施计划实施结果验证;持续改进相关措施和绩效。19 .施工企业最基本的安全管理制度是()。A.安全生产责任制度B.安全生产检查制度C.安全生产许可证制度D.安全生产

15、教育培训制度【考察考点】2Z105021安全生产管理制度【参考答案】A【解析】安全生产责任制是最基本的安全管理制度,是所有安全生产管理制度的核心。20 .为保证施工质量,在项目开工前,应由()向分包人进行书面技术交底。A.施工企业技术负责人B.施工项目经理C.项目技术负责人D.总监理工程师【考察考点】2Z104033施工过程的质量控制【参考答案】C【解析】项目开工前应由项目技术负责人向承担施工的负责人或分包人进行书面技术交底,技术交底资料应办理签字手续并归档保存。每一分部工程开工前均应进行作业技术交底。技术交底书应由施工项目技术人员编制,并经项目技术负责人批准实施。21 .在合同环境中,施工质量保证体系的作用是()。A.向项目监理机构证明所完成工程满足设计和验收标准要求B.向业主证明施工单位资质满

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 资格/认证考试 > 建造师考试

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
