《230KV变电站启动调试方案.docx》由会员分享,可在线阅读,更多相关《230KV变电站启动调试方案.docx(4页珍藏版)》请在第壹文秘上搜索。
1、230KV变电站启动调试方案一、启动受电范围:1、230kV GIS 升压站 8LI1BLO-KSW 线路、8LI2BLO-KSW 线路、 PD(8BS01GKP)一段母线及母线设备的一、二次电气设备。2、23OkVGlS 升压站 8-01CBO4KSW 开关、8-02CB04KSW 开关间 隔的一、二次电气设备。二、启动前应具备的条件及注意事项:L启动受电范围内的一、二次电气设备安装调试工作已结束,并经验 收合格,继电保护设备已验收合格,具备投运条件,并征得启委会批准 可以启动。2、23OkV线路技术参数(包括导线型号、长度、载流量等)及线路电 气实测参数均已得到有关部门认可,启动范围内的二

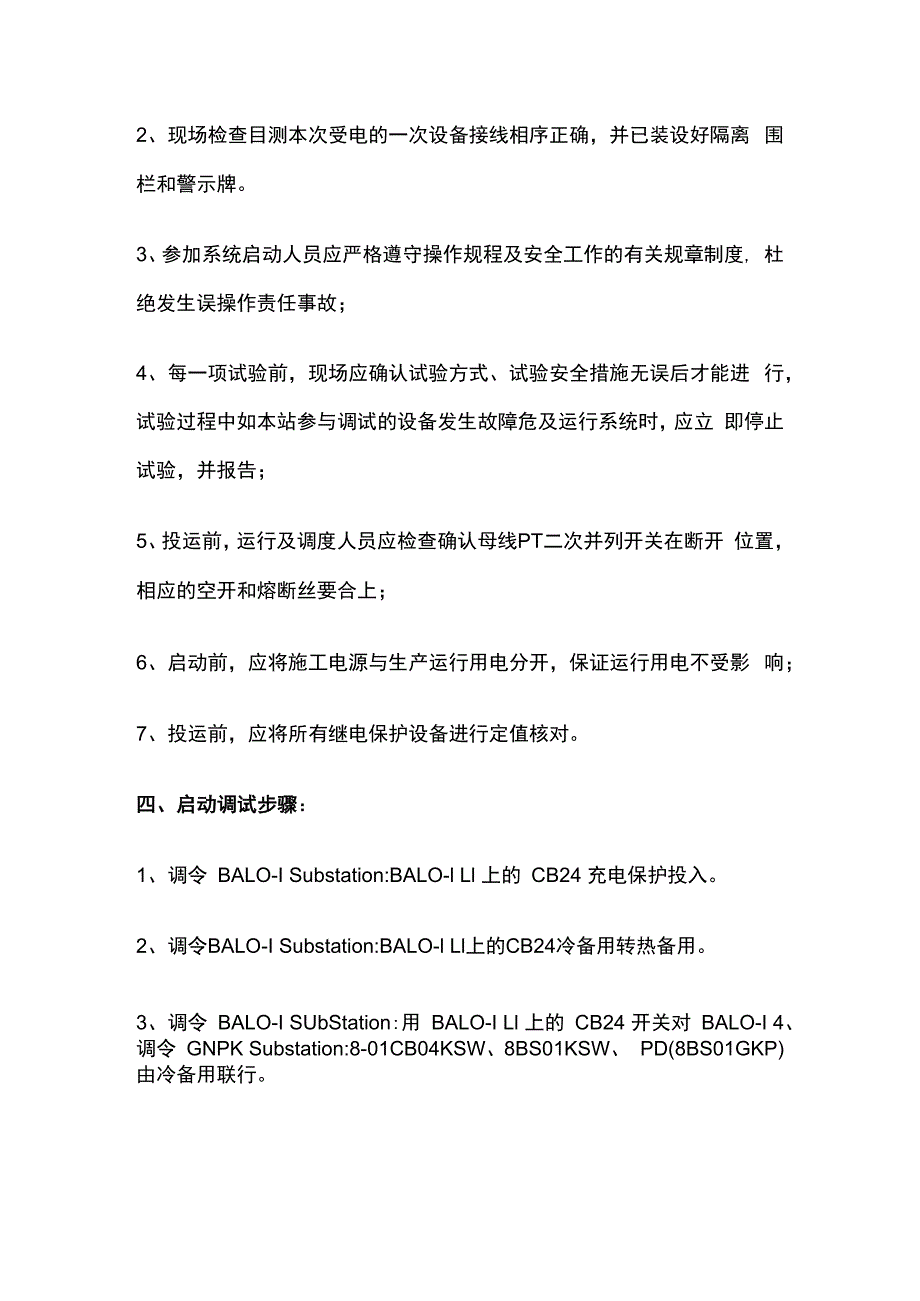

2、次电气设备定值均 已整定完毕,并核对正确。三、安全措施及注意事项:L所有施工用的临时接地线应拆除,接地刀闸均应断开,启动受电范 围内的一次电气设备必须处于冷备用状态;2、现场检查目测本次受电的一次设备接线相序正确,并已装设好隔离 围栏和警示牌。3、参加系统启动人员应严格遵守操作规程及安全工作的有关规章制度, 杜绝发生误操作责任事故;4、每一项试验前,现场应确认试验方式、试验安全措施无误后才能进 行,试验过程中如本站参与调试的设备发生故障危及运行系统时,应立 即停止试验,并报告;5、投运前,运行及调度人员应检查确认母线PT二次并列开关在断开 位置,相应的空开和熔断丝要合上;6、启动前,应将施工电
3、源与生产运行用电分开,保证运行用电不受影 响;7、投运前,应将所有继电保护设备进行定值核对。四、启动调试步骤:1、调令 BALO-I Substation:BALO-l Ll 上的 CB24 充电保护投入。2、调令BALO-I Substation:BALO-l Ll上的CB24冷备用转热备用。3、调令 BALO-I SUbStation:用 BALO-I Ll 上的 CB24 开关对 BALO-I 4、调令 GNPK Substation:8-01CB04KSW、8BS01KSW、 PD(8BS01GKP)由冷备用联行。5、调令 BALO-I SUbStatiOn:用 CB24 开关对 BA
4、LO-I Ll 线路最后一 次充电。6、调令GNPKSUbStation:进行线路PT、母线PT同源核相工作。7、调令 GNPK Substation:8-01CB04KSW 运行转够用。8、调令 BALO-I Substation:BALO-l L2 上的 CB24 充电保护投入。9、调令BALO-I Substation:BALO-l L2上的CB24冷备用转热备用。10、调令 BALO-I Substation: BALO-I L2 上的 CB24 开关对 BALO-I L2线路充电三次,最后一次将充电前调令GNPK Substationo11、调令 GNPK Substation:8-02CB04KSW 由冷备用车舱行。12、调令BALO-I SUbStatiOn:用CB24开关对BAL0-2线路最后一次 充电。13、调令GNPKSUbStation:进行线路PT、母线PT同源核相工作。14、调令BALO-I Substation:BALO-l L2上的CB24热备用转热运行。16、调令 GNPK Substation:8-02CB04KSW 由运行转热备用。17、调令GNPK SUbStation:用8-01CB04KSW开关检同期由热备用 转合环运行。检查8-01CB04KSWx 8-02CB04KSW间隔所有保护、 测量向量并汇报。
