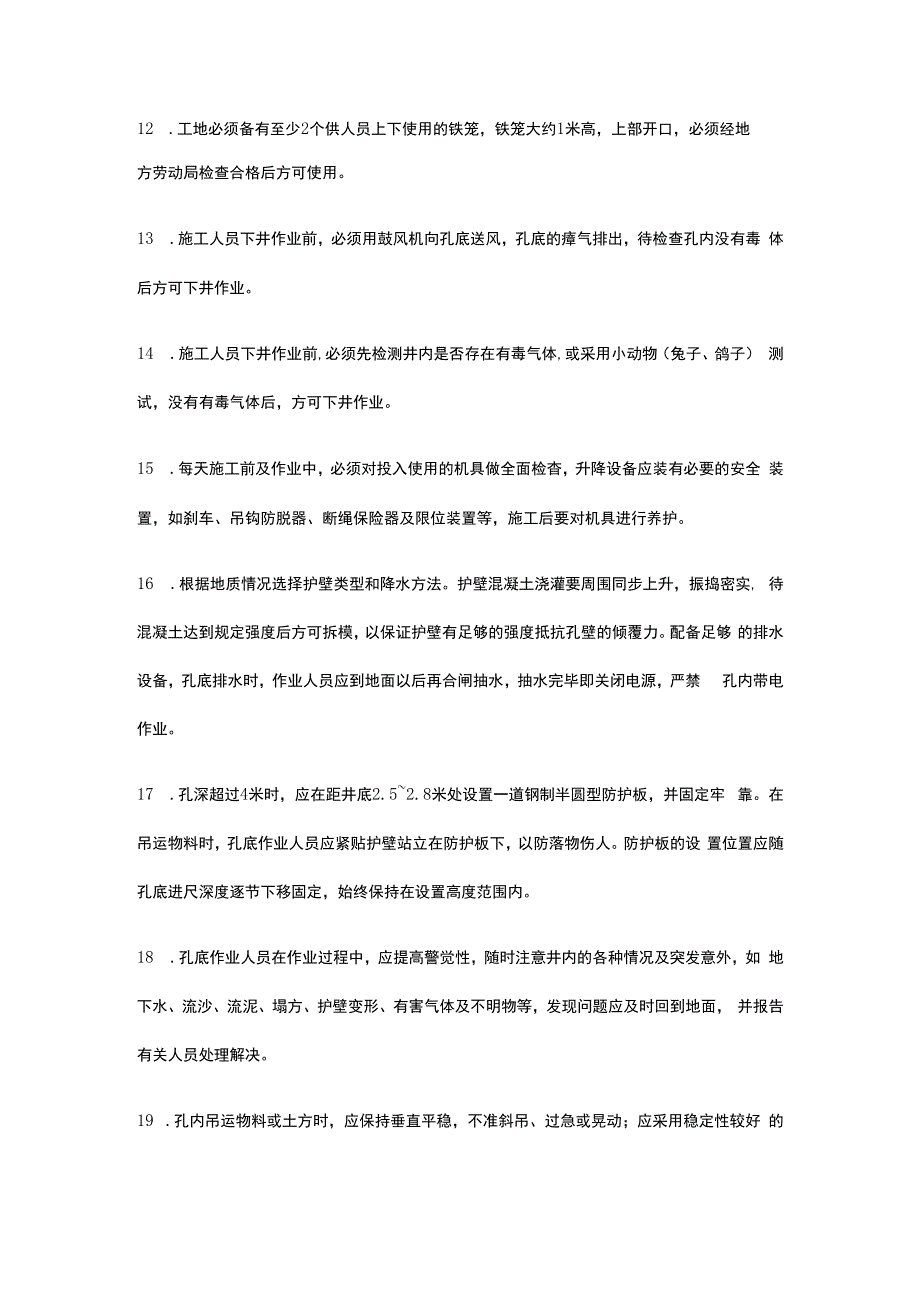

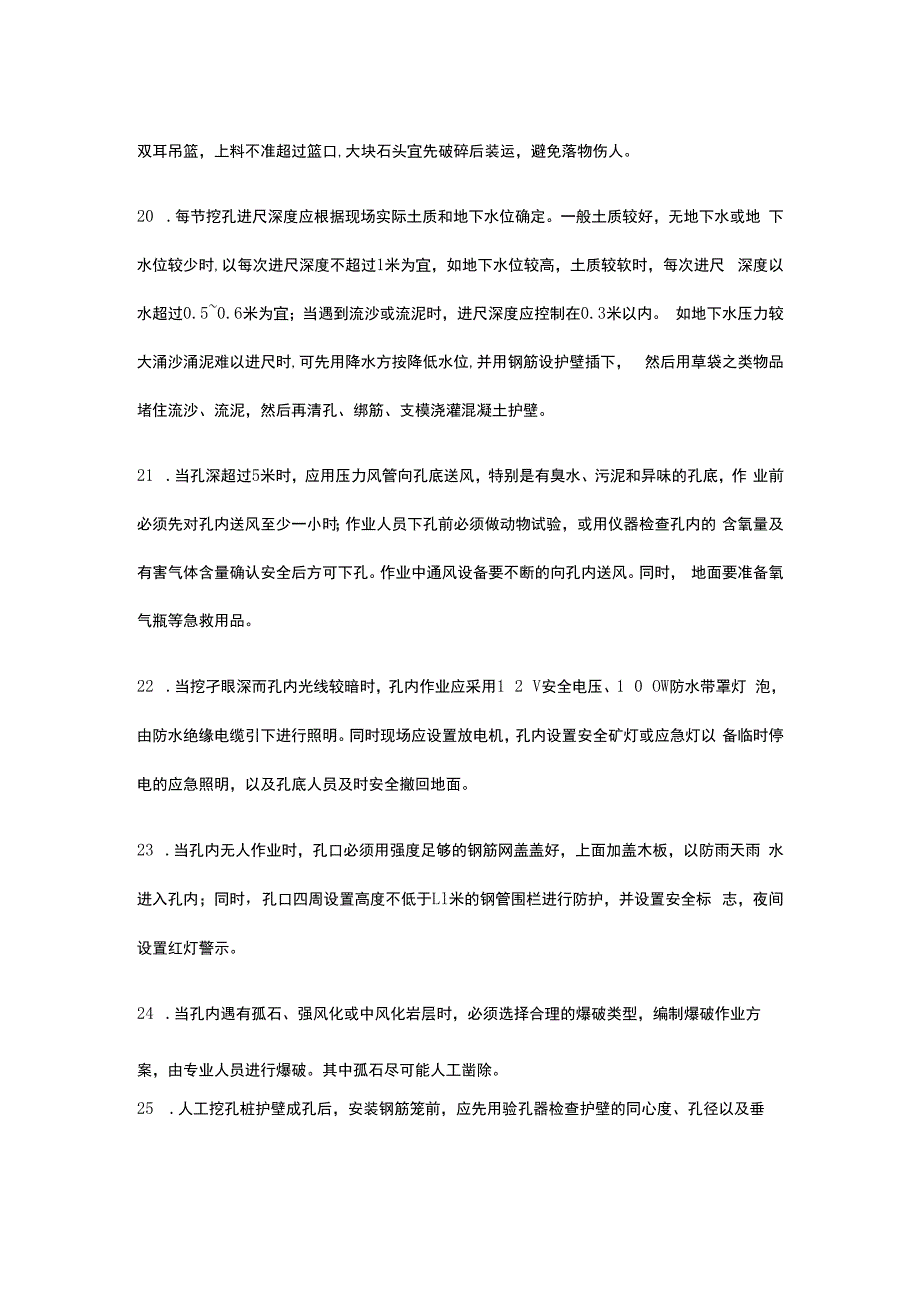

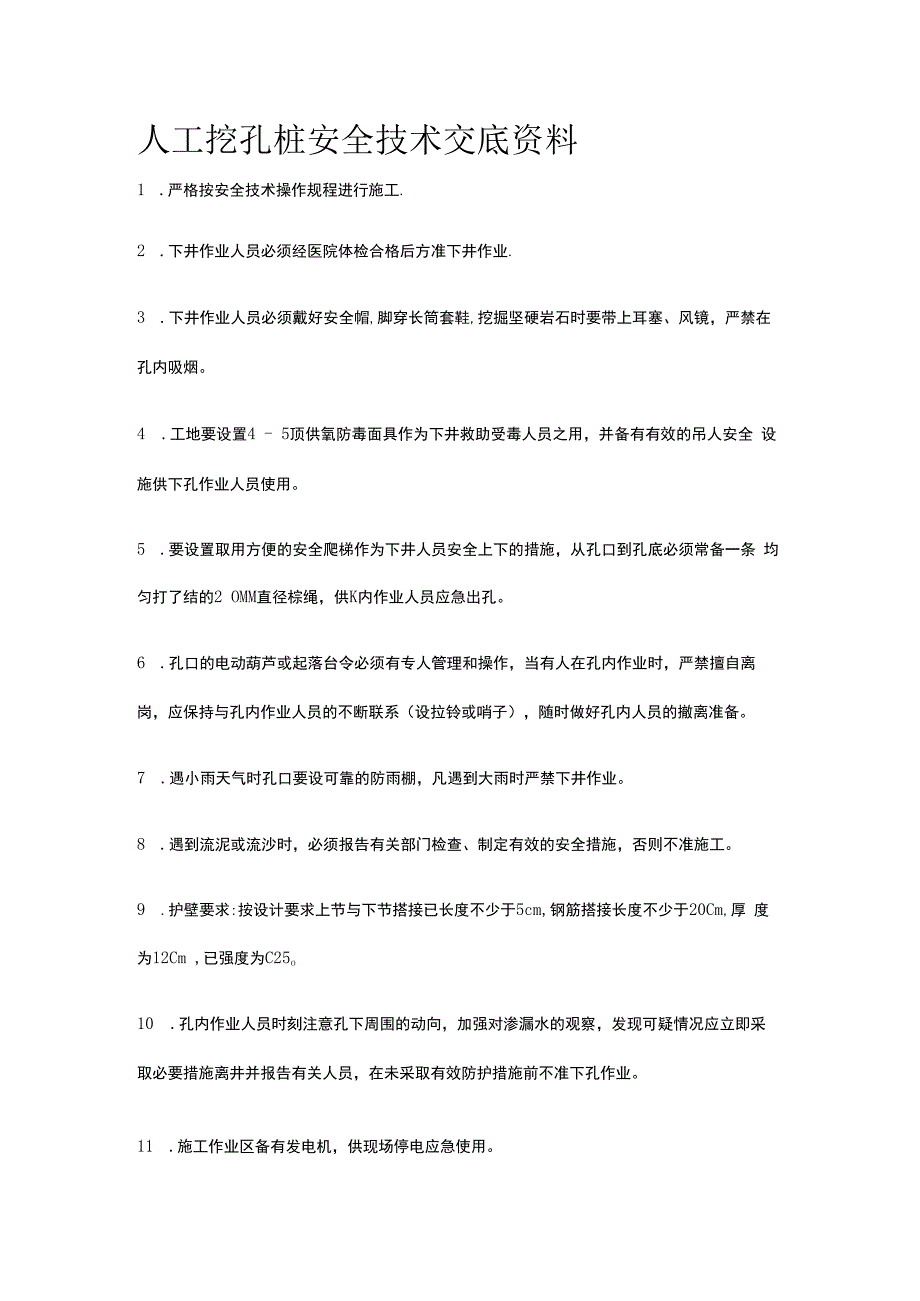

1、人工挖孔桩安全技术交底资料1 .严格按安全技术操作规程进行施工.2 .下井作业人员必须经医院体检合格后方准下井作业.3 .下井作业人员必须戴好安全帽,脚穿长筒套鞋,挖掘坚硬岩石时要带上耳塞、风镜,严禁在 孔内吸烟。4 .工地要设置4 - 5顶供氧防毒面具作为下井救助受毒人员之用,并备有有效的吊人安全 设施供下孔作业人员使用。5 .要设置取用方便的安全爬梯作为下井人员安全上下的措施,从孔口到孔底必须常备一条 均匀打了结的2 OMM直径棕绳,供K内作业人员应急出孔。6 .孔口的电动葫芦或起落台令必须有专人管理和操作,当有人在孔内作业时,严禁擅自离 岗,应保持与孔内作业人员的不断联系(设拉铃或哨子)

2、,随时做好孔内人员的撤离准备。7 .遇小雨天气时孔口要设可靠的防雨棚,凡遇到大雨时严禁下井作业。8 .遇到流泥或流沙时,必须报告有关部门检查、制定有效的安全措施,否则不准施工。9 .护壁要求:按设计要求上节与下节搭接已长度不少于5cm,钢筋搭接长度不少于20Cm,厚 度为12Cm ,已强度为C25o10 .孔内作业人员时刻注意孔下周围的动向,加强对渗漏水的观察,发现可疑情况应立即采 取必要措施离井并报告有关人员,在未采取有效防护措施前不准下孔作业。11 .施工作业区备有发电机,供现场停电应急使用。12 .工地必须备有至少2个供人员上下使用的铁笼,铁笼大约1米高,上部开口,必须经地方劳动局检查合

3、格后方可使用。13 .施工人员下井作业前,必须用鼓风机向孔底送风,孔底的瘴气排出,待检查孔内没有毒 体后方可下井作业。14 .施工人员下井作业前,必须先检测井内是否存在有毒气体,或采用小动物(兔子、鸽子) 测试,没有有毒气体后,方可下井作业。15 .每天施工前及作业中,必须对投入使用的机具做全面检杳,升降设备应装有必要的安全 装置,如刹车、吊钩防脱器、断绳保险器及限位装置等,施工后要对机具进行养护。16 .根据地质情况选择护壁类型和降水方法。护壁混凝土浇灌要周围同步上升,振捣密实, 待混凝土达到规定强度后方可拆模,以保证护壁有足够的强度抵抗孔壁的倾覆力。配备足够 的排水设备,孔底排水时,作业人

4、员应到地面以后再合闸抽水,抽水完毕即关闭电源,严禁 孔内带电作业。17 .孔深超过4米时,应在距井底2.52.8米处设置一道钢制半圆型防护板,并固定牢 靠。在吊运物料时,孔底作业人员应紧贴护壁站立在防护板下,以防落物伤人。防护板的设 置位置应随孔底进尺深度逐节下移固定,始终保持在设置高度范围内。18 .孔底作业人员在作业过程中,应提高警觉性,随时注意井内的各种情况及突发意外,如 地下水、流沙、流泥、塌方、护壁变形、有害气体及不明物等,发现问题应及时回到地面, 并报告有关人员处理解决。19 .孔内吊运物料或土方时,应保持垂直平稳,不准斜吊、过急或晃动;应采用稳定性较好 的双耳吊篮,上料不准超过篮

5、口,大块石头宜先破碎后装运,避免落物伤人。20 .每节挖孔进尺深度应根据现场实际土质和地下水位确定。一般土质较好,无地下水或地 下水位较少时,以每次进尺深度不超过1米为宜,如地下水位较高,土质较软时,每次进尺 深度以水超过0.50.6米为宜;当遇到流沙或流泥时,进尺深度应控制在0.3米以内。 如地下水压力较大涌沙涌泥难以进尺时,可先用降水方按降低水位,并用钢筋设护壁插下, 然后用草袋之类物品堵住流沙、流泥,然后再清孔、绑筋、支模浇灌混凝土护壁。21 .当孔深超过5米时,应用压力风管向孔底送风,特别是有臭水、污泥和异味的孔底,作 业前必须先对孔内送风至少一小时;作业人员下孔前必须做动物试验,或用

6、仪器检查孔内的 含氧量及有害气体含量确认安全后方可下孔。作业中通风设备要不断的向孔内送风。同时, 地面要准备氧气瓶等急救用品。22 .当挖孑眼深而孔内光线较暗时,孔内作业应采用1 2 V安全电压、1 0 OW防水带罩灯 泡,由防水绝缘电缆引下进行照明。同时现场应设置放电机,孔内设置安全矿灯或应急灯以 备临时停电的应急照明,以及孔底人员及时安全撤回地面。23 .当孔内无人作业时,孔口必须用强度足够的钢筋网盖盖好,上面加盖木板,以防雨天雨 水进入孔内;同时,孔口四周设置高度不低于Ll米的钢管围栏进行防护,并设置安全标 志,夜间设置红灯警示。24 .当孔内遇有孤石、强风化或中风化岩层时,必须选择合理

7、的爆破类型,编制爆破作业方案,由专业人员进行爆破。其中孤石尽可能人工凿除。25 .人工挖孔桩护壁成孔后,安装钢筋笼前,应先用验孔器检查护壁的同心度、孔径以及垂直度;对偏差较大的护壁,应先行凿除处理,经检查验收合格后方可吊放钢筋笼。26 .联系有关部门定期测试孔内有毒气体,符合要求后下井作业。27 .在施工中,应不断向孔内送风,输风量应大于每秒2 5升,在风镐凿岩石时,必须加大 风量以吹排凿岩石时产生的石粉;送风管应尽量少弯曲,以保证送风畅通,要经常检查胶管 是否漏。一旦发现破损,随时修补堵漏。28 .孔口应用混凝土浇注,加宽到3 OCm并高出地面2 5 3 5 cm ,周围不准堆土、砖或 放工具,严禁掉物伤人。29 .供人员上下的吊笼,要严格遵守额定人数并经常检查、维护和保养。上下的吊笼要设置 可靠的保险钩,关紧锁扣,严防倾倒掉物伤人。30 .使用电动葫芦时,必须要有自动停制器,发现隐患应立即撤换,确保安全。31 .孔下作业的送风胶管,其连接处必须用铜丝扎紧绑牢,并在孔口处扎固好,防止风管脱落伤人。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 建筑资料

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
