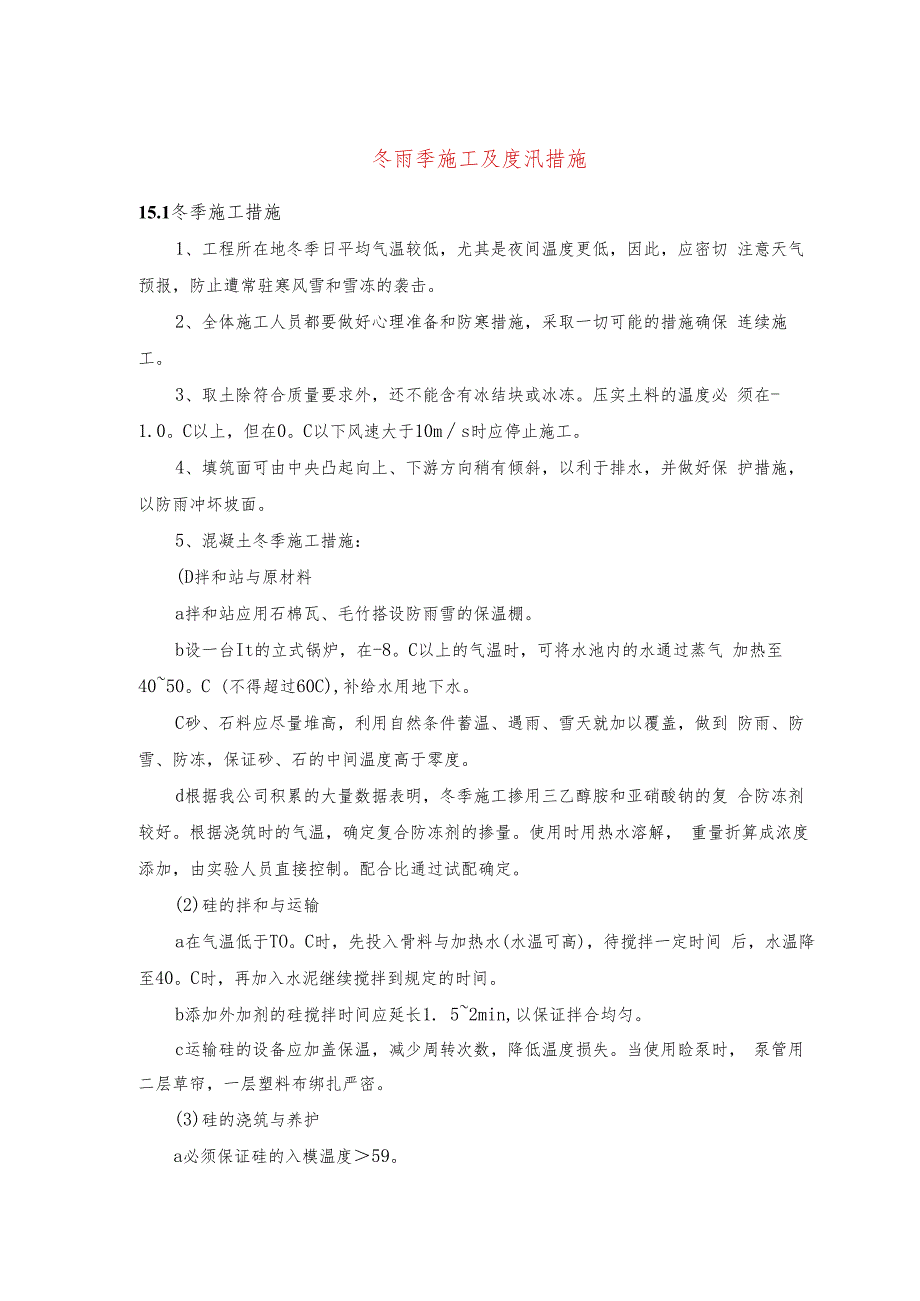

《冬雨季施工及度汛措施.docx》由会员分享,可在线阅读,更多相关《冬雨季施工及度汛措施.docx(4页珍藏版)》请在第壹文秘上搜索。

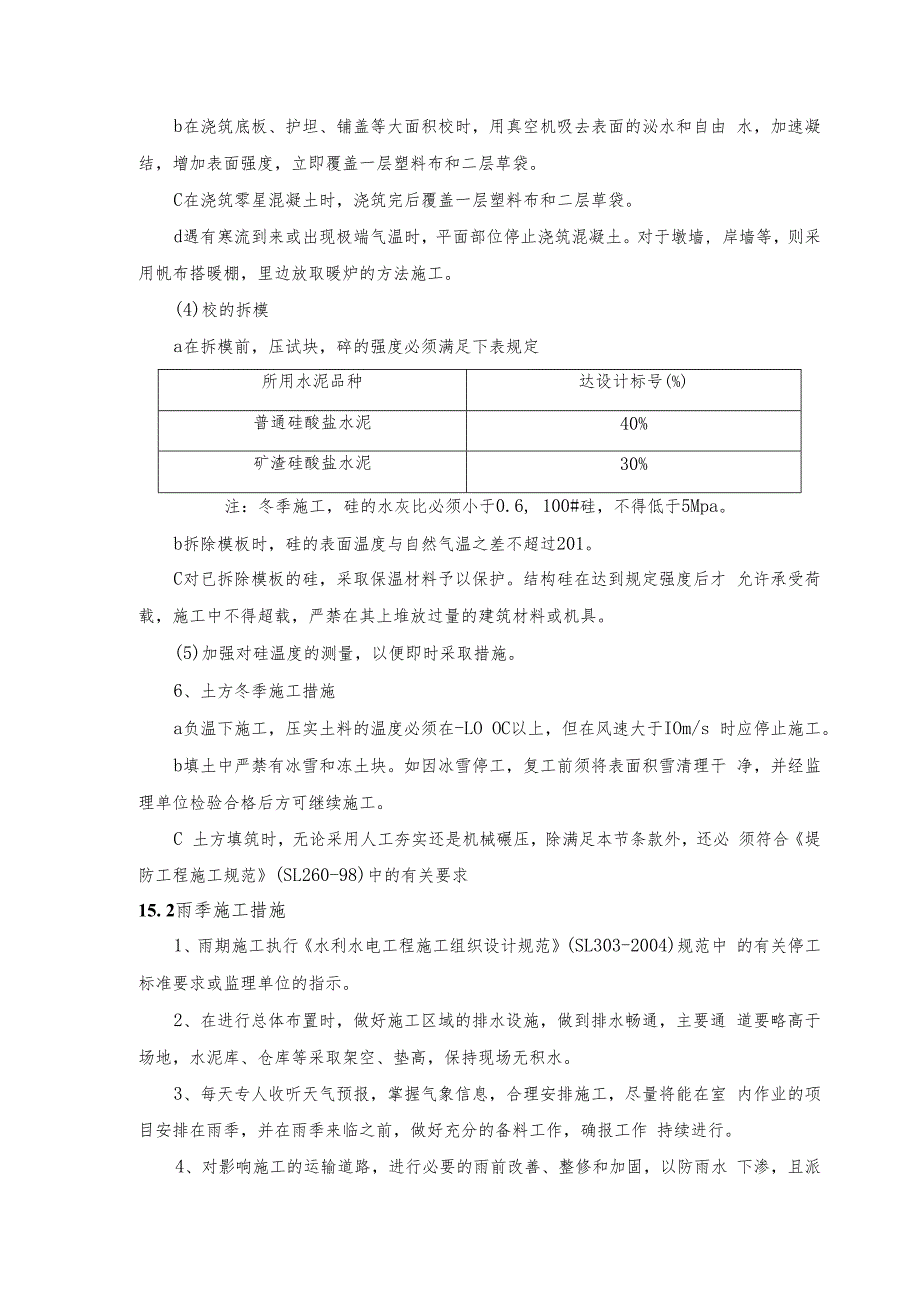

1、冬雨季施工及度汛措施15.1冬季施工措施1、工程所在地冬季日平均气温较低,尤其是夜间温度更低,因此,应密切 注意天气预报,防止遭常驻寒风雪和雪冻的袭击。2、全体施工人员都要做好心理准备和防寒措施,采取一切可能的措施确保 连续施工。3、取土除符合质量要求外,还不能含有冰结块或冰冻。压实土料的温度必 须在-1.0。C以上,但在0。C以下风速大于10ms时应停止施工。4、填筑面可由中央凸起向上、下游方向稍有倾斜,以利于排水,并做好保 护措施,以防雨冲坏坡面。5、混凝土冬季施工措施:(D拌和站与原材料a拌和站应用石棉瓦、毛竹搭设防雨雪的保温棚。b设一台It的立式锅炉,在-8。C以上的气温时,可将水池内
2、的水通过蒸气 加热至4050。C (不得超过60C),补给水用地下水。C砂、石料应尽量堆高,利用自然条件蓄温、遇雨、雪天就加以覆盖,做到 防雨、防雪、防冻,保证砂、石的中间温度高于零度。d根据我公司积累的大量数据表明,冬季施工掺用三乙醇胺和亚硝酸钠的复 合防冻剂较好。根据浇筑时的气温,确定复合防冻剂的掺量。使用时用热水溶解, 重量折算成浓度添加,由实验人员直接控制。配合比通过试配确定。(2)硅的拌和与运输a在气温低于TO。C时,先投入骨料与加热水(水温可高),待搅拌一定时间 后,水温降至40。C时,再加入水泥继续搅拌到规定的时间。b添加外加剂的硅搅拌时间应延长1. 52min,以保证拌合均匀。
3、c运输硅的设备应加盖保温,减少周转次数,降低温度损失。当使用睑泵时, 泵管用二层草帘,一层塑料布绑扎严密。(3)硅的浇筑与养护a必须保证硅的入模温度59。b在浇筑底板、护坦、铺盖等大面积校时,用真空机吸去表面的泌水和自由 水,加速凝结,增加表面强度,立即覆盖一层塑料布和二层草袋。C在浇筑零星混凝土时,浇筑完后覆盖一层塑料布和二层草袋。d遇有寒流到来或出现极端气温时,平面部位停止浇筑混凝土。对于墩墙, 岸墙等,则采用帆布搭暖棚,里边放取暖炉的方法施工。(4)校的拆模a在拆模前,压试块,碎的强度必须满足下表规定所用水泥品种达设计标号(%)普通硅酸盐水泥40%矿渣硅酸盐水泥30%注:冬季施工,硅的水
4、灰比必须小于0.6, 100#硅,不得低于5Mpa。b拆除模板时,硅的表面温度与自然气温之差不超过201。C对已拆除模板的硅,采取保温材料予以保护。结构硅在达到规定强度后才 允许承受荷载,施工中不得超载,严禁在其上堆放过量的建筑材料或机具。(5)加强对硅温度的测量,以便即时采取措施。6、土方冬季施工措施a负温下施工,压实土料的温度必须在-LO OC以上,但在风速大于IOm/s 时应停止施工。b填土中严禁有冰雪和冻土块。如因冰雪停工,复工前须将表面积雪清理干 净,并经监理单位检验合格后方可继续施工。C 土方填筑时,无论采用人工夯实还是机械碾压,除满足本节条款外,还必 须符合堤防工程施工规范(SL
5、260-98)中的有关要求15. 2雨季施工措施1、雨期施工执行水利水电工程施工组织设计规范(SL303-2004)规范中 的有关停工标准要求或监理单位的指示。2、在进行总体布置时,做好施工区域的排水设施,做到排水畅通,主要通 道要略高于场地,水泥库、仓库等采取架空、垫高,保持现场无积水。3、每天专人收听天气预报,掌握气象信息,合理安排施工,尽量将能在室 内作业的项目安排在雨季,并在雨季来临之前,做好充分的备料工作,确报工作 持续进行。4、对影响施工的运输道路,进行必要的雨前改善、整修和加固,以防雨水 下渗,且派有专人疏通表面积水。料场设在地势较高处,周围设排水沟。5、尽量填筑面略向坡外侧倾斜

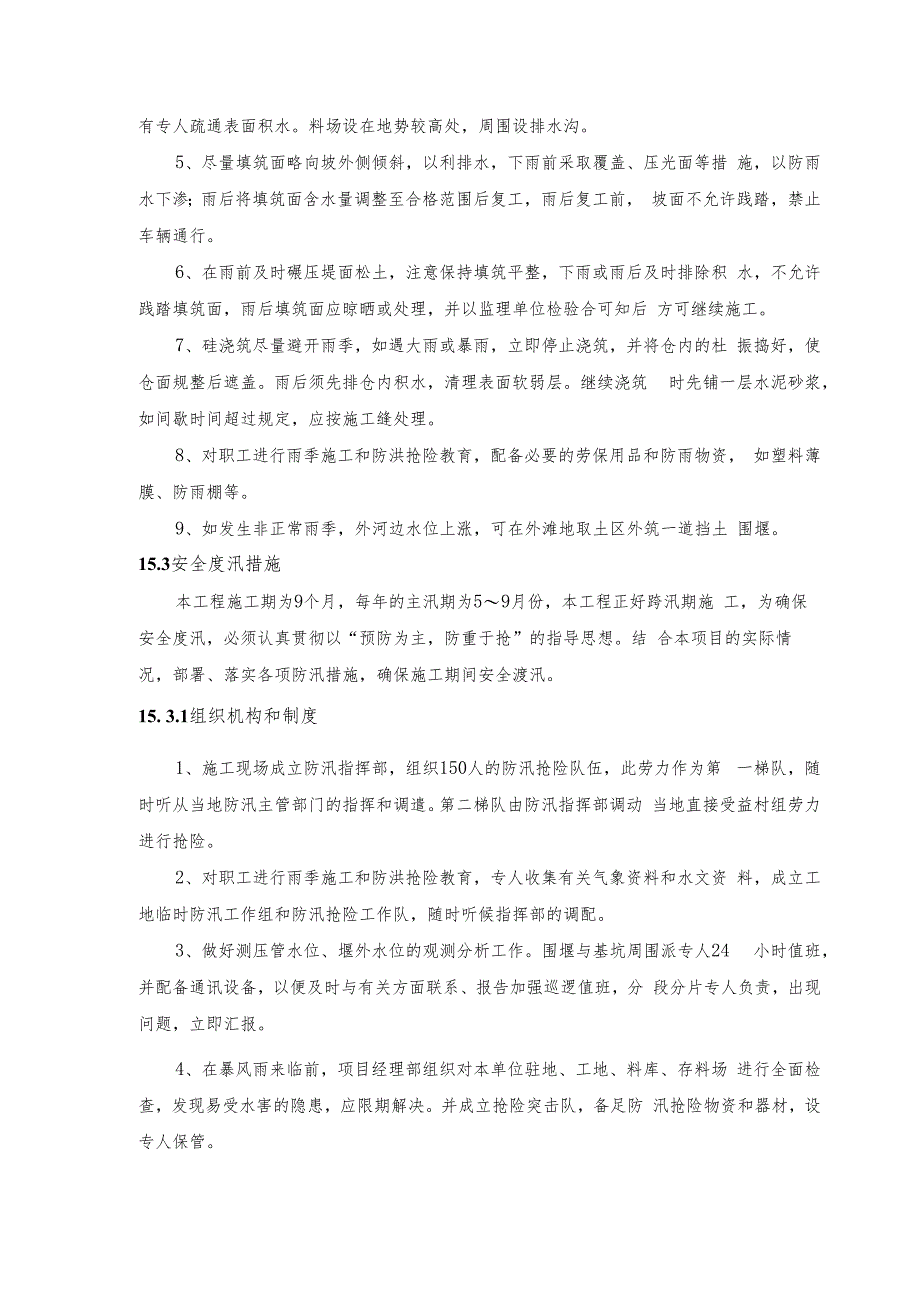

6、,以利排水,下雨前采取覆盖、压光面等措 施,以防雨水下渗;雨后将填筑面含水量调整至合格范围后复工,雨后复工前, 坡面不允许践踏,禁止车辆通行。6、在雨前及时碾压堤面松土,注意保持填筑平整,下雨或雨后及时排除积 水,不允许践踏填筑面,雨后填筑面应晾晒或处理,并以监理单位检验合可知后 方可继续施工。7、硅浇筑尽量避开雨季,如遇大雨或暴雨,立即停止浇筑,并将仓内的杜 振捣好,使仓面规整后遮盖。雨后须先排仓内积水,清理表面软弱层。继续浇筑 时先铺一层水泥砂浆,如间歇时间超过规定,应按施工缝处理。8、对职工进行雨季施工和防洪抢险教育,配备必要的劳保用品和防雨物资, 如塑料薄膜、防雨棚等。9、如发生非正常
7、雨季,外河边水位上涨,可在外滩地取土区外筑一道挡土 围堰。15.3安全度汛措施本工程施工期为9个月,每年的主汛期为59月份,本工程正好跨汛期施 工,为确保安全度汛,必须认真贯彻以“预防为主,防重于抢”的指导思想。结 合本项目的实际情况,部署、落实各项防汛措施,确保施工期间安全渡汛。15. 3.1组织机构和制度1、施工现场成立防汛指挥部,组织150人的防汛抢险队伍,此劳力作为第 一梯队,随时听从当地防汛主管部门的指挥和调遣。第二梯队由防汛指挥部调动 当地直接受益村组劳力进行抢险。2、对职工进行雨季施工和防洪抢险教育,专人收集有关气象资料和水文资 料,成立工地临时防汛工作组和防汛抢险工作队,随时听
8、候指挥部的调配。3、做好测压管水位、堰外水位的观测分析工作。围堰与基坑周围派专人24 小时值班,并配备通讯设备,以便及时与有关方面联系、报告加强巡逻值班,分 段分片专人负责,出现问题,立即汇报。4、在暴风雨来临前,项目经理部组织对本单位驻地、工地、料库、存料场 进行全面检查,发现易受水害的隐患,应限期解决。并成立抢险突击队,备足防 汛抢险物资和器材,设专人保管。15. 3. 2防汛备料1、根据当地和上级防汛主管部门的指示,汛前编制详细的防汛措施,备足 所需的防汛和基坑保护材料、设备和劳动力,以便听从防汛部门的统一指挥随时 投入使用。储备一定数量的木材、砂石料、草袋、雨布和土工布等防汛物资。储
9、备草袋5000条,砂、石料各IOOOM,木桩、雨布和土工布若干。2、暴风雨期间,所有施工用的机具、材料、设备等,应尽可能设在不易被 水淹没的高处。因施工需要或地形限制,必须设在河滩和低凹处的应采取措施, 防止水淹和被洪水冲走。3、施工期间严禁向河道倾倒生产和生活垃圾,以免影响汛期行洪。15. 3. 3围堰防汛措施为避免堰内外水位差太大,影响围堰稳定,根据围堰具体情况进行围堰加固 加高,加强基坑保护,并在其背水面采取反滤压渗等措施。基坑内做好明水的排 出,必要部位需用雨布覆盖。15. 3. 4应急措施在施工过程中,如果河道水位在汛期超过围堰设计标准时,要尽快撤出基坑 内的机械设备和材料,并备足土料用草袋装土加高围堰,使工程损失降到最小, 必要时将基坑用块石码放整齐,扒开围堰过水,不能满足过水条件的,应按照有 关技术要求进行基坑掩埋填筑或自动抽水入基坑,防止围堰被水冲垮。洪水退出 后组织力量及时复工,并采取合理可行的措施,把损失的工期抢回来。为此在汛 前,我们要加强对淮河侧围堰的维修、加固和防汛器材的准备。汛期要建立以项 目经理为负责人的工地防洪责任制,成立抢险队,加强对淮堤巡视,确保围堰段 及围堰上下游各15Om范围内淮堤不决口。
