发电运营事业部接地线使用管理办法.docx

上传人:p** 文档编号:491375 上传时间:2023-09-19 格式:DOCX 页数:8 大小:12.45KB
下载 相关 举报
发电运营事业部接地线使用管理办法.docx_第1页
第1页 / 共8页
发电运营事业部接地线使用管理办法.docx_第2页
第2页 / 共8页
发电运营事业部接地线使用管理办法.docx_第3页
第3页 / 共8页
发电运营事业部接地线使用管理办法.docx_第4页
第4页 / 共8页
发电运营事业部接地线使用管理办法.docx_第5页
第5页 / 共8页
发电运营事业部接地线使用管理办法.docx_第6页
第6页 / 共8页
发电运营事业部接地线使用管理办法.docx_第7页
第7页 / 共8页
发电运营事业部接地线使用管理办法.docx_第8页
第8页 / 共8页
亲,该文档总共8页,全部预览完了,如果喜欢就下载吧!
资源描述

《发电运营事业部接地线使用管理办法.docx》由会员分享,可在线阅读,更多相关《发电运营事业部接地线使用管理办法.docx(8页珍藏版)》请在第壹文秘上搜索。

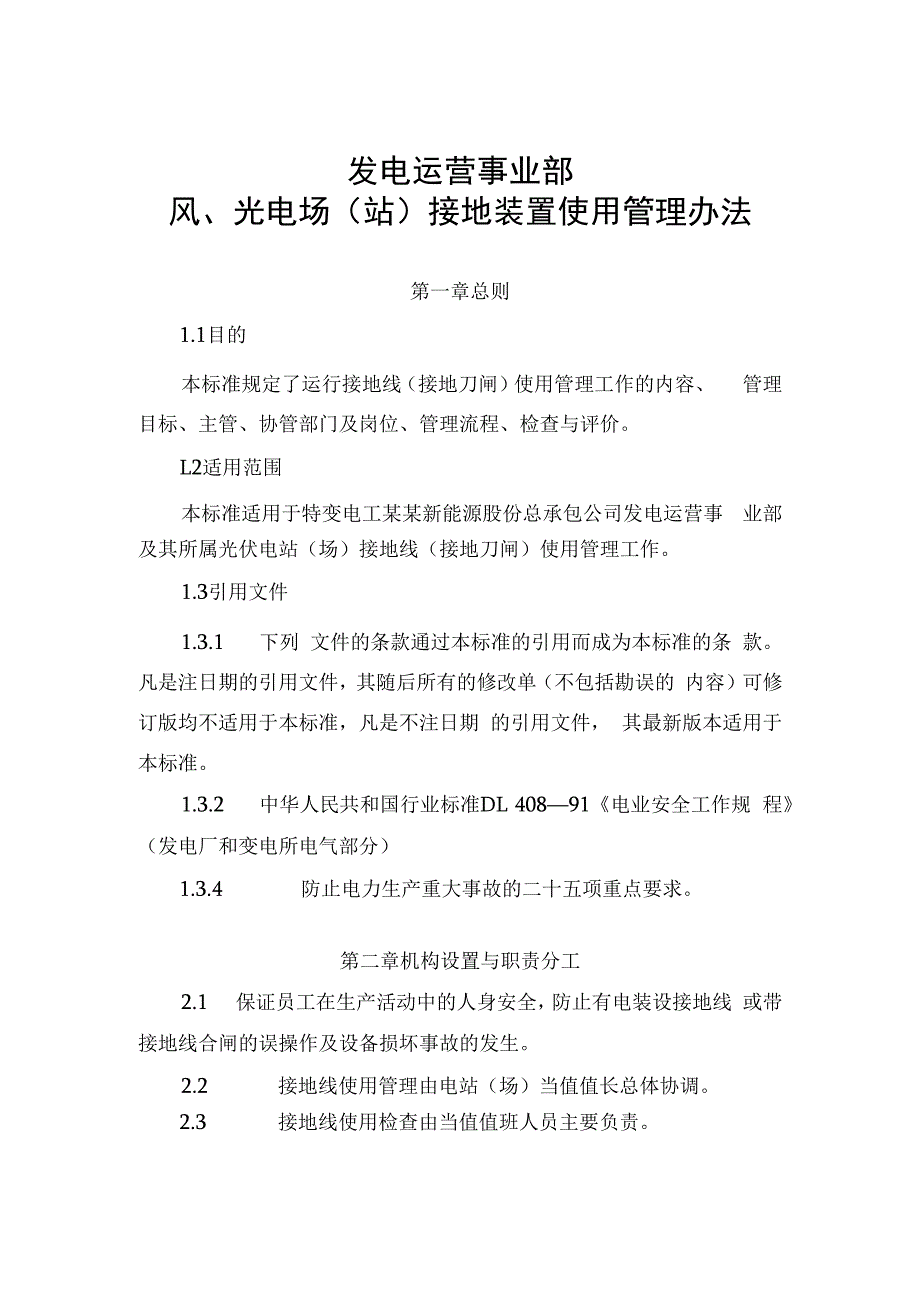

1、发电运营事业部风、光电场(站)接地装置使用管理办法第一章总则1.1目的本标准规定了运行接地线(接地刀闸)使用管理工作的内容、 管理目标、主管、协管部门及岗位、管理流程、检查与评价。L2适用范围本标准适用于特变电工某某新能源股份总承包公司发电运营事 业部及其所属光伏电站(场)接地线(接地刀闸)使用管理工作。1.3引用文件1.3.1 下列 文件的条款通过本标准的引用而成为本标准的条 款。凡是注日期的引用文件,其随后所有的修改单(不包括勘误的 内容)可修订版均不适用于本标准,凡是不注日期 的引用文件, 其最新版本适用于本标准。1.3.2 中华人民共和国行业标准DL 40891电业安全工作规 程(发电

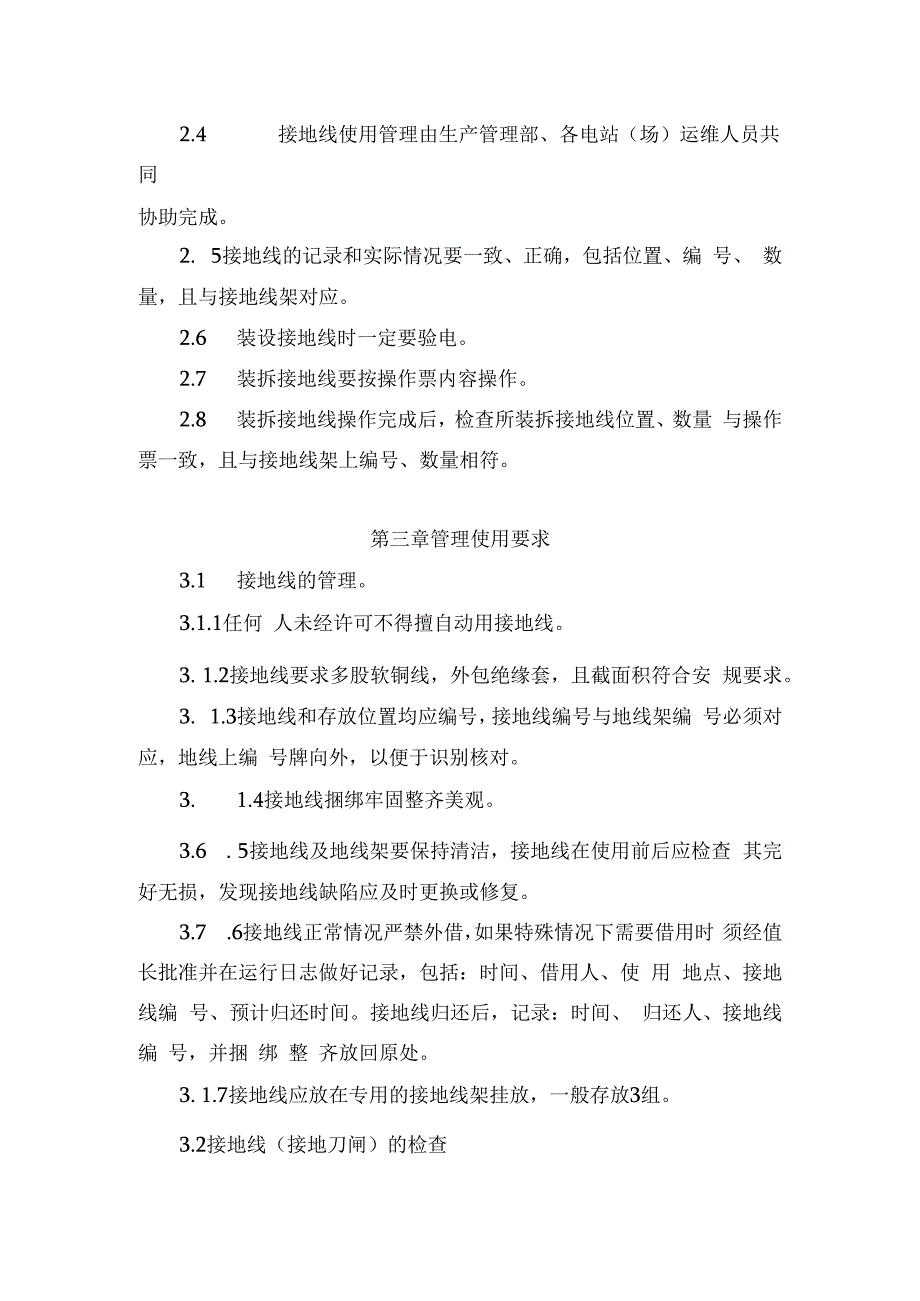

2、厂和变电所电气部分)1.3.4 防止电力生产重大事故的二十五项重点要求。第二章机构设置与职责分工2.1 保证员工在生产活动中的人身安全,防止有电装设接地线 或带接地线合闸的误操作及设备损坏事故的发生。2.2 接地线使用管理由电站(场)当值值长总体协调。2.3 接地线使用检查由当值值班人员主要负责。2.4 接地线使用管理由生产管理部、各电站(场)运维人员共同协助完成。2. 5接地线的记录和实际情况要一致、正确,包括位置、编 号、 数量,且与接地线架对应。2.6 装设接地线时一定要验电。2.7 装拆接地线要按操作票内容操作。2.8 装拆接地线操作完成后,检查所装拆接地线位置、数量 与操作票一致,且

3、与接地线架上编号、数量相符。第三章管理使用要求3.1 接地线的管理。3.1.1任何 人未经许可不得擅自动用接地线。3. 1.2接地线要求多股软铜线,外包绝缘套,且截面积符合安 规要求。3. 1.3接地线和存放位置均应编号,接地线编号与地线架编 号必须对应,地线上编 号牌向外,以便于识别核对。3. 1.4接地线捆绑牢固整齐美观。3.6 . 5接地线及地线架要保持清洁,接地线在使用前后应检查 其完好无损,发现接地线缺陷应及时更换或修复。3.7 .6接地线正常情况严禁外借,如果特殊情况下需要借用时 须经值长批准并在运行日志做好记录,包括:时间、借用人、使 用 地点、接地线编 号、预计归还时间。接地线

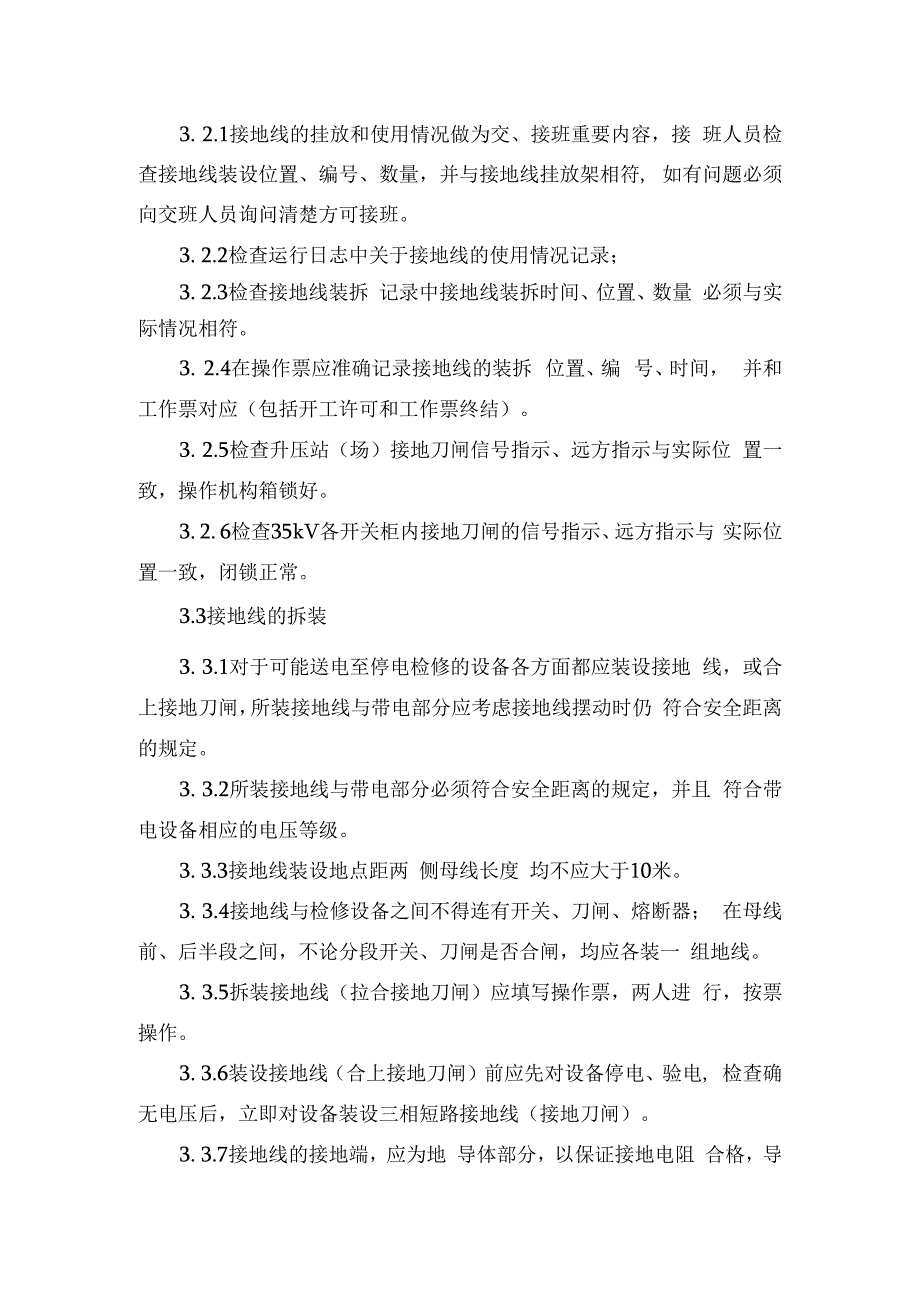

4、归还后,记录:时间、 归还人、接地线编 号,并捆 绑 整 齐放回原处。3. 1.7接地线应放在专用的接地线架挂放,一般存放3组。3.2接地线(接地刀闸)的检查3. 2.1接地线的挂放和使用情况做为交、接班重要内容,接 班人员检查接地线装设位置、编号、数量,并与接地线挂放架相符, 如有问题必须向交班人员询问清楚方可接班。3. 2.2检查运行日志中关于接地线的使用情况记录;3. 2.3检查接地线装拆 记录中接地线装拆时间、位置、数量 必须与实际情况相符。3. 2.4在操作票应准确记录接地线的装拆 位置、编 号、时间, 并和工作票对应(包括开工许可和工作票终结)。3. 2.5检查升压站(场)接地刀闸

5、信号指示、远方指示与实际位 置一致,操作机构箱锁好。3. 2. 6检查35kV各开关柜内接地刀闸的信号指示、远方指示与 实际位置一致,闭锁正常。3.3接地线的拆装3. 3.1对于可能送电至停电检修的设备各方面都应装设接地 线,或合上接地刀闸,所装接地线与带电部分应考虑接地线摆动时仍 符合安全距离的规定。3. 3.2所装接地线与带电部分必须符合安全距离的规定,并且 符合带电设备相应的电压等级。3. 3.3接地线装设地点距两 侧母线长度 均不应大于10米。3. 3.4接地线与检修设备之间不得连有开关、刀闸、熔断器; 在母线前、后半段之间,不论分段开关、刀闸是否合闸,均应各装一 组地线。3. 3.5

6、拆装接地线(拉合接地刀闸)应填写操作票,两人进 行,按票操作。3. 3.6装设接地线(合上接地刀闸)前应先对设备停电、验电, 检查确无电压后,立即对设备装设三相短路接地线(接地刀闸)。3. 3.7接地线的接地端,应为地 导体部分,以保证接地电阻 合格,导体端应装在规定部位,油漆应刮去。3. 3.8装设接地线必须先接接地端,后接导体端,且必须接触 良好,拆接地线顺序相反,装、拆接地线要戴绝缘手套。3. 3.9禁止使用其它导线代替接地线。3. 3.10接地线应使用专用的线夹固定在导体上,禁止用缠绕 的方法装设接地线。3. 3.11如遇接地线长度 不够,允许两 组接地线串联加长使 用,或分相接地,记

7、录时写明接地线的数量和编 号。3. 3.12接地线装设地点必须保证当接地线松脱掉落时,不会落 在带电导体上,否则此处不能装设接地线。3. 3.13拆装接地线(拉合接地刀闸)后,要及时在设备的操 作把手取下或挂上“已接地”标示牌。3. 3.14接地线的装设位置应在模拟图上用带编 号的标志牌显 示,收回地线时应取下相应的编号标志牌。3. 3.15重要接地线(接地刀闸)的操作听从上级调度 的命令。3. 3.16装拆接地线操作完成后,检查所装拆接地线位置、数 量与操作票一致,且与接地线架上编号、数量相符。第四章奖惩与考核3.1 生产管理部负责对本办法执行情况进行不定期 检查,对于 违反规定者,根据相关

8、办法进行考核,纳入月度 绩效考核。3.2 生产管理部每年定期对各电场接地线使用者进行使用 规范抽查每次抽查将纳入个人月度绩效考核。3.3 接电线如未按规定进行检测,检测合格未粘贴标签,使用 者使用时未按规定使用将对场站进行整体处罚考核。4. 4安全质量部、生产管理部及各单位按照职责分工,根据事 业部运维奖惩管理办法对本标准的执行情况进行监督、检查,发现问题及时处理。第五章附则5.1 本办法自发布 之日起执行。5. 2 本办法由生产部起草并负责解释。5. 3 附件5. 3.1附件1制度业务流程及授权梳理表发电运营事业部接地线使用管理办法业务流程及授权梳 理表序号授权项目业务管理部室管理流程核心业

9、务 审批职责授权额度及范围说明最终决策人员授权相关 文件业务范 a备注风、光电场(站)接地线使 用管理办 法生产管理部1、对接地线应有统一编 号,存放在专用柜内,摆 放整齐;2、当班负责人应根据工 作需求向工作负责人发 放接地线,并做好相应记录;3、使用接地线时,应按 照停电、验电、装设接地 线的顺序装设;/生产管理部按管理办 法定期对各风、光电 场(站)接地线使用 进行检查及考核事业部总经理或授权人发电运营 事业部接地 线使用管 理办法发电运营 事业部所 属各风、 光电场站4、当班负责人在当班期 间必须清楚接地线装设 地点和装设数量;5、接地线拆除顺序应 按照先拆导体端,后拆 接地端的顺序;

10、6、使用结束后及时进 行归还。安全生产十项注意事项:一、工作前穿戴好规定的劳动防护品,检查设备及作业场地,做到安全可靠。二、不违章作业,并监督制止他人违章作业。三、不准擅自开动别人操作的机械,电器开关设备。登高作业应戴好安全带、安全帽、并有专人 监护、防止坠落,严禁向下乱抛工具和设备零件。四、不准随便拆除各种安全防护装置、信号标志、仪表及专指示器等。保持设备齐全有效灵敏可靠。五、不准随意启动设备。机器设备停机检查或修理时,应切断电源并悬挂警示牌,取牌人应是挂 牌人。开机时发出信号,听到回音确定安全后才能开机。六、不准吊装物及下行人。多人操作起重搬运要统一指挥,密切配合。不准超负荷使用机器。七、不在易燃物品附近吸烟动火,不乱扔垃圾。八、不在厂内无证驾驶机动车辆,机动车进出车间转弯必须鸣号减速。车辆行驶中严禁爬上跳下。九、工作时精力集中,不准打闹、赤脚、赤膊、穿拖鞋和高跟鞋。十、上班时间不准怠工、滋事、脱岗或擅离职守。有事请假经领导批准后方可离开岗位。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 办公文档 > 简明教程

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
