土方开挖异常情况处置方案.docx

上传人:p** 文档编号:491635 上传时间:2023-09-19 格式:DOCX 页数:6 大小:10.49KB
下载 相关 举报
土方开挖异常情况处置方案.docx_第1页
第1页 / 共6页
土方开挖异常情况处置方案.docx_第2页
第2页 / 共6页
土方开挖异常情况处置方案.docx_第3页
第3页 / 共6页
土方开挖异常情况处置方案.docx_第4页
第4页 / 共6页
土方开挖异常情况处置方案.docx_第5页
第5页 / 共6页
土方开挖异常情况处置方案.docx_第6页
第6页 / 共6页
亲,该文档总共6页,全部预览完了,如果喜欢就下载吧!
资源描述

《土方开挖异常情况处置方案.docx》由会员分享,可在线阅读,更多相关《土方开挖异常情况处置方案.docx(6页珍藏版)》请在第壹文秘上搜索。

1、土方开挖异常情况处置方案一.围护桩应力变形异常L增加坑内降水设备,降低地下水;2、坑外卸土减荷,在发现围护桩内力超过警戒值,立即停止开 挖,适当回填,具体卸土区域及深度根据不同险情会同甲方、设计等 部门确立实施方案3、如果是由于支护桩的刚度不够而产生较大侧向位移,则应加 强支护墙体,如在其后加设钢板桩,或对土体进行加固等;4、如果发现围护变形较大,增加速度超过设计允许值,可将基 坑局部回填,进行坑底加固,如采用注浆等提高被动区抗力;5、垫层随挖随浇,对基坑挖土合理分段,每段土方开挖到底后 及时浇筑垫层,局部加厚垫层,形成首次的固底效应; 二、支撑变形过大L在较高的侧向土压力作用下,引起局部受压

2、失稳及整体受压 失稳。这种情况下,可在其与支撑连接处采取加肋板等措施,使支 撑得到加强,避免局部失稳发生弯曲、扭转等变形。如果由于支撑 水平间距大,使支撑杆件产生过大的弯曲变形,该情况下,应在支撑 之间适当增加临时钢支撑以增加支撑体系刚度。坑外及时挖卸载沟 槽,减小内外压力差。2、由于坑底土体回弹造成支撑上拱(1)加大抽水速度,降低承压水压力;(2)停止开挖,可在支撑上均匀堆载或坑内堆填砂石施加荷载 控制支撑体系变形;(3)基坑开挖到设计标高要立即浇筑混凝土垫层,并根据实际 情况将垫层加厚;三、止水帷幕渗漏水L应急情况的预计和分类:情况1 :围护桩间有明显的潮湿痕迹;情况2 :围护桩间有水珠慢

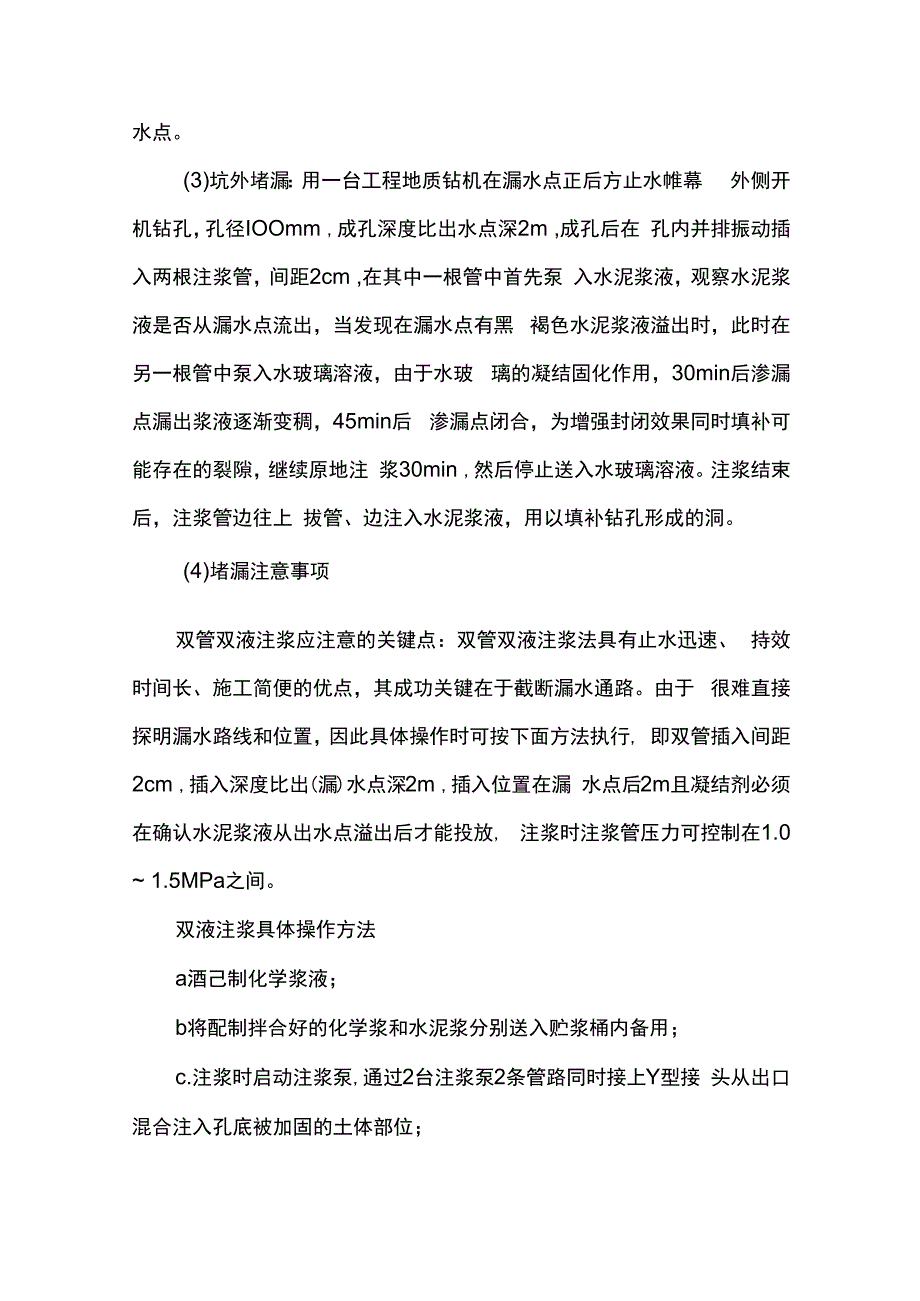

3、滴的现象;情况3 :围护桩间水线渗漏现象;情况4 :围护桩间有高压小水柱急渗现象,并且出现夹杂泥渣现 象。2、发生情况L 2时,基坑堵漏施工方法:(1)在围护墙上确定渗水范围。(2 )针对渗漏部位在相应止水帷幕夕Hi进行双液注浆,以对切 断渗水路径。3、发生情况3时,基坑堵漏施工方法:(1)确定渗水范围。(2)使用专用注浆泵,将聚氨酯从注浆管中缓缓地注入桩间渗 漏部位土体中,待浆液注满后,随时扎住注浆管(一般压力控制在 0.20.3MPa 左右 )(3 )注浆后24h确认无渗漏时割管作封闭处理。在进行坑内封 堵时,同时在渗水点后面的止水帷幕外侧侧采取双液双管注浆,从根 本上消除渗漏路径。4、发

4、生情况四时,基坑堵漏方法:(1)立即将漏水部位用Ps42.5水泥堆包堵漏。(2 )坑内、外堵漏施工同时进行。坑内堵漏:采用堵漏王 注入漏水点。(3)坑外堵漏:用一台工程地质钻机在漏水点正后方止水帷幕 外侧开机钻孔,孔径IOOmm ,成孔深度比出水点深2m ,成孔后在 孔内并排振动插入两根注浆管,间距2cm ,在其中一根管中首先泵 入水泥浆液,观察水泥浆液是否从漏水点流出,当发现在漏水点有黑 褐色水泥浆液溢出时,此时在另一根管中泵入水玻璃溶液,由于水玻 璃的凝结固化作用,30min后渗漏点漏出浆液逐渐变稠,45min后 渗漏点闭合,为增强封闭效果同时填补可能存在的裂隙,继续原地注 浆30min

5、,然后停止送入水玻璃溶液。注浆结束后,注浆管边往上 拔管、边注入水泥浆液,用以填补钻孔形成的洞。(4)堵漏注意事项双管双液注浆应注意的关键点:双管双液注浆法具有止水迅速、 持效时间长、施工简便的优点,其成功关键在于截断漏水通路。由于 很难直接探明漏水路线和位置,因此具体操作时可按下面方法执行, 即双管插入间距2cm ,插入深度比出(漏)水点深2m ,插入位置在漏 水点后2m且凝结剂必须在确认水泥浆液从出水点溢出后才能投放, 注浆时注浆管压力可控制在1.0 1.5MPa之间。双液注浆具体操作方法a酒己制化学浆液;b将配制拌合好的化学浆和水泥浆分别送入贮浆桶内备用;c.注浆时启动注浆泵,通过2台注

6、浆泵2条管路同时接上Y型接 头从出口混合注入孔底被加固的土体部位;d.注浆过程中应尽可能控制流量和压力,防止浆液流失。施工前 应做双液注浆初凝时间地表试验。四.边坡失稳L预防措施(1)严格控制基坑内局部深坑边坡加固的水泥搅拌桩质量,进 行精细施工。(2)土方开挖过程中,对于出土坡道坡度,出土平台位置按照 方案严格执行。(3)在出土平台、出土坡道区域以及需要放坡开挖的局部落深 区域的疏干井进行加密,开挖之前以及开挖过程中加强降水,以提高 土体强度。(4)加强日常巡视,发现开挖土体边坡有变形过大或破坏处等 异常现象及时反馈。(5)开挖过程中,合理安排进度,严格控制开挖高度,防止坡度过大造成边坡失稳

7、。(6)边坡位置限制堆放重物,并限定安全距离。2、应急处理措施(1)对上部先变形挤压下部滑动的推动式滑坡,采取卸荷减重 的方法,在滑坡体上削去一部分土,并加强排水,一方面减轻自重, 另一方面在坡脚施工木桩抵御坡体滑动,达到平衡;(2)对于局部加深区域放坡开挖时,如果出现下部滑动,上部 失去支撑而引起的牵引式滑坡,可采用上部卸荷,下部支挡的办法来 处理,如用插打圆木、钢板桩等。五.基底突涌L预防措施(1)基坑开挖过程中加强基底隆起监测,发现异常及时上报。(2)严格控制降水井水位,密切关注水位变化。(3)严格监控降水施工,做到信息化施工。(4)现场降水供电系统采用双回路供电方案,保证降水系统 持续

8、进行。(5 )开挖过程中严格巡视基坑周边堆载情况,防止超载;(6)基坑开挖前,对围护结构质量进行摸底,详查,对可能发 生渗漏等的部位做加固;2、应急措施(1谟坑局部加深部位增设降压备用井以备在发生突涌时应急,详见降水井平面布置图。(2)做好人员准备,安排杂工队夜间在现场轮班,确保出现险情能力及到位。(3)备好土袋、沙袋等反压物和围堰物。(4)一旦发现有基底突涌,立即停止土方开挖,加设基坑外沉 降值测点;并且施作反压过滤层,同时启动周边的降压井,实施承压 水降压,直至突涌停止,并详细分析发生的突涌的原因,指导下一步 降水运行管理。(5 )处理完成后必要时对突涌部位注浆加固。六.基坑周边管线破坏在基坑开挖及抽水过程中,对周边的建筑物和道路进行监控检测, 如发现沉降过大,要设置回灌井进行回灌。如果出现市政管道开裂, 立即停止施工,并向市政有关部门汇报相关情况。配合市政管道施工 队修复开裂管道。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 建筑材料

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
