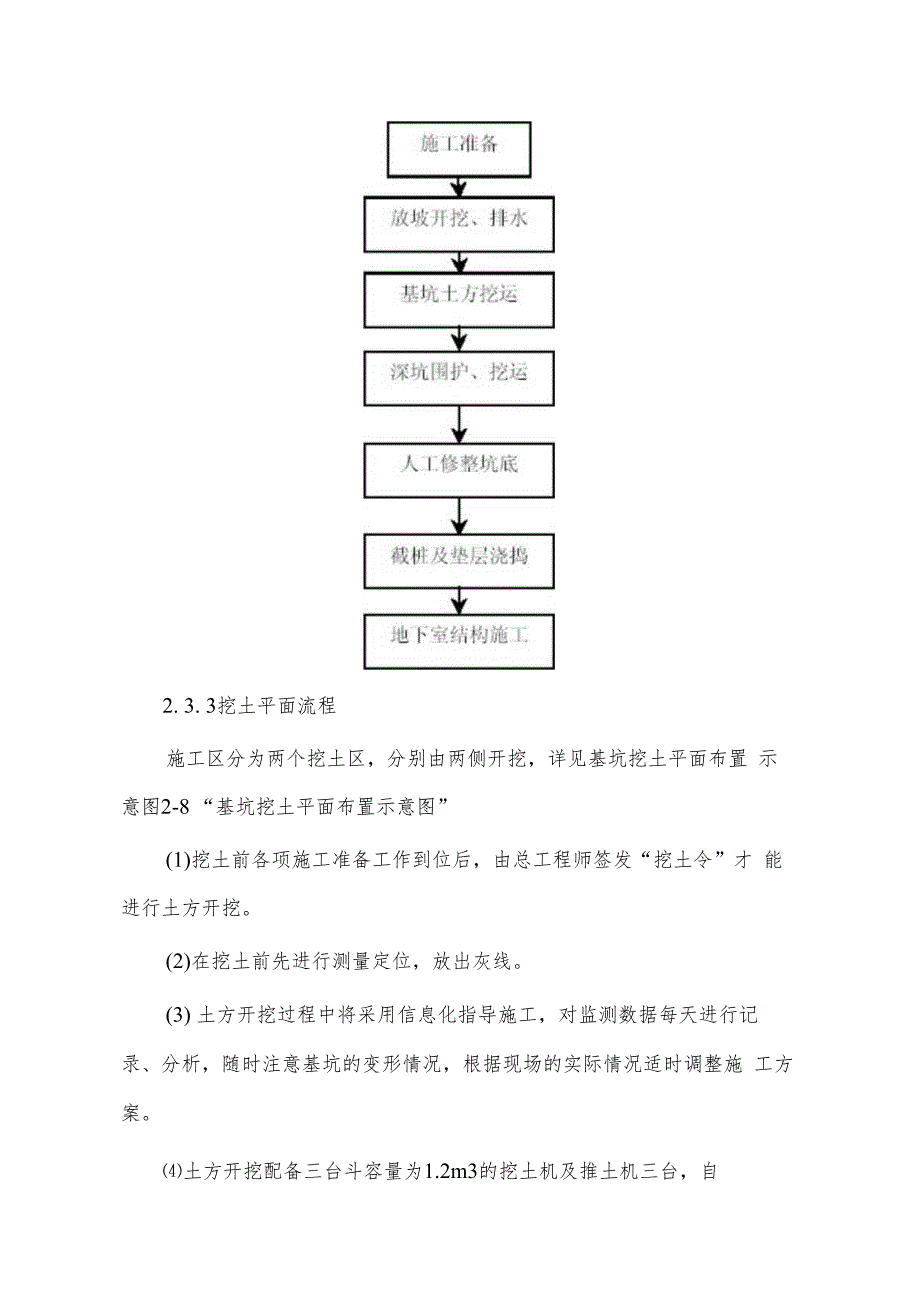

1、土方开挖及降水方案2. 3. 1降水措施根据提供的地质勘察资料,考虑基坑开挖降水以明沟引流,集水井 排水为主。局部砂性土层根据需要采用轻型井点降水。2. 3.2 土方开挖(1)考虑到基坑开挖深度较浅,以目前的挖土机械性能,均能一次 挖至此深度,可利用挖机挖至要求深度,舞台等落深处派小型挖机入坑 配合围护及负责收底。(2)本工程分为南楼和中、北楼两个区域开挖,选用反铲挖土机 (1.2m3)边挖边退。(3)在土方开挖过程中,土方大部分不外运,故无须多设运土车辆, 实际施工时视运土状况及时调度。(4) 土方挖运日夜施工。项目部在施工前将与有关政府部门协调, 完成施工许可证申请工作,严格按时限施工。(

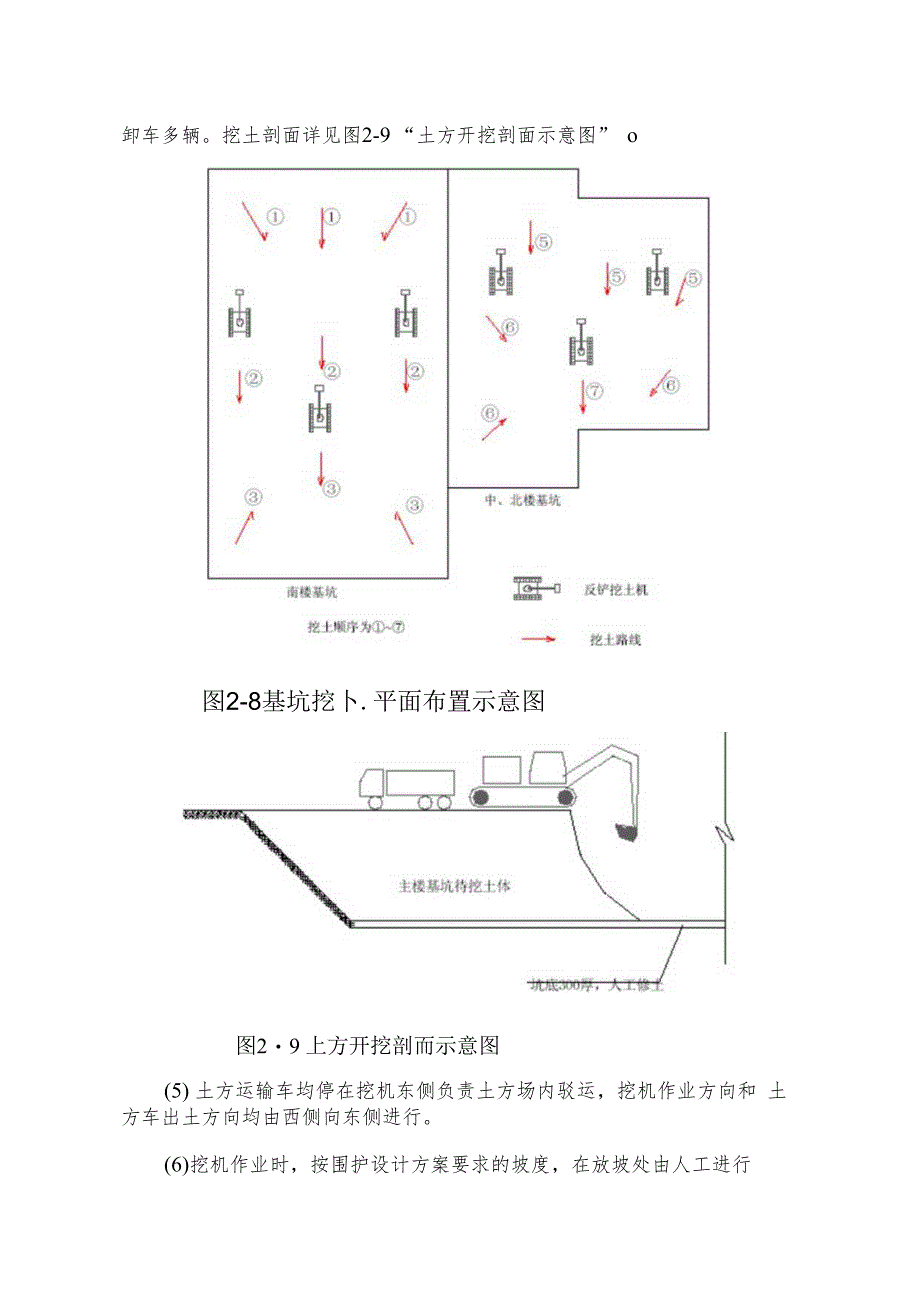

2、5)挖土施工流程:2. 3. 3挖土平面流程施工区分为两个挖土区,分别由两侧开挖,详见基坑挖土平面布置 示意图2-8 “基坑挖土平面布置示意图”(1)挖土前各项施工准备工作到位后,由总工程师签发“挖土令”才 能进行土方开挖。(2)在挖土前先进行测量定位,放出灰线。(3) 土方开挖过程中将采用信息化指导施工,对监测数据每天进行记 录、分析,随时注意基坑的变形情况,根据现场的实际情况适时调整施 工方案。土方开挖配备三台斗容量为1.2m3的挖土机及推土机三台,自卸车多辆。挖土剖面详见图2-9 “土方开挖剖面示意图” o图2-8基坑挖卜.平面布置示意图图29 上方开挖剖而示意图(5) 土方运输车均停在

3、挖机东侧负责土方场内驳运,挖机作业方向和 土方车出土方向均由西侧向东侧进行。(6)挖机作业时,按围护设计方案要求的坡度,在放坡处由人工进行边坡修整。(7)为保证基坑外水不流入基坑,在基坑顶近基坑处,用水泥砂浆砌 筑一道拦水坝。(8)为保护基坑内排水畅通,在基坑边侧由人工挖掘一条300mm 400mm的排水明沟,泛水坡以0. 3%坡向集水坑,坑内积水利用潜水泵将 水排至坑外排水沟内。(9)挖土时用水准仪随挖土进程引测标高,用小竹板桩作挖土标高控 制点,每3m左右设立一根,以确保挖土标高和坑底平整。(10)开挖过程中严格按施工方案进行,严禁超挖现象出现。机械开 挖至距坑底30Cm处由人工修土至设计

4、标高,确保基底土体不被扰动。(11)挖机作业时将遇上工程桩桩体,要求挖至坑底时动作幅度不宜 过大,严禁撞击桩体,凡机械不能挖到之处辅以人工配合挖除,以免造 成桩体位移。(12)按设计标高进行截桩,截桩桩面要求平整,钢筋不受损伤,且 按设计要求留置。2.4垫层施工土方开挖经人工清边检底到位后,立即进行验槽、办理隐蔽验收, 并做好块石垫层后,浇筑垫层封闭基坑,减少坑底土体暴露时间,避免 土体结构受到破坏。垫层按挖一块、铺一块石垫层、浇筑一块混凝土垫层的方式进行, 严格控制垫层面标高和平整度,标高考虑取负值(约3cm),并根据基 底回弹统计数据适当降低垫层标高,留回弹予留量,并做好表面压实抹 平收光工作。垫层施工完成后应立即把轴线、底板边线投设到垫层上去,以确保 底板及承台的正常施工。

展开阅读全文
