吊蓝及支臂系统施工方案.docx

上传人:p** 文档编号:491671 上传时间:2023-09-19 格式:DOCX 页数:7 大小:16.05KB
下载 相关 举报
吊蓝及支臂系统施工方案.docx_第1页
第1页 / 共7页
吊蓝及支臂系统施工方案.docx_第2页
第2页 / 共7页
吊蓝及支臂系统施工方案.docx_第3页
第3页 / 共7页
吊蓝及支臂系统施工方案.docx_第4页
第4页 / 共7页
吊蓝及支臂系统施工方案.docx_第5页
第5页 / 共7页
吊蓝及支臂系统施工方案.docx_第6页
第6页 / 共7页
吊蓝及支臂系统施工方案.docx_第7页
第7页 / 共7页
亲,该文档总共7页,全部预览完了,如果喜欢就下载吧!
资源描述

《吊蓝及支臂系统施工方案.docx》由会员分享,可在线阅读,更多相关《吊蓝及支臂系统施工方案.docx(7页珍藏版)》请在第壹文秘上搜索。

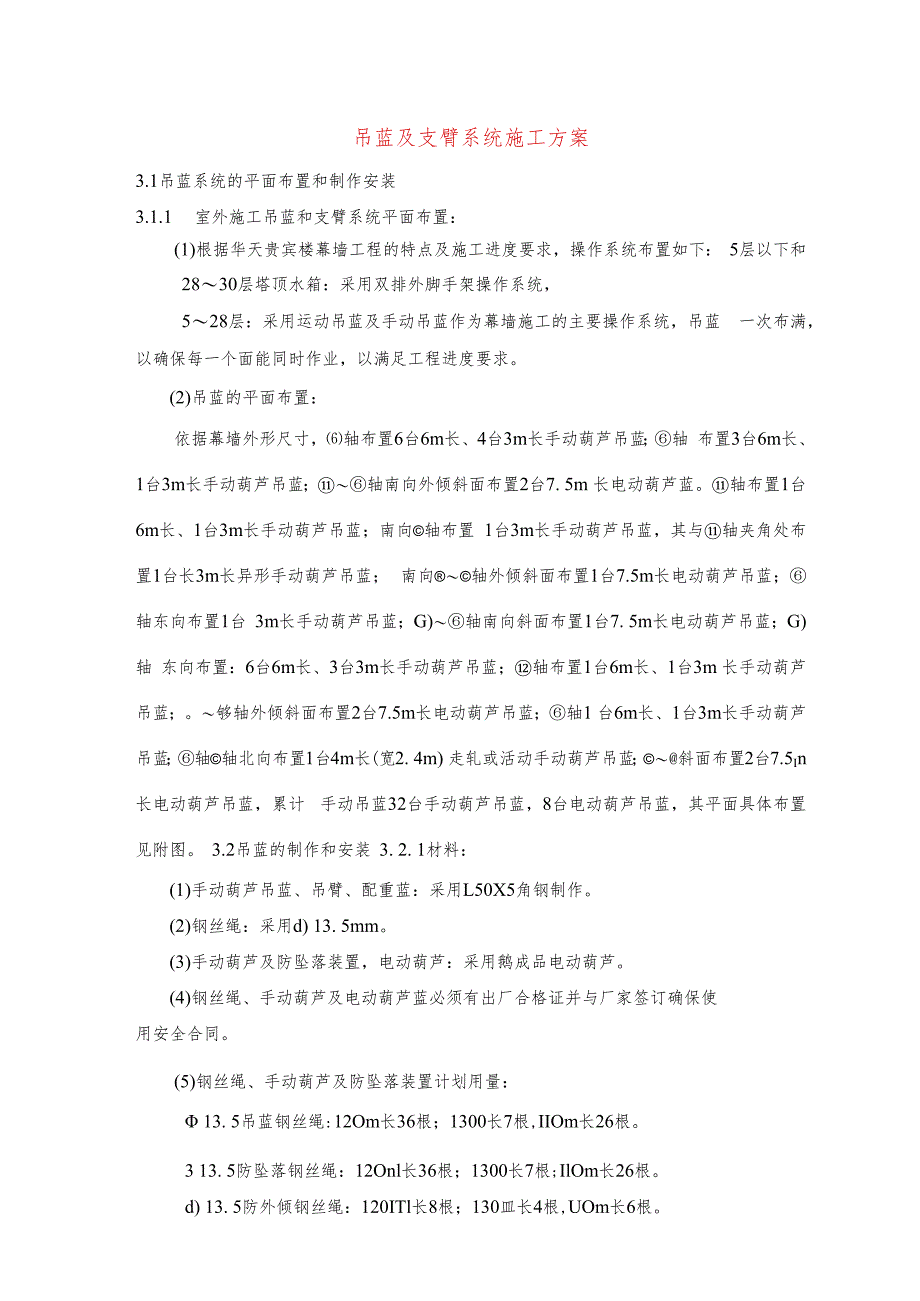

1、吊蓝及支臂系统施工方案3.1吊蓝系统的平面布置和制作安装3.1.1 室外施工吊蓝和支臂系统平面布置:(1)根据华天贵宾楼幕墙工程的特点及施工进度要求,操作系统布置如下: 5层以下和2830层塔顶水箱:采用双排外脚手架操作系统,528层:采用运动吊蓝及手动吊蓝作为幕墙施工的主要操作系统,吊蓝 一次布满,以确保每一个面能同时作业,以满足工程进度要求。(2)吊蓝的平面布置:依据幕墙外形尺寸,轴布置6台6m长、4台3m长手动葫芦吊蓝;轴 布置3台6m长、1台3m长手动葫芦吊蓝;轴南向外倾斜面布置2台7. 5m 长电动葫芦蓝。轴布置1台6m长、1台3m长手动葫芦吊蓝;南向轴布置 1台3m长手动葫芦吊蓝,

2、其与轴夹角处布置1台长3m长异形手动葫芦吊蓝; 南向轴外倾斜面布置1台7.5m长电动葫芦吊蓝;轴东向布置1台 3m长手动葫芦吊蓝;G)轴南向斜面布置1台7. 5m长电动葫芦吊蓝;G)轴 东向布置:6台6m长、3台3m长手动葫芦吊蓝;轴布置1台6m长、1台3m 长手动葫芦吊蓝;。够轴外倾斜面布置2台7.5m长电动葫芦吊蓝;轴1 台6m长、1台3m长手动葫芦吊蓝;轴轴北向布置1台4m长(宽2. 4m) 走轧或活动手动葫芦吊蓝;斜面布置2台7.5In长电动葫芦吊蓝,累计 手动吊蓝32台手动葫芦吊蓝,8台电动葫芦吊蓝,其平面具体布置见附图。 3.2吊蓝的制作和安装 3. 2. 1材料:(1)手动葫芦吊

3、蓝、吊臂、配重蓝:采用L50X5角钢制作。(2)钢丝绳:采用d) 13. 5mm。(3)手动葫芦及防坠落装置,电动葫芦:采用鹅成品电动葫芦。(4)钢丝绳、手动葫芦及电动葫芦蓝必须有出厂合格证并与厂家签订确保使用安全合同。(5)钢丝绳、手动葫芦及防坠落装置计划用量: 13. 5吊蓝钢丝绳:12Om长36根;1300长7根,IIOm长26根。3 13. 5防坠落钢丝绳:12Onl长36根;1300长7根;IlOm长26根。d) 13. 5防外倾钢丝绳:120ITl长8根;130皿长4根,UOm长6根。电动葫芦小8. 5钢丝绳:13Om长4根,120m长16根,Iloln长12根。手动葫芦69台。防

4、坠落装置:69台。3. 2.2施工顺序:(1)手动葫芦吊蓝:支臂、制作卜I制作、安装支臂更理四一I吊蓝平面就位H支臂安装固 一安装钢丝绳H试载运行H吊蓝、支臂安装时一I搭设防护架(2)电动葫芦吊蓝:组装支臂系统I- I就位I- I组装吊蓝.I安钢丝绳.I制作安装斜 墙防外倾装置H试载运作卜阐动葫芦吊蓝安装网T搭设防护架|。3. 2.3主要施工方法(D吊蓝、支臂制作华天贵宾楼外幕墙吊蓝系统,根据需要吊蓝数量、型号作如下布置:手动葫芦吊蓝需6m长的18台,其尺寸为6000700X 1100, 36根支臂尺寸 为 4200X250X170, 36 部配重蓝尺寸为 1200800X600;手动葫芦吊蓝

5、3m长的13台,其13台吊蓝尺寸为3000X700X1100, 26根 支臂尺寸为4200250X170, 26个配重蓝尺寸为1200X800X600; 1台3m长异 形手动葫芦吊蓝,其吊蓝尺寸为3000X1600X1100, 2根支臂尺寸为6000X500 250, 2部配重蓝尺寸为1200X800X600;走轨式活动手动葫芦吊蓝1台,其吊蓝尺寸为40002300 1100,支臂尺 寸为9000900X400,走轧支撑系统前后轮二道。其吊蓝、支臂、走轧、配重 蓝见附图。(2)搭设支臂支撑架吊蓝支臂:根据幕墙设计尺寸、吊蓝尺寸及作业面,支臂外挑出墙面900mm, 支臂安装高度比女儿墙高出40O

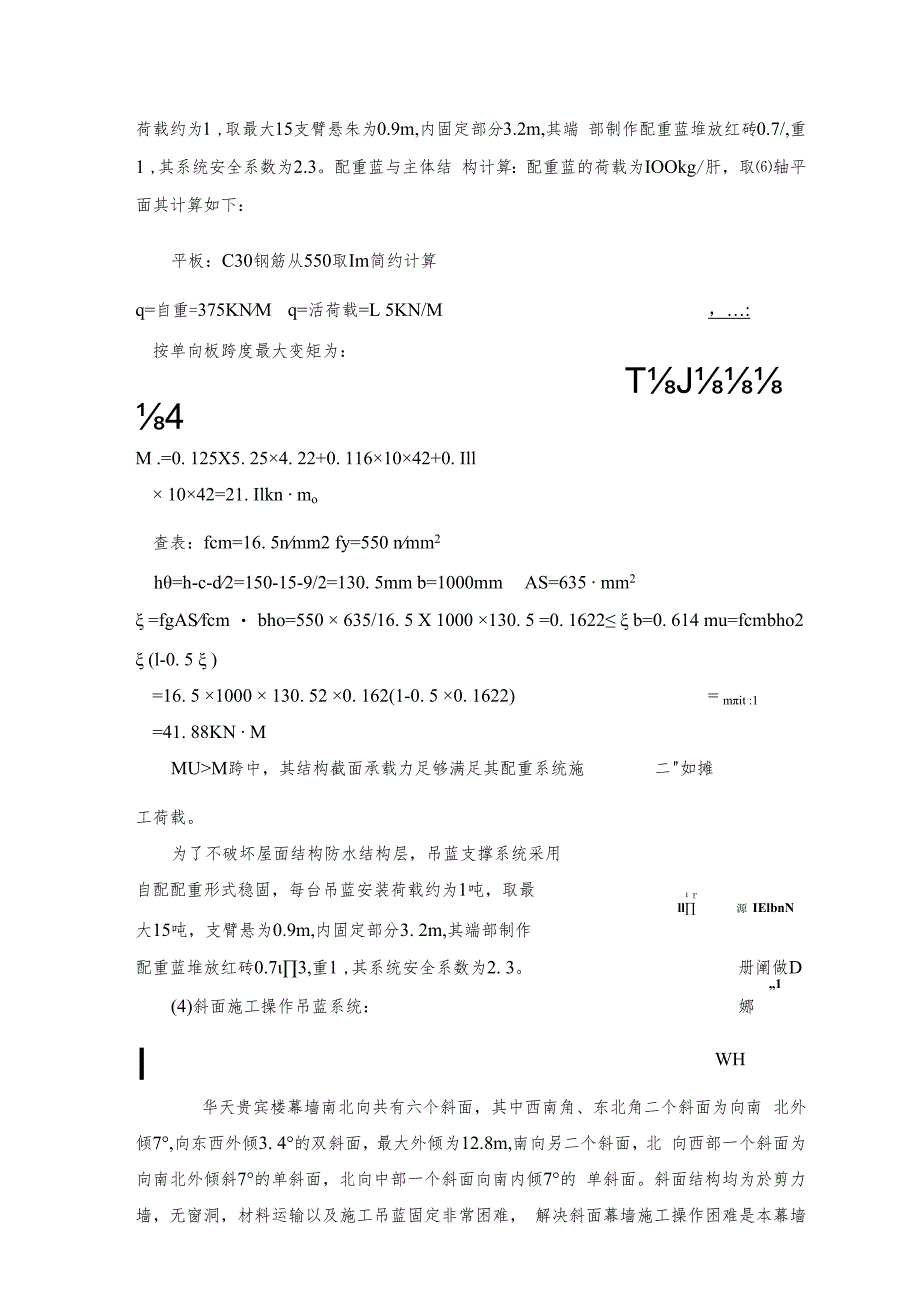

6、mni, 一端与配重蓝固定,另外悬挑端固定在女儿 墙上,如女儿墙结构设计在结构悬挑板上,则固定在结构反梁部位。如墙上高出 部分采用L505角钢焊接成600X250X400小钢柱头,下端与女儿墙内预埋钢 板焊牢,并在女儿墙内侧采用M16膨胀螺栓锚固。(3)配重系统:为了不破坏屋面结构防水功能,吊蓝支撑系统采用自配配重形式稳固,每台 吊蓝安装荷载约为1 ,取最大15支臂悬朱为0.9m,内固定部分3.2m,其端 部制作配重蓝堆放红砖0.7/,重1 ,其系统安全系数为2.3。配重蓝与主体结 构计算:配重蓝的荷载为IOOkg/肝,取轴平面其计算如下:平板:C30钢筋从550取Im简约计算q=自重=375

7、KNMq=活荷载=L 5KN/M,:按单向板跨度最大变矩为:TJ4M .=0. 125X5. 254. 22+0. 1161042+0. Ill 1042=21. Ilkn mo查表:fcm=16. 5nmm2 fy=550 nmm2h=h-c-d2=150-15-9/2=130. 5mm b=1000mmAS=635 mm2 =fgASfcm bho=550 635/16. 5 X 1000 130. 5 =0. 1622 b=0. 614 mu=fcmbho2 (l-0. 5 )=16. 5 1000 130. 52 0. 162(1-0. 5 0. 1622)= mit :1=41. 8

8、8KN MMUM跨中,其结构截面承载力足够满足其配重系统施二如摊工荷载。为了不破坏屋面结构防水结构层,吊蓝支撑系统采用自配配重形式稳固,每台吊蓝安装荷载约为1吨,取最rll源 IElbnN大15吨,支臂悬为0.9m,内固定部分3. 2m,其端部制作配重蓝堆放红砖0.73,重1 ,其系统安全系数为2. 3。册阐做D1(4)斜面施工操作吊蓝系统:娜IWH华天贵宾楼幕墙南北向共有六个斜面,其中西南角、东北角二个斜面为向南 北外倾7,向东西外倾3. 4的双斜面,最大外倾为12.8m,南向另二个斜面,北 向西部一个斜面为向南北外倾斜7的单斜面,北向中部一个斜面向南内倾7的 单斜面。斜面结构均为於剪力墙,

9、无窗洞,材料运输以及施工吊蓝固定非常困难, 解决斜面幕墙施工操作困难是本幕墙施工的关键及难点。本工程斜面施工准备采用电动葫芦吊蓝,以解决材料、操作人员垂直运输速 度。电动葫芦吊蓝自身采用4根。48.5航空钢丝绳,其中2根为电动葫芦吊蓝 提升钢,2根为防坠落保护限位钢丝绳。电动葫芦自重6KN,允许载重8KN。每 台电动葫芦吊蓝采用中20钢丝绳两根控制限位走轨绳,20钢丝绳的破断拉力 为200kn,安全系取4,其允许使用拉力取50kn自垂1.53knm0为确保当吊蓝 运行过程中离墙距离为0. 2m,采用施工预拉应力,其预拉应力计算如下:F=14tg7e X 3. 3/4 X 0. 2+0. 153

10、 X tg72 X 3. 3/8 X 0. 2=7. 3 KN每一个固定支点所承受的拉力Fl= 7. 32 +7. 32 +2X7. 3X7. 3CoSI66。+14tg72 =4.9 KN施工时锚固力取210KN。吊蓝运行时沿导轨钢丝绳徐徐上下攀升、降过每层支撑点时,采用活动拉杆, 此方案需经现场试验验收后,如有问题,再作调整后,大面积安装使用。北向内斜面施工,根据其平面结构尺寸采用特制一个长4m, 13m,4根 0 13. 5mm主钢手动葫芦控制其攀升;4根0 13. 5mm防堕落钢丝绳。支撑次及配 重系统采取可平行移动或双走轨,走轨固定采用0 16mm对穿V形螺栓固在屋面 硅结构上,施工

11、拆除后,屋面防水处理采用环氧树脂胶封螺栓口上采用道康耐候 胶密封。3.3吊蓝施工的操作要求和安全管理3. 3.1吊蓝安全防护装置的设置和要求(1)安全停靠装置:吊篮运行到位时,停靠装置将吊篮定位。该装置应能可 靠地承担吊篮自重、额定荷载及运料人员和装卸物料时的工作荷载。(2)断绳保护装置:当吊篮悬挂或运行中发生断绳时,应能可靠地将其停住 并固定在架体上。其滑落行程,在吊篮满载时,不得超过Iitu(3)上根限限位器:该装置应安装在吊篮允许提升的最高工作位置。吊篮的 越程(指从吊篮的最高位置与天梁最低处的距离),应不小于3m。当吊篮上升达 到限定高度时,限位器即行动作,切断电源(指可逆式卷扬机)或

12、自动报警(指 磨擦式卷扬机)。(4)紧急断电开关:紧急断电开关应设在便于司机操作的位置,在紧急情况 下,应能及时切断提升机的总控制电源。(5)信号装置:该装置是由司机控制的一种音响装置,其音量应能使各楼层 使用提升机装卸物料人员清晰听到。(6)下极限限位器:该限位器安装位置,应满足在吊篮碰到缓冲器之前限位器 能够动作。当吊篮下降达到最低限定位置时,限位器自动切断电源,使吊篮停止 下降。(7)缓冲器:在架体的底坑里应设置缓冲器,当吊篮以额定荷载和规定的速 度作用到缓冲器上时,应能承受相应的冲击力。缓冲器的型式,可采用弹簧或弹 性实体。(8)超载限制器:当荷载达到额定荷载的90%时,应能发出报警信

13、号。荷载超 过额定荷载时,切断起升电源。(9)通讯装置。当司机不能清楚地看到操作者和信号指挥人员时,必须加装通 讯装置:通讯装置必须是一个闭路的双向电气通讯系统,司机应能听到每一站的 联系,并能向每一站讲话。4. 3.2动吊蓝使用时应注意的事项(1)管理与维修时注意事项1)操作人员应按使用说明书的有关规定,对提升机各润滑部位,进行注油 润滑;2)维修保养时,应将所有控制开关扳至零位,切断主电源,并在闸箱处挂 “禁止合闸”标志,必要时应设专人监护;3)维修重要结构所用焊条及焊缝质量,均应符合原设计要求;(2)电动吊蓝操作时注意事项1)物料在吊蓝内应均匀分布,不得超出吊蓝。当长料在吊蓝中立放时,应

14、 采取防滚落措施;散料应装箱或装笼。严禁超载使用。2)吊蓝作业时,应使用通讯对讲机联系。吊蓝在多工种、多楼层同时使用 时,应专设指挥人员,信号不清不得开机,作业中不论任何人发出紧急停车信号, 应立即执行。3)闭合主电源前或作业中突然停电时,应将所有开关扳回零位。在重新恢 愎作业前,应在确认吊蓝动作正常后方可继续使用。4)发现安全装置、通讯装置失灵时,应立即停机修复。作业中不得随意使 用极限限位装置。(5)使用权中要经常检查钢丝绳、滑轮工作情况。如发现磨损严重,必须按 照有关规定及时更换,更换零部件时,零部件必须与原部件的材质性能相同, 并应符合设计与制造标准;6)采用磨擦式卷扬机为动力的提升机

15、,吊篮下降时,应中吊篮至离地面1 2m处,控制缓缓落地,不允许吊篮自由落下直接降至地面7)作业后,将吊篮降至地面,各控制开关扳至零位,切断主电源,锁好闸 箱。8)禁止使用倒顺开关作为卷扬机的控制开关3. 3.3手动葫芦吊蓝施工中注意事项(1)切勿超载使用,必要时增设适当的滑轮组;(2)手动葫芦在工作时,前进杆及后向杆绝对不能同时板动使用;(3)手动葫芦吊蓝在负荷使用时,严禁以任何方式扳动松卸手柄;(4)手扳葫芦作吊蓝高空作业时,吊蓝及人身须加安全装置,否则不得使用, 安全措施应符合有关高空作业安全的具体要求。(5)手动葫芦使用时应注意保持机身内部和钢丝绳的清洁及润滑,并防止杂 物进入机体,影响使用。水浸雨淋后,松卸轴和机身内应注意润滑油和防锈。(6)手扳葫芦应注意同步升降,以免吊蓝脱钩。3.4吊篮的使用和管理吊蓝应由设备部门统一管理,不得以卷扬机和架体分开管理。3. 4. 1使用前的检查(1)金属结构有无开焊和明显变形;(2)架体各节点连接螺栓是否紧固;(3)附墙架、缆风绳、地锚位置和安装情况;(4)架体的安装精度是否符合要求;(5)安全防护位置是否灵敏可靠;

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
