《地基验收监理质量评估报告.docx》由会员分享,可在线阅读,更多相关《地基验收监理质量评估报告.docx(7页珍藏版)》请在第壹文秘上搜索。

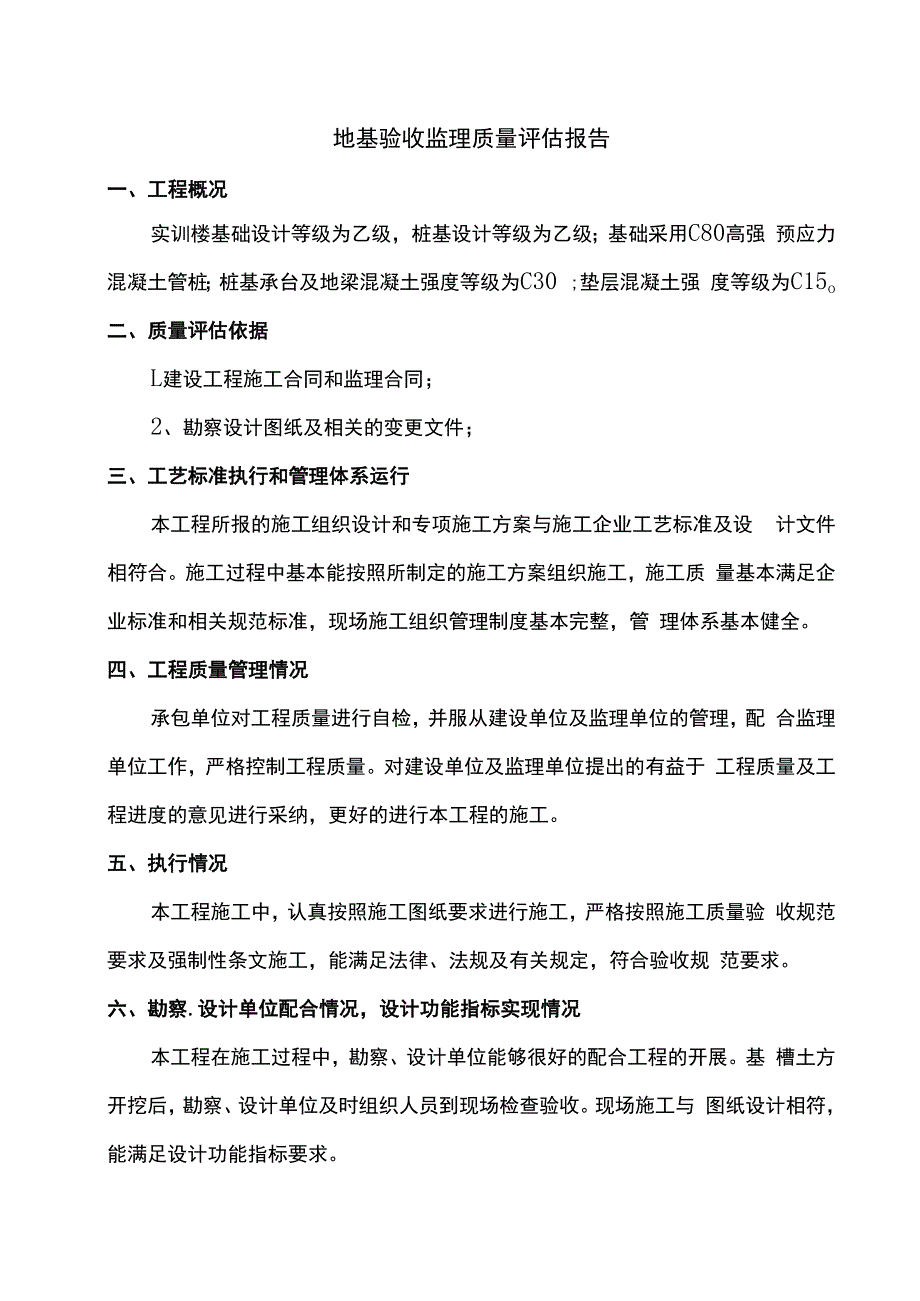

1、地基验收监理质量评估报告一、工程概况实训楼基础设计等级为乙级,桩基设计等级为乙级;基础采用C80高强 预应力混凝土管桩;桩基承台及地梁混凝土强度等级为C30 ;垫层混凝土强 度等级为C15o二、质量评估依据L建设工程施工合同和监理合同;2、勘察设计图纸及相关的变更文件;三、工艺标准执行和管理体系运行本工程所报的施工组织设计和专项施工方案与施工企业工艺标准及设 计文件相符合。施工过程中基本能按照所制定的施工方案组织施工,施工质 量基本满足企业标准和相关规范标准,现场施工组织管理制度基本完整,管 理体系基本健全。四、工程质量管理情况承包单位对工程质量进行自检,并服从建设单位及监理单位的管理,配 合

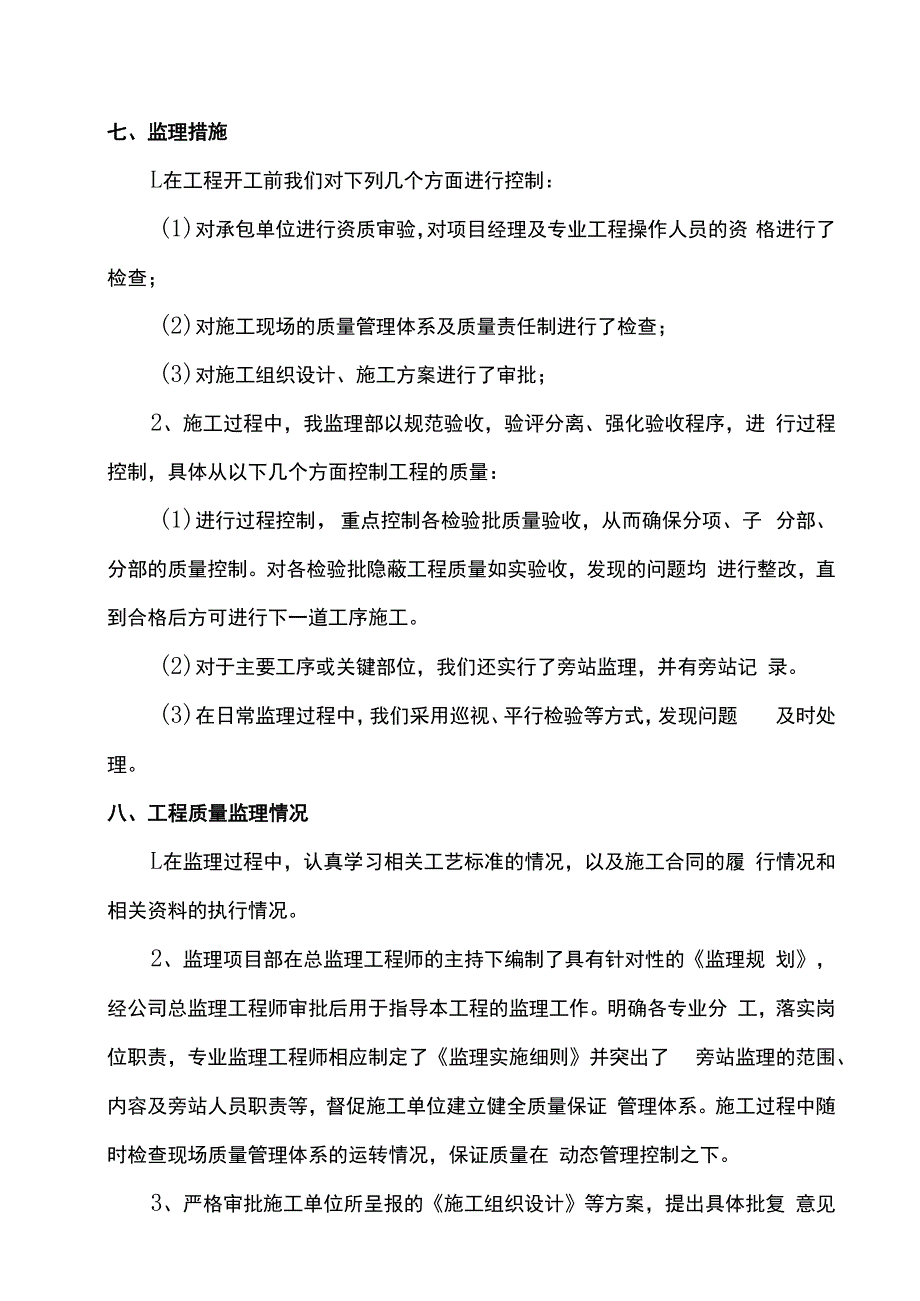

2、监理单位工作,严格控制工程质量。对建设单位及监理单位提出的有益于 工程质量及工程进度的意见进行采纳,更好的进行本工程的施工。五、执行情况本工程施工中,认真按照施工图纸要求进行施工,严格按照施工质量验 收规范要求及强制性条文施工,能满足法律、法规及有关规定,符合验收规 范要求。六、勘察.设计单位配合情况,设计功能指标实现情况本工程在施工过程中,勘察、设计单位能够很好的配合工程的开展。基 槽土方开挖后,勘察、设计单位及时组织人员到现场检查验收。现场施工与 图纸设计相符,能满足设计功能指标要求。七、监理措施L在工程开工前我们对下列几个方面进行控制:(1)对承包单位进行资质审验,对项目经理及专业工程操
3、作人员的资 格进行了检查;(2)对施工现场的质量管理体系及质量责任制进行了检查;(3)对施工组织设计、施工方案进行了审批;2、施工过程中,我监理部以规范验收,验评分离、强化验收程序,进 行过程控制,具体从以下几个方面控制工程的质量:(1)进行过程控制,重点控制各检验批质量验收,从而确保分项、子 分部、分部的质量控制。对各检验批隐蔽工程质量如实验收,发现的问题均 进行整改,直到合格后方可进行下一道工序施工。(2)对于主要工序或关键部位,我们还实行了旁站监理,并有旁站记 录。(3)在日常监理过程中,我们采用巡视、平行检验等方式,发现问题 及时处理。八、工程质量监理情况L在监理过程中,认真学习相关工
4、艺标准的情况,以及施工合同的履 行情况和相关资料的执行情况。2、监理项目部在总监理工程师的主持下编制了具有针对性的监理规 划,经公司总监理工程师审批后用于指导本工程的监理工作。明确各专业分 工,落实岗位职责,专业监理工程师相应制定了监理实施细则并突出了 旁站监理的范围、内容及旁站人员职责等,督促施工单位建立健全质量保证 管理体系。施工过程中随时检查现场质量管理体系的运转情况,保证质量在 动态管理控制之下。3、严格审批施工单位所呈报的施工组织设计等方案,提出具体批复 意见并督促其在施工中贯彻实施。4、严格执行工程材料报验制度,对涉及结构安全的材料如钢筋、水泥等 进行见证取样送检,复试合格后方可使

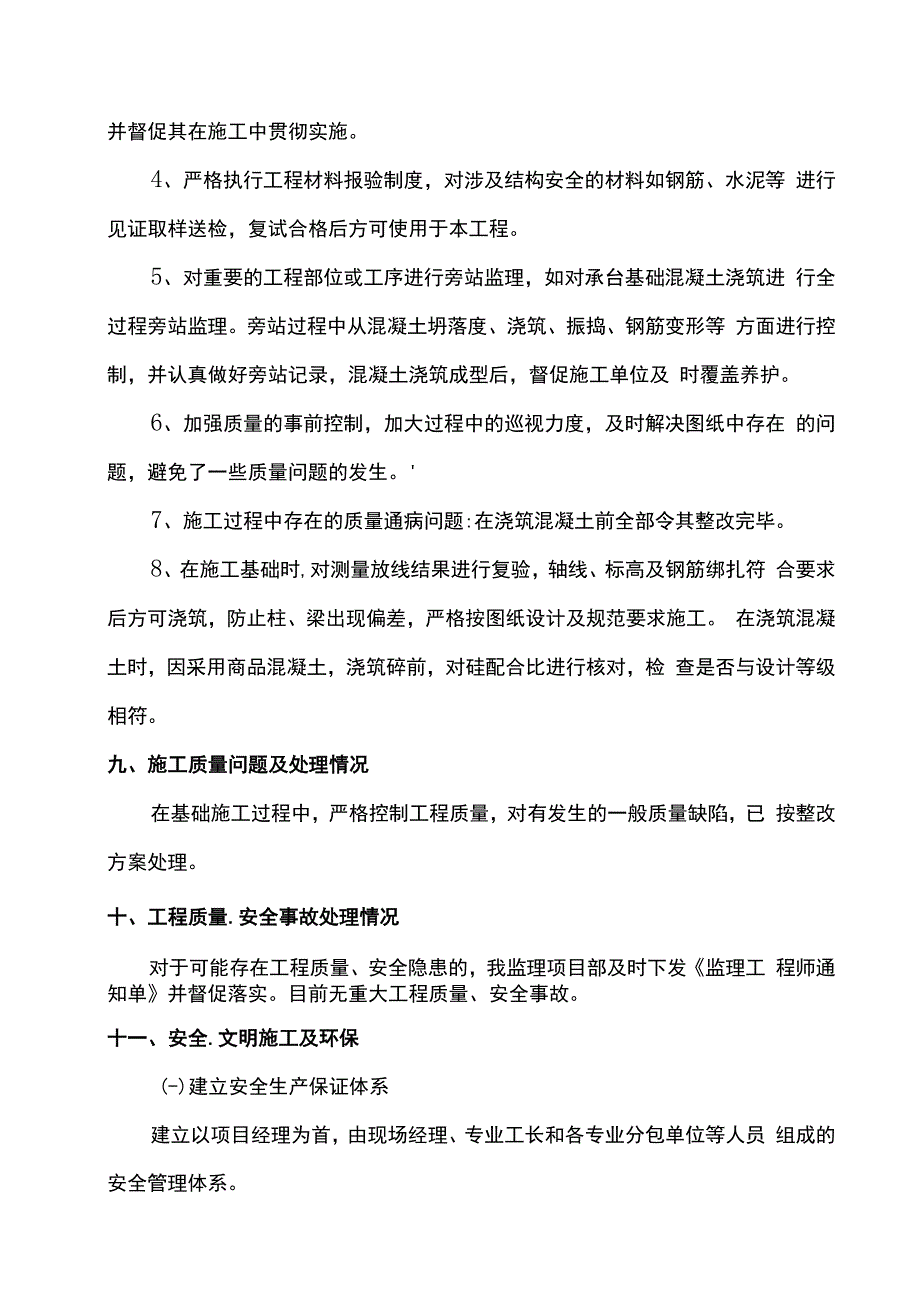

5、用于本工程。5、对重要的工程部位或工序进行旁站监理,如对承台基础混凝土浇筑进 行全过程旁站监理。旁站过程中从混凝土坍落度、浇筑、振捣、钢筋变形等 方面进行控制,并认真做好旁站记录,混凝土浇筑成型后,督促施工单位及 时覆盖养护。6、加强质量的事前控制,加大过程中的巡视力度,及时解决图纸中存在 的问题,避免了一些质量问题的发生。7、施工过程中存在的质量通病问题:在浇筑混凝土前全部令其整改完毕。8、在施工基础时,对测量放线结果进行复验,轴线、标高及钢筋绑扎符 合要求后方可浇筑,防止柱、梁出现偏差,严格按图纸设计及规范要求施工。 在浇筑混凝土时,因采用商品混凝土,浇筑碎前,对硅配合比进行核对,检 查是
6、否与设计等级相符。九、施工质量问题及处理情况在基础施工过程中,严格控制工程质量,对有发生的一般质量缺陷,已 按整改方案处理。十、工程质量.安全事故处理情况对于可能存在工程质量、安全隐患的,我监理项目部及时下发监理工 程师通知单并督促落实。目前无重大工程质量、安全事故。十一、安全.文明施工及环保(-)建立安全生产保证体系建立以项目经理为首,由现场经理、专业工长和各专业分包单位等人员 组成的安全管理体系。(二)强化安全生产制度L严格执行安全生产技术交底制度。根据安全措施要求和现场实际情况, 专业工长应向班组长进行有针对性、切实可行的书面安全交底,再由班组长 向施工人员进行安全交底,各级安全交底工作
7、必须完成书面的签认手续。2、坚持周一安全活动制度。经理部每周一要组织全体工人进行安全生产 教育,对上一周安全方面存在的问题进行总结分析,对本周的安全生产重点 和注重事项作必要的交底,提高每个施工人员的安全防护意识,加强自身的 安全防护。3、对高处吊篮和大中小型机械设备的安装实行验收制度,凡不经验收的 一律不得投入使用。4、坚持班前检查制度。专业工长必须督促和检查分承包方施工作业面和 施工时的各项防护措施是否满足要求,对其检查并督促其按时完善。5、坚持定期安全检查和安全隐患整改制度。经理部应每周组织一次安全 检查,对查出的隐患定时间、定措施、定人员进行整改,并做好记录。6、实行安全生产否决制度。
8、任何操作人员对存在安全隐患和不安全因素 的施工作业有权拒绝施工,专职安全管理人员对存在的不安全因素或隐患不 及时整改者,可令其停工整顿。7、持证上岗和事故报告制度。特殊工种操作人员必须持证上岗,严禁无 证操作。现场一旦发现危及职工生命财产安全的险情,要立即停工,及时向 上级汇报,以利及时采取措施排除险情。(三)安全生产保证措施L对安全生产设施进行必要的、合理的投入,重要的劳动保护用品(如 安全帽、安全带、安全网)等必须购买定点厂家的认定合格产品。2、在施工中,对薄弱的部位和环节,要确定安全管理的难点,分析其施 工条件、特点、方法,预测安全防护的难点和事故隐患,确立管理点,制订 预控措施。3、对
9、大中型机械设备从设备进场、检验、安装到日常操作要严加控制和 管理,并定期复查,凡性能不符合安全生产要求的均不准使用,维修合格后 方可继续使用。4、制订完善的安全防护措施和标准,保证施工人员的安全。在各种特殊 机械设备上要设明确的安全警示牌,提醒施工人员注意,加强警惕性。(四)安全生产措施标准1高温季节施工,应加强施工人员的现场管理和工人自救的教育,防止高 温中署、中毒现象。2、四周必须设两道护身栏杆,并不低于1.2m ,洞口支挂水平安全网。3、对于电梯井水平洞口 ,必须加设不低于L2m、的防护门,井道等施 工后应及时恢复原状。4、楼梯间每层应装设低压照明灯具,并保证正常工作,在踏步板和休息 板
10、平台处必须设置两道牢固的安全护栏(在楼梯栏杆装设前施工5、各工种进行上、下交叉作业时,不得在同一垂直方向上操作,下层操 作者必须在上层可能影响的范围以外操作,否则应设置可靠的隔离防护措施。6、施工中使用的氧气、乙快瓶等要远离明火,两者间距不得小于IOm , 并要避免阳光暴晒和碰撞,应设置专库存放,不得与其他材料混放。7、施工的电梯、吊监等必须经检验合格后方可使用,定期检查其保险、 限位等安全装置的灵敏性、可靠性。8、现场临电的安装、维护应有专职电工进行,其他任何人员不得拆改。 配电箱、电焊机等用电设备必须经专职人员检查核实合格后方可使用,并有 安全可靠的接零或接地保护。(五)施工现场的材料管理
11、L因本项目现场场地狭窄,要求组织施工材料的进场工作必须精心细致, 科学安排,减少材料在现场的堆放时间。2、材料进场后,根据施工平面布置图的不同分布区,分类码放整齐,不 得乱堆乱放。3、施工现场作业面的料具和剩余材料应及时清理回收,做到工完场清, 提高材料的周转使用效率,减少损耗。(六)现场文明施工、环境保护L建立环境保护保证体系:建立以执行经理为首,由办公室、现场经理、 专业工长和各专业分包单位等人员组成的环境保护管理体系。2、为减小施工时对附近居民生活的影响,将施工噪音降至最低,现场砂 浆搅拌机、木工机械等设施工棚应降低噪音。3、装修施工阶段,施工设置垃圾集中堆放区,以利于统一外运和及时外
12、运。4、施工现场及场外临街道路,设专人每天洒水。进出现场的车辆禁止鸣笛,出场前进行清扫、冲洗。5、施工现场的宿舍和食堂进行统一管理,设饮水器、洗碗池等,由专人进行管理,剩饭菜不得随意乱倒,减少对环境的污染,提高卫生水平。(七)现场消防管理L施工现场内严格按施工组织设计的要求设置消火栓,在各楼层、材料 仓库、宿舍、食堂等处留设足够的灭火器。2、各种施工材料必须按规定位置码放,不得占用道路。同时在消火栓周 围3m、内不得堆放任何物料。3、施工现场坚持用火审批制度,从事电、气焊作业者必须先申请用火证, 并证实用火点周围无易燃、易爆物品,准备专门灭火措施后方可批准使用。4、易燃、易爆材料必须有专库存放,不得堆放在建筑物内,并指定专人 管理。十二、质量评估总结综上所述,地基与基础分部工程施工验收记录齐全,质量控制资料基本 完整,实体检验检测结果符合要求,施工质量符合设计图纸和施工质量验收 规范要求,同意验收。
