城市地下综合管廊建设项目道路工程施工方案及技术措施.docx
《城市地下综合管廊建设项目道路工程施工方案及技术措施.docx》由会员分享,可在线阅读,更多相关《城市地下综合管廊建设项目道路工程施工方案及技术措施.docx(26页珍藏版)》请在第壹文秘上搜索。

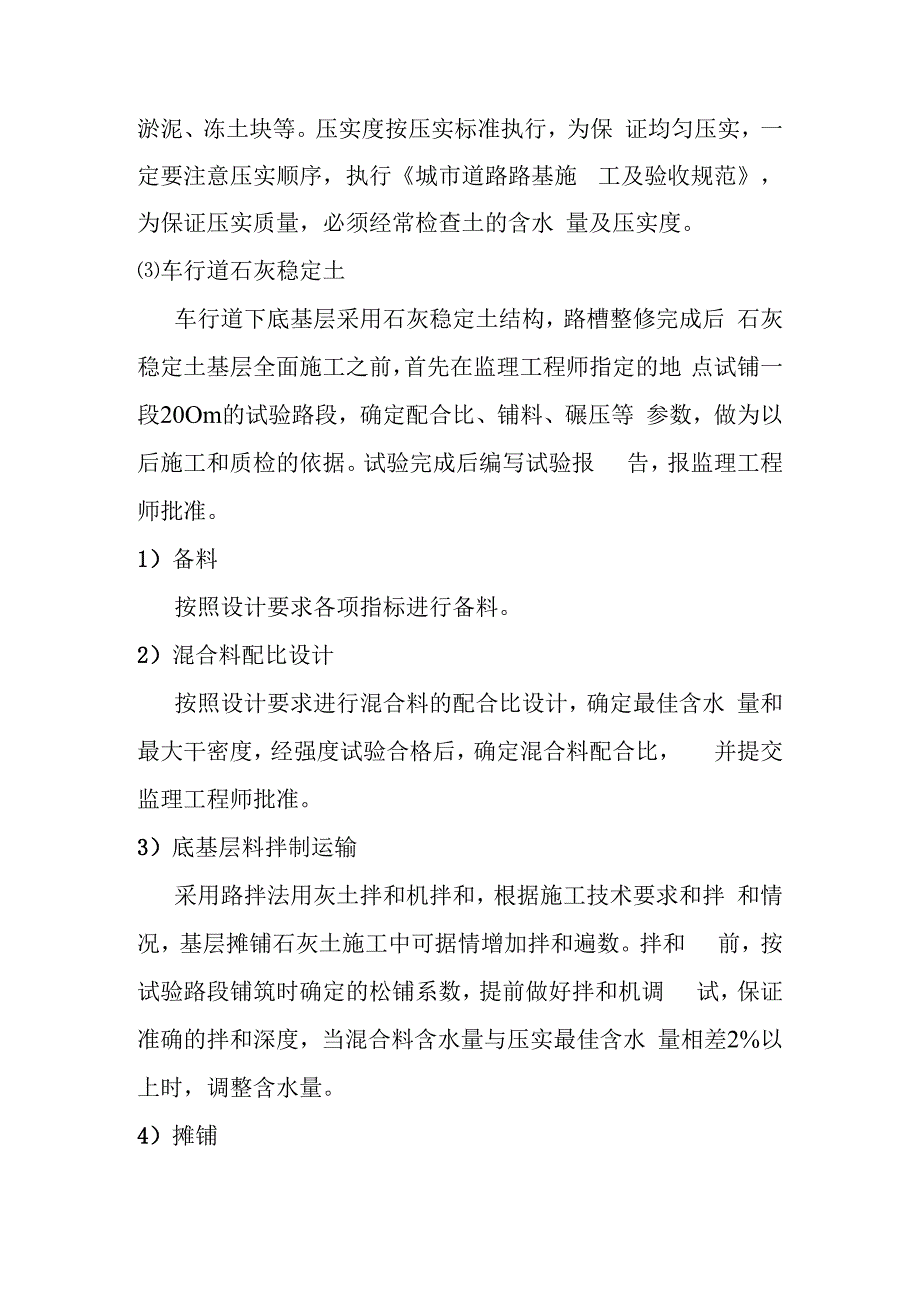

1、城市地下综合管廊建设项目道路工程施工方案及技术措施本工程地下管廊大多位于规划道路下方,部分位于已建 道路下方,道路工程待管廊回填完成后进行,滞后于管廊施 工流水作业。LLLl施工程序施工准备一测量放样一路基施工一基层结构施 工一路缘石、侧平石安装一路面沥青混凝土施工人行 道铺设等一清场整理。1.1.L2施工方法测量放样见本章941节。路基处理A .路基挖方先测量放出道路红线,清除道路范围内的杂物等,清除 后外运至指定地点,不得随意乱放。然后开挖至道路设计高 程,开挖方法见944节。B .路基填方路基填料尽量利用挖方,如采用外购土需做好有关土工 实验,符合要求后方可使用,路基填土不得使用腐植土、
2、生 活垃圾土、淤泥、冻土块等。压实度按压实标准执行,为保 证均匀压实,一定要注意压实顺序,执行城市道路路基施 工及验收规范,为保证压实质量,必须经常检查土的含水 量及压实度。车行道石灰稳定土车行道下底基层采用石灰稳定土结构,路槽整修完成后 石灰稳定土基层全面施工之前,首先在监理工程师指定的地 点试铺一段20Om的试验路段,确定配合比、铺料、碾压等 参数,做为以后施工和质检的依据。试验完成后编写试验报 告,报监理工程师批准。1)备料按照设计要求各项指标进行备料。2)混合料配比设计按照设计要求进行混合料的配合比设计,确定最佳含水 量和最大干密度,经强度试验合格后,确定混合料配合比, 并提交监理工程
3、师批准。3)底基层料拌制运输采用路拌法用灰土拌和机拌和,根据施工技术要求和拌 和情况,基层摊铺石灰土施工中可据情增加拌和遍数。拌和 前,按试验路段铺筑时确定的松铺系数,提前做好拌和机调 试,保证准确的拌和深度,当混合料含水量与压实最佳含水 量相差2%以上时,调整含水量。4)摊铺摊铺采用推土机粗平,摊铺机精平,摊铺要均匀,表面 平整及有设计路拱。5)碾压每层混合料经整型后,在最佳含水量1%时压实,先选 用光轮压路机稳压,由两侧压向中心,轮迹有重叠,同时由 人工跟碾修补整型。再用光轮压路机碾压,压路机从路面一 侧压起,碾轮的一半压在路肩,一半压在路面,然后沿路的 另一侧压回,每次碾轮重叠一半,依次
4、压向中心,以保持路 拱不致偏移,至重轮轮迹压遍全宽时,即为一遍。碾压遍数 按试验路段确定的遍数控制,至无明显轮迹为止。凡压实机 械不能作业的部位,用机夯进行夯实,并达到规定的压实度。 上基下基层压实度大于等于95%,七天无侧限抗压强度均需 0.8MP;完成压实后及时进行自检和报验。6)接缝处理两工作段的搭接部分,采用对接形式。前一段摊铺整形 后,留58m不进行碾压,后一段施工时,与前段留下未压 部分一起再进行整形、碾压。(4)车行道石灰粉煤灰碎石1)方法选择水泥稳定碎石基层,采取在拌合场内集中拌和,自卸汽 车运输,基层施工采用专用摊铺机摊铺,平地机辅助施工。 2)材料准备按照设计要求各项指标进
5、行备料。3)配合比确定根据进场材料的性能检测结果,确定基层混合料的配合 比,通过试验反复调整,确保混合料的质量。4)试验段施工基层施工前,先在监理工程师批准的路段(约20Om)进 行试验段施工,以确定生产配合比、最佳含水量、松铺系数、 摊铺厚度、压实方法及机械设备组合。5)混合料拌和A.稳定碎石混合料采用稳定土厂拌设备集中拌和。B.严格控制混合料的粒径、化学成分等技术指标。C.严格控制配合比,注意气候变化,防止拌和料离析, 确保拌和及摊铺质量。D.精心控制拌和用水量,可在每天开盘前用燃烧法测定 碎石的含水量,保证混合料运到现场作业点、摊铺后碾压时 的含水量能接近最佳含水量。E ,确保混合料拌和
6、均匀。F.拌和机与摊铺机的生产能力应相适应、协调,避免拌成 的混合料堆放时间超过24h,当天拌和的混合料当天摊铺完 成。6)混合料摊铺A.根据设计高程及测量数据进行施工挂线。B.基层混合料采用摊铺机摊铺,摊铺施工保持匀速、连 续、均匀、不间断的操作,摊铺一次成型。C基层稳定土摊铺期最低气温控制在5以上。D.基层混合料摊铺时控制好横坡、松铺厚度及摊铺宽度。E,摊铺机后面设专人消除粗细集料离析现象,特别是局 部粗集料窝或粗集料带应该铲除,或补充新混合料,或补充 细混合料并拌和均匀。7)混合料碾压A.摊铺整型后,当混合料处于或略大于最佳含水量时, 即可用压路机关闭振动进行初压稳定。B.初压后检测高程

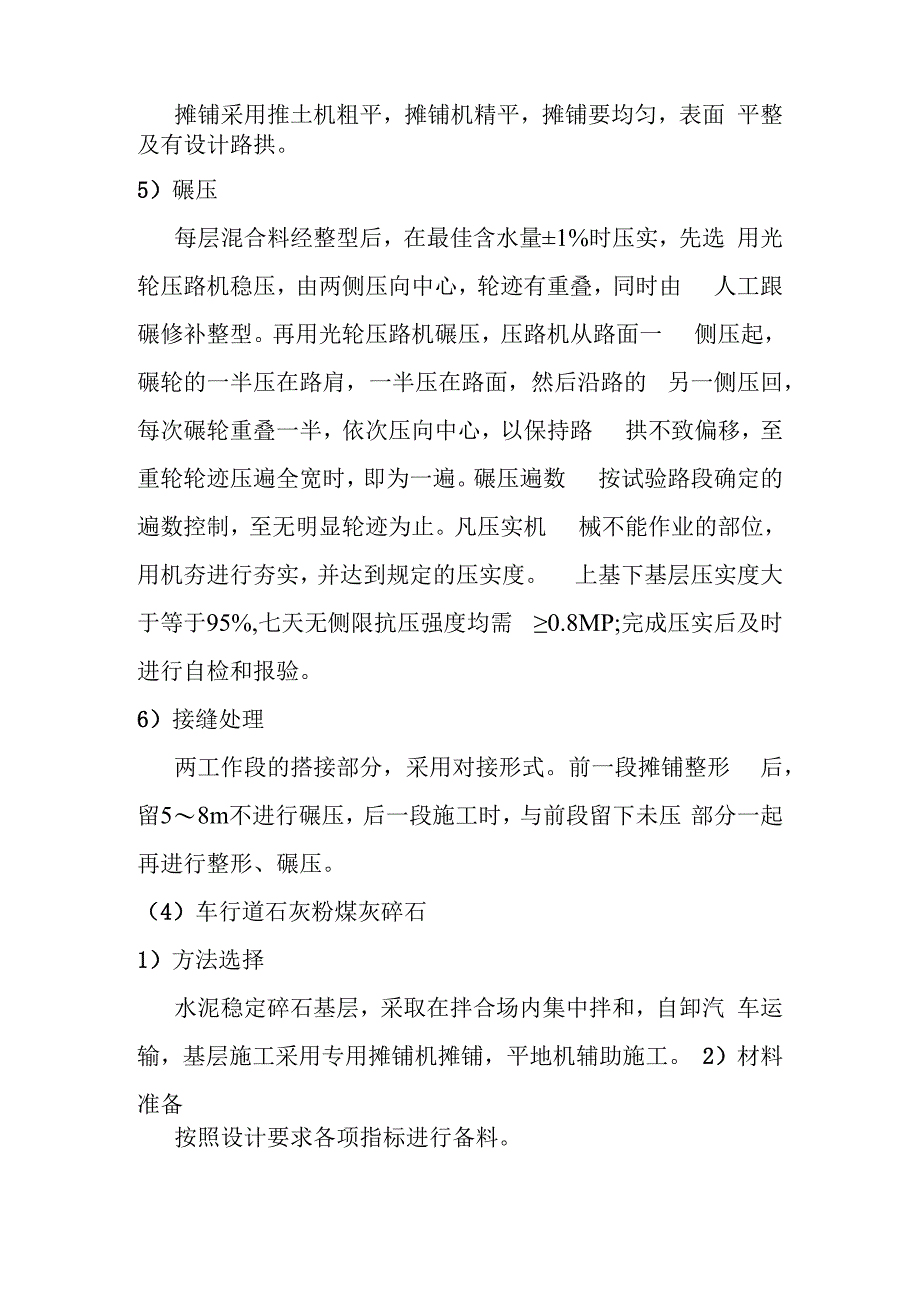

7、和平整度指标,检测合格后,用压路 机振动碾压。碾压程序按照先稳后振,先慢后快的原则,直 线和不设超高的平曲线段,采取由两侧路肩向路中心碾压, 设超高的平曲线段,由内侧路肩向外侧路肩进行碾压,并保 证边部多压23遍,每一轮迹重叠30cm,并在前一轮迹的端 头以外Im处停机,不许急停、急驶。C.碾压必须达到要求的密实度,同时没有明显的轮迹, 必要时用平地机进行一次精平,使纵向顺适,宽度、高程、 横坡和超高符合设计要求,再进行终压。D.碾压面保持湿润,如表面水分蒸发过快,即时补洒少 量水。E.碾压过程中,如有“弹簧”、松散、起皮等现象,及时 翻开重新拌和(加适量的水泥)、处理,使其达到质量要求。F.
![城市地下综合管廊建设项目道路工程施工方案及技术措施.docx_第1页](https://www.1wenmi.com/fileroot_temp1/2023-9/19/474c3235-5dab-438f-93f2-1ba029e2ec8c/474c3235-5dab-438f-93f2-1ba029e2ec8c1.gif)
![城市地下综合管廊建设项目道路工程施工方案及技术措施.docx_第2页](https://www.1wenmi.com/fileroot_temp1/2023-9/19/474c3235-5dab-438f-93f2-1ba029e2ec8c/474c3235-5dab-438f-93f2-1ba029e2ec8c2.gif)
![城市地下综合管廊建设项目道路工程施工方案及技术措施.docx_第3页](https://www.1wenmi.com/fileroot_temp1/2023-9/19/474c3235-5dab-438f-93f2-1ba029e2ec8c/474c3235-5dab-438f-93f2-1ba029e2ec8c3.gif)
- 配套讲稿:
如PPT文件的首页显示word图标,表示该PPT已包含配套word讲稿。双击word图标可打开word文档。
- 特殊限制:
部分文档作品中含有的国旗、国徽等图片,仅作为作品整体效果示例展示,禁止商用。设计者仅对作品中独创性部分享有著作权。
- 关 键 词:
- 城市 地下 综合 建设项目 道路 工程施工 方案 技术措施
![提示](https://www.1wenmi.com/images/bang_tan.gif)
