基坑土方开挖方案.docx

上传人:p** 文档编号:491734 上传时间:2023-09-19 格式:DOCX 页数:6 大小:27.79KB
下载 相关 举报
基坑土方开挖方案.docx_第1页
第1页 / 共6页
基坑土方开挖方案.docx_第2页
第2页 / 共6页
基坑土方开挖方案.docx_第3页
第3页 / 共6页
基坑土方开挖方案.docx_第4页
第4页 / 共6页
基坑土方开挖方案.docx_第5页
第5页 / 共6页
基坑土方开挖方案.docx_第6页
第6页 / 共6页
亲,该文档总共6页,全部预览完了,如果喜欢就下载吧!
资源描述

《基坑土方开挖方案.docx》由会员分享,可在线阅读,更多相关《基坑土方开挖方案.docx(6页珍藏版)》请在第壹文秘上搜索。

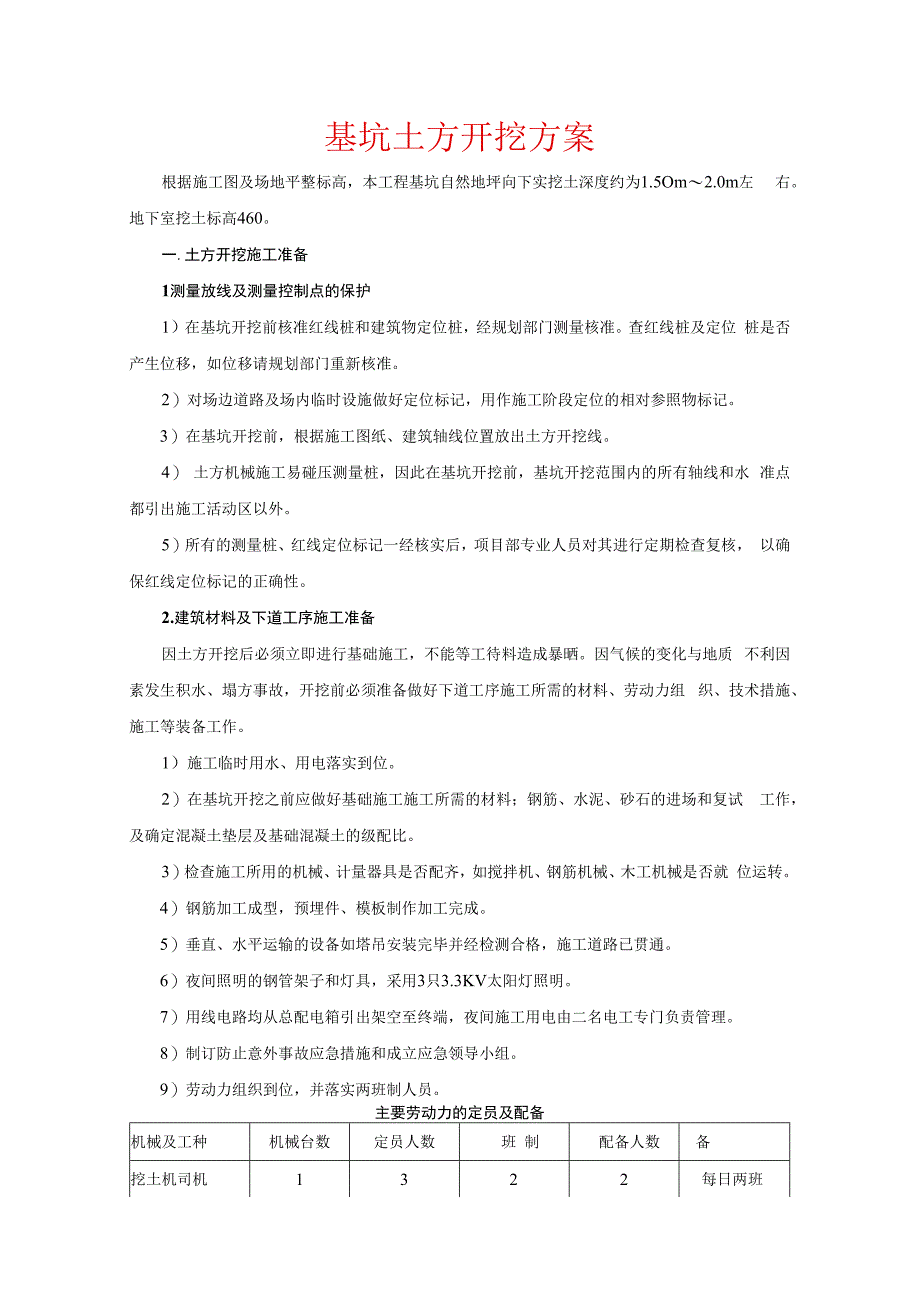

1、基坑土方开挖方案根据施工图及场地平整标高,本工程基坑自然地坪向下实挖土深度约为1.5Om2.0m左 右。地下室挖土标高460。一.土方开挖施工准备1测量放线及测量控制点的保护1)在基坑开挖前核准红线桩和建筑物定位桩,经规划部门测量核准。查红线桩及定位 桩是否产生位移,如位移请规划部门重新核准。2)对场边道路及场内临时设施做好定位标记,用作施工阶段定位的相对参照物标记。3)在基坑开挖前,根据施工图纸、建筑轴线位置放出土方开挖线。4) 土方机械施工易碰压测量桩,因此在基坑开挖前,基坑开挖范围内的所有轴线和水 准点都引出施工活动区以外。5)所有的测量桩、红线定位标记一经核实后,项目部专业人员对其进行

2、定期检查复核, 以确保红线定位标记的正确性。2.建筑材料及下道工序施工准备因土方开挖后必须立即进行基础施工,不能等工待料造成暴晒。因气候的变化与地质 不利因素发生积水、塌方事故,开挖前必须准备做好下道工序施工所需的材料、劳动力组 织、技术措施、施工等装备工作。1)施工临时用水、用电落实到位。2)在基坑开挖之前应做好基础施工施工所需的材料;钢筋、水泥、砂石的进场和复试 工作,及确定混凝土垫层及基础混凝土的级配比。3)检查施工所用的机械、计量器具是否配齐,如搅拌机、钢筋机械、木工机械是否就 位运转。4)钢筋加工成型,预埋件、模板制作加工完成。5)垂直、水平运输的设备如塔吊安装完毕并经检测合格,施工

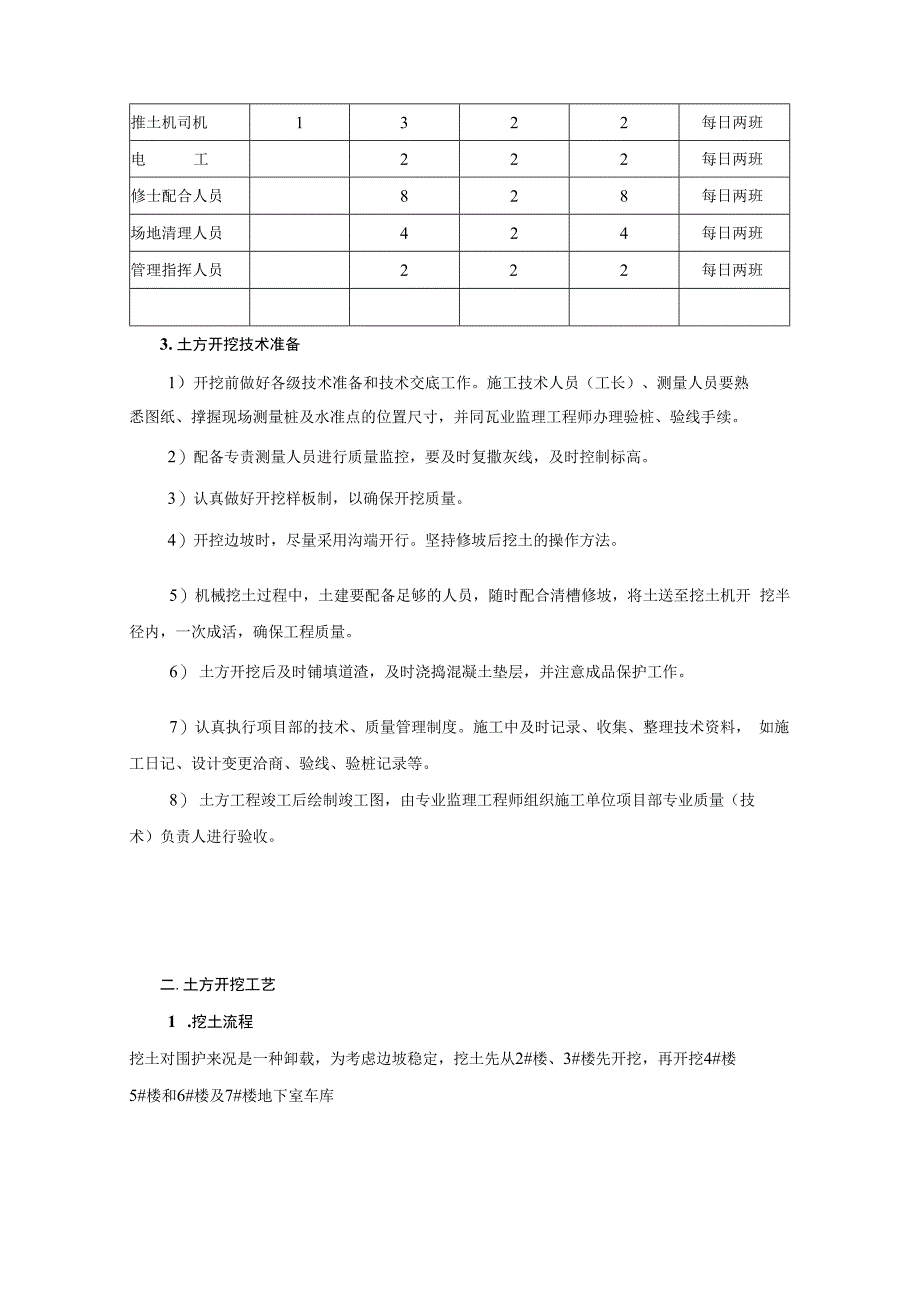

3、道路已贯通。6)夜间照明的钢管架子和灯具,采用3只3.3KV太阳灯照明。7)用线电路均从总配电箱引出架空至终端,夜间施工用电由二名电工专门负责管理。8)制订防止意外事故应急措施和成立应急领导小组。9)劳动力组织到位,并落实两班制人员。主要劳动力的定员及配备机械及工种机械台数定员人数班 制配备人数备挖土机司机1322每日两班推土机司机1322每日两班电工222每日两班修士配合人员828每日两班场地清理人员424每日两班管理指挥人员222每日两班3. 土方开挖技术准备1)开挖前做好各级技术准备和技术交底工作。施工技术人员(工长)、测量人员要熟悉图纸、撑握现场测量桩及水准点的位置尺寸,并同瓦业监理工

4、程师办理验桩、验线手续。2)配备专责测量人员进行质量监控,要及时复撒灰线,及时控制标高。3)认真做好开挖样板制,以确保开挖质量。4)开控边坡时,尽量采用沟端开行。坚持修坡后挖土的操作方法。5)机械挖土过程中,土建要配备足够的人员,随时配合清槽修坡,将土送至挖土机开 挖半径内,一次成活,确保工程质量。6) 土方开挖后及时铺填道渣,及时浇捣混凝土垫层,并注意成品保护工作。7)认真执行项目部的技术、质量管理制度。施工中及时记录、收集、整理技术资料, 如施工日记、设计变更洽商、验线、验桩记录等。8) 土方工程竣工后绘制竣工图,由专业监理工程师组织施工单位项目部专业质量(技 术)负责人进行验收。二.土方

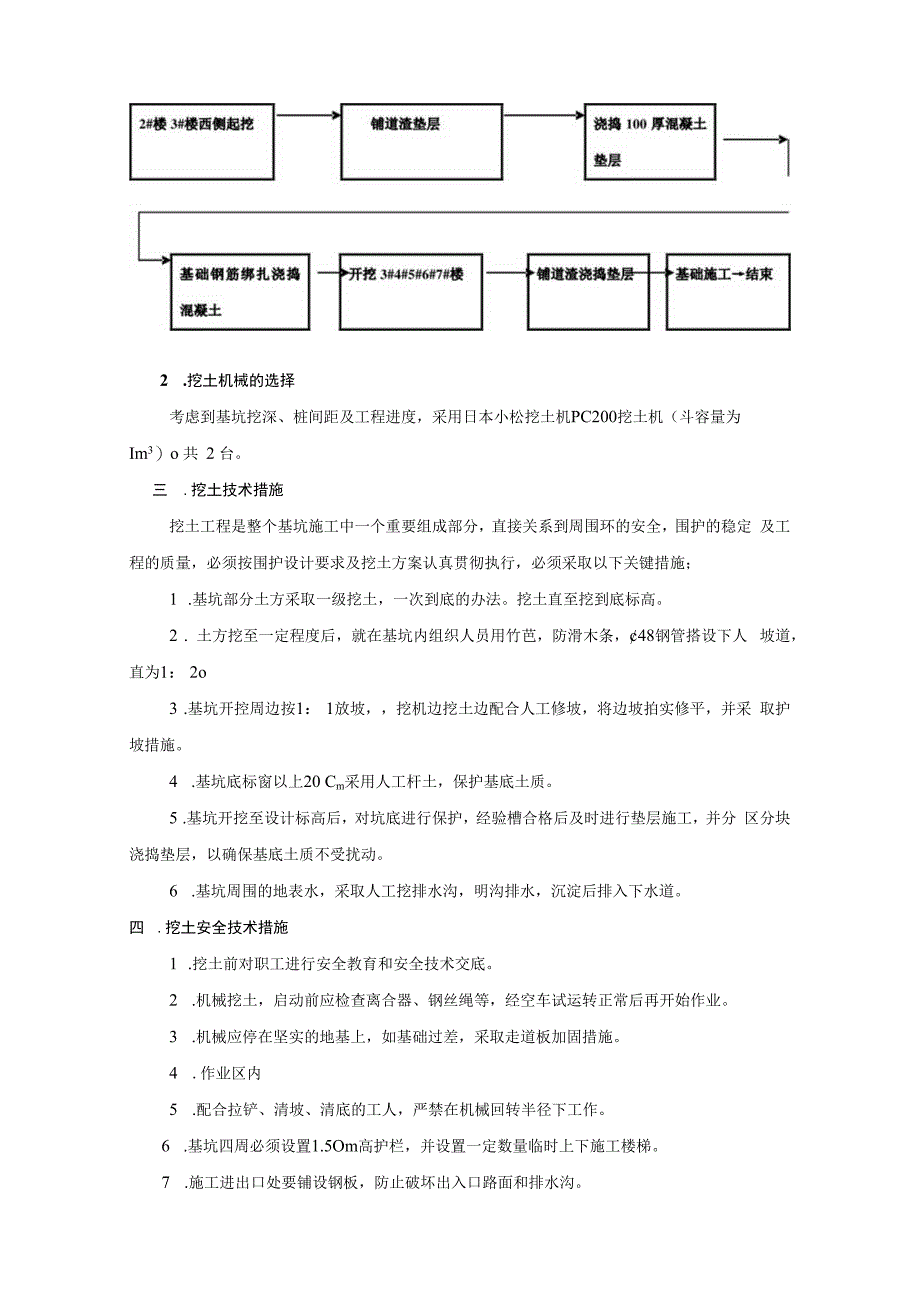

5、开挖工艺1 .挖土流程挖土对围护来况是一种卸载,为考虑边坡稳定,挖土先从2#楼、3#楼先开挖,再开挖4#楼5#楼和6#楼及7#楼地下室车库2 .挖土机械的选择考虑到基坑挖深、桩间距及工程进度,采用日本小松挖土机PC200挖土机(斗容量为Im3)o 共 2 台。三 .挖土技术措施挖土工程是整个基坑施工中一个重要组成部分,直接关系到周围环的安全,围护的稳定 及工程的质量,必须按围护设计要求及挖土方案认真贯彻执行,必须采取以下关键措施;1 .基坑部分土方采取一级挖土,一次到底的办法。挖土直至挖到底标高。2 . 土方挖至一定程度后,就在基坑内组织人员用竹芭,防滑木条,48钢管搭设下人 坡道,直为1:

6、2o3 .基坑开控周边按1: 1放坡,挖机边挖土边配合人工修坡,将边坡拍实修平,并采 取护坡措施。4 .基坑底标窗以上20 Cm采用人工杆土,保护基底土质。5 .基坑开挖至设计标高后,对坑底进行保护,经验槽合格后及时进行垫层施工,并分 区分块浇捣垫层,以确保基底土质不受扰动。6 .基坑周围的地表水,采取人工挖排水沟,明沟排水,沉淀后排入下水道。四 .挖土安全技术措施1 .挖土前对职工进行安全教育和安全技术交底。2 .机械挖土,启动前应检查离合器、钢丝绳等,经空车试运转正常后再开始作业。3 .机械应停在坚实的地基上,如基础过差,采取走道板加固措施。4 .作业区内5 .配合拉铲、清坡、清底的工人,

7、严禁在机械回转半径下工作。6 .基坑四周必须设置1.5Om高护栏,并设置一定数量临时上下施工楼梯。7 .施工进出口处要铺设钢板,防止破坏出入口路面和排水沟。五 .挖土文明施工措施1 .配置交通安全指挥人员,控制行人和道路的安全,车辆进出口处设置良好的照明, 危险区域设置警示标志。2 .出入口设置明沟排水沟和埋设污水管道,并配置高压水泵冲洗运输因辆轮胎污泥。 道路上并派三到五名清扫人员打扫道路。3 .如遇天雨进出口处铺设草包或麻袋,采取防滑措施。六 .基底处理与封底:1 . 土方开挖是一种卸载,其开挖过程就是应力的释放过程,即由开挖前的静态平衡发 展到开挖后的动态平衡状态,因此基底不能暴露时间太

8、长,基坑也不能积水,因此开挖后要 确保基底干燥,立即根据图纸要求,铺上道渣,浇筑C5混凝土垫层。2 .应急措施基坑开挖后,如遇局部产生流砂涌水现象,采取以下措施;A.采用压密注浆注入;则打入钢管,然后在流砂部位采用压密注浆,使土层硬化。七 .基坑回填施工方案1 .基坑回填准备(1)施工机械及人员到场2 2) 土方回填前应清理基底垃圾、木料、树根等杂物。抽除坑穴积水、淤泥,验收基 底标高。在基底压实后再进行。(3)对填方土料应按设计要求验收后再填入。3 .施工工艺要求(1)填方施工过程中应栓查排水措施、每层填筑厚度、含水量控制、压实程度。填筑 厚度及压实遍数应根据土质、压实系数及所用机具确定。无

9、试验依据应根据下表进行。本工程采用打夯机夯实,填土时每层200250 Cm打夯34遍(2)本工程回填采用推土机、挖机回填,推土机推土,挖机挖土放入基坑,打夯机夯 实。(3)为考虑模板支撑的稳定性;回填至标高-30OInm后,铺上道渣IOOnm压实,再浇捣 C15厚混凝土填层,作为模板支撑的基础。4 .允许偏差(1)回填标高控制在O-5Omm之间。(2)分层压实系数应符合设计要求。(3)分层厚度在250300之间。(4)表面平度控制在20 mm之间。(5)回填土应在基础柱、梁达到强度拆模后方可进行。5 .基坑回填安全技术(1)基坑回填施工现场应拦出警界线以防机械伤人。(2)回填土人工平整夯实作业

10、应在机械旋转臂范围之外进行。(3)确需在在施工机械旋转臂之内作业的施工机械必须停止。6 .基坑回填施工措施(1)基坑回填不宜在雨季施工。(2)冬季不能将冻土填入基坑内。A.地基与基础分部分项工程施工方案;本工程基础为独立基础承台,基础柱和基础梁。施工顺序:基础垫层一承台钢筋一模板制安一插入柱柱钢筋一浇灌混凝土一放线一轴线复核一模 板安装一钢筋绑扎一梁侧模安装一浇灌混凝土一养护。(一)混凝土分项工程1 .基础承台、柱、梁施工前的准备工作;基础梁柱混凝土浇注必须连续进行,不得中途停止或产生冷缝,所以混凝土浇筑之前必 须做好材料配合比施工方案、技术措施的各项准备工作(I)混凝土浇筑之前,派人对混凝土

11、厂家进行实地考察,对商品混凝土供应商进行技 术交底。(2)混凝土浇筑时,对混凝土厂家进行监控,对原材料质量、坍落度、供应速度进行 跟踪检查,记录。确保供应的连续、匀速、质量的稳定。(3)对混土坍落度的控制;承台12020mm,基础柱梁140土20mm(4)施工机械的选择本工程选用一台、臂长45M汽车泵输送混凝土。小型机械配备5台插入式混凝土振捣器2 .混凝土浇筑施工工艺(1)基础承台混凝土和柱染混凝土采用一个坡向、分层浇灌、一次浇完的方法。(2)每层混凝土应振捣密实,前层混凝土必须在初凝前被新浇混凝土覆盖,振动器插 入下层混凝土 5 cm,以消除二层间的接缝。(3)混凝土厚度表面标高的控制混凝

12、在浇筑前,用精密水准仪、经纬仪在柱插筋上高出梁面或承台面50OnInl的标高用红 油漆做标记,使用时拉紧细麻线,用50Omm高的细木杆量测。(2)混凝土的抹平;商品混土表面抹光分为二次,第一遍用铁板抹平,第二次待混凝 土终凝前用木蟹搓一遍(4)混凝土的养护;拆除模板前,在模板上挂草袋养护,待拆模后,在混凝土表面挂草袋养护14do(二)基础钢筋分项工程(1)施工顺序;承台钢筋一柱钢筋一梁钢筋(2)连接方法;承台钢筋不采用连接,梁钢筋采用绑扎,柱钢筋采用电渣压力焊。(3)施工工艺;1)绑扎钢筋前,在垫层上弹出轴线和钢筋排列尺寸线,特别要复核柱的位置线,并采 取固定措施,本工程采用钢管打入土中、用钢管固定夹住钢筋,钢管由扣件固定。2)设计中所注明的避雷接地,由专人负责施工,并交监理验收。(工程验收单)3)钢筋绑扎时,应随时注意各种构造筋的绑扎4)钢筋的锚固搭接长度应业格按照设计及有关规定和规范施工。5)钢筋接头位置;梁底钢筋进入支座,梁上层钢筋在支座1/3,其接头面积在同一截 面处不得超过50%,接头错开在IOOOmni以上。6)浇筑混凝土时,绑扎钢筋班要派人看护柱钢筋,以免振动时钢筋位移。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
