城市地下综合管廊建设项目防水工程施工方案及技术措施.docx

上传人:p** 文档编号:491742 上传时间:2023-09-19 格式:DOCX 页数:19 大小:41.36KB
下载 相关 举报
城市地下综合管廊建设项目防水工程施工方案及技术措施.docx_第1页
第1页 / 共19页
城市地下综合管廊建设项目防水工程施工方案及技术措施.docx_第2页
第2页 / 共19页
城市地下综合管廊建设项目防水工程施工方案及技术措施.docx_第3页
第3页 / 共19页
城市地下综合管廊建设项目防水工程施工方案及技术措施.docx_第4页
第4页 / 共19页
城市地下综合管廊建设项目防水工程施工方案及技术措施.docx_第5页
第5页 / 共19页
城市地下综合管廊建设项目防水工程施工方案及技术措施.docx_第6页
第6页 / 共19页
城市地下综合管廊建设项目防水工程施工方案及技术措施.docx_第7页
第7页 / 共19页
城市地下综合管廊建设项目防水工程施工方案及技术措施.docx_第8页
第8页 / 共19页
城市地下综合管廊建设项目防水工程施工方案及技术措施.docx_第9页
第9页 / 共19页
城市地下综合管廊建设项目防水工程施工方案及技术措施.docx_第10页
第10页 / 共19页
亲,该文档总共19页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《城市地下综合管廊建设项目防水工程施工方案及技术措施.docx》由会员分享,可在线阅读,更多相关《城市地下综合管廊建设项目防水工程施工方案及技术措施.docx(19页珍藏版)》请在第壹文秘上搜索。

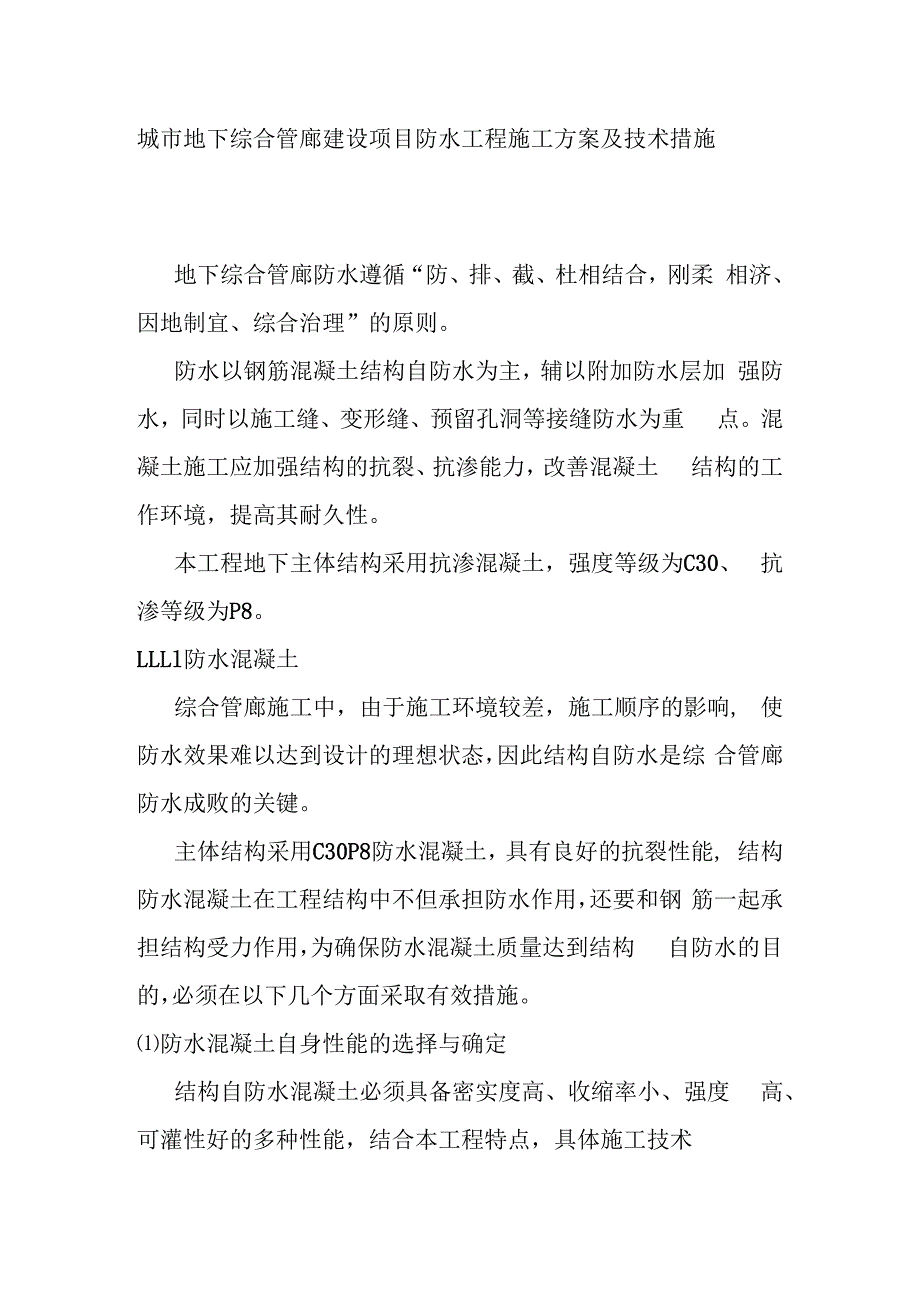

1、城市地下综合管廊建设项目防水工程施工方案及技术措施地下综合管廊防水遵循“防、排、截、杜相结合,刚柔 相济、因地制宜、综合治理”的原则。防水以钢筋混凝土结构自防水为主,辅以附加防水层加 强防水,同时以施工缝、变形缝、预留孔洞等接缝防水为重 点。混凝土施工应加强结构的抗裂、抗渗能力,改善混凝土 结构的工作环境,提高其耐久性。本工程地下主体结构采用抗渗混凝土,强度等级为C30、 抗渗等级为P8。LLLl防水混凝土综合管廊施工中,由于施工环境较差,施工顺序的影响, 使防水效果难以达到设计的理想状态,因此结构自防水是综 合管廊防水成败的关键。主体结构采用C30P8防水混凝土,具有良好的抗裂性能, 结构防

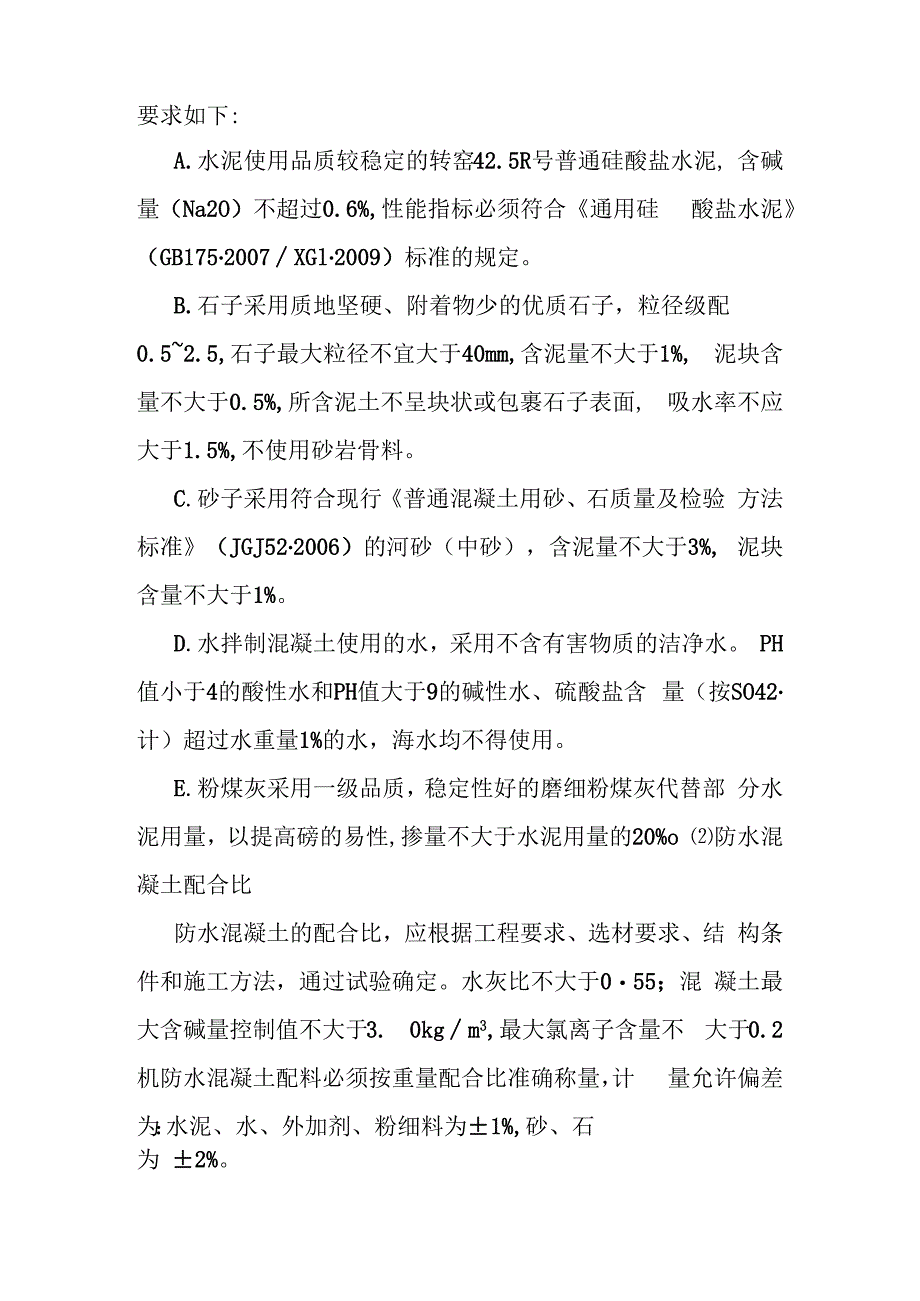

2、水混凝土在工程结构中不但承担防水作用,还要和钢 筋一起承担结构受力作用,为确保防水混凝土质量达到结构 自防水的目的,必须在以下几个方面采取有效措施。防水混凝土自身性能的选择与确定结构自防水混凝土必须具备密实度高、收缩率小、强度 高、可灌性好的多种性能,结合本工程特点,具体施工技术要求如下:A.水泥使用品质较稳定的转窑42.5R号普通硅酸盐水泥, 含碱量(Na2O)不超过0.6%,性能指标必须符合通用硅 酸盐水泥(GB1752007XGl2009)标准的规定。B.石子采用质地坚硬、附着物少的优质石子,粒径级配 0.52.5,石子最大粒径不宜大于40mm,含泥量不大于1%, 泥块含量不大于0.5%

3、,所含泥土不呈块状或包裹石子表面, 吸水率不应大于1.5%,不使用砂岩骨料。C.砂子采用符合现行普通混凝土用砂、石质量及检验 方法标准(JGJ522006)的河砂(中砂),含泥量不大于3%, 泥块含量不大于1%。D.水拌制混凝土使用的水,采用不含有害物质的洁净水。 PH值小于4的酸性水和PH值大于9的碱性水、硫酸盐含 量(按SO42计)超过水重量1%的水,海水均不得使用。E.粉煤灰采用一级品质,稳定性好的磨细粉煤灰代替部 分水泥用量,以提高磅的易性,掺量不大于水泥用量的20%o 防水混凝土配合比防水混凝土的配合比,应根据工程要求、选材要求、结 构条件和施工方法,通过试验确定。水灰比不大于055

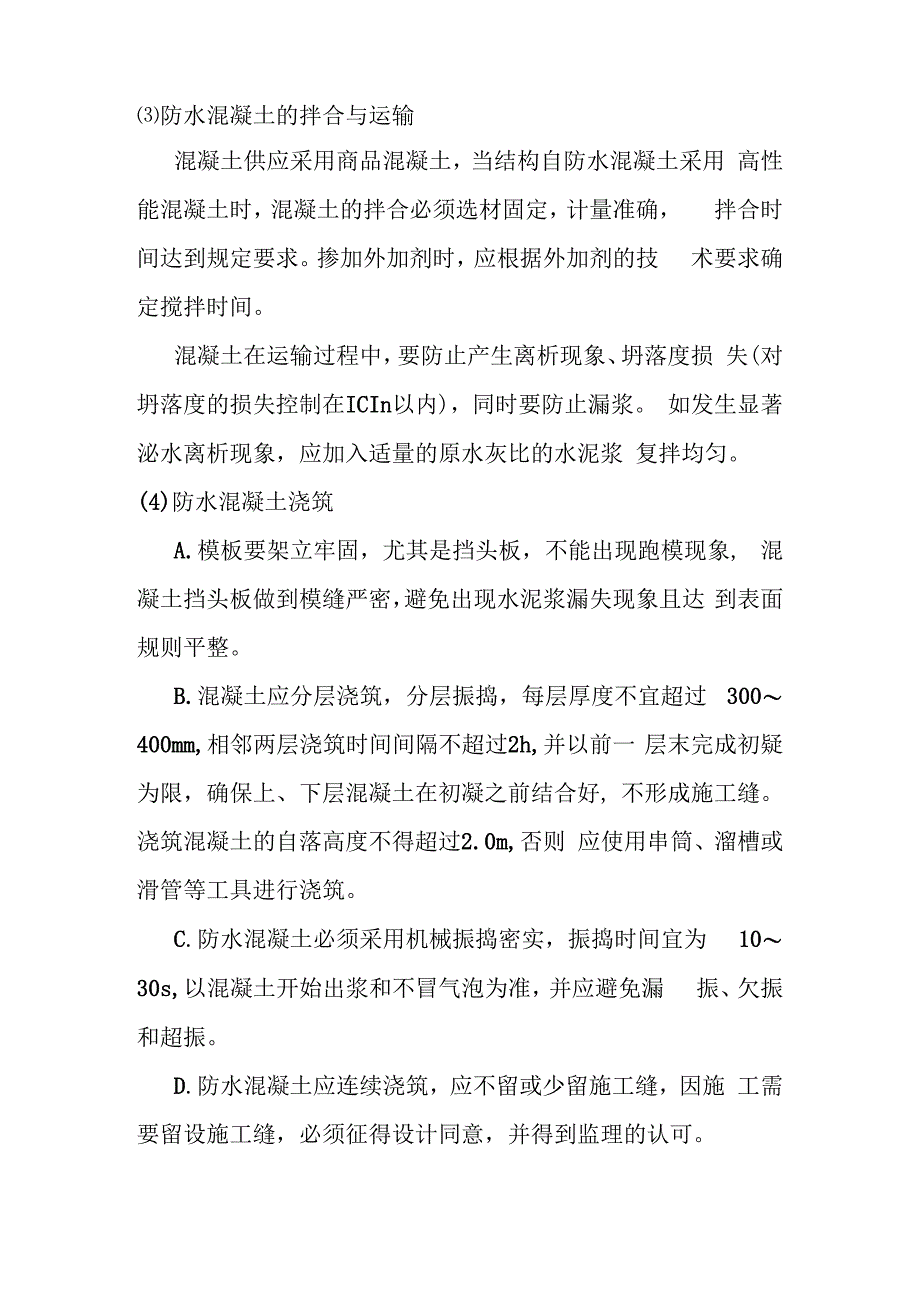

4、;混 凝土最大含碱量控制值不大于3. 0kgm3,最大氯离子含量不 大于0.2机防水混凝土配料必须按重量配合比准确称量,计 量允许偏差为:水泥、水、外加剂、粉细料为1%,砂、石为 2%。防水混凝土的拌合与运输混凝土供应采用商品混凝土,当结构自防水混凝土采用 高性能混凝土时,混凝土的拌合必须选材固定,计量准确, 拌合时间达到规定要求。掺加外加剂时,应根据外加剂的技 术要求确定搅拌时间。混凝土在运输过程中,要防止产生离析现象、坍落度损 失(对坍落度的损失控制在ICIn以内),同时要防止漏浆。 如发生显著泌水离析现象,应加入适量的原水灰比的水泥浆 复拌均匀。(4)防水混凝土浇筑A.模板要架立牢固,尤

5、其是挡头板,不能出现跑模现象, 混凝土挡头板做到模缝严密,避免出现水泥浆漏失现象且达 到表面规则平整。B.混凝土应分层浇筑,分层振捣,每层厚度不宜超过 300400mm,相邻两层浇筑时间间隔不超过2h,并以前一 层末完成初疑为限,确保上、下层混凝土在初凝之前结合好, 不形成施工缝。浇筑混凝土的自落高度不得超过2.0m,否则 应使用串筒、溜槽或滑管等工具进行浇筑。C.防水混凝土必须采用机械振捣密实,振捣时间宜为 1030s,以混凝土开始出浆和不冒气泡为准,并应避免漏 振、欠振和超振。D.防水混凝土应连续浇筑,应不留或少留施工缝,因施 工需要留设施工缝,必须征得设计同意,并得到监理的认可。E.在施

6、工缝上浇筑混凝土前,无论采用何种形式施工缝, 为使接缝严密,对缝表面应进行凿毛处理,清除浮粒。继续 浇筑混凝土前,用水冲洗干净并保持湿润,再铺上一层20 25mm厚、其材料和灰砂比与混凝土相同的水泥砂浆,施工 缝处混凝土要充分振捣。F .防水混凝土结构内部设置的各种钢筋或绑扎铁丝,不得 接触模板。钢筋保护层厚度迎水面不小于35mm,当直接处 于侵蚀性介质中,保护层厚度不小于50mm。G.防水混凝土结构内的预埋铁件、穿墙管道、密集群管、 均应焊接止水环,仔细施工,保证不渗水,确保混凝土的浇 筑质量。H.防水混凝土结构变形缝的止水构造形式、位置、尺寸, 以及止水使用的材料、变形缝填料的物理力学性能

7、应符合设 计要求。应加强变形缝处混凝土的浇筑和振捣,保证混凝土 的密实,确保防水质量。L防水混凝土终凝后应立即进行养护,养护时间不得少于 14天,在养护期间应使混凝土表面保持湿润。拆模时混凝土 表面温度与环境之差不得超过15,以防止混凝土表面产生 裂缝。防水卷材(1)施工准备1)机具准备扫帚、喷灯、剪刀、卷尺、铁压辐(3Okg)等;2)材料准备本工程拟采用自粘聚合物改性沥青防水卷材(现场正在 施工管廊选用),卷材进场前应经监理见证取样送检,检验 合格后方可用于施工。3)基层处理卷材铺贴前基层表面必须平整、不起砂,无裂纹、疏松、 空鼓,表面杂物、铁件必须全部清除,灰尘应清扫,基层表 面不得有明水

8、。卷材铺贴本工程底板防水卷材采取滚铺法铺贴,侧面等部位采取 抬铺法,具体要求如下:1)滚铺法滚铺法适用于平面、立面大面积铺贴。特点是剥隔离纸 与铺贴卷材同时进行。A.弹线分块按卷材宽度及搭接长度弹线分割,卷材长边、短边搭接 长度均应,IOOnIn1。B.将卷材按铺贴长度和弹线尺寸裁剪并卷好备用,操作 时将已卷好的卷材,用一根30X 1500mm的钢管穿过整卷 卷材中心的纸芯筒,由两个人各持钢管一端将整卷卷材抬到 待铺处起始端,并对准在基层上弹好的线。C.起始端卷材铺牢后,即1人站在卷材前面对着卷材掀 剥隔离纸,边掀剥边往纸芯筒上卷。两个人分别站在卷材两 侧手持穿过卷材筒芯的钢管对准弹好的线向前

9、滚铺卷材。由 1人在卷材后面用铁压根将滚铺的卷材予以排气、压实、贴 牢。要求用力均匀、不窝气,掌握好铺设压边宽度。D.混凝土保护层施工时,再揭开卷材的另一面的保护膜, 并且根据施工进度逐步揭开卷材保护膜,以免提前大面揭膜 造成卷材的粘接层被污染。2)抬铺法适用于复杂部位或节点处,也适用于小面积铺贴。特点 是先剥隔离纸,后铺贴卷材。A.根据待铺部位的基层形状进行测量,按量测尺寸裁剪 卷材(注意留出搭接长度)。B.掀剥隔离纸:将剪裁好的卷材隔离纸朝上平铺,认真 地掀剥隔离纸,使剥起的隔离纸与卷材粘结面呈(45 60 )锐角,这样不易拉断隔离纸。注意勿使剥去的隔离纸 粘在卷材粘贴面上。如遇小片隔离纸

10、无法剥去,可用密封粘 结材料涂盖。要注意不应因隔离纸难剥而损伤卷材粘结层。C.对折卷材:隔离纸全部剥离后,拉起卷材两端,胶结 面朝外对好两角,将卷材抬起并翻转沿长向对折,然后将卷 材抬到待铺位置胶结面朝下对准基层上弹好的长短向粉线 放铺卷材,再拎住对折的另半幅卷材缓缓放铺,最后以压辐 将卷材排气压实贴牢。搭接缝粘贴A.大面卷材排气压实后开始搭接缝粘贴。B.搭接缝粘贴前,先用手持汽油喷灯沿搭接线将下层卷 材上表面的防粘层熔掉,准备与上层卷材底面的自粘胶粘 合。C.粘贴搭接缝:掀开搭接部位卷材,由1人手持扁头热 风枪加热上层卷材底面的胶粘剂,边加热熔化胶粘剂边向前 移动,后随1人将接缝处予以排气压

11、平,最后1人用手持压 相滚压搭接卷材,使其平实粘牢,此时搭接边端部有熔融的 胶粘剂被挤外溢。要注意,搭接边端如无胶粘剂溢出或溢流 过多,都会影响搭接缝的粘贴质量,造成粘结不实不牢,熔 烧过分可损坏卷材。(4)技术要求A.自粘型卷材立面铺贴易产生下坠滑落现象,这是卷材 与基层之粘结力偏低的原因,特别是低温下施工更有可能出 现这种情况,为此可用手持汽油喷灯将卷材底面胶粘剂适当 加热再行粘贴施工。B.铺贴时卷材不要拉得太紧,否则使卷材中存有拉应力, 再加后期卷材收缩,易使卷材出现拉裂、转角处脱开,或加 速卷材老化。对高聚物改性沥青防水卷材铺贴时可稍紧些; 对高分子防水卷材要在无折皱的情况下保持自然松

12、弛状态。C.自粘型卷材的运输及存放均应注意防潮、防热。卷材 叠放层数不应超过5层,否则会因重压而变形。这些措施对 保护隔离纸,以及保护卷材的质量都是有益的。D.做好节点附加增强处理,如阴阳角部位、转角部位。E.卷材在特殊部位侧面设横向接头时,接头处应上部卷 材在下面、下部卷材在上面。F.卷材粘结要牢固,无空鼓、损伤、滑移翘边、起泡、皱 折等缺陷。G.防水卷材的规格、性能、必须按设计和有关标准采用, 要有合格的出厂证明。H.防水卷材层特殊部位的细部做法,必须符合设计要求 和施工验收规范的规定。L防水层严禁有破损和渗漏现象发生。质量通病及防治1)接头搭接不良卷材防水层的接头搭接很关键,直接关系到卷

13、材防水层 的密封整体性。如果接头搭接不良,地下水就会沿接头缝隙 渗入卷材防水层。卷材接头搭接不良有以下几种情况:A.接头搭接不符合规范或有关的专门规定,主要体现在 搭接形式以及长边、短边的搭接长度。B.接头处卷材粘结不密实,有空鼓、张嘴及翘边等现象。对第一种情况,应根据铺贴面积以及卷材规格,事先进 行丈量并按规范及有关规定的搭接长度在铺贴基层上弹好 线,施工时齐线铺贴。搭接形式亦应符合规定,立面铺贴自 下而上,上层卷材应盖过下层卷材不少于150mm。在排水坡 度不大的平面上铺贴,卷材长边宜垂直于流水方向自坡下向 上铺贴、上层卷材盖过下层卷材。要注意长、短边搭接宽度 应符合有关规定的尺寸,上下两

14、层卷材不得相互垂直铺贴。对第二种情况,应注意卷材接头保持干燥清洁,勿使受 到污染。首先要做好施工前的降排水工作,地下水位应降低 至防水工程最低标高以下不少于500mm,并应保持到防水工 程施工完毕,以避免卷材防水层施工时受到水浸。接头甩槎 应妥加保护,避免受到环境或交叉工序的污染。接头搭接应 仔细施工,满涂胶粘剂,收头时用力压铺,将挤出的胶粘剂 用刮板刮平。C.合成高分子防水卷材接头应按专门规定施工,要注意 接头相粘结的两个面均应满涂胶粘剂,并掌握好粘贴时间。 粘贴时不要带入空气形成气泡,要用压辐用力滚压使之排出 存有的空气、粘贴牢固。D.对已产生搭接不良的卷材接头,应视具体情况,分别 处理。

15、E.搭接不符合规定、影响防水效果的,可重新铺设,或 加铺防水层。F.接头粘结不牢的,应先根除影响粘结的因素,再重新将 接头粘结牢固。G.接头损坏,甚至无法搭接者,可采取加铺卷材的方法 予以修补,即先将损坏部分剪掉,再分清层次,加铺卷材进 行搭接。2)空鼓铺贴卷材的基层潮湿、不平整、不清洁,均影响防水层 与基层的粘结,基层内的水分受热蒸发,气压增大,粘结不 牢的防水层内充满蒸汽与基层脱离,形成空鼓;另外,操作 压铺时用力不均,也可造成粘结不实而空鼓,铺贴立面卷材 更易产生这种情况。防治处理措施如下:A.卷材防水层施工前,应先检查基层,使之符合规定要 求;施工时应严格按施工规范和操作规程的要求进行

16、。对于 热作业铺贴垂直面卷材防水层更要一丝不苟、密切配合,必 要时可轮换操作,保证铺贴质量。B .铺贴合成高分子或高聚物改性沥青防水卷材应注意将 胶粘剂涂刷均匀、不得露底,且不宜反复涂刷形成凝胶;铺 贴卷材应及时按横向顺序用力滚压,以排除残存空气,然后 再滚压使其粘牢;要处理好接头的粘结,做好收头施工。C.对已经出现空鼓的卷材防水层,可将空鼓部分的卷材 剪掉,再加铺卷材,按规定分层搭接,补贴密实。3)转角处渗漏水转角处施工不方便,常常不能保证卷材铺贴质量。转角 处应做成圆弧形或折角,以有利于卷材贴实。转角处的卷材 附加层应选用与防水层同品种的卷材铺设,并应仔细铺贴严 密。在侧墙未施工时,应对转角处

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
