城市地下综合管廊建设项目基坑降水工程施工方案及技术措施.docx

上传人:p** 文档编号:491790 上传时间:2023-09-19 格式:DOCX 页数:6 大小:22.14KB
下载 相关 举报
城市地下综合管廊建设项目基坑降水工程施工方案及技术措施.docx_第1页
第1页 / 共6页
城市地下综合管廊建设项目基坑降水工程施工方案及技术措施.docx_第2页
第2页 / 共6页
城市地下综合管廊建设项目基坑降水工程施工方案及技术措施.docx_第3页
第3页 / 共6页
城市地下综合管廊建设项目基坑降水工程施工方案及技术措施.docx_第4页
第4页 / 共6页
城市地下综合管廊建设项目基坑降水工程施工方案及技术措施.docx_第5页
第5页 / 共6页
城市地下综合管廊建设项目基坑降水工程施工方案及技术措施.docx_第6页
第6页 / 共6页
亲,该文档总共6页,全部预览完了,如果喜欢就下载吧!
资源描述

《城市地下综合管廊建设项目基坑降水工程施工方案及技术措施.docx》由会员分享,可在线阅读,更多相关《城市地下综合管廊建设项目基坑降水工程施工方案及技术措施.docx(6页珍藏版)》请在第壹文秘上搜索。

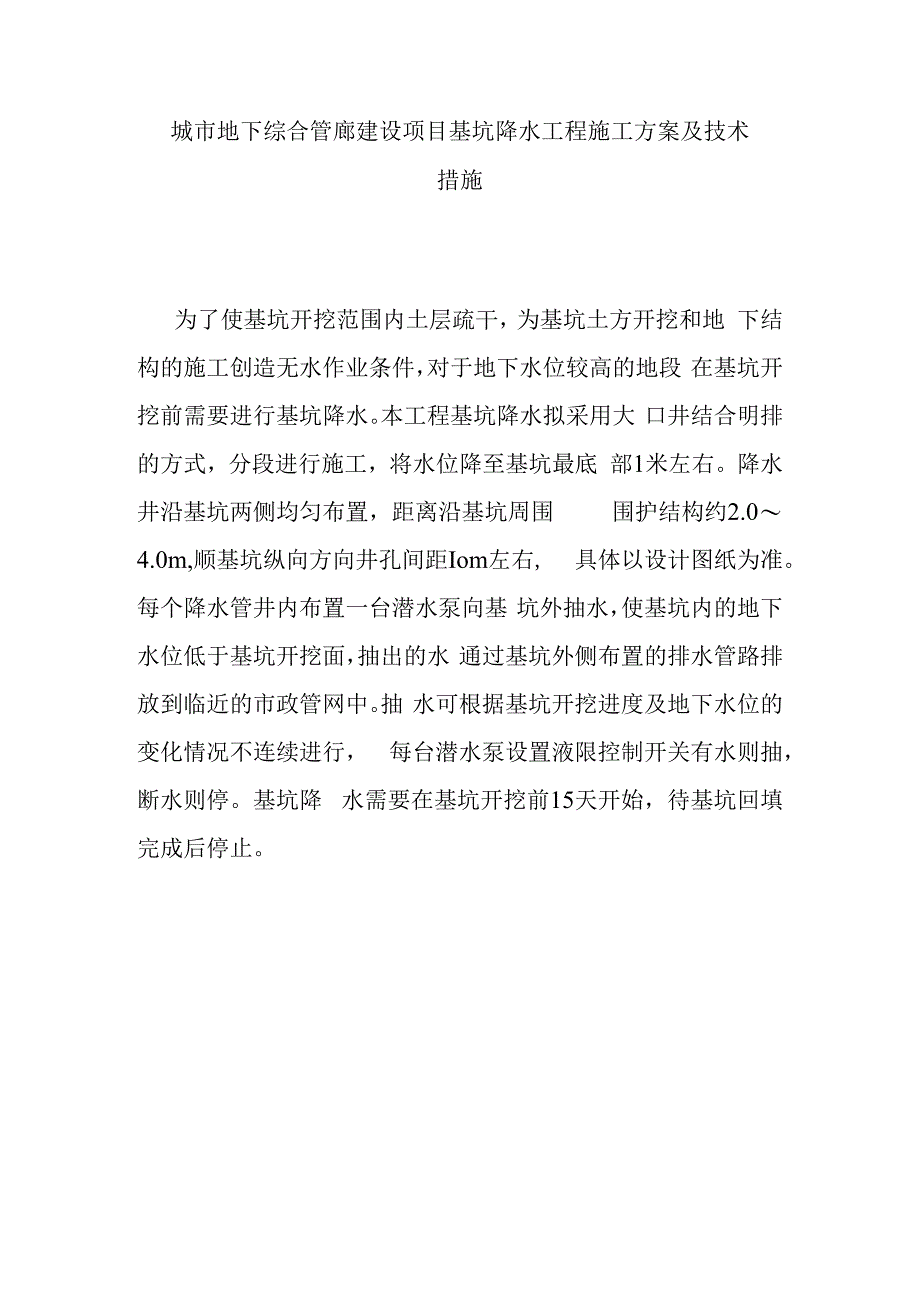

1、城市地下综合管廊建设项目基坑降水工程施工方案及技术措施为了使基坑开挖范围内土层疏干,为基坑土方开挖和地 下结构的施工创造无水作业条件,对于地下水位较高的地段 在基坑开挖前需要进行基坑降水。本工程基坑降水拟采用大 口井结合明排的方式,分段进行施工,将水位降至基坑最底 部1米左右。降水井沿基坑两侧均匀布置,距离沿基坑周围 围护结构约2.04.0m,顺基坑纵向方向井孔间距Iom左右, 具体以设计图纸为准。每个降水管井内布置一台潜水泵向基 坑外抽水,使基坑内的地下水位低于基坑开挖面,抽出的水 通过基坑外侧布置的排水管路排放到临近的市政管网中。抽 水可根据基坑开挖进度及地下水位的变化情况不连续进行, 每

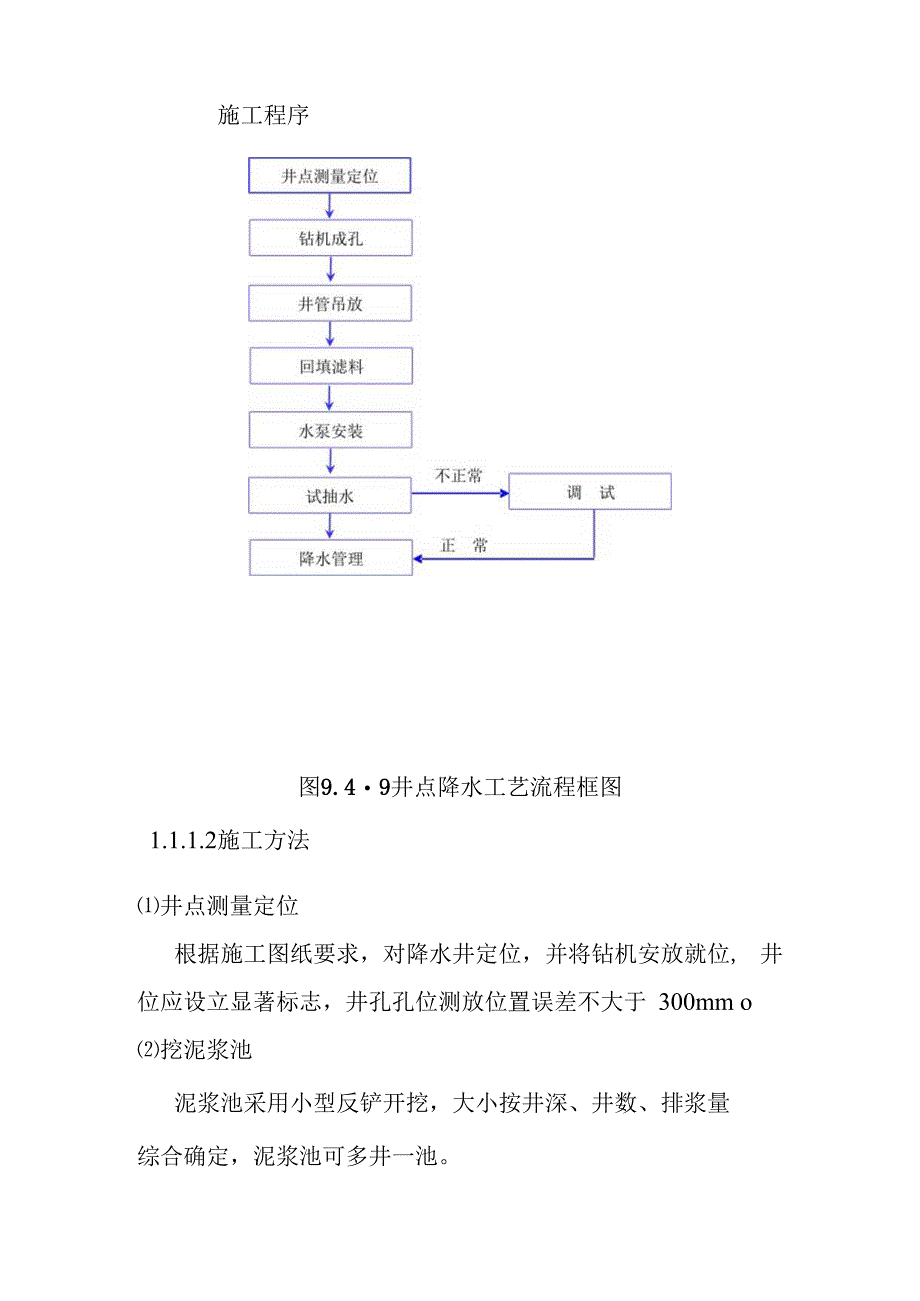

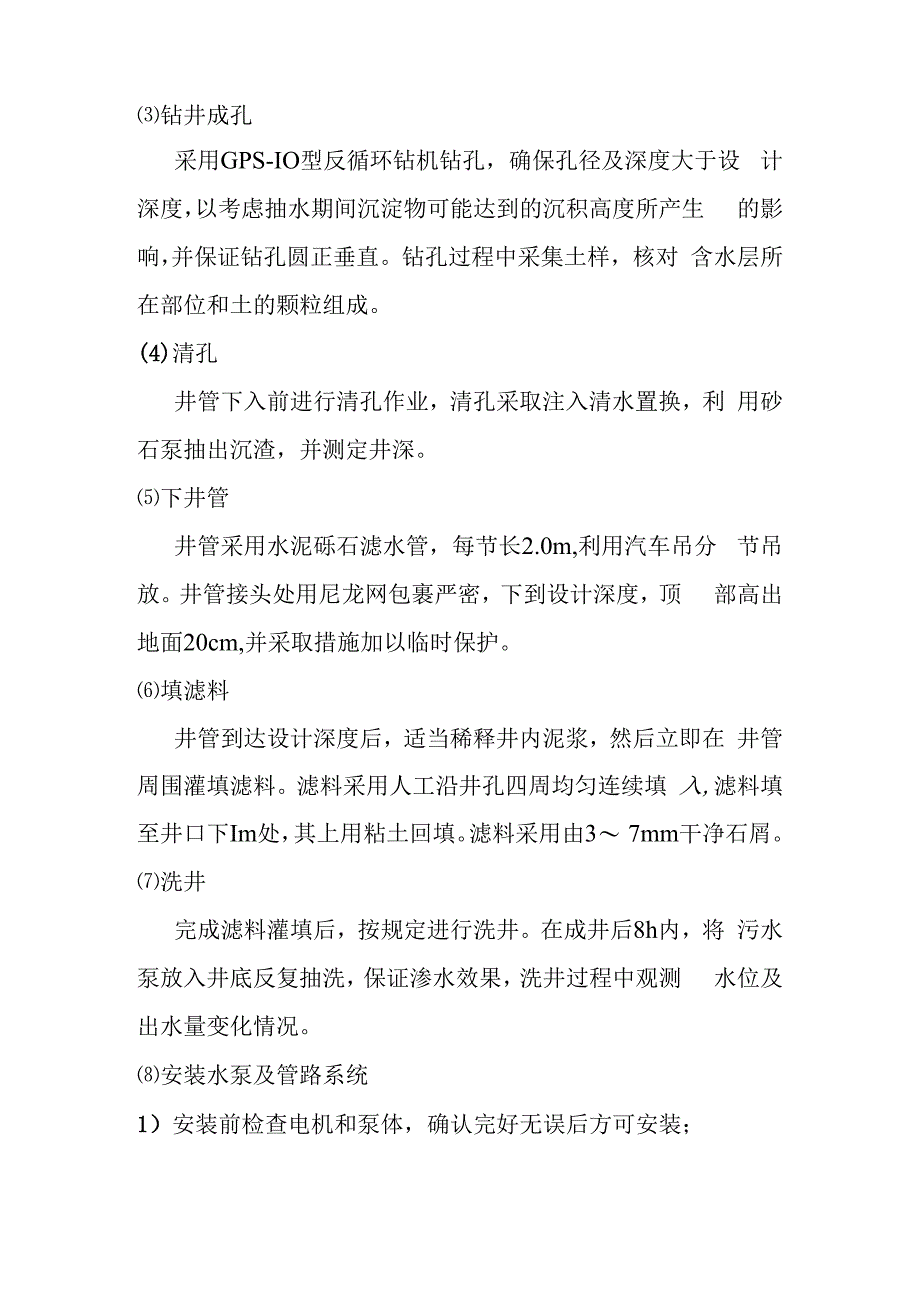

2、台潜水泵设置液限控制开关有水则抽,断水则停。基坑降 水需要在基坑开挖前15天开始,待基坑回填完成后停止。施工程序图9.49井点降水工艺流程框图1.1.1.2施工方法井点测量定位根据施工图纸要求,对降水井定位,并将钻机安放就位, 井位应设立显著标志,井孔孔位测放位置误差不大于 300mm o挖泥浆池泥浆池采用小型反铲开挖,大小按井深、井数、排浆量综合确定,泥浆池可多井一池。钻井成孔采用GPS-IO型反循环钻机钻孔,确保孔径及深度大于设 计深度,以考虑抽水期间沉淀物可能达到的沉积高度所产生 的影响,并保证钻孔圆正垂直。钻孔过程中采集土样,核对 含水层所在部位和土的颗粒组成。(4)清孔井管下入前进行

3、清孔作业,清孔采取注入清水置换,利 用砂石泵抽出沉渣,并测定井深。下井管井管采用水泥砾石滤水管,每节长2.0m,利用汽车吊分 节吊放。井管接头处用尼龙网包裹严密,下到设计深度,顶 部高出地面20cm,并采取措施加以临时保护。填滤料井管到达设计深度后,适当稀释井内泥浆,然后立即在 井管周围灌填滤料。滤料采用人工沿井孔四周均匀连续填 入,滤料填至井口下Im处,其上用粘土回填。滤料采用由3 7mm干净石屑。洗井完成滤料灌填后,按规定进行洗井。在成井后8h内,将 污水泵放入井底反复抽洗,保证渗水效果,洗井过程中观测 水位及出水量变化情况。安装水泵及管路系统1)安装前检查电机和泵体,确认完好无误后方可安

4、装;2)潜水电机、电缆和接头的绝缘安全可靠,并配有保护开关 控制,以确保安全运转;3)安装过程中保证各连接部位密封可靠不漏气;4)管路在基坑边缘汇入总管,将水排入市政污水系统; 试抽洗井后,对井管进行单井试抽,如有异常情况,重新洗 井,并再次进行抽水试验。(10)降水管理降水井施工结束后,在基坑开挖15天前开始降水,降水 深度控制在基底以下LOm,在结构顶板复土回填土完成后方 可停止抽水。降水工作持续时间较长,降水管理工作的要点是:1)降水开始后,随时了解水位动态变化,根据水位观测情况, 控制降水井排水时间和时间间隔。2)降水期间安排二班人员日夜值班,进行降排水控制操作、 水位观测和数据记录。

5、3)降水期间安排专人负责对抽水设备和运行状况进行定时 维护、检查和保养,观测记录水泵的电源、出水等情况,保 证抽水设备始终处在正常运行状态。4)降水期间严禁随意停抽。5)更换水泵时,测量井深,掌握水泵安全深度,防止埋泵。6)发现出水、涌砂,立即查明原因,采取措施处理。7)备好备用电源,保证抽水正常、连续进行。8)若因地下围护结构渗漏而引起坑外水位下降超过规定值 时,控制抽水力度或停抽采取措施处理后再复抽。(H)降水监测整个降水过程中,连续进行降水监测,主要包括水位观 测和对周围环境影响观测两项内容。1)水位观测A .降水开始前统测1次自然水位;B.抽水开始后,在水位未降到设计深度(基坑底板以下

6、 LOm)前,每天测3次水位;C.水位降到设计深度后,且趋于稳定时,每天测1次水 位;D.雨季加强监测频次;E.水位监测精度控制为 1cm;F.设专人负责监测工作,及时整理监测数据,绘制水位降 深值S与时间T的曲线图,分析水位下降趋势,预测达到设 计降水深度所需时间;G.根据水位监测记录和ST曲线图,分析查明降水过程 中出现的异常情况及产生的原因,及时采取处理措施,确保 降水作业顺利进行。2)周围环境监测A.降水作业开始前,布设地表沉降、管线沉降、建筑物 沉降和倾斜测点,并会同监理工程师和相关管理部门作好周 围环境原始状况记录;B.降水作业开始前3天测3组数据,取平均值作为初始 值;C.降水作业开始后,在水位未降到设计深度前,每天测3 次数据;D.当水位到达设计深度后,并趋于稳定时,每天测1次;E.监测精度同水位监测精度;F.设专人负责监测工作,及时整理监测数据,绘制沉降值 S与时间T曲线图,分析沉降趋势以及降水作业对周围环境 的影响程度和范围;G.根据监测数据及ST曲线,合理调整降水方案,确保 地下管线及周围建筑物和构筑物的安全和正常使用O

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
