《建筑工程中一般抹灰主要质量通病治理措施.docx》由会员分享,可在线阅读,更多相关《建筑工程中一般抹灰主要质量通病治理措施.docx(4页珍藏版)》请在第壹文秘上搜索。

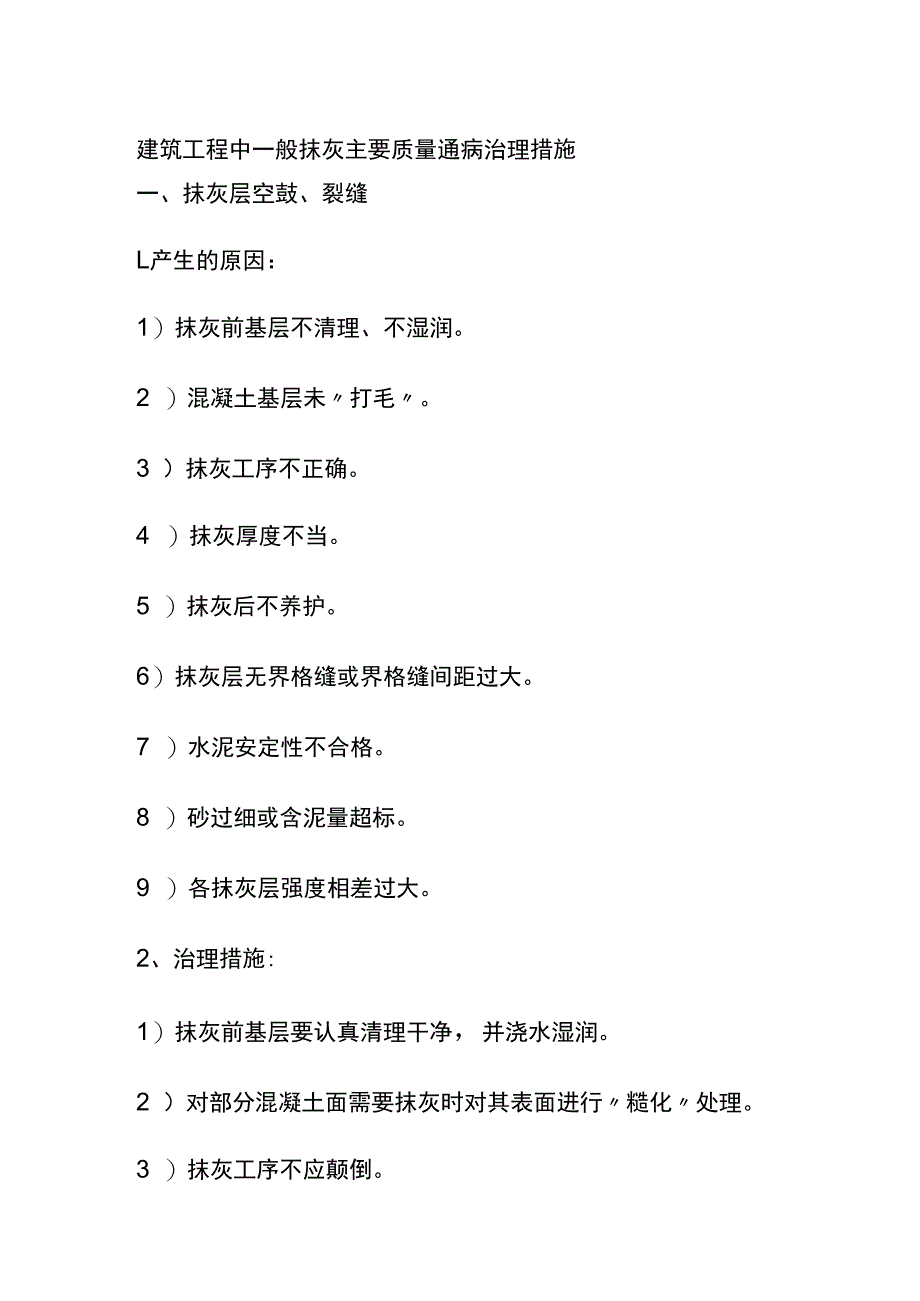

1、建筑工程中一般抹灰主要质量通病治理措施一、抹灰层空鼓、裂缝L产生的原因:1)抹灰前基层不清理、不湿润。2 )混凝土基层未打毛。3 )抹灰工序不正确。4 )抹灰厚度不当。5 )抹灰后不养护。6)抹灰层无界格缝或界格缝间距过大。7 )水泥安定性不合格。8 )砂过细或含泥量超标。9 )各抹灰层强度相差过大。2、治理措施:1)抹灰前基层要认真清理干净,并浇水湿润。2 )对部分混凝土面需要抹灰时对其表面进行糙化处理。3 )抹灰工序不应颠倒。4 )抹灰时不能一次抹的太厚,每层厚度不超过IOmm ,而且每 遍不能跟的太紧,防止灰层坠裂。5 )抹灰后喷水养护要及时。6)外墙抹灰时应界格,横向以上、下窗口界格为

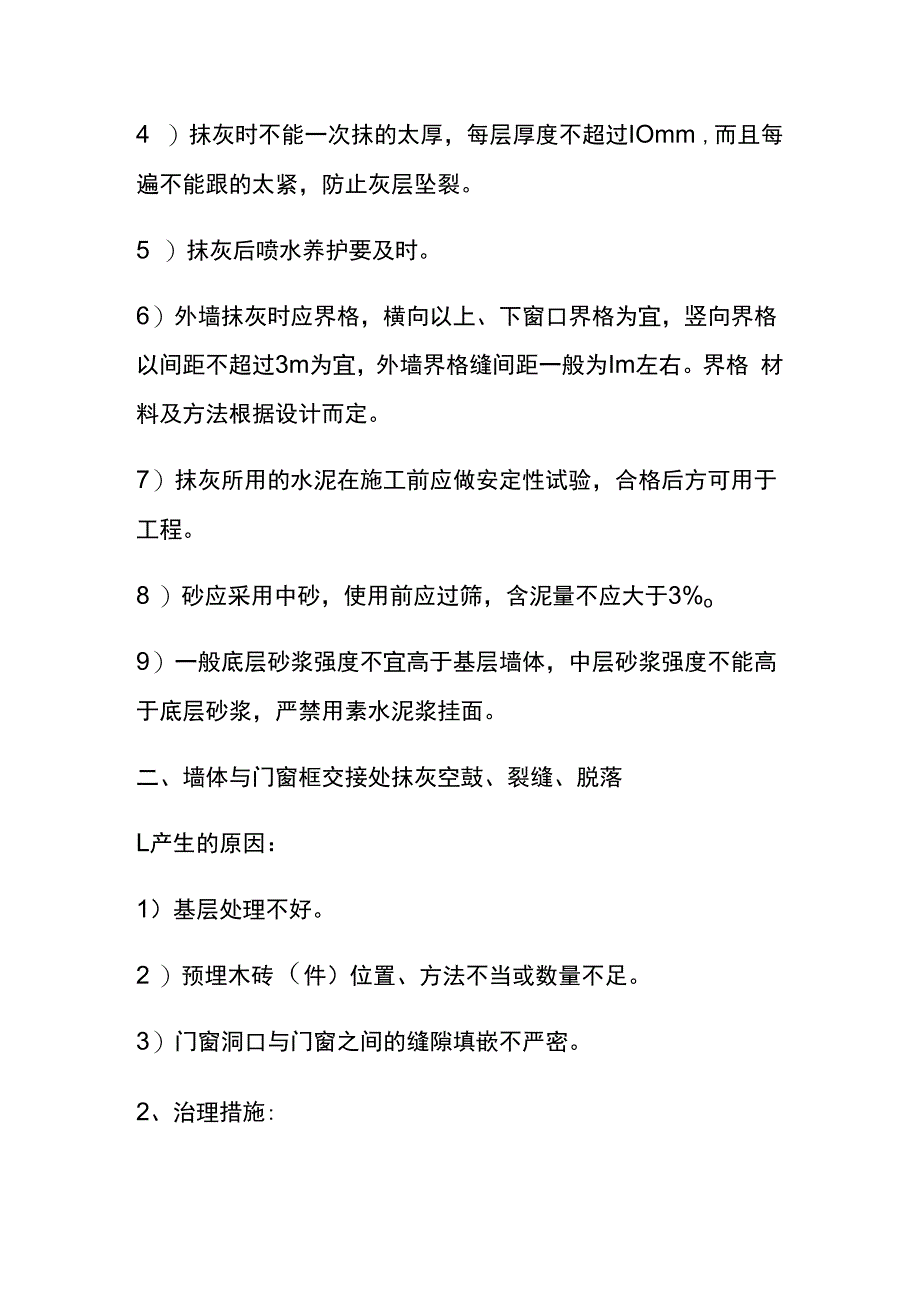

2、宜,竖向界格 以间距不超过3m为宜,外墙界格缝间距一般为Im左右。界格 材料及方法根据设计而定。7)抹灰所用的水泥在施工前应做安定性试验,合格后方可用于 工程。8 )砂应采用中砂,使用前应过筛,含泥量不应大于3%o9)一般底层砂浆强度不宜高于基层墙体,中层砂浆强度不能高 于底层砂浆,严禁用素水泥浆挂面。二、墙体与门窗框交接处抹灰空鼓、裂缝、脱落L产生的原因:1)基层处理不好。2 )预埋木砖(件)位置、方法不当或数量不足。3)门窗洞口与门窗之间的缝隙填嵌不严密。2、治理措施:1)抹灰前基层要认真清理干净,并浇水湿润。2 )预埋木砖(件)数量及位置应适当,门窗口上下第4或第5皮 砖放置一块,中间预

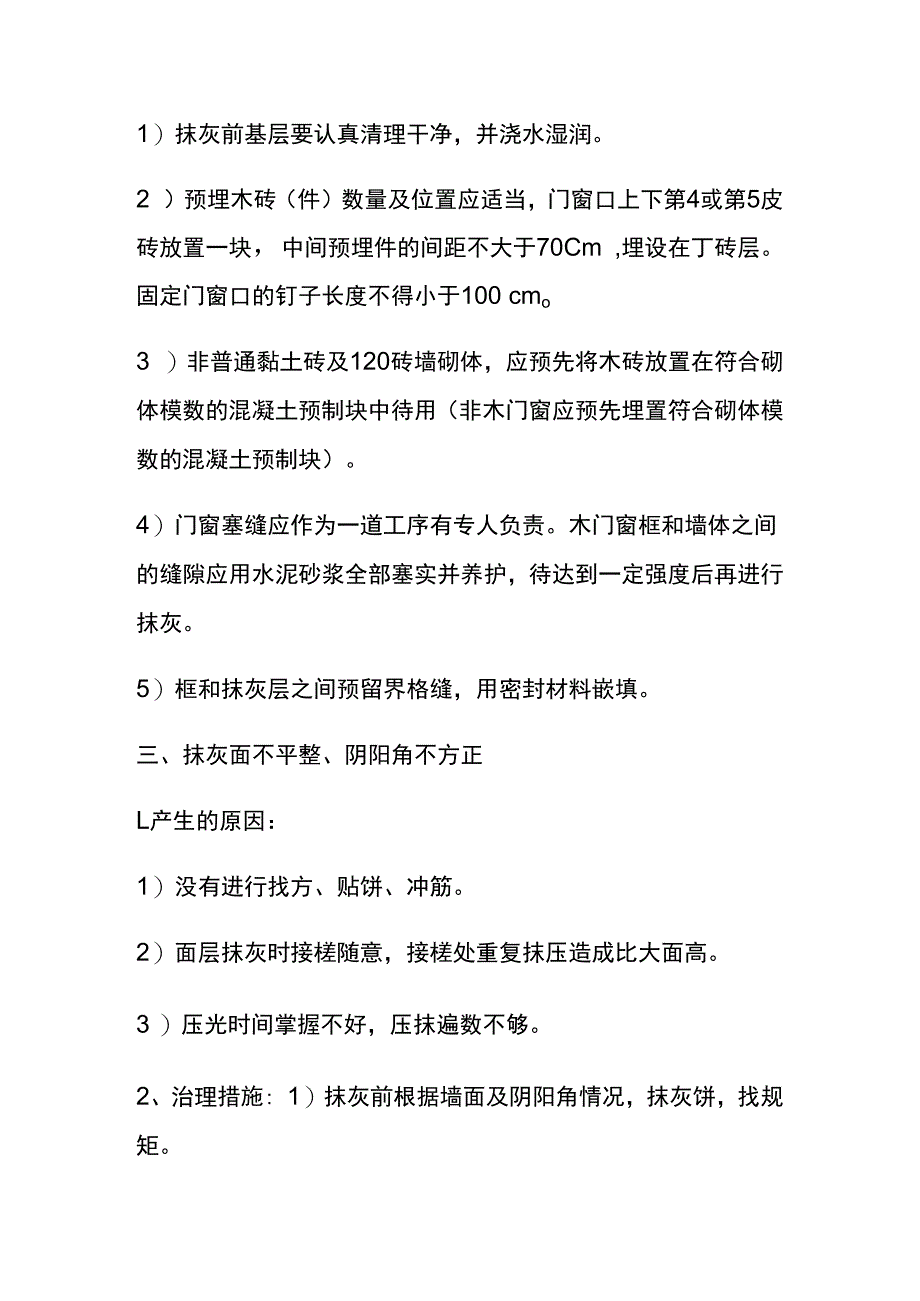

3、埋件的间距不大于70Cm ,埋设在丁砖层。 固定门窗口的钉子长度不得小于100 cmo3 )非普通黏土砖及120砖墙砌体,应预先将木砖放置在符合砌 体模数的混凝土预制块中待用(非木门窗应预先埋置符合砌体模 数的混凝土预制块)。4)门窗塞缝应作为一道工序有专人负责。木门窗框和墙体之间 的缝隙应用水泥砂浆全部塞实并养护,待达到一定强度后再进行 抹灰。5)框和抹灰层之间预留界格缝,用密封材料嵌填。三、抹灰面不平整、阴阳角不方正L产生的原因:1)没有进行找方、贴饼、冲筋。2)面层抹灰时接槎随意,接槎处重复抹压造成比大面高。3 )压光时间掌握不好,压抹遍数不够。2、治理措施: 1)抹灰前根据墙面及阴阳角情况,抹灰饼,找规矩。2)冲筋应在建筑物大角,房间阴阳角及门窗阳角部位充立筋以 控制其垂直度。3)内墙抹灰留槎应甩在阴角处及管道后边,室内墙面如预留洞 口为保证其平整,可将整块墙面的抹灰甩下一起施抹。4)要求抹灰甩槎应留直槎,分层成踏步状留置。5)罩面灰抹完后,要待其内的水分被底灰吸收后表面没有明水 时,再抹压。面层压光工作坚持23遍使灰层初凝,达到表面 无抹纹。
