《建筑垃圾治理工作方案.docx》由会员分享,可在线阅读,更多相关《建筑垃圾治理工作方案.docx(9页珍藏版)》请在第壹文秘上搜索。

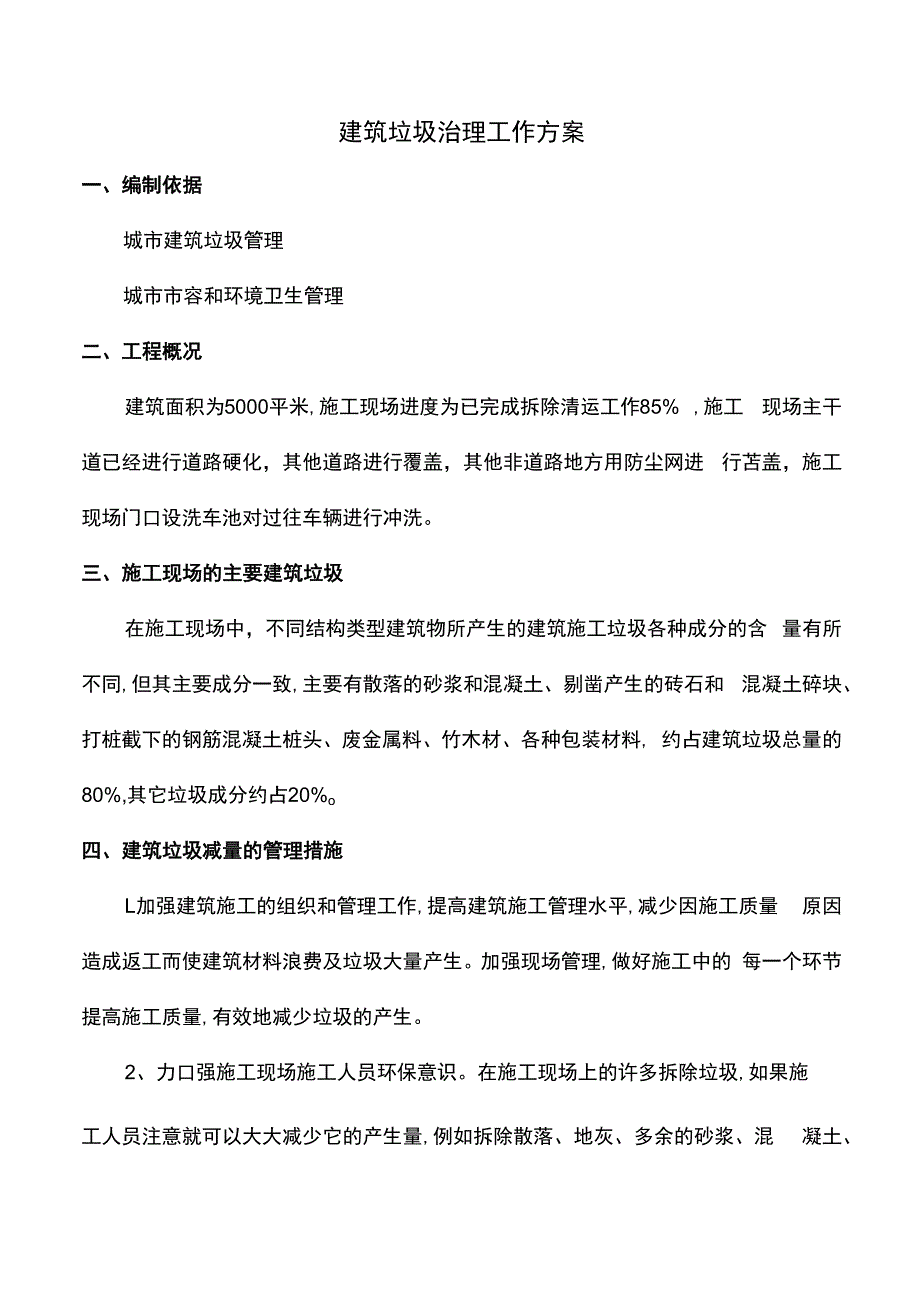

1、建筑垃圾治理工作方案一、编制依据城市建筑垃圾管理城市市容和环境卫生管理二、工程概况建筑面积为5000平米,施工现场进度为已完成拆除清运工作85% ,施工 现场主干道已经进行道路硬化,其他道路进行覆盖,其他非道路地方用防尘网进 行苫盖,施工现场门口设洗车池对过往车辆进行冲洗。三、施工现场的主要建筑垃圾在施工现场中,不同结构类型建筑物所产生的建筑施工垃圾各种成分的含 量有所不同,但其主要成分一致,主要有散落的砂浆和混凝土、剔凿产生的砖石和 混凝土碎块、打桩截下的钢筋混凝土桩头、废金属料、竹木材、各种包装材料, 约占建筑垃圾总量的80%,其它垃圾成分约占20%o四、建筑垃圾减量的管理措施L加强建筑施

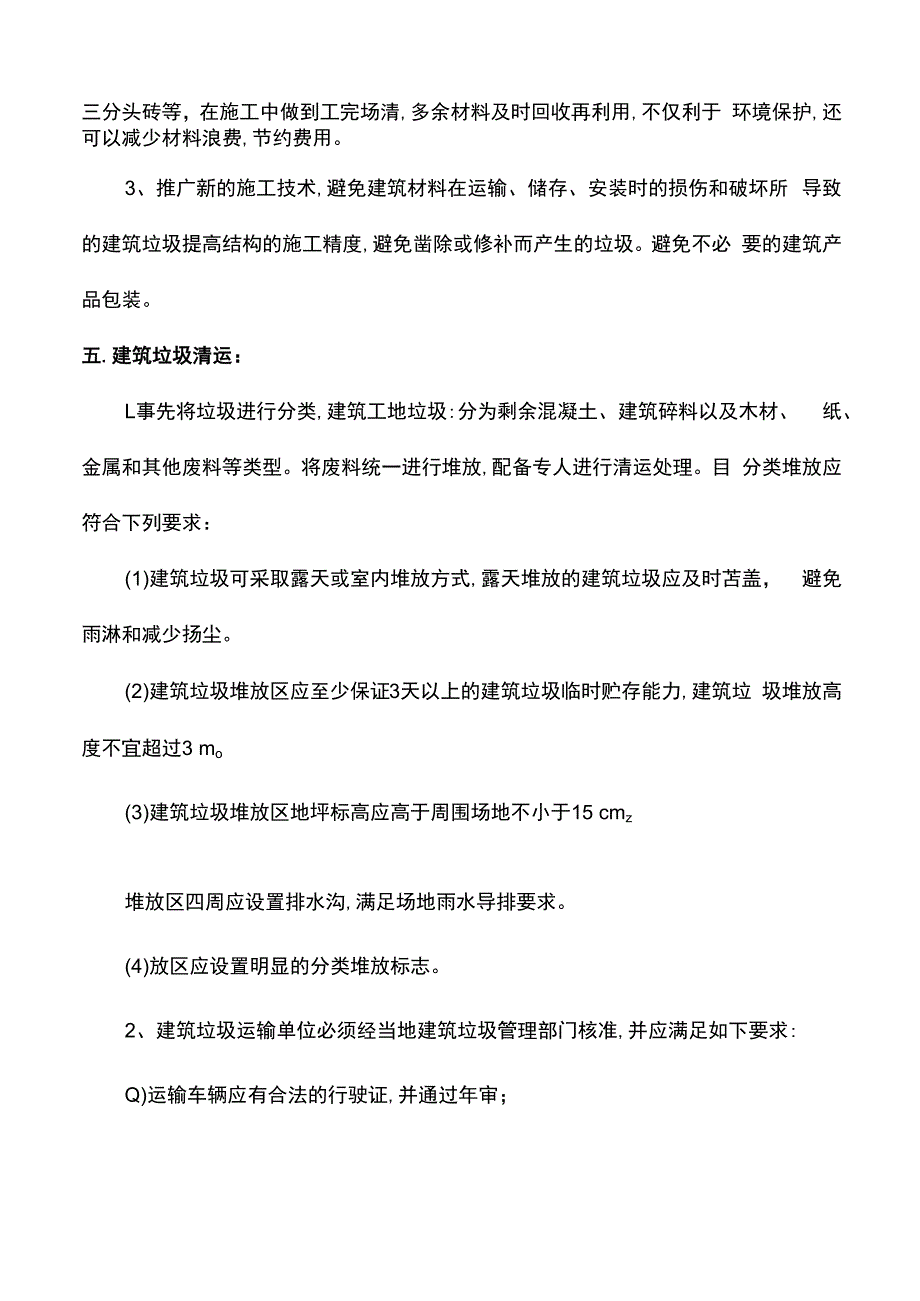

2、工的组织和管理工作,提高建筑施工管理水平,减少因施工质量 原因造成返工而使建筑材料浪费及垃圾大量产生。加强现场管理,做好施工中的 每一个环节提高施工质量,有效地减少垃圾的产生。2、力口强施工现场施工人员环保意识。在施工现场上的许多拆除垃圾,如果施工人员注意就可以大大减少它的产生量,例如拆除散落、地灰、多余的砂浆、混 凝土、三分头砖等,在施工中做到工完场清,多余材料及时回收再利用,不仅利于 环境保护,还可以减少材料浪费,节约费用。3、推广新的施工技术,避免建筑材料在运输、储存、安装时的损伤和破坏所 导致的建筑垃圾提高结构的施工精度,避免凿除或修补而产生的垃圾。避免不必 要的建筑产品包装。五.建筑
3、垃圾清运:L事先将垃圾进行分类,建筑工地垃圾:分为剩余混凝土、建筑碎料以及木材、 纸、金属和其他废料等类型。将废料统一进行堆放,配备专人进行清运处理。目 分类堆放应符合下列要求:(1)建筑垃圾可采取露天或室内堆放方式,露天堆放的建筑垃圾应及时苫盖, 避免雨淋和减少扬尘。(2)建筑垃圾堆放区应至少保证3天以上的建筑垃圾临时贮存能力,建筑垃 圾堆放高度不宜超过3 mo(3)建筑垃圾堆放区地坪标高应高于周围场地不小于15 cmz堆放区四周应设置排水沟,满足场地雨水导排要求。(4)放区应设置明显的分类堆放标志。2、建筑垃圾运输单位必须经当地建筑垃圾管理部门核准,并应满足如下要求:Q)运输车辆应有合法的

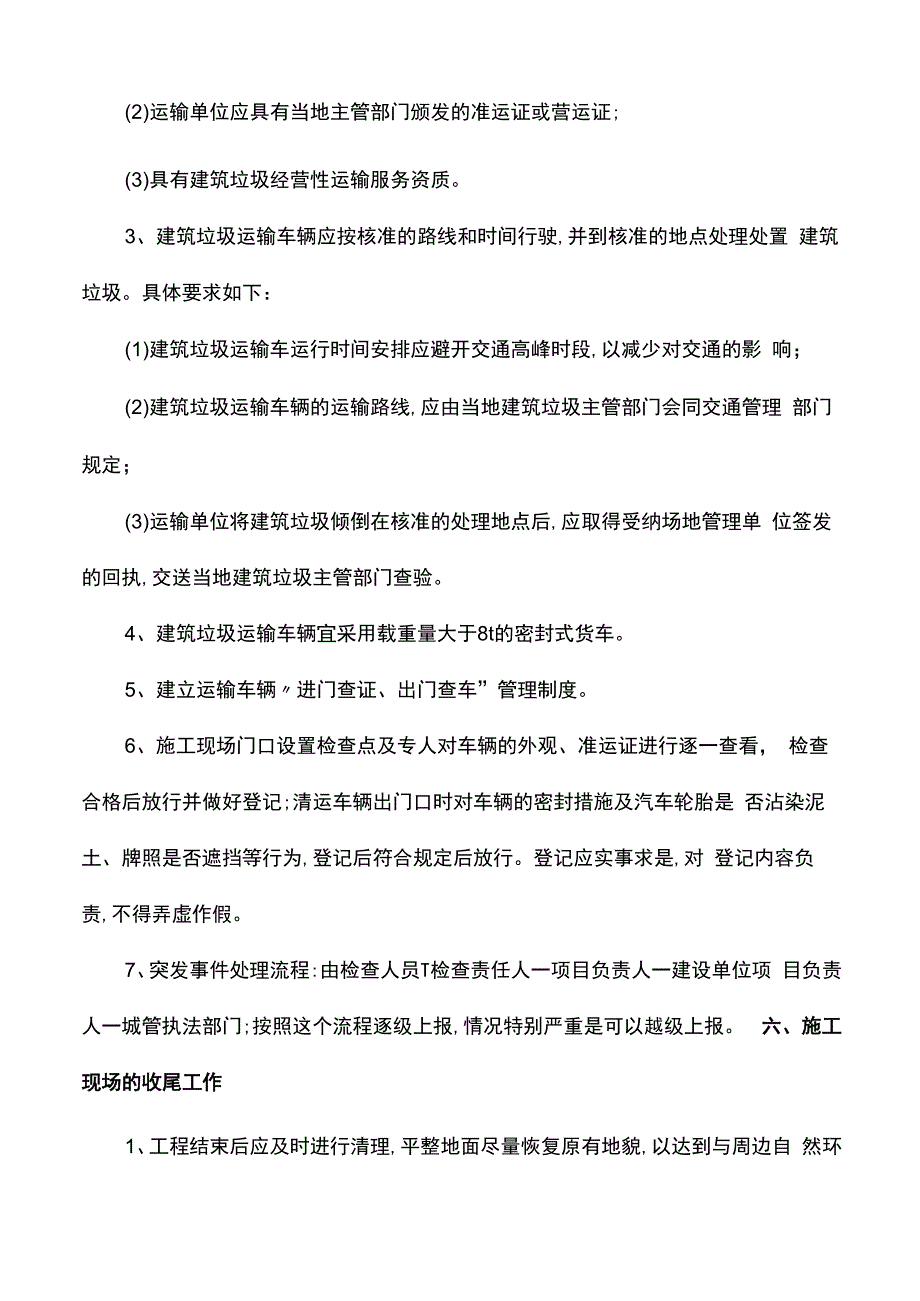

4、行驶证,并通过年审;(2)运输单位应具有当地主管部门颁发的准运证或营运证;(3)具有建筑垃圾经营性运输服务资质。3、建筑垃圾运输车辆应按核准的路线和时间行驶,并到核准的地点处理处置 建筑垃圾。具体要求如下:(1)建筑垃圾运输车运行时间安排应避开交通高峰时段,以减少对交通的影 响;(2)建筑垃圾运输车辆的运输路线,应由当地建筑垃圾主管部门会同交通管理 部门规定;(3)运输单位将建筑垃圾倾倒在核准的处理地点后,应取得受纳场地管理单 位签发的回执,交送当地建筑垃圾主管部门查验。4、建筑垃圾运输车辆宜采用载重量大于8t的密封式货车。5、建立运输车辆进门查证、出门查车”管理制度。6、施工现场门口设置检查
5、点及专人对车辆的外观、准运证进行逐一查看, 检查合格后放行并做好登记;清运车辆出门口时对车辆的密封措施及汽车轮胎是 否沾染泥土、牌照是否遮挡等行为,登记后符合规定后放行。登记应实事求是,对 登记内容负责,不得弄虚作假。7、突发事件处理流程:由检查人员T检查责任人一项目负责人一建设单位项 目负责人一城管执法部门;按照这个流程逐级上报,情况特别严重是可以越级上报。 六、施工现场的收尾工作1、工程结束后应及时进行清理,平整地面尽量恢复原有地貌,以达到与周边自 然环境相协调,减少或消除对周边景观的视觉污染。2、清运场地设备。施工结束应及时撤离施工机械,对拆除的固体废物应集中 收集处理;3、清理场地表层
6、。施工场地的废弃物,特别是垃圾、废弃土等,不得就地倾倒 或堆放,应及时清运弃于当地允许的地点。4、将建筑垃圾清运后,对施工现场应进行一次清理,尽量恢复原有地貌。5、施工现场清理完成后,应有项目负责人审核批准,方可。七.安全.文明施工及环保(-)建立安全生产保证体系建立以项目经理为首,由现场经理、专业工长和各专业分包单位等人员组成 的安全管理体系。(二)强化安全生产制度L严格执行安全生产技术交底制度。根据安全措施要求和现场实际情况, 专业工长应向班组长进行有针对性、切实可行的书面安全交底,再由班组长向施 工人员进行安全交底,各级安全交底工作必须完成书面的签认手续。2、坚持周一安全活动制度。经理部
7、每周一要组织全体工人进行安全生产教 育,对上一周安全方面存在的问题进行总结分析,对本周的安全生产重点和注重 事项作必要的交底,提高每个施工人员的安全防护意识,加强自身的安全防护。3、对高处吊篮和大中小型机械设备的安装实行验收制度,凡不经验收的一4、坚持班前检查制度。专业工长必须督促和检查分承包方施工作业面和施 工时的各项防护措施是否满足要求,对其检查并督促其按时完善。5、坚持定期安全检查和安全隐患整改制度。经理部应每周组织一次安全检 查,对查出的隐患定时间、定措施、定人员进行整改,并做好记录。6、实行安全生产否决制度。任何操作人员对存在安全隐患和不安全因素的 施工作业有权拒绝施工,专职安全管理
8、人员对存在的不安全因素或隐患不及时整 改者,可令其停工整顿。7、持证上岗和事故报告制度。特殊工种操作人员必须持证上岗,严禁无证 操作。现场一旦发现危及职工生命财产安全的险情,要立即停工,及时向上级汇 报,以利及时采取措施排除险情。(三)安全生产保证措施L对安全生产设施进行必要的、合理的投入,重要的劳动保护用品(如安 全帽、安全带、安全网)等必须购买定点厂家的认定合格产品。2、在施工中,对薄弱的部位和环节,要确定安全管理的难点,分析其施工 条件、特点、方法,预测安全防护的难点和事故隐患,确立管理点,制订预控措 施。3、对大中型机械设备从设备进场、检验、安装到日常操作要严加控制和管 理,并定期复查
9、,凡性能不符合安全生产要求的均不准使用,维修合格后方可继4、制订完善的安全防护措施和标准,保证施工人员的安全。在各种特殊机 械设备上要设明确的安全警示牌,提醒施工人员注意,加强警惕性。(四)安全生产措施标准1高温季节施工,应加强施工人员的现场管理和工人自救的教育,防止高温 中署、中毒现象。2、四周必须设两道护身栏杆,并不低于1.2m ,洞口支挂水平安全网。3、对于电梯井水平洞口,必须加设不低于l.2m、的防护门,井道等施工 后应及时恢复原状。4、楼梯间每层应装设低压照明灯具,并保证正常工作,在踏步板和休息板 平台处必须设置两道牢固的安全护栏(在楼梯栏杆装设前施工5、各工种进行上、下交叉作业时,
10、不得在同一垂直方向上操作,下层操作 者必须在上层可能影响的范围以外操作,否则应设置可靠的隔离防护措施。6、施工中使用的氧气、乙/瓶等要远离明火,两者间距不得小于IOm ,并 要避免阳光暴晒和碰撞,应设置专库存放,不得与其他材料混放。7、施工的电梯、吊监等必须经检验合格后方可使用,定期检查其保险、限 位等安全装置的灵敏性、可靠性。8、现场临电的安装、维护应有专职电工进行,其他彳丑可人员不得拆改。配 电箱、电焊机等用电设备必须经专职人员检查核实合格后方可使用,并有安全可靠的接零或接地保护。(五)施工现场的材料管理L因本项目现场场地狭窄,要求组织施工材料的进场工作必须精心细致, 科学安排,减少材料在
11、现场的堆放时间。2、材料进场后,根据施工平面布置图的不同分布区,分类码放整齐,不得 乱堆乱放。3、施工现场作业面的料具和剩余材料应及时清理回收,做到工完场清,提 高材料的周转使用效率,减少损耗。(六)现场文明施工、环境保护L建立环境保护保证体系:建立以执行经理为首,由办公室、现场经理、 专业工长和各专业分包单位等人员组成的环境保护管理体系。2、为减小施工时对附近居民生活的影响,将施工噪音降至最低,现场砂浆 搅拌机、木工机械等设施工棚应降低噪音。3、装修施工阶段,施工设置垃圾集中堆放区,以利于统T卜运和及时外运。4、施工现场及场外临街道路,设专人每天洒水。进出现场的车辆禁止鸣笛, 出场前进行清扫、冲洗。5、施工现场的宿舍和食堂进行统一管理,设饮水器、洗碗池等,由专人进 行管理,剩饭菜不得随意乱倒,减少对环境的污染,提高卫生水平。(七)现场消防管理L施工现场内严格按施工组织设计的要求设置消火栓,在各楼层、材料仓库、宿舍、食堂等处留设足够的灭火器。2、各种施工材料必须按规定位置码放,不得占用道路。同时在消火栓周围 3m、内不得堆放任I可物料。3、施工现场坚持用火审批制度,从事电、气焊作业者必须先申请用火证, 并证实用火点周围无易燃、易爆物品,准备专门灭火措施后方可批准使用。4、易燃、易爆材料必须有专库存放,不得堆放在建筑物内,并指定专人管 理。
