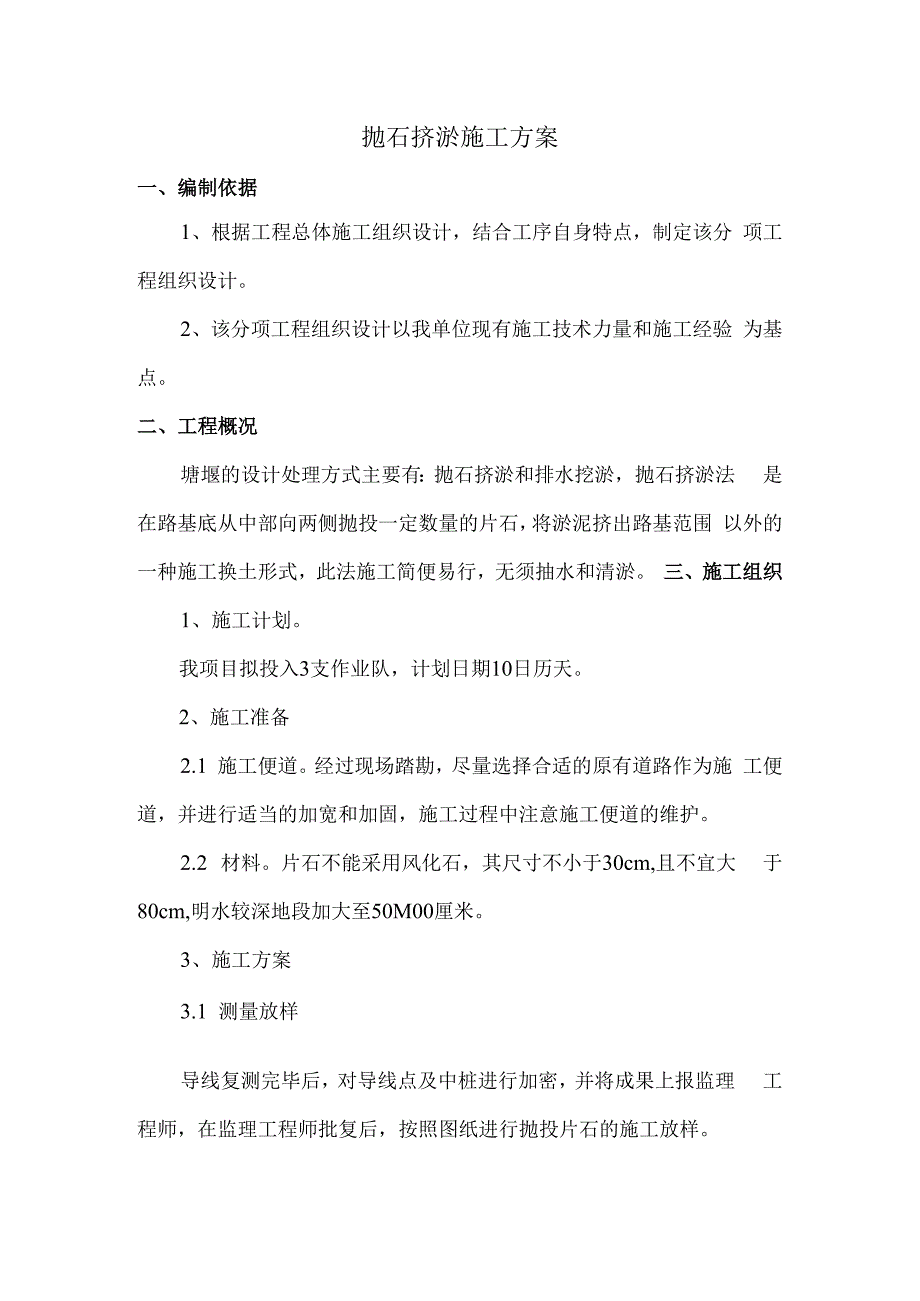

1、抛石挤淤施工方案一、编制依据1、根据工程总体施工组织设计,结合工序自身特点,制定该分 项工程组织设计。2、该分项工程组织设计以我单位现有施工技术力量和施工经验 为基点。二、工程概况塘堰的设计处理方式主要有:抛石挤淤和排水挖淤,抛石挤淤法 是在路基底从中部向两侧抛投一定数量的片石,将淤泥挤出路基范围 以外的一种施工换土形式,此法施工简便易行,无须抽水和清淤。 三、施工组织1、施工计划。我项目拟投入3支作业队,计划日期10日历天。2、施工准备2.1 施工便道。经过现场踏勘,尽量选择合适的原有道路作为施 工便道,并进行适当的加宽和加固,施工过程中注意施工便道的维护。2.2 材料。片石不能采用风化石,

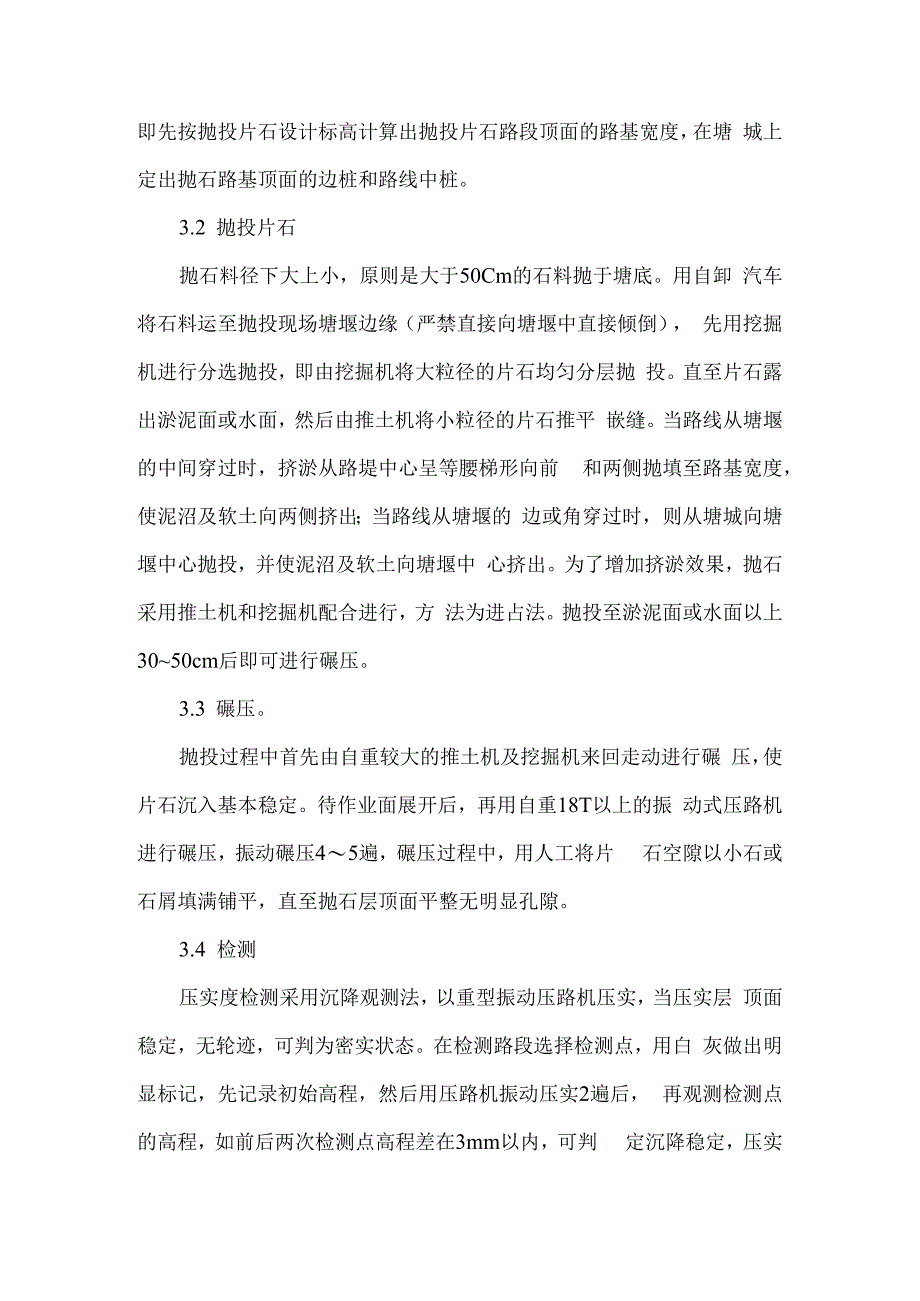

2、其尺寸不小于30cm,且不宜大 于80cm,明水较深地段加大至50M00厘米。3、施工方案3.1 测量放样导线复测完毕后,对导线点及中桩进行加密,并将成果上报监理 工程师,在监理工程师批复后,按照图纸进行抛投片石的施工放样。即先按抛投片石设计标高计算出抛投片石路段顶面的路基宽度,在塘 城上定出抛石路基顶面的边桩和路线中桩。3.2 抛投片石抛石料径下大上小,原则是大于50Cm的石料抛于塘底。用自卸 汽车将石料运至抛投现场塘堰边缘(严禁直接向塘堰中直接倾倒), 先用挖掘机进行分选抛投,即由挖掘机将大粒径的片石均匀分层抛 投。直至片石露出淤泥面或水面,然后由推土机将小粒径的片石推平 嵌缝。当路线从塘

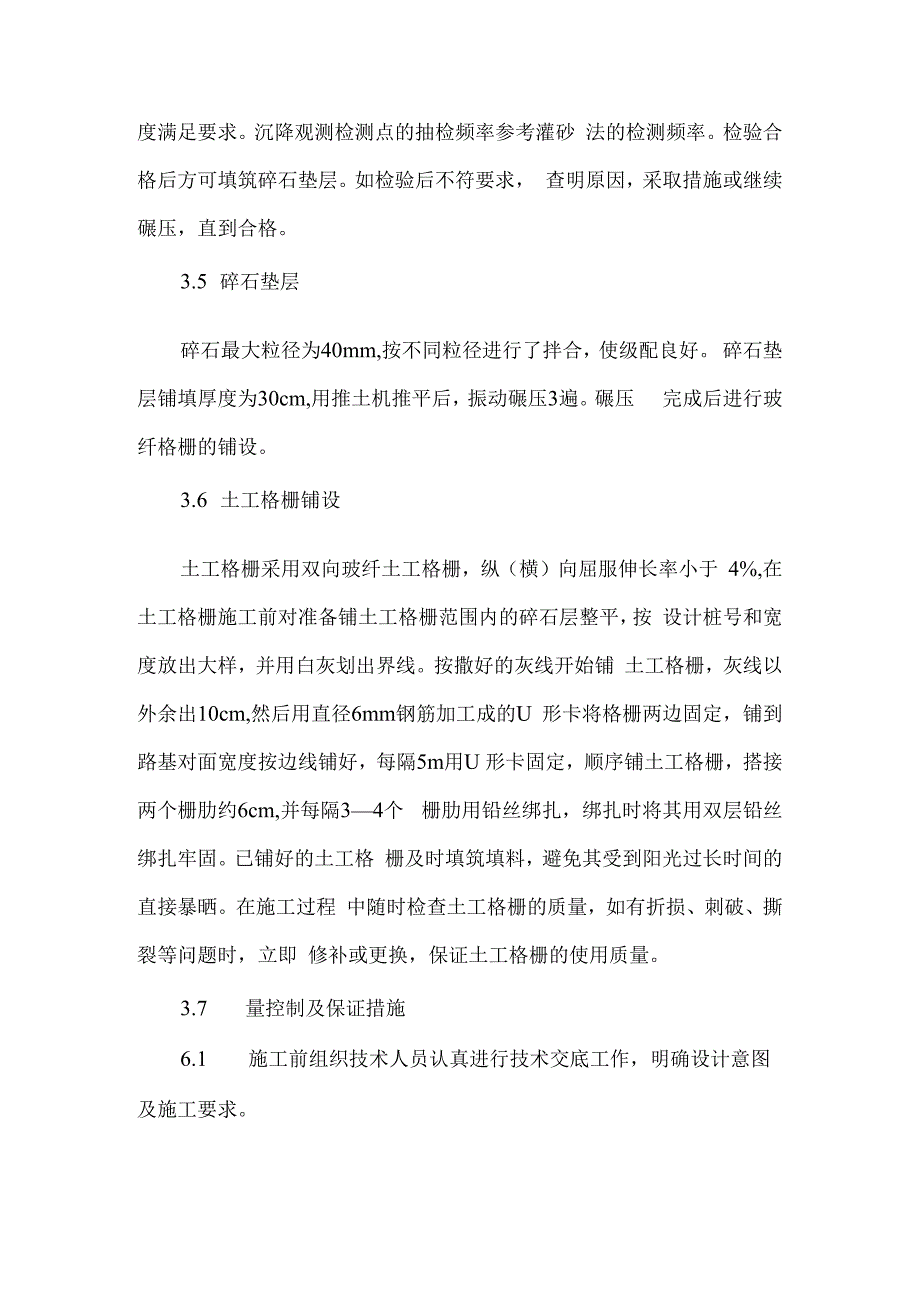

3、堰的中间穿过时,挤淤从路堤中心呈等腰梯形向前 和两侧抛填至路基宽度,使泥沼及软土向两侧挤出;当路线从塘堰的 边或角穿过时,则从塘城向塘堰中心抛投,并使泥沼及软土向塘堰中 心挤出。为了增加挤淤效果,抛石采用推土机和挖掘机配合进行,方 法为进占法。抛投至淤泥面或水面以上3050cm后即可进行碾压。3.3 碾压。抛投过程中首先由自重较大的推土机及挖掘机来回走动进行碾 压,使片石沉入基本稳定。待作业面展开后,再用自重18T以上的振 动式压路机进行碾压,振动碾压45遍,碾压过程中,用人工将片 石空隙以小石或石屑填满铺平,直至抛石层顶面平整无明显孔隙。3.4 检测压实度检测采用沉降观测法,以重型振动压路机
4、压实,当压实层 顶面稳定,无轮迹,可判为密实状态。在检测路段选择检测点,用白 灰做出明显标记,先记录初始高程,然后用压路机振动压实2遍后, 再观测检测点的高程,如前后两次检测点高程差在3mm以内,可判 定沉降稳定,压实度满足要求。沉降观测检测点的抽检频率参考灌砂 法的检测频率。检验合格后方可填筑碎石垫层。如检验后不符要求, 查明原因,采取措施或继续碾压,直到合格。3.5 碎石垫层碎石最大粒径为40mm,按不同粒径进行了拌合,使级配良好。 碎石垫层铺填厚度为30cm,用推土机推平后,振动碾压3遍。碾压 完成后进行玻纤格栅的铺设。3.6 土工格栅铺设土工格栅采用双向玻纤土工格栅,纵(横)向屈服伸长
5、率小于 4%,在土工格栅施工前对准备铺土工格栅范围内的碎石层整平,按 设计桩号和宽度放出大样,并用白灰划出界线。按撒好的灰线开始铺 土工格栅,灰线以外余出10cm,然后用直径6mm钢筋加工成的U 形卡将格栅两边固定,铺到路基对面宽度按边线铺好,每隔5m用U 形卡固定,顺序铺土工格栅,搭接两个栅肋约6cm,并每隔34个 栅肋用铅丝绑扎,绑扎时将其用双层铅丝绑扎牢固。已铺好的土工格 栅及时填筑填料,避免其受到阳光过长时间的直接暴晒。在施工过程 中随时检查土工格栅的质量,如有折损、刺破、撕裂等问题时,立即 修补或更换,保证土工格栅的使用质量。3.7 量控制及保证措施6.1 施工前组织技术人员认真进行
6、技术交底工作,明确设计意图 及施工要求。6.2 严格执行“三检”制度和质检工程师一票否决权制度,严把 工序质量关。6.3 加强控制铺设质量及回填层压实质量。6.4 加强片石等原材料料的质量控制,不合格原材料料严禁使用。6.5 施工前对塘堰的水深、淤泥深度、塘底坡度进行认真调查, 指导现场施工。6.6 严格按程序施工,每个塘堰进行施工前必须先报请监理工程 师检查、批准。6.7 合理组织现场施工车辆,尽量避免施工车辆交叉干扰,确保 施工进度和安全。7、施工注意事项。7.1 片石抛出水面后,用较小的石块填塞垫平,碾压密实,表面 平整,顶部设置不透水层或隔离层,然后分层填筑路堤。7.2 土工合成材料在
7、存放以及铺设过程中尽量避免长时间暴晒或 暴露,以免性能劣化。8、安全保证措施8.1、 施工前进行详细的安全技术交底。8.2、 施工现场设置专职安全员,发现隐患及时处理。8.4、 现场设专人指挥、调度施工车辆,避免车辆交叉施工,注 意施工安全。8.5、 禁止运输车辆超宽、超载,积极配合当地交通管理部分的 工作,自觉维护交通安全。8.6、 在交叉路口设置明显的交通标示、警示牌。8.7、 积极维护施工便道,保障交通通行顺畅,减少扬尘、噪音 污染。9、文明施工及环保措施施工前对施工现场环境、地貌进行全面了解,并与地方相关单位 部门进行沟通,按要求制定相应的环保措施。相关措施包括:9.1 所有员工进行环
8、保意识教育,文明施工。9.2 尽量实行封闭施工,客观上不能满足要求的在施工区域设置 警示说明。9.3 材料按规范要求统一堆放,并设置标牌。9.4 对废弃料集中处理,不乱堆乱放。9.5 视工程进展及施工要求,及时恢复施工区原貌。9.6 定时对施工便道洒水,避免扬尘。四、施工控制要点1、塘境处理塘境组成主要有三种方式。第一种为在原地面直接开挖而成,其 特点是地势低洼,水深不大,塘展为原地面,面积较大,土质情况较 好,塘填壁多为直立状;第二种为原地面开挖后,又用开挖后的土在 四周培境,其特点是地势较高,水深大,土质情况较差,塘填壁直立 状和坡状均有。塘填的土质基本是高、低液限粘土、亚粘土或淤泥质土。
9、且受塘 堰内水位影响,土的含水量较高,承载力差。针对这种情况,为了防止抛石挤淤地段出现纵向软弱夹层,我们 将对塘填部分进行挖除换填处理。具体处理方法如下:1)为了不影响总体施工进度,塘埋采取集中处理,即先在塘城 上用片石填筑施工便道,保证抛石挤淤施工的正常进行。即先全断面 抛填,达到高程后碾压,然后处理塘梗。2)处理深度。处理深度根据塘埃的实际情况来定,第一种塘填 按图纸设计,挖台阶处理,台阶宽度1米,高度为塘底至塘填顶。第 二种塘填处理深度根据塘填的土质情况来定,首先挖除塘填的培填 土,即原来挖塘填时的弃土、堆土全部挖除,如原地面为承载力较好 的硬塑粘土,则可直接抛投片石处理;如原地面为承载
10、力较差的淤泥 质土、亚粘土等,则继续开挖,直至出现承载力较好的地质层。3)回填、碾压。水下部分的回填材料选用片石,片石粒径为 3050cm,要求具有一定的级配,以获得较好的密实度。回填前会同 高监办、总监办有关人员共同测量回填区域的面积、深度。水下部分 的回填采用挖掘机和推土机配合,推土机推入一层后(层厚 5080cm),用挖掘机进行整平、插捣,直至露出水面3050cm0水 面以上部分的回填材料选用毛渣石,挖掘机向塘城两侧开挖、放坡、 挖台阶,用自重18T以上的振动压路机分层压实,压实工艺和检测方 法同抛石挤淤。回填毛渣石前后处理完成后各测一次回填面积和高 程。2、塘堰底部横坡处理。经过我们的
11、实地调查和询问了解,大部 分塘底都用小东方红推土机推平过,塘堰底基本平整,没有较大的坡 度。但有些人工开挖的塘堰底成中间低两侧高的锅底状,在抛石即淤 的过程中会出现从低处往高处抛投的现象,影响抛石挤淤的效果。为 此,对边角、死角,我们将采用边挖淤,边抛投的方法进行处理。 五、安全、文明施工及环保(-)建立安全生产保证体系建立以项目经理为首,由现场经理、专业工长和各专业分包单位 等人员组成的安全管理体系。(二)强化安全生产制度1、严格执行安全生产技术交底制度。根据安全措施要求和现场 实际情况,专业工长应向班组长进行有针对性、切实可行的书面安全 交底,再由班组长向施工人员进行安全交底,各级安全交底
12、工作必须 完成书面的签认手续。2、坚持周一安全活动制度。经理部每周一要组织全体工人进行 安全生产教育,对上一周安全方面存在的问题进行总结分析,对本周 的安全生产重点和注重事项作必要的交底,提高每个施工人员的安全 防护意识,加强自身的安全防护。3、对高处吊篮和大中小型机械设备的安装实行验收制度,凡不 经验收的一律不得投入使用。4、坚持班前检查制度。专业工长必须督促和检查分承包方施工 作业面和施工时的各项防护措施是否满足要求,对其检查并督促其按 时完善。5、坚持定期安全检查和安全隐患整改制度。经理部应每周组织 一次安全检查,对查出的隐患定时间、定措施、定人员进行整改,并 做好记录。6、实行安全生产
13、否决制度。任何操作人员对存在安全隐患和不 安全因素的施工作业有权拒绝施工,专职安全管理人员对存在的不安 全因素或隐患不及时整改者,可令其停工整顿。7、持证上岗和事故报告制度。特殊工种操作人员必须持证上岗, 严禁无证操作。现场一旦发现危及职工生命财产安全的险情,要立即 停工,及时向上级汇报,以利及时采取措施排除险情。(三)安全生产保证措施1、对安全生产设施进行必要的、合理的投入,重要的劳动保护 用品(如安全帽、安全带、安全网)等必须购买定点厂家的认定合格 产品。2、在施工中,对薄弱的部位和环节,要确定安全管理的难点, 分析其施工条件、特点、方法,预测安全防护的难点和事故隐患,确 立管理点,制订预
14、控措施。3、对大中型机械设备从设备进场、检验、安装到日常操作要严 加控制和管理,并定期复查,凡性能不符合安全生产要求的均不准使 用,维修合格后方可继续使用。4、制订完善的安全防护措施和标准,保证施工人员的安全。在 各种特殊机械设备上要设明确的安全警示牌,提醒施工人员注意,加 强警惕性。(四)安全生产措施标准1高温季节施工,应加强施工人员的现场管理和工人自救的教育,防止高温中暑、中毒现象。2、四周必须设两道护身栏杆,并不低于1.2m,洞口支挂水平安 全网。3、对于电梯井水平洞口,必须加设不低于1.2m、的防护门,井 道等施工后应及时恢复原状。4、楼梯间每层应装设低压照明灯具,并保证正常工作,在踏
15、步 板和休息板平台处必须设置两道牢固的安全护栏(在楼梯栏杆装设前 施工)。5、各工种进行上、下交叉作业时,不得在同一垂直方向上操作, 下层操作者必须在上层可能影响的范围以外操作,否则应设置可靠的 隔离防护措施。6、施工中使用的氧气、乙燃瓶等要远离明火,两者间距不得小 于IOm,并要避免阳光暴晒和碰撞,应设置专库存放,不得与其他材 料混放。7、施工的电梯、吊监等必须经检验合格后方可使用,定期检查 其保险、限位等安全装置的灵敏性、可靠性。8、现场临电的安装、维护应有专职电工进行,其他任何人员不 得拆改。配电箱、电焊机等用电设备必须经专职人员检查核实合格后 方可使用,并有安全可靠的接零或接地保护。(
16、五)施工现场的材料管理1、因本项目现场场地狭窄,要求组织施工材料的进场工作必须 精心细致,科学安排,减少材料在现场的堆放时间。2、材料进场后,根据施工平面布置图的不同分布区,分类码放 整齐,不得乱堆乱放。3、施工现场作业面的料具和剩余材料应及时清理回收,做到工 完场清,提高材料的周转使用效率,减少损耗。(六)现场文明施工、环境保护1、建立环境保护保证体系:建立以执行经理为首,由办公室、 现场经理、专业工长和各专业分包单位等人员组成的环境保护管理体 系O2、为减小施工时对附近居民生活的影响,将施工噪音降至最低, 现场砂浆搅拌机、木工机械等设施工棚应降低噪音。3、装修施工阶段,施工设置垃圾集中堆放区,以利于统一外运
