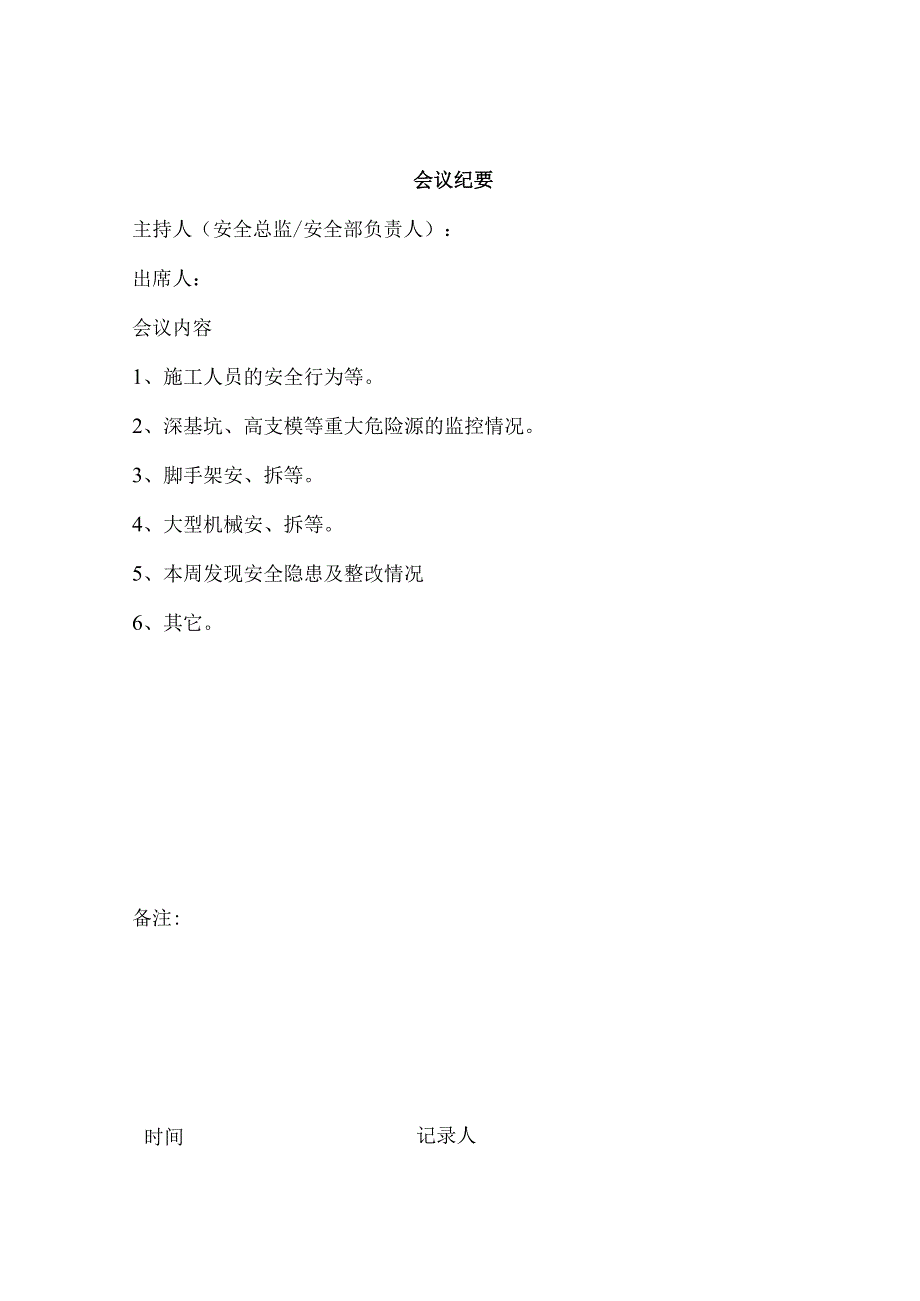

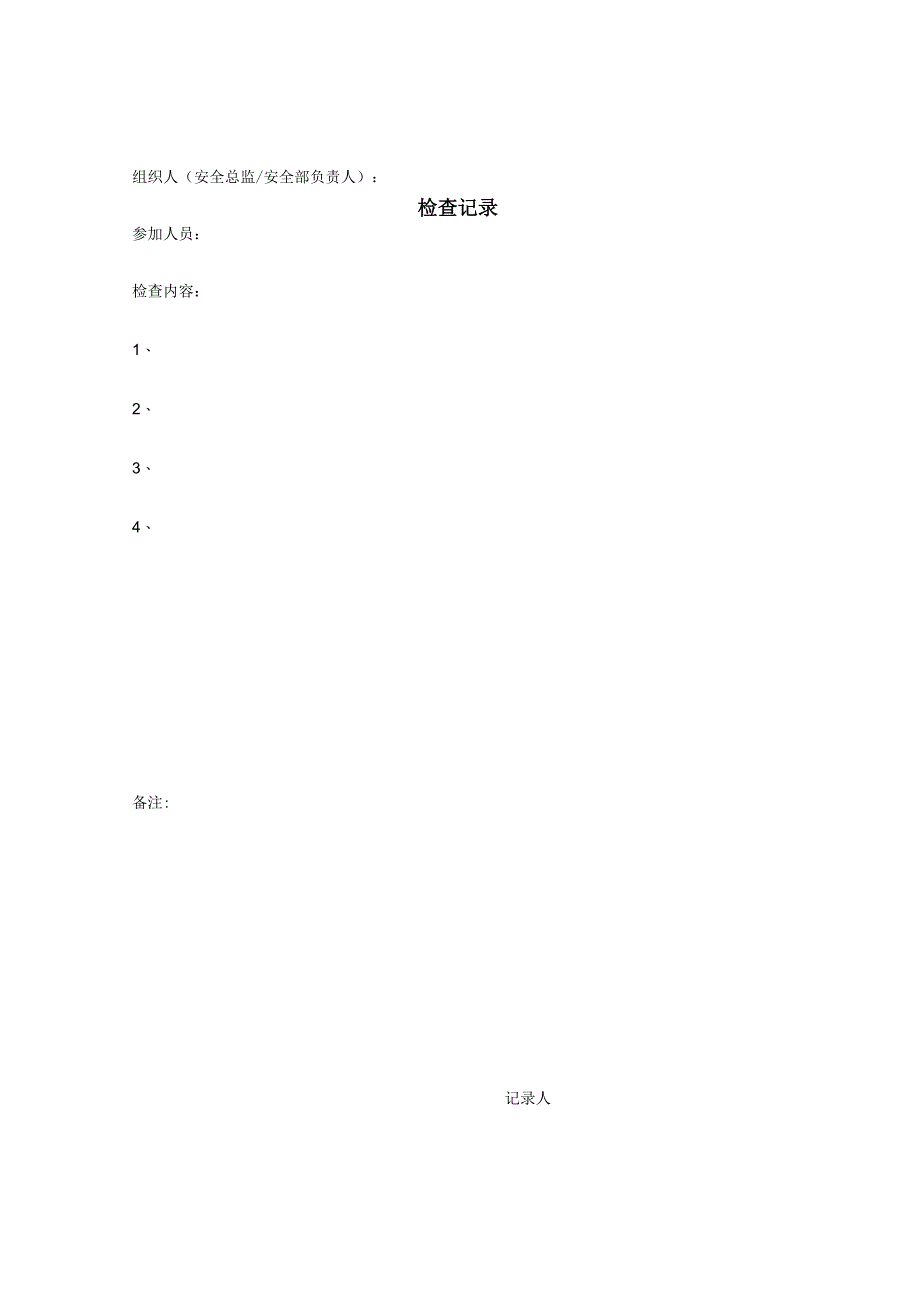

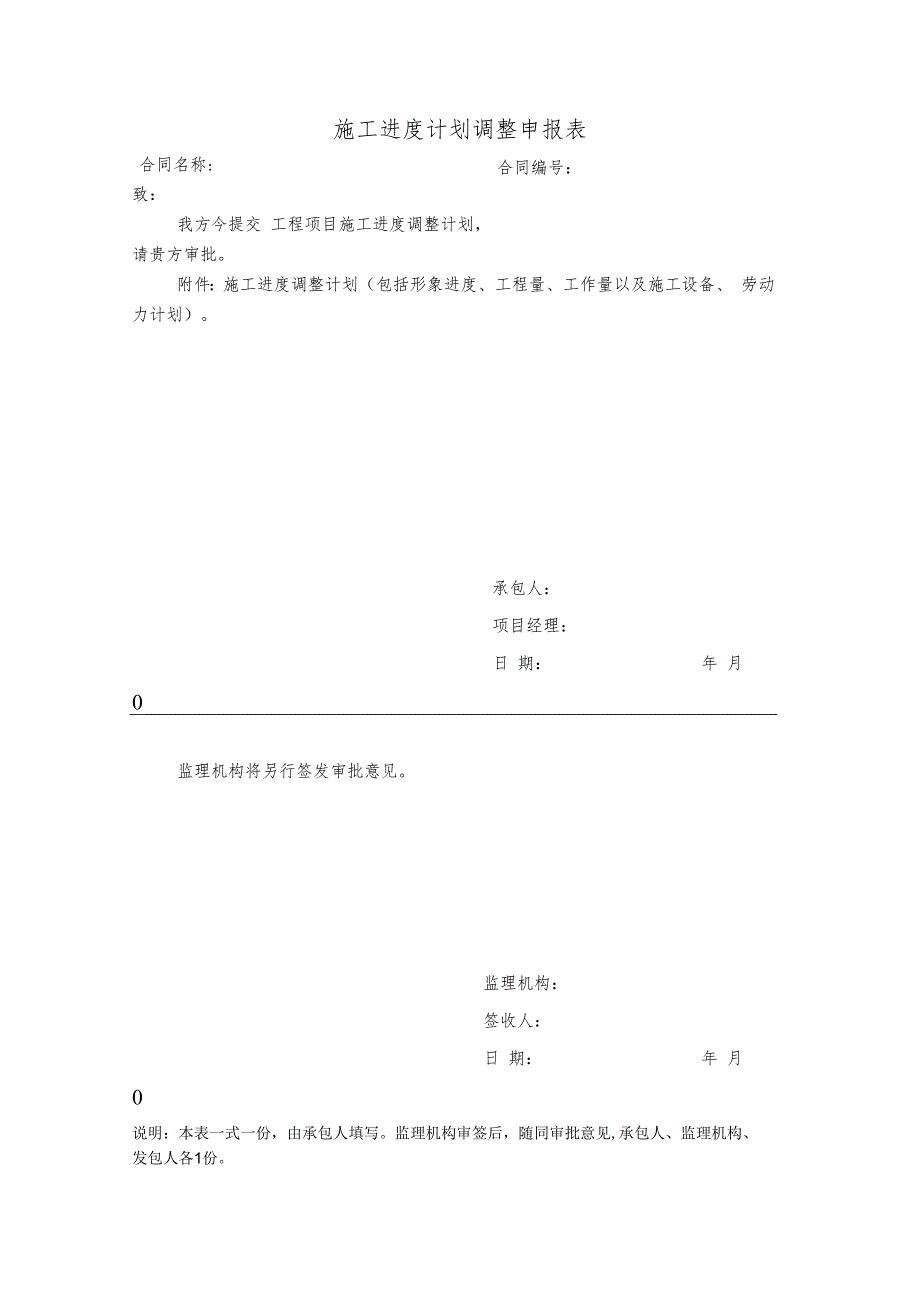

合同名称:施工进度计划调整申报表合同编号:致:我方今提交 工程项目施工进度调整计划,请贵方审批。附件:施工进度调整计划(包括形象进度、工程量、工作量以及施工设备、 劳动力计划)。承包人:项目经理:日 期:年 月0监理机构将另行签发审批意见。监理机构:签收人:日 期:年 月0说明:本表一式一份,由承包人填写。监理机构审签后,随同审批意见,承包人、监理机构、 发包人各1份。会议纪要主持人(安全总监/安全部负责人):出席人:会议内容1、施工人员的安全行为等。2、深基坑、高支模等重大危险源的监控情况。3、脚手架安、拆等。4、大型机械安、拆等。5、本周发现安全隐患及整改情况6、其它。备注:时间记录人组织人(安全总监/安全部负责人):参加人员:检查内容:1、2、3、4、检查记录记录人备注:
