《某中学办公楼、图书馆工程施工质量保证措施.docx》由会员分享,可在线阅读,更多相关《某中学办公楼、图书馆工程施工质量保证措施.docx(8页珍藏版)》请在第壹文秘上搜索。

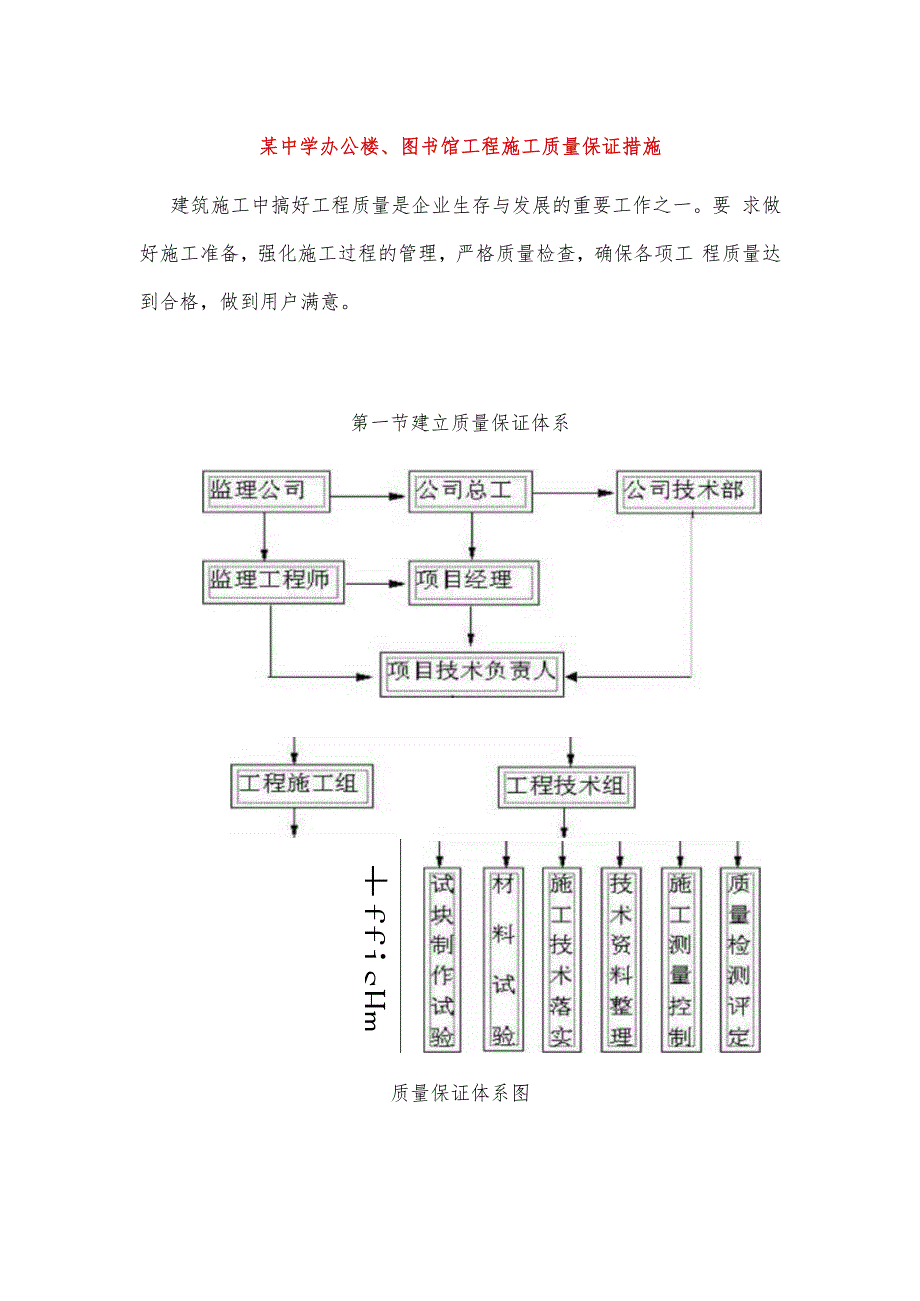

1、某中学办公楼、图书馆工程施工质量保证措施建筑施工中搞好工程质量是企业生存与发展的重要工作之一。要 求做好施工准备,强化施工过程的管理,严格质量检查,确保各项工 程质量达到合格,做到用户满意。第一节建立质量保证体系ffisHm质量保证体系图第二节搞好施工前的准备认真组织各专业管理人员学习施工图纸,地质资料,搞清设计意 图,解决图纸错漏、各专业图纸设计交叉的矛盾,设计不合理及材料 代用等问题,做好记录,提交监理、设计单位审定,由设计单位提出 书面变更通知单。编制工程施工预算,施工组织设计,确定各项工程的施工工艺流 程与施工方法、人员、设备安排。对进场材料、构件都要按规定取得出厂合格证、试验单,需做

2、二 次试验的,及时取样送检,试验合格后方可用于工程上。钢筋、钢构件的焊接,操作人员要有焊工培训合格证,操作前, 做焊件试验,试验合格后,才能参加施工操作。建立测量小组,配齐工作人员。组长由工程师任职,建筑物的轴 线位置与标高测量完成后,测量组长要亲自参加复查,书面交给监理 部门检查验收,不得草率一次成活。严格控制设计变更,材料代用。凡工程需做变更与材料代用,一 律由设计部门提出正式通知单,方可进行变更和代用。依据工程设计,提出混凝土、砂浆的种类和强度等级,将进场的 材料送检测站,委托试验,取得配比单,方可进行工程施工。不得套 用其他的配比施工。工地配备标准养护箱、回弹仪、坍落度桶各一个。配备混

3、凝土、 砂浆试模若干组。指定专人负责取样送试,制作试块,做好试块的养 护与试压工作。二、加强施工过程中的管理分项工程施工前做好技术交底。使每个操作人员都能了解工程的 施工工艺,操作方法,质量要求,按设计要求和施工操作规范进行施 Xo做到一次成活,不返工。施工班组分项工程的施工,实行样板制,挂牌制,按工艺卡进行 施工。公司对项目实行三检制度,一检:公司对单位工程进行评定, 二检:项目经理部进行质量检查评定验收,三检:施工班组对分项工程检查验收项目部严格质量检查制、自检、互检、交接检制,不合格的一定 要重做。确保每道工序的施工质量。地槽、地坑、地基挖掘好后,要逐个检查验收。挖掘的轴线尺寸, 断面尺

4、寸,标高和地质情况必须符合设计要求,地质不符合要求的, 要提出报告,交监理、设计部门提出处理意见,按设计部门提出的变 更单进行处理。进场的构配件,要有出厂合格证、试验单。进场后逐个进行检 查:品种、规格、质量、数量,必须符合设计要求。质量规格不符和 局部有损坏的,提交设计部门鉴定,确定处理意见,决定能否使用。混凝土与砂浆拌制前,按检测站提供的配比单,依据现场材料 的含水率制定施工配比单和一次搅拌各种材料数量。投料设专人看管 过称与材料的增减。钢筋的焊接,竖向粗钢筋采用直螺纹机械连接和水平粗钢筋采 用闪光对焊,焊接严格按专业操作规程和图纸设计要求施焊,完成后, 取样送试,焊接质量必须合格。钢筋绑

5、扎接头位置和搭接长度,必须符合图纸设计要求和施工 规范要求。板受力钢筋用砂浆块垫起,上层筋用铁马登架起。梁的钢 筋用6 25短钢筋垫起。柱子纵向钢筋,四角用塑料卡子固定,控制 钢筋混凝土保护层的厚度。钢模板用前必须清除表面、侧面的杂物,刷隔离剂一道。U形卡、 L形卡按要求设置。支模时,模板不得空放,防止模板变形或缝隙充 满水泥浆,造成脱模困难,影响产品质量。木模板、胶合板严格控制产品质量,材料品种、质量、规格尺寸、 制作质量必须符合产品质量要求。做到保证混凝土质量,能多次周转 使用。依据工程结构不同类别进行模板设计,数量大的制成定型模板。 做到可靠、经济,又能保证混凝土的施工质量。混凝土浇筑完

6、12h后,盖草袋或包塑料薄膜养护,不少于7。混凝土柱,为了保证位置,混凝土浇筑后,再做一次垂直度检查, 做一次纠正,防止柱子上部移位。混凝土柱浇筑前,铺一层与混凝土同强度等级的水泥砂浆一道, 厚5-10Cnl再浇混凝土,防止柱底出现空洞蜂窝麻面。模板制作,面板必须刷隔离剂一道。混凝土浇筑前浇水湿润, 防止混凝土粘连,脱模时,结构表面出现麻面。砖墙砌筑,要求抄平,立线杆,挂外线或双面挂线,采用三一 砌豉法操作,确保墙面横平竖直,灰缝饱满,灰浆饱满,组砌合理, 接槎与拉结筋设计符合设计要求。屋面与卫生间防水施工。找平层按要求抹灰,水平立面交接处, 管口处做园角,地面找好流水坡度。防水层按施工操作规

7、程做,铺粘, 接好缝。为了避免多次试验,防水层完成后要逐个进行检查,认定合 格后,再进行淋水或闭水试验。合格后做好保护,防止损坏。第三节本工程采用的具体措施模板工程(1)模板施工前,必须进行设计,保证模板结构的强度,刚度与稳 定。配板合理,装拆方便。(2)模板选择,种类与规格必须符合设计要求。(3)模板制作加工要精细,尺寸准确、方正,板边顺直。(4)支模时,立柱下的地面要夯实。梁下立柱底面须垫大方。立柱 纵横立柱,按设计要求进行拉结,确保立柱不下沉,支架结构的稳定。 柱下加对头楔,随时调整模板的高度。(5)梁板模板安装,要按轴线、标高线找正,确保结构位置标高准 确。模板安装做到尺寸准确,接缝严

8、密。安装误差满足施工规范要求。 确保结构、尺寸、标高准确,不漏浆。梁柱侧模支顶牢固,防止倾斜 与胀模。(6)混凝土施工中,下部设专人看护,发现问题及时采取补救措施。(7)模板加工前刷隔离剂,便于模板拆除,混凝土结构表面整洁。钢筋工程(1)进场的钢材除了有出厂合格证和试验单外,须进行二次试验, 合格后方可用于施工。(2)应用新技术代换钢材,须经设计部门核定同意方可用于工程上, 代用钢材必须有试验单,二次试验合格后方准用于施工。(3)进场的钢材有锈蚀、油泥必须清净,保证钢筋的使用要求。(4)钢筋加工,按设计图纸操作规程下料、焊接和弯折。(5)钢筋绑扎要按设计要求进行,梁、板上划线,按线绑扎。绑扎

9、牢固,上部筋用铁马登支起,确保钢筋的设计位置Q(6)安装时梁下,两层筋中间加短钢筋垫起,板筋下垫砂浆块,确 保钢筋的位置,不漏筋。混凝土工程(1)进场的水泥要有出厂合格证、试验单。砂子、石子、试验材质 必须合格。(2)混凝土配合比,由市检测站提供,随时测定砂、石的含水率及 时调整混凝土的施工配合比。施工中经常检查混凝土的和易性、坍落 度,保证混凝土的拌合质量。(3)楼板混凝土施工时,施工人员不得将料斗放在模板上或人站在 上层钢筋上操作。混凝土振捣时不得碰撞钢筋,确保钢筋位置准确,不漏筋。(4)强度等级不同的混凝土,要向操作人员说清楚,料斗上做明显 的标识,防止弄错。(5)混凝土振捣时,采用快插

10、、慢拨的方法,做到振捣均匀,不漏 振,也不过振。防止混凝土出现蜂窝麻面孔洞。(6)每浇筑一段,随时用振捣器振实,拍平,保证上表面的平整。 砌筑工程(1)破进场后检查砖的质量,、规格尺寸、翘曲、裂纹等必须符合 设计要求,按规定送试,合格后方可用于施工。(2)砂浆配比由市检测站下达,随时检查砂子的含水率,制定施工 配比。砂浆中掺粉煤灰,试验必须合格。(3)投料采用电子秤计量。确保配比准确。(4)拌合的砂浆3h以内用完,不得使用过夜砂浆。(5)砌筑时一砖墙单面挂线,一砖半以上的墙挂双线。施工采用“三 一”砌砖法操作,确保墙面平整,灰浆饱满。(6)砖砌筑前提前一天浇水,严禁干砖上墙,确保砌体的质量。门

11、窗安装(1)门窗进场要有出厂合格证,安装前进行全面检查种类规格、附 件、保护膜必须符合设计要求。(2)抄平测量找出洞口位置,修正好洞口,按操作规程安装,临时 固定,吊正,发泡填框与墙间缝隙,加密封膏,安装五金配件,清理 表面。每项都必须按操作规程进行。事先做样板检查合格后,再大面 铺开,确保安装质量。顶棚、墙面抹灰(1)顶棚:抄平找出顶棚水平线,清净基层,刮素水泥浆,做找 平层与面层,找平层用木抹子抹,刮板刮平面层用木抹子抹,刮板刮 平,铁抹子压光。抹灰时从四边向中间抹,确保顶棚抹灰面平整线条 顺直。(2)墙面抹灰,清净基层,吊垂直贴饼充筋,做找平层,再做面层, 操作方法同顶棚。做好门窗护角。

12、做到墙面平整墙面垂直。门窗、窗 台板、散热器做好保护,教育操作人员,尊重别人的劳动成果,减少 损失。(3)砂浆按体积比配料,设专人管理,确保抹灰砂浆质量,防止随 便加水泥引起抹面开裂。外墙贴面砖(1)面砖进场要有出厂合格证、试验单。进场后开箱检查,种类、 规格、颜色,吸水率必须符合设计要求。(2)水泥要有出厂化验单,砂子试验必须合格。砂浆配比执行体积 比,设专人管理。(3)由上到下吊垂直线,抄平找出墙面的四角,洞边的边线和洞口 的水平线。从上到下做墙面的找平层。(4)分层弹线由下到上摆砖,刮水泥砂浆贴面砖。敲实附线,拨正。 做到表面平整,灰健顺直粘贴牢固。(5)面砖用前必须用水浸泡两天,阴干,防止日晒砖面脱落。回填土(1)基础周边的土,排净积水,分层用铁夯或蛙式打夯机夯实,尤 其是边角部分一定要仔细夯实。大面积回填土,可用推土机推碾,再 用蛙式夯机夯实。采用环刀法分层检测夯实的密实度合格率必须达到 90%以上。(2)用于回填的士要用防雨布盖好,防止雨淋含水率过高,无法使 用。(3)暖气沟施工挖槽后,检查地基土的密实度。不均匀时,再进行 一次夯实,防止沟墙下沉。第四节成品保护教育职工爱护完成的产品,做好保护工作。制定成品保护制度,做好交接检工作,对施工中损坏的部门,执 行罚款处理。装饰阶段,设专人看管,防止损坏。对已完的工程,采取一些必要的防护措施加以保护。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
