某大厦空调系统施工组织设计.docx

上传人:p** 文档编号:492596 上传时间:2023-09-19 格式:DOCX 页数:31 大小:82.87KB
下载 相关 举报
某大厦空调系统施工组织设计.docx_第1页
第1页 / 共31页
某大厦空调系统施工组织设计.docx_第2页
第2页 / 共31页
某大厦空调系统施工组织设计.docx_第3页
第3页 / 共31页
某大厦空调系统施工组织设计.docx_第4页
第4页 / 共31页
某大厦空调系统施工组织设计.docx_第5页
第5页 / 共31页
某大厦空调系统施工组织设计.docx_第6页
第6页 / 共31页
某大厦空调系统施工组织设计.docx_第7页
第7页 / 共31页
某大厦空调系统施工组织设计.docx_第8页
第8页 / 共31页
某大厦空调系统施工组织设计.docx_第9页
第9页 / 共31页
某大厦空调系统施工组织设计.docx_第10页
第10页 / 共31页
亲,该文档总共31页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《某大厦空调系统施工组织设计.docx》由会员分享,可在线阅读,更多相关《某大厦空调系统施工组织设计.docx(31页珍藏版)》请在第壹文秘上搜索。

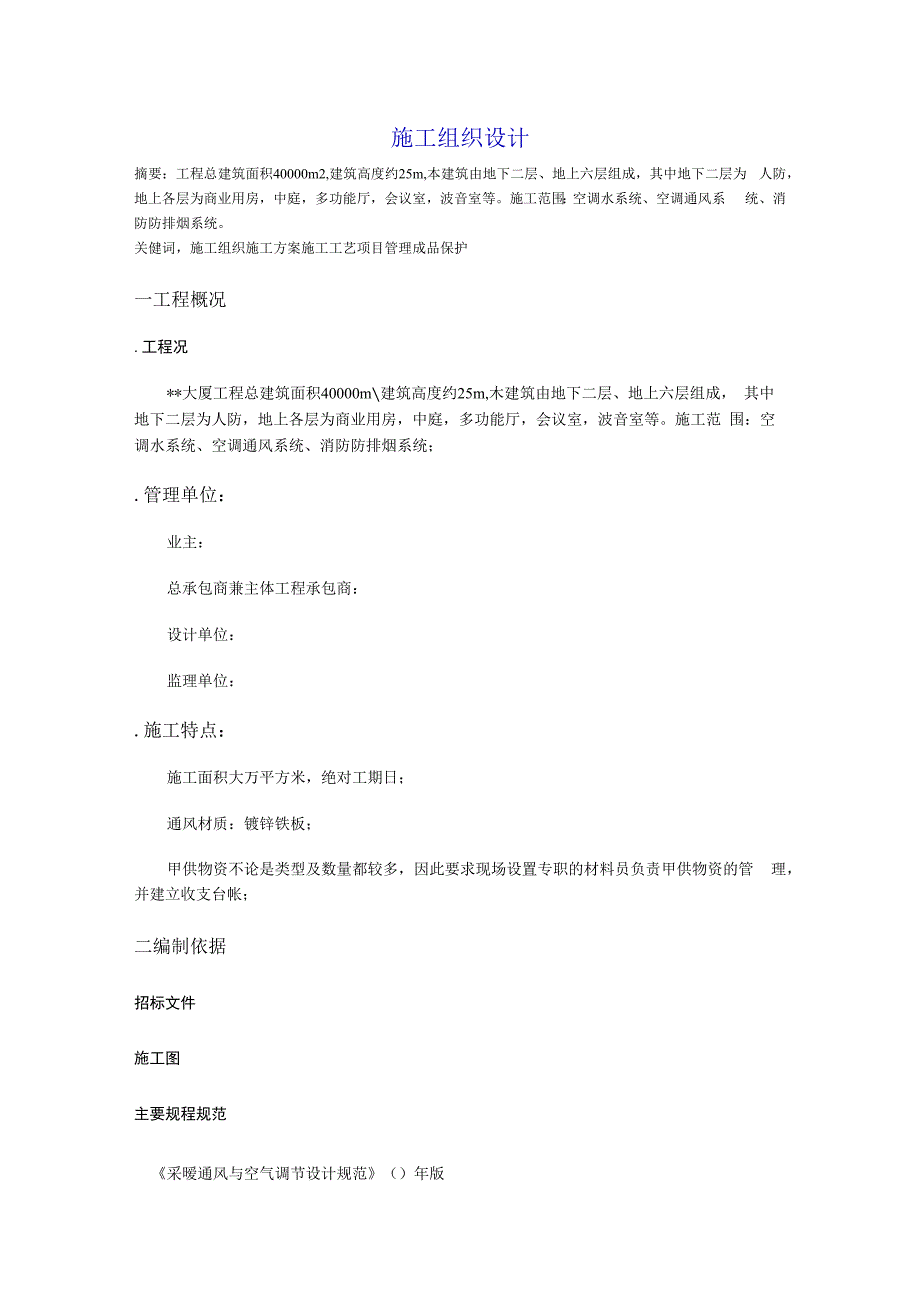

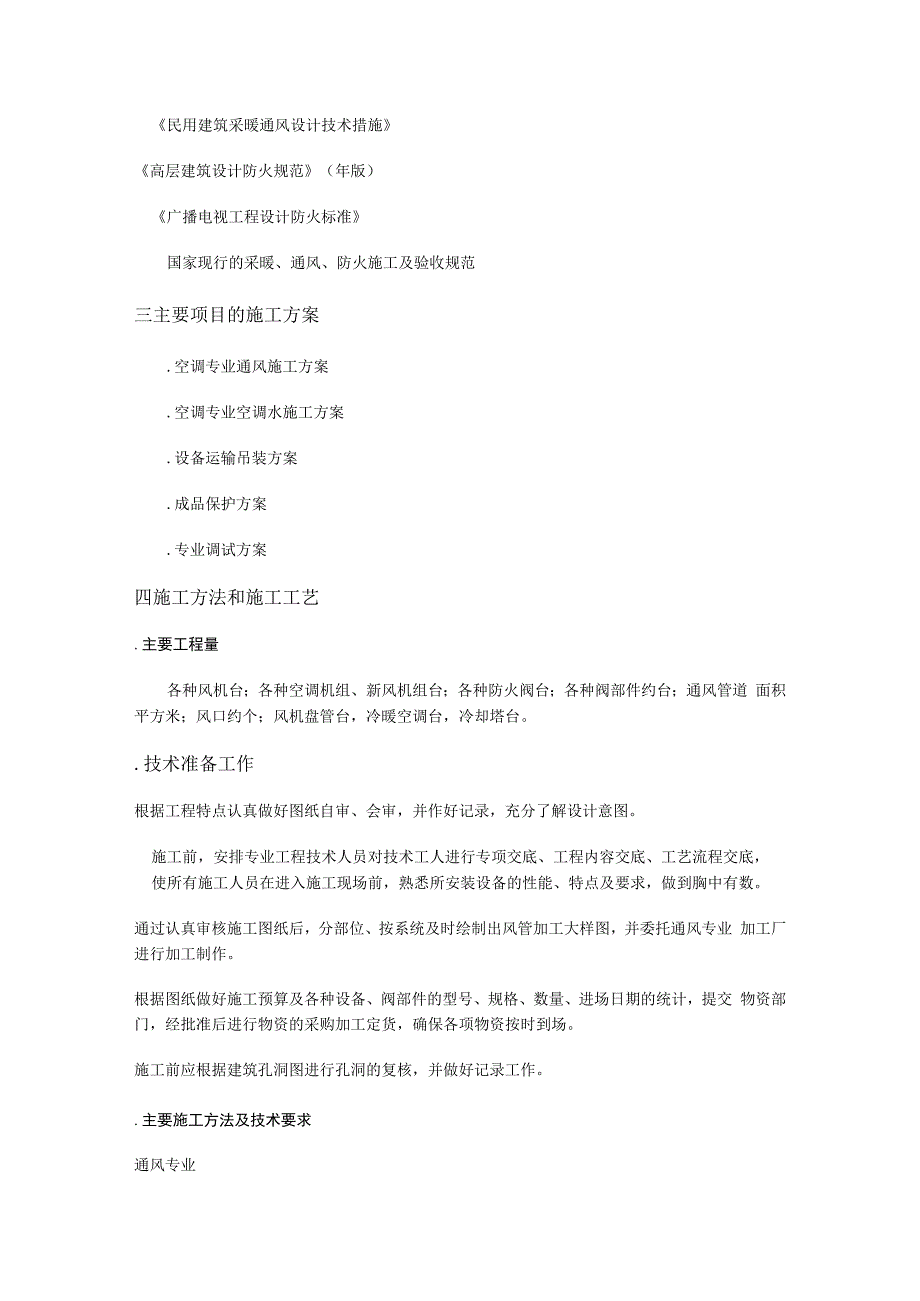

1、施工组织设计摘要:工程总建筑面积40000m2,建筑高度约25m,本建筑由地下二层、地上六层组成,其中地下二层为 人防,地上各层为商业用房,中庭,多功能厅,会议室,波音室等。施工范围:空调水系统、空调通风系 统、消防防排烟系统。关健词,施工组织施工方案施工工艺项目管理成品保护一工程概况.工程况*大厦工程总建筑面积40000m建筑高度约25m,木建筑由地下二层、地上六层组成, 其中地下二层为人防,地上各层为商业用房,中庭,多功能厅,会议室,波音室等。施工范 围:空调水系统、空调通风系统、消防防排烟系统;.管理单位:业主:总承包商兼主体工程承包商:设计单位:监理单位:.施工特点:施工面积大万平方米

2、,绝对工期日;通风材质:镀锌铁板;甲供物资不论是类型及数量都较多,因此要求现场设置专职的材料员负责甲供物资的管 理,并建立收支台帐;二编制依据招标文件施工图主要规程规范采暧通风与空气调节设计规范()年版民用建筑采暖通风设计技术措施高层建筑设计防火规范(年版)广播电视工程设计防火标准国家现行的采暖、通风、防火施工及验收规范三主要项目的施工方案.空调专业通风施工方案.空调专业空调水施工方案.设备运输吊装方案.成品保护方案.专业调试方案四施工方法和施工工艺.主要工程量各种风机台;各种空调机组、新风机组台;各种防火阀台;各种阀部件约台;通风管道 面积平方米;风口约个;风机盘管台,冷暖空调台,冷却塔台。

3、.技术准备工作根据工程特点认真做好图纸自审、会审,并作好记录,充分了解设计意图。施工前,安排专业工程技术人员对技术工人进行专项交底、工程内容交底、工艺流程交底,使所有施工人员在进入施工现场前,熟悉所安装设备的性能、特点及要求,做到胸中有数。通过认真审核施工图纸后,分部位、按系统及时绘制出风管加工大样图,并委托通风专业 加工厂进行加工制作。根据图纸做好施工预算及各种设备、阀部件的型号、规格、数量、进场日期的统计,提交 物资部门,经批准后进行物资的采购加工定货,确保各项物资按时到场。施工前应根据建筑孔洞图进行孔洞的复核,并做好记录工作。.主要施工方法及技术要求通风专业3.1.1风管及部件的安装3.

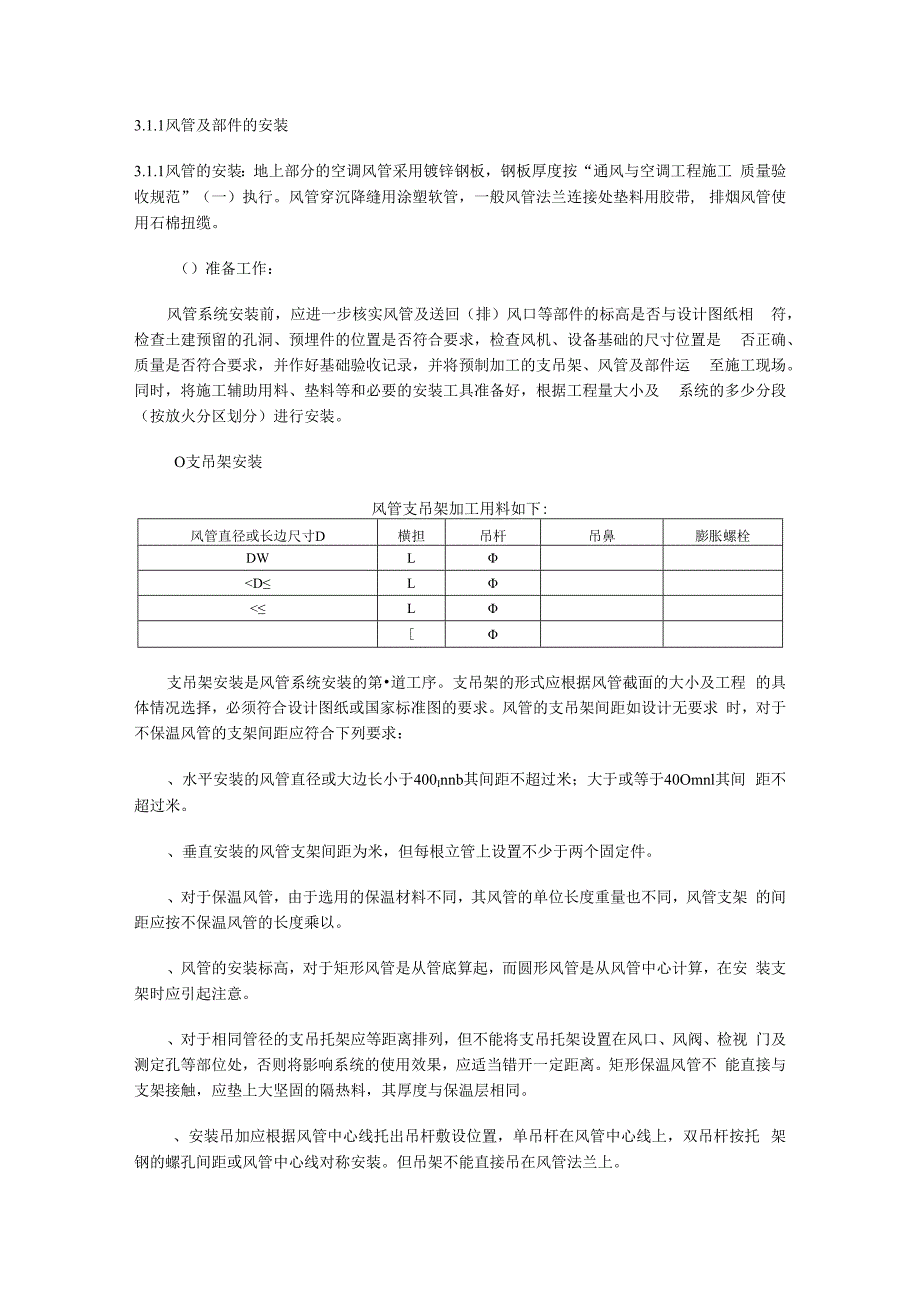

4、1.1风管的安装:地上部分的空调风管采用镀锌钢板,钢板厚度按“通风与空调工程施工 质量验收规范”(一)执行。风管穿沉降缝用涂塑软管,一般风管法兰连接处垫料用胶带, 排烟风管使用石棉扭缆。()准备工作:风管系统安装前,应进一步核实风管及送回(排)风口等部件的标高是否与设计图纸相 符,检查土建预留的孔洞、预埋件的位置是否符合要求,检查风机、设备基础的尺寸位置是 否正确、质量是否符合要求,并作好基础验收记录,并将预制加工的支吊架、风管及部件运 至施工现场。同时,将施工辅助用料、垫料等和必要的安装工具准备好,根据工程量大小及 系统的多少分段(按放火分区划分)进行安装。O支吊架安装风管支吊架加工用料如下

5、:风管直径或长边尺寸D横担吊杆吊鼻膨胀螺栓DWLDLL支吊架安装是风管系统安装的第道工序。支吊架的形式应根据风管截面的大小及工程 的具体情况选择,必须符合设计图纸或国家标准图的要求。风管的支吊架间距如设计无要求 时,对于不保温风管的支架间距应符合下列要求:、水平安装的风管直径或大边长小于400Innb其间距不超过米;大于或等于40Omnl其间 距不超过米。、垂直安装的风管支架间距为米,但每根立管上设置不少于两个固定件。、对于保温风管,由于选用的保温材料不同,其风管的单位长度重量也不同,风管支架 的间距应按不保温风管的长度乘以。、风管的安装标高,对于矩形风管是从管底算起,而圆形风管是从风管中心计

6、算,在安 装支架时应引起注意。、对于相同管径的支吊托架应等距离排列,但不能将支吊托架设置在风口、风阀、检视 门及测定孔等部位处,否则将影响系统的使用效果,应适当错开一定距离。矩形保温风管不 能直接与支架接触,应垫上大坚固的隔热料,其厚度与保温层相同。、安装吊加应根据风管中心线托出吊杆敷设位置,单吊杆在风管中心线上,双吊杆按托 架钢的螺孔间距或风管中心线对称安装。但吊架不能直接吊在风管法兰上。、安装立管卡环应先在卡环半圆弧的中点划线,按风管位置和埋墙厚度将最上半个的卡 环固定好,再用线锤吊正,在保证重直的情况下再将下半个卡环固定0所有空调通风系统的防火阀,排烟阀均需单独支吊,以防止火灾时阀门变形

7、影响性能。3. 1. 2阀部件安装()防火阀安装按设计图纸要求,装置管径相应的68C-70C防火调节阀,阀片调节应 灵活,定位准确,易熔片应放在顺气流方向,执行机构距离墙体最小距离为IOOnIm。O排烟口安装后应做动作试验,包括手动、电动操作灵活可靠、严密。手动操作装置 连接应牢固,且复位灵活、准确。()消声器安装方向必须正确,并单独设置吊托卡,每台不少于付。O各种百叶送、回风口、散流器的安装与风管连接严密、牢固,明装在室内墙面或吊 顶上,应做到横平竖直,表面平整,风口与装饰面贴实,应达到无明显的缝隙,同一房间内 安装多个风口时,应保持安装一致,并考虑整体的协调。O各种蝶阀、多叶阀安装,其转轴

8、与风管的结合处要严密,方向应正确,阀片开、闭 灵活。安装后应加润滑油,无应标明调节角度,并能有效的固定。()接设备软管采用阻燃涂塑料布制作,长度-20OnInb要求松紧适度,安装时要平直、 方正。3. 1.3风口安装()凡有吊顶的房间的风口均为铝合金风口喷塑,所有风机盘管的回风口均为带滤网的 双层百叶风口,送风口为双层百叶风口,地下明装管道的风口为铝合金风口,地下室正压送 风双层百叶风口后加调节阀。()风管转弯半径一般=,矩形半径弯头应在导流叶片,导流叶片厚度为风管厚度两倍, 导流片间距不小于60,片数不小于两片。O风管穿墙和楼板之间的间隙应使用防火柔性材料密实填充。3. 1. 4管道保温O本

9、工程凡敷设在吊顶内的排烟管道需保温,保温材料为玻璃棉保温板,厚度为,容 重64Kg。保温层应密实,与风管之间不留间隙。O保温刷胶前,要求先将风管外表表面清除干净,使用保温专用胶,在环境温度+ 5 C以上操作。3. 1.5防腐刷油先清除所有附在管道表面的渍脂和污染物,以便进行风管的刷漆工作。角钢法兰、支、托吊架及各种钢制构件,除锈后涂防锈底漆两道。刷漆时,要保证按设计要求的涂层遍数,使漆膜均匀无漏涂。3. 1.6通风机、空气处理机安装3.1.6所有风机、均设置减振器,做法按照图集,悬吊式的设备安装时均 加装减振吊架,吊杆作穿楼板透孔加固。3. 1.6机组的基础必须平整,一般应高出地面一20Omn

10、u3.1.6风机安装减震器时,应严格按设计要求的减震器型号、数量和位置进 行安装。3.1.7空调系统的试运行及风量分配3. 1.7试运转的准备:为保证试运转工作顺利进行,必须制订试运转方案, 明确试运转和程序。根据方案要求,必须做好试运转前的准备工作。3. 1.7试运转应具备的条件:O通风与空调工程安装结束后,经建设单位与施工单位对工程质量检 查后,应符合施工验收规范和工程质量检验评定标准的要求。O制订试运转方案及日程定排表,并明确试运转现场负责人。()有关的设计图纸及设备技术资料齐全,并熟悉和了解设备性能及技术资料中的主要参数。O试运转所需用的水、电等,应具备使用的条件。O风机及附属设备所在

11、场地土建施工应完工,场地应清理干净。3.1.7设备单机试运转()风机的试运转准备工作.核对风机、电动机型号、规格及皮带轮直径是否与设计相符;.检查风机,电机两个皮带轮的中心是否在一条直线上,地脚上螺丝是否拧紧。.检查风机进出口外柔性接管是否严密。.传动皮带松紧是否适度。.检查轴承处是否有足够的润滑油,加注润滑油的种类和数量应符合设备技术文件的规 定。.用手盘车时,风朵叶轮应无卡碰现象;.检查风机调节阀门启、闭应灵活,定位装置应可靠;.检查电机,风机连接地线接应可靠。风管系统的风阀、风口检查。.主干管、支干管、支管上的多叶调节阀全开,若用三通闸板阀应调整到中间位置。风管内的防火阀阀片应放在开启位

12、置。送、回风口的调节阀全部开启。O风机的启动和运转、风机启动一次立即停止运转,检查叶轮与机壳有无磨擦和不正常的声音。风机的旋转 方向应与机壳上箭头所示的方向一致。、风机启动时应用钳形电流表测量电动机的启动电流。、风机运转中,应借助金属棒或螺丝刀。仔细倾听轴承内有无噪声来判断轴承是否损坏 或润滑油中是否混入杂物。风机运转一段时间后,用表面温度计测量轴承温度,其温度值不 应超过设备技术文件的规定,可参照表所列的数值。轴承温度轴承形式滚动轴承滑动轴承温度不宜高于、风机经上述运转检查正常后,可进行连续运转。运转应不小于个小时,试车完毕后, 填好试车记录以备存档。O风机及系统风量的测定与调整风机及系统风

13、量的测定与调整,应在风机正常运转,通风管网中所出现的毛病,如风道 漏风,风阀启闭不灵活或损坏等应消除后进行。风机和系统风量测定和调整应包括下列内容:风机最大风量及全压系统总送回风口风量。测试前,应首先检查测量仪器、仪表示什是否正确,是否经过校正。测量后,实测值与设计值偏差不应超%,并做好调试记录。空调水专业3. 2. 1管材材质要求.3.2.1冷冻水管道的管径大于或等于40n时采用无缝钢管,焊接或焊接法兰连接;管径小 于40mm时采用普通焊接钢管,W32时为丝扣连接,24Onim时为焊接或法兰连接,水管与 风机盘管连接处采用不锈钢软接头,凝结水管采用镀锌钢管,丝扣连接,法兰的衬垫采用2 mm厚

14、的石棉制品。3. 2.1当管径小于50mm时采用全铜闸板阀;当管径大于等于50mm时而小于150m时采用型 对夹式碟阀,当管径大于等于15Omm时采用型对夹式碟阀;止回阀采用型静音止回阀;泻压 安全阀采用型,阀门的开启压力为工作压力加;风机盘管上的电动阀与温控器配套订货。3. 2.1各种管材、型钢及各种阀部件在进场后认真检查,必须符合国家或部颁标准,有质量、 技术要求并有产品合格证。各种关断阀门在安装前应拆开清洗,为保证自控效果,经试压不漏方可使用。管道在安 装前必须清除脏液并刷洗内壁,将管内的沙子,铁屑及油污等清除干净,动态流量平衡阀安 装前和安装过程中均不能自行拆开,并严格按照产品说明书安

15、装。3. 2.1所有钢管在使用前应做外观检查,有缺陷的钢管不允许使用,管壁厚度偏差应满足规 范要求。3. 2.1钢管在安装前,管壁内、外表面应仔细清理,除去铁锈、渣质和污物,呈现金属光泽, 再按设计及规范要求做防腐处理。3. 2.1阀门应按有关规范要求进行抽检,有防火要求(或特别要求)的材料应具有政府消防 部门(或权威机构)的检定证明文件。3. 2. 2套管安装3. 2. 2管道穿墙壁或楼板,应设置钢制套管。根据所穿部位的厚度及管径尺寸确定套管规格、 长度。一般非保温管道套管内径应大于管道外径30mm;安装保温水管,其套管内径应满足 设计规定厚度的保温层通过。安装在楼板内的套管,其顶部应高出地面50mm,底部应与饰 面相平;套管与管道之间用非燃性保温材料填实;穿过厕所、厨房等潮湿房间的立管,套管 与管道之间可用油麻填实。3.2.2关于防水套管安装(见图集).柔性穿墙防水套管用于管道穿过墙壁之处受有震动或有严密防水要求的构筑物(做法 见图集);.刚性套管适用于钢管穿过墙壁之处有严密防水要

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
