《砌体工程施工.docx》由会员分享,可在线阅读,更多相关《砌体工程施工.docx(2页珍藏版)》请在第壹文秘上搜索。

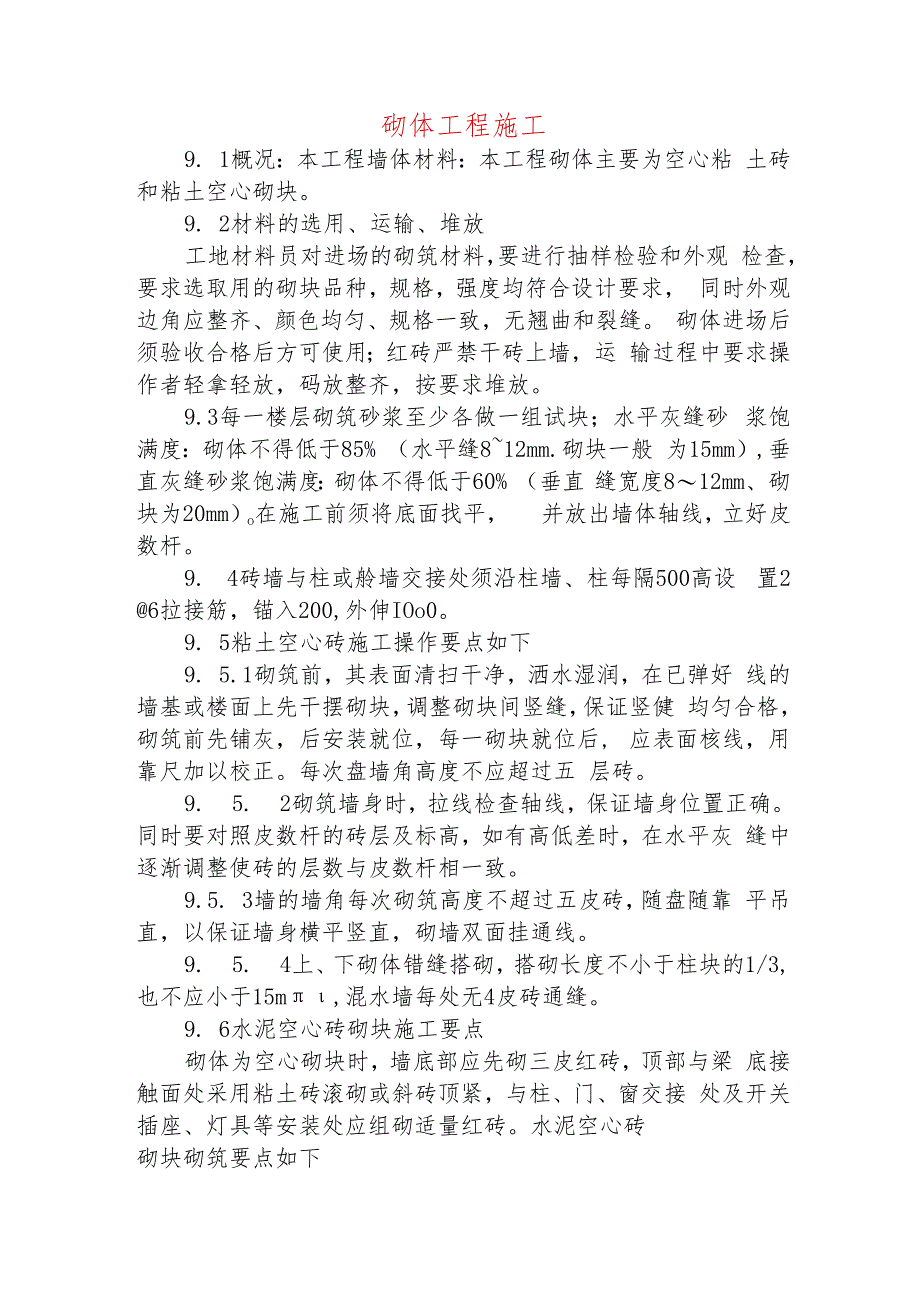

1、砌体工程施工9. 1概况:本工程墙体材料:本工程砌体主要为空心粘 土砖和粘土空心砌块。9. 2材料的选用、运输、堆放工地材料员对进场的砌筑材料,要进行抽样检验和外观 检查,要求选取用的砌块品种,规格,强度均符合设计要求, 同时外观边角应整齐、颜色均匀、规格一致,无翘曲和裂缝。 砌体进场后须验收合格后方可使用;红砖严禁干砖上墙,运 输过程中要求操作者轻拿轻放,码放整齐,按要求堆放。9.3每一楼层砌筑砂浆至少各做一组试块;水平灰缝砂 浆饱满度:砌体不得低于85% (水平缝812mm.砌块一般 为15mm),垂直灰缝砂浆饱满度:砌体不得低于60% (垂直 缝宽度812mm、砌块为20mm)o在施工前
2、须将底面找平, 并放出墙体轴线,立好皮数杆。9. 4砖墙与柱或舲墙交接处须沿柱墙、柱每隔500高设 置2 6拉接筋,锚入200,外伸IOo0。9. 5粘土空心砖施工操作要点如下9. 5.1砌筑前,其表面清扫干净,洒水湿润,在已弹好 线的墙基或楼面上先干摆砌块,调整砌块间竖缝,保证竖健 均匀合格,砌筑前先铺灰,后安装就位,每一砌块就位后, 应表面核线,用靠尺加以校正。每次盘墙角高度不应超过五 层砖。9. 5. 2砌筑墙身时,拉线检查轴线,保证墙身位置正确。 同时要对照皮数杆的砖层及标高,如有高低差时,在水平灰 缝中逐渐调整使砖的层数与皮数杆相一致。9.5. 3墙的墙角每次砌筑高度不超过五皮砖,随
3、盘随靠 平吊直,以保证墙身横平竖直,砌墙双面挂通线。9. 5. 4上、下砌体错缝搭砌,搭砌长度不小于柱块的1/3, 也不应小于15m,混水墙每处无4皮砖通缝。9. 6水泥空心砖砌块施工要点砌体为空心砌块时,墙底部应先砌三皮红砖,顶部与梁 底接触面处采用粘土砖滚砌或斜砖顶紧,与柱、门、窗交接 处及开关插座、灯具等安装处应组砌适量红砖。水泥空心砖砌块砌筑要点如下9. 6. 1砌块砌筑前,根据砌块高度和灰缝厚度计算皮数, 制作皮数杆,并将皮数杆竖立于墙的转角处和交接处,皮数 杆间距宜小于15mo9. 6.2砌块的生产龄期不少于28d,并清除砌块表面污 物和芯柱所用砌块孔洞的底部边角。9.6.3砌块一
4、般不需要浇水,当天气炎热且干燥时,可 提前喷水湿润。9. 6.4必须遵守“反砌”原则,每皮砌块应使其底朝上 砌筑。9.6.5砌块应对孔错缝搭接,如因结构影响不能满足要 求时,在砌块水平灰缝内设置拉结筋或钢筋网片。拉结筋用 2根直径6m的的I级钢筋,长度不小于700mm。但竖向通 缝不得超过两皮砌块。9.6.6水平灰缝应平直,按净面积计算的砂浆饱满度不 应低于90%。竖向灰缝采用加浆方法,使其砂浆饱满。9. 6.7空心砌块墙的转角处,应隔皮纵横墙砌块相互搭 砌。9. 6.8空心砌块墙的T字交接处,应隔皮使砌块端面露 头。因为有素柱芯柱,在纵横墙上交接处砌一块三孔大规格 砌块,砌块的中间孔正对横墙

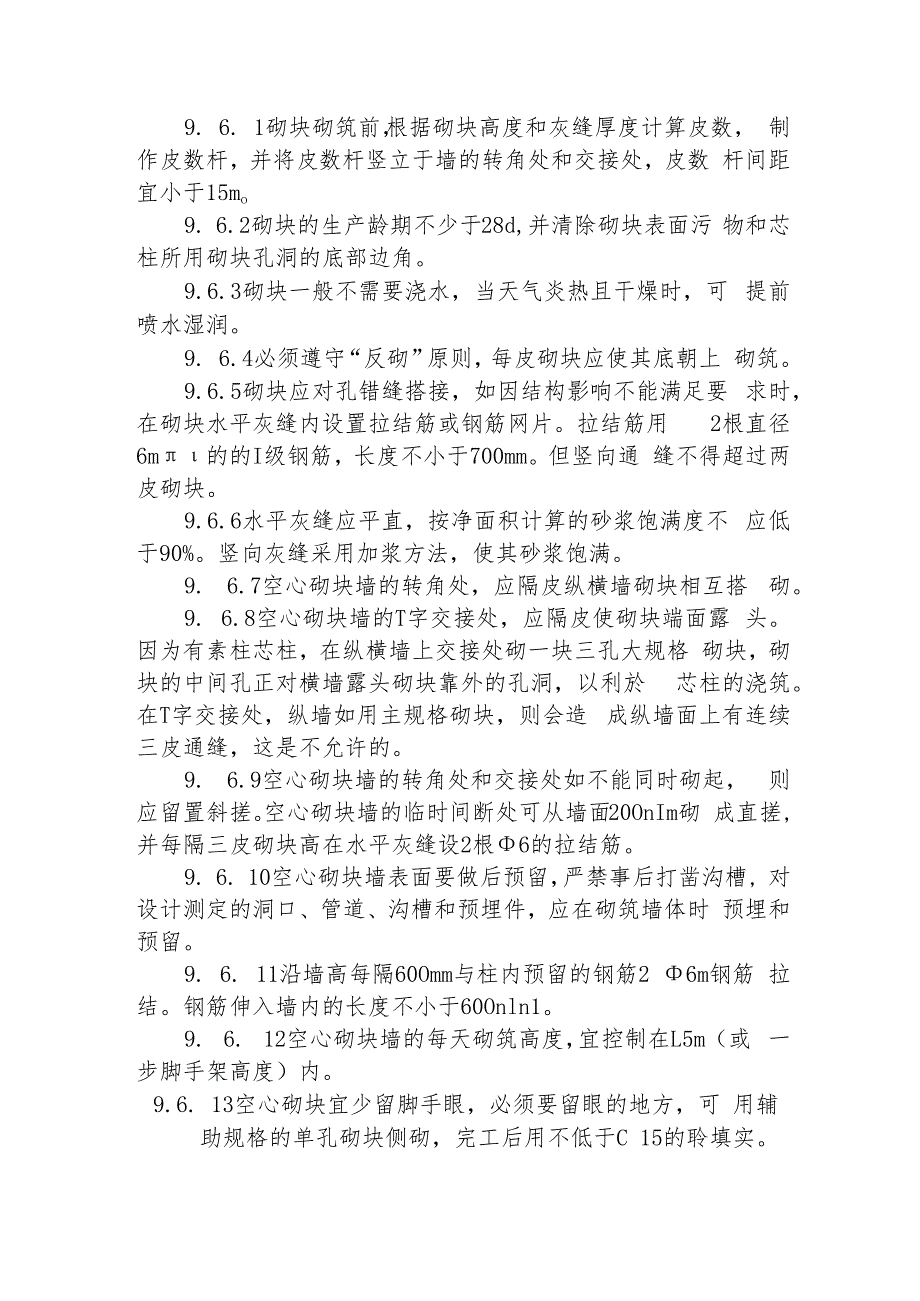

5、露头砌块靠外的孔洞,以利於 芯柱的浇筑。在T字交接处,纵墙如用主规格砌块,则会造 成纵墙面上有连续三皮通缝,这是不允许的。9. 6.9空心砌块墙的转角处和交接处如不能同时砌起, 则应留置斜搓。空心砌块墙的临时间断处可从墙面20OnIm砌 成直搓,并每隔三皮砌块高在水平灰缝设2根6的拉结筋。9. 6. 10空心砌块墙表面要做后预留,严禁事后打凿沟槽, 对设计测定的洞口、管道、沟槽和预埋件,应在砌筑墙体时 预埋和预留。9. 6. 11沿墙高每隔60Omm与柱内预留的钢筋2 6m钢筋 拉结。钢筋伸入墙内的长度不小于60Onln1。9. 6. 12空心砌块墙的每天砌筑高度,宜控制在L5m(或 一步脚手架高度)内。9.6. 13空心砌块宜少留脚手眼,必须要留眼的地方,可 用辅助规格的单孔砌块侧砌,完工后用不低于C 15的聆填实。
