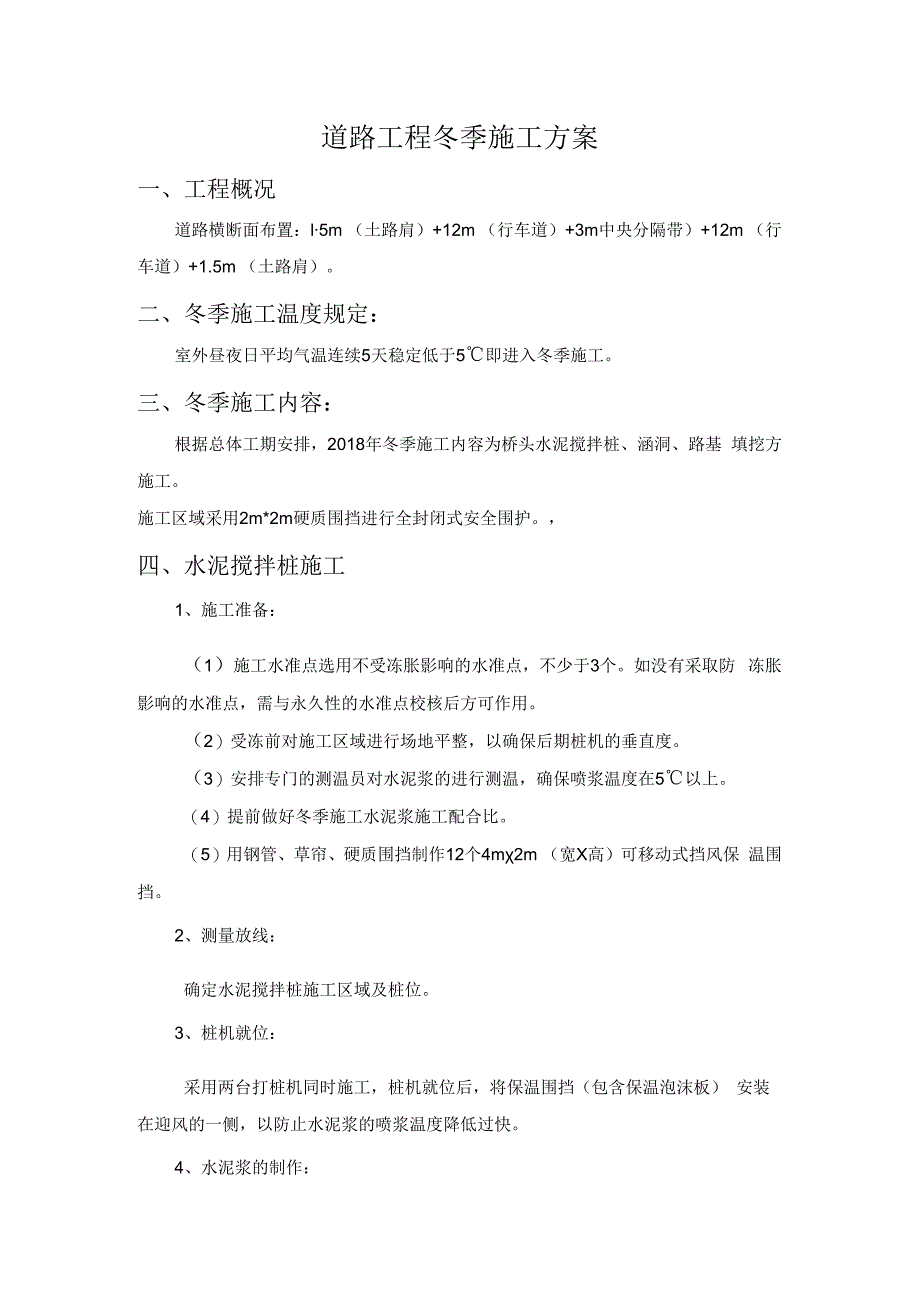

《道路工程冬季施工方案.docx》由会员分享,可在线阅读,更多相关《道路工程冬季施工方案.docx(5页珍藏版)》请在第壹文秘上搜索。
1、道路工程冬季施工方案一、工程概况道路横断面布置:l5m (土路肩)+12m (行车道)+3m中央分隔带)+12m (行车道)+1.5m (土路肩)。二、冬季施工温度规定:室外昼夜日平均气温连续5天稳定低于5即进入冬季施工。三、冬季施工内容:根据总体工期安排,2018年冬季施工内容为桥头水泥搅拌桩、涵洞、路基 填挖方施工。施工区域采用2m*2m硬质围挡进行全封闭式安全围护。,四、水泥搅拌桩施工1、施工准备:(1)施工水准点选用不受冻胀影响的水准点,不少于3个。如没有采取防 冻胀影响的水准点,需与永久性的水准点校核后方可作用。(2)受冻前对施工区域进行场地平整,以确保后期桩机的垂直度。(3)安排专

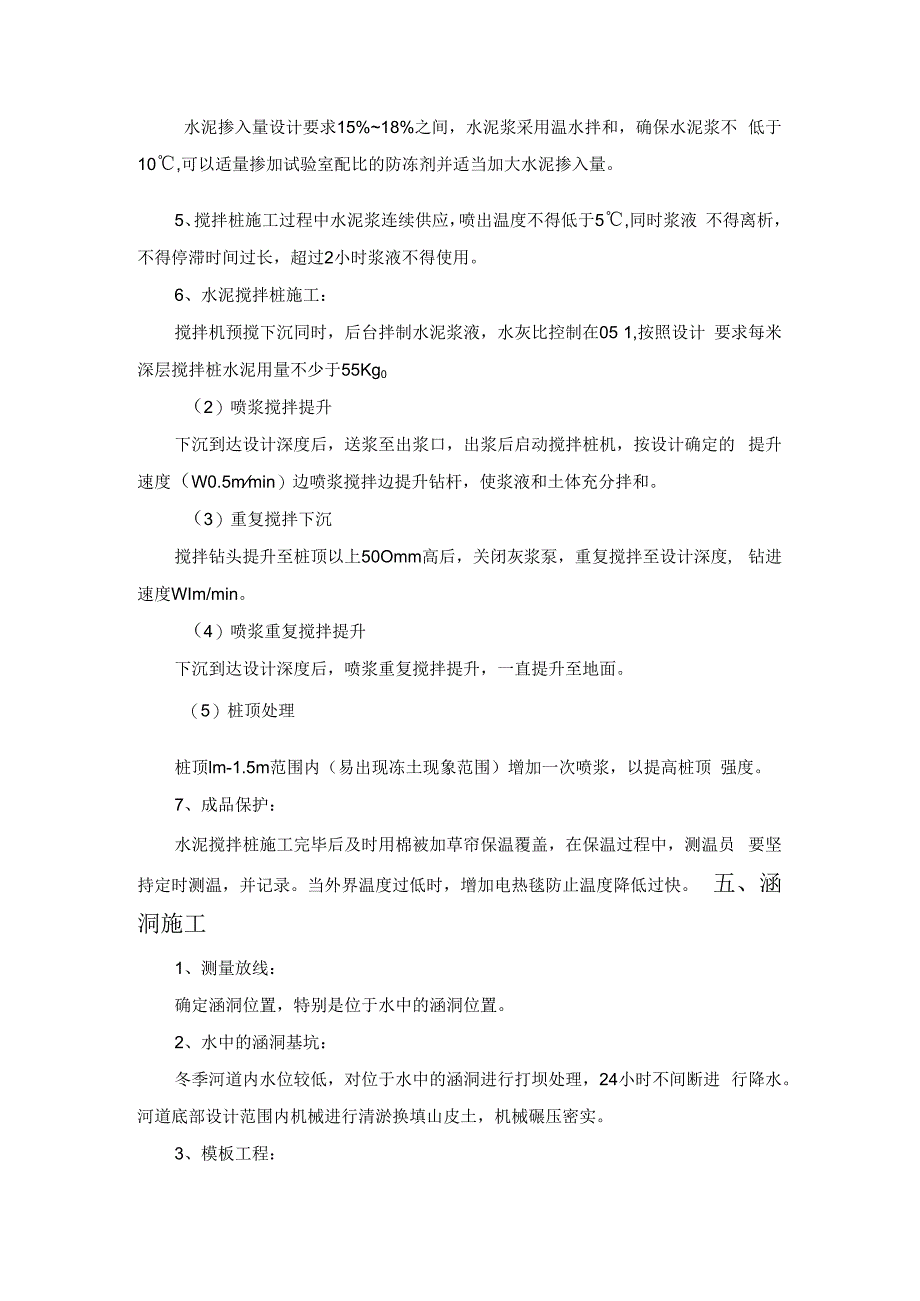

2、门的测温员对水泥浆的进行测温,确保喷浆温度在5以上。(4)提前做好冬季施工水泥浆施工配合比。(5)用钢管、草帘、硬质围挡制作12个4m2m (宽X高)可移动式挡风保 温围挡。2、测量放线:确定水泥搅拌桩施工区域及桩位。3、桩机就位:采用两台打桩机同时施工,桩机就位后,将保温围挡(包含保温泡沫板) 安装在迎风的一侧,以防止水泥浆的喷浆温度降低过快。4、水泥浆的制作:水泥掺入量设计要求15%18%之间,水泥浆采用温水拌和,确保水泥浆不 低于10,可以适量掺加试验室配比的防冻剂并适当加大水泥掺入量。5、搅拌桩施工过程中水泥浆连续供应,喷出温度不得低于5,同时浆液 不得离析,不得停滞时间过长,超过2小
3、时浆液不得使用。6、水泥搅拌桩施工:搅拌机预搅下沉同时,后台拌制水泥浆液,水灰比控制在05 1,按照设计 要求每米深层搅拌桩水泥用量不少于55Kg0(2)喷浆搅拌提升下沉到达设计深度后,送浆至出浆口,出浆后启动搅拌桩机,按设计确定的 提升速度(W0.5mmin)边喷浆搅拌边提升钻杆,使浆液和土体充分拌和。(3)重复搅拌下沉搅拌钻头提升至桩顶以上50Omm高后,关闭灰浆泵,重复搅拌至设计深度, 钻进速度WIm/min。(4)喷浆重复搅拌提升下沉到达设计深度后,喷浆重复搅拌提升,一直提升至地面。(5)桩顶处理桩顶lm-1.5m范围内(易出现冻土现象范围)增加一次喷浆,以提高桩顶 强度。7、成品保护
4、:水泥搅拌桩施工完毕后及时用棉被加草帘保温覆盖,在保温过程中,测温员 要坚持定时测温,并记录。当外界温度过低时,增加电热毯防止温度降低过快。 五、涵洞施工1、测量放线:确定涵洞位置,特别是位于水中的涵洞位置。2、水中的涵洞基坑:冬季河道内水位较低,对位于水中的涵洞进行打坝处理,24小时不间断进 行降水。河道底部设计范围内机械进行清淤换填山皮土,机械碾压密实。3、模板工程:(1)采用钢模板,在拼装前清除冻块冰渣、积雪。(2)模板涂刷化学脱模剂。(3)硅灌注前,对模板进行加热,使模板温度不低于5。4、粗、细骨料混凝土所用粗、细骨料不带冰雪,不得结块。5、碎拌和冬季搅拌彼时,严格控制碎的配合比和塌落

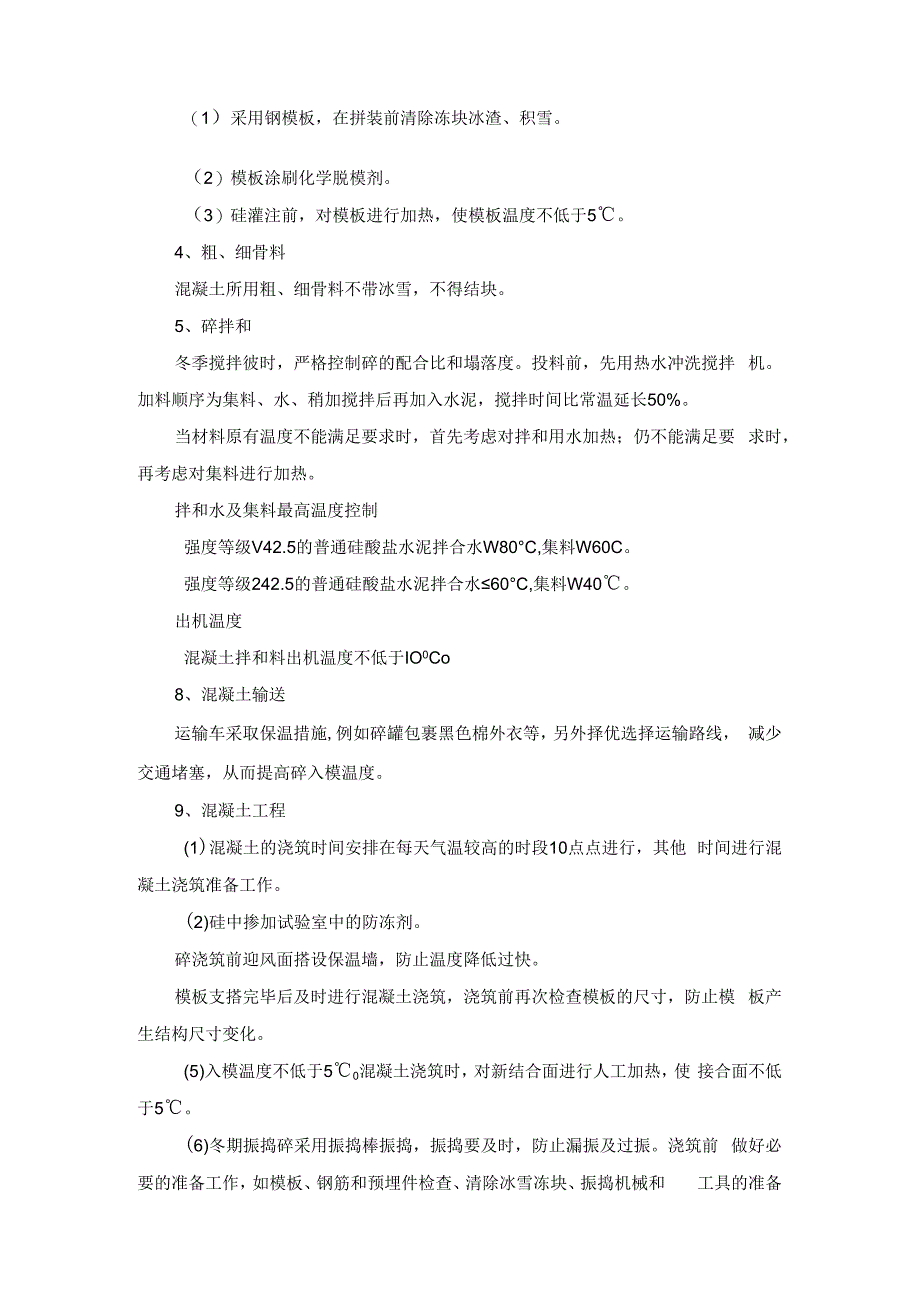

5、度。投料前,先用热水冲洗搅拌 机。加料顺序为集料、水、稍加搅拌后再加入水泥,搅拌时间比常温延长50%。当材料原有温度不能满足要求时,首先考虑对拌和用水加热;仍不能满足要 求时,再考虑对集料进行加热。拌和水及集料最高温度控制强度等级V42.5的普通硅酸盐水泥拌合水W80C,集料W60C。强度等级242.5的普通硅酸盐水泥拌合水60C,集料W40。出机温度混凝土拌和料出机温度不低于IO0Co8、混凝土输送运输车采取保温措施,例如碎罐包裹黑色棉外衣等,另外择优选择运输路线, 减少交通堵塞,从而提高碎入模温度。9、混凝土工程(1)混凝土的浇筑时间安排在每天气温较高的时段10点点进行,其他 时间进行混凝
6、土浇筑准备工作。(2)硅中掺加试验室中的防冻剂。碎浇筑前迎风面搭设保温墙,防止温度降低过快。模板支搭完毕后及时进行混凝土浇筑,浇筑前再次检查模板的尺寸,防止模 板产生结构尺寸变化。(5)入模温度不低于50混凝土浇筑时,对新结合面进行人工加热,使 接合面不低于5。(6)冬期振捣碎采用振捣棒振捣,振捣要及时,防止漏振及过振。浇筑前 做好必要的准备工作,如模板、钢筋和预埋件检查、清除冰雪冻块、振捣机械和 工具的准备等,在进行碎浇筑时四周对称浇筑,防止由一端向另一端推移浇筑时 造成模板受力不均匀产生倾斜,浇筑必须连续及高效地进行,争取在较短的时间 内完成。(7)混凝土养护与拆模碎浇筑完毕后,立即覆膜保
7、温,覆盖草帘子及棉被,如温度过低,增加电热 毯进行保温。对掺有抗冻剂的碎,在负温条件下严禁洒水养生。模板拆除时间根据混凝土强度及内外温差确定,避免夜间或气温骤降时拆 模。拆模后的碎表面温度与环境温度差不得大于15。碎抗压强度达到设计强度的40%以前,采用硅酸盐水泥的碎不得受冻。10、钢筋工程:焊接钢筋宜在室内进行;当必须在室外进行时,最低温度不 得低于-20,并采取防雪防风措施,减少焊件的温度差。焊接后的接头严禁立 刻接触冰雪。11、砌体工程:(1)砌块需干净,无冰霜附着;砂不得含有冰块或冻结团块。被水浸泡后 受冻的砌块不得使用。(2)砂浆采用普通硅酸盐水泥拌制,搅拌时间比常温时增加0.5-1
8、倍,且 随拌随用,砌石砂浆的稠度较常温时适当加大。砌筑时砂浆温度不得低于IOC, 砂浆与石料或砌块表面的温差不得超过20o(3)迎风面搭设挡风围挡,防止直吹砌体。六、路基填挖方1、半填半挖地段、挖填方交界处不得在冬季施工。2、路基基底处理:(1)冻结前完成表层清理,采取保温措施防止冻结。(2)填筑前将基底范围的积雪和冰块清除干净。(3)对需要换填土的地段或坑洼处需补土的基底选用山皮土回填,及时进 行整平压实。3、填挖方路基(1)路基填料,选用未冻结的砂类土、石渣等透水性良好的材料,不得使 用含水量过大的黏性土。(2)冬季施工填筑采取层薄、快压、连续作业的施工方法,迅速填完每一 层,争取使土少冻或不冻。(3)填筑时,按横断面全宽平填,每层松铺厚度比正常减少20%-30%,且 松铺厚度不得超过30cm,当前填筑完成当天完成碾压。(4)中途停止填筑时,需整平填层和边坡并进行覆土防冻,恢复施工时将 表面冰雪及覆土清除,并补充压实。(5)路床顶面覆盖防冻土,待冬季过后,铲除防冻土,观看下层是否受冻, 如受冻,一并拆除重新填筑。(6)冬季过后,必须对填方路堤进行补充压实,压实度达到设计规范要求。(7)挖方边坡不得一次挖到基底,需预留30Cm厚的覆盖层,待冬季过后, 再修整到基底。
