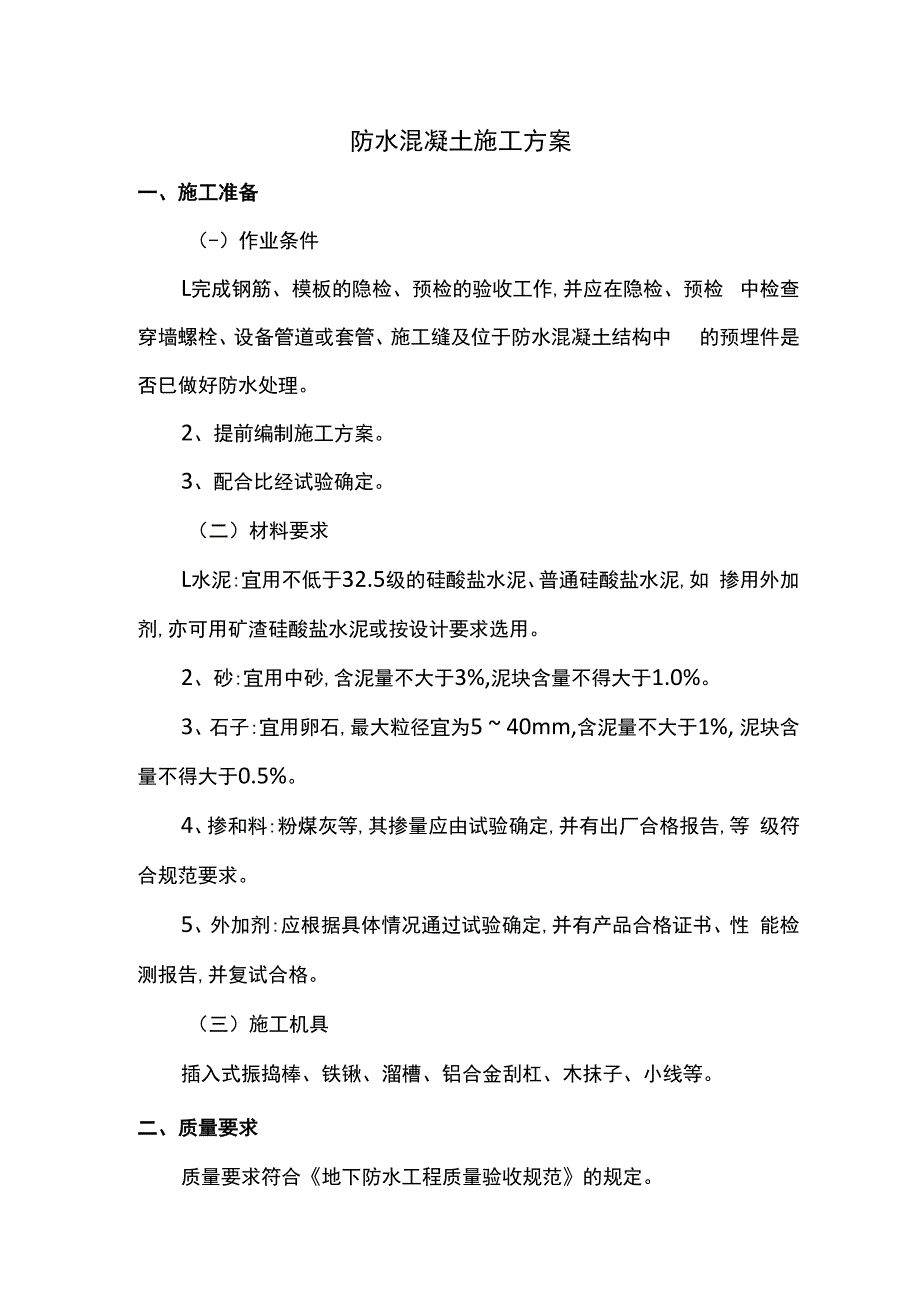

《防水混凝土施工方案.docx》由会员分享,可在线阅读,更多相关《防水混凝土施工方案.docx(6页珍藏版)》请在第壹文秘上搜索。
1、防水混凝土施工方案一、施工准备(-)作业条件L完成钢筋、模板的隐检、预检的验收工作,并应在隐检、预检 中检查穿墙螺栓、设备管道或套管、施工缝及位于防水混凝土结构中 的预埋件是否巳做好防水处理。2、提前编制施工方案。3、配合比经试验确定。(二)材料要求L水泥:宜用不低于32.5级的硅酸盐水泥、普通硅酸盐水泥,如 掺用外加剂,亦可用矿渣硅酸盐水泥或按设计要求选用。2、砂:宜用中砂,含泥量不大于3%,泥块含量不得大于1.0%。3、石子:宜用卵石,最大粒径宜为5 40mm,含泥量不大于1%, 泥块含量不得大于0.5%。4、掺和料:粉煤灰等,其掺量应由试验确定,并有出厂合格报告,等 级符合规范要求。5、

2、外加剂:应根据具体情况通过试验确定,并有产品合格证书、性 能检测报告,并复试合格。(三)施工机具插入式振捣棒、铁锹、溜槽、铝合金刮杠、木抹子、小线等。二、质量要求质量要求符合地下防水工程质量验收规范的规定。项序项 目允许偏差或允许值(mm)主 控项 目1原材料、配合比及坍落度第4.L7条2抗压强度、抗渗压力第4.1.8条3细部做法第4.1.9条般项目1表面质量第4.1.10条2裂缝宽度0.2mm3防水混凝土结构厚度之250mm+ 15mmz-IOmm迎水面保护层保护层厚度 50mm10mm三、工艺流程作业准备一混凝土搅拌一运输一混凝土浇筑一养护四、操作工艺(-)混凝土搅拌投料顺序石子一砂T水泥

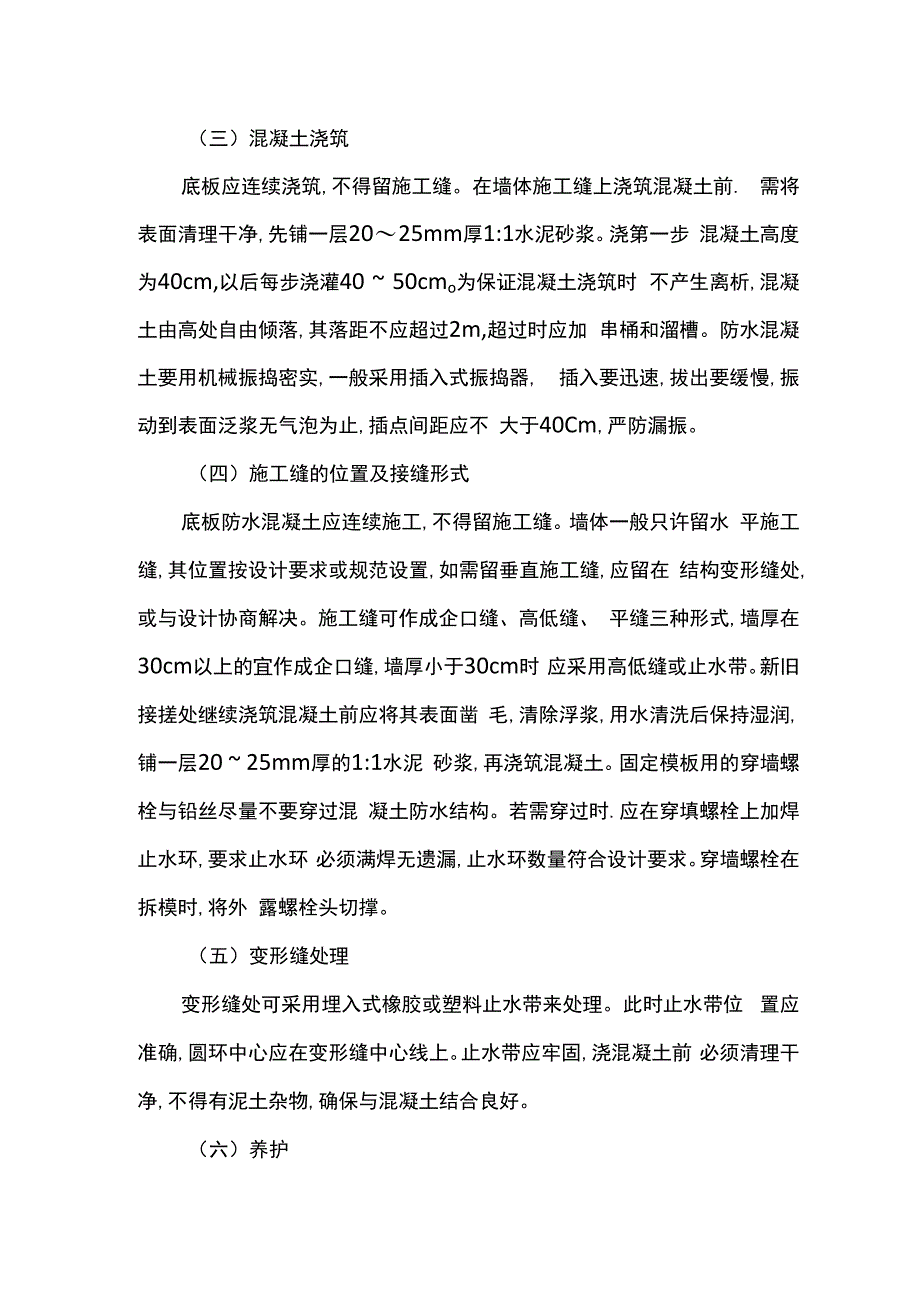

3、T外加剂T水,先干搅0.5Imin再加水。必须 严格按照试验室配合比通知单操作,不得擅自修改散袋水泥、砂、石 的用量,务必每车过磅。雨季施工注意每天测定含水率,及时调整用水 量。(二)混凝土运输混凝土从搅拌机卸出后,用翻斗车、手推车或吊斗及时运送到浇灌地点。运输过程中尽量减少周转环节,防止混凝土产生离析。如发现有离析现象,必须在浇灌前进行人工二次拌合。(三)混凝土浇筑底板应连续浇筑,不得留施工缝。在墙体施工缝上浇筑混凝土前. 需将表面清理干净,先铺一层2025mm厚1:1水泥砂浆。浇第一步 混凝土高度为40cm,以后每步浇灌40 50cmo为保证混凝土浇筑时 不产生离析,混凝土由高处自由倾落,
4、其落距不应超过2m,超过时应加 串桶和溜槽。防水混凝土要用机械振捣密实,一般采用插入式振捣器, 插入要迅速,拔出要缓慢,振动到表面泛浆无气泡为止,插点间距应不 大于40Cm,严防漏振。(四)施工缝的位置及接缝形式底板防水混凝土应连续施工,不得留施工缝。墙体一般只许留水 平施工缝,其位置按设计要求或规范设置,如需留垂直施工缝,应留在 结构变形缝处,或与设计协商解决。施工缝可作成企口缝、高低缝、 平缝三种形式,墙厚在30cm以上的宜作成企口缝,墙厚小于30cm时 应采用高低缝或止水带。新旧接搓处继续浇筑混凝土前应将其表面凿 毛,清除浮浆,用水清洗后保持湿润,铺一层20 25mm厚的1:1水泥 砂浆
5、,再浇筑混凝土。固定模板用的穿墙螺栓与铅丝尽量不要穿过混 凝土防水结构。若需穿过时.应在穿填螺栓上加焊止水环,要求止水环 必须满焊无遗漏,止水环数量符合设计要求。穿墙螺栓在拆模时,将外 露螺栓头切撑。(五)变形缝处理变形缝处可采用埋入式橡胶或塑料止水带来处理。此时止水带位 置应准确,圆环中心应在变形缝中心线上。止水带应牢固,浇混凝土前 必须清理干净,不得有泥土杂物,确保与混凝土结合良好。(六)养护常温混凝土浇筑完毕后的12h以内必须加以覆盖并浇水养护.养 护时间不少于14do五.工程质量保证措施L在项目部经理、总工程师领导下,由专职工程师组成质检部 负责质量管理工作。2、项目经理部设质检科对本
6、项目部施工项目实施全过程进行质 量控制;施工作业队设专职质检员负责全队施工质量检查,班组设专 人做好自检。3、开工前项目部组织有关人员编制项目质量计划,建立健 全质量保证体系,落实各类人员的职责,确保项目质量目标的实现。4、每月由质量管理委员会进行月检查考核,对项目部工程质量 情况进行考核评分,根据考核评比得分,决定质量流动红旗的优胜单 位并和经理部工资总额挂钩。5、坚持实行质量月报和质量事故报告制度,各作业队质检员每 月26日 28日将质量月报送至质检科,一旦出现质量事故,24小 时内必须将事故报告(写明事故原因)送质检科。6、施工班组坚持三检制,即自检、专检、交接检。自检、专检、交接检中均
7、达到合格品方可,达不到合格等级的工序均不得进入下道工序。经过三检的工序最后由项目经理部质检工程师请监理工程师 验收签认。7、在整个施工操作过程中,贯穿工前有交底、工中有检查、工 后有验收的一条龙操作管理方法。做到施工操作程序化、标准化、 规范化,确保施工质量。8、确保施工过程、成品、半成品的质量检验等级为优良,并在 其接受、使用、安装、交付的各个阶段进行标识,防止混用,在需要 时能够实现其可追溯性。9、重要材料采用红、黄、白三种颜色的标识牌标明合格、 不合格、未经检验三种状态。一般材料用红、黄标识牌区别 其有无合格证明。10、预制加工的成品、半成品经质量检验评定为优良时方可出 厂。预制构件除用
8、三色标牌标明其质量检验情况为优良、合格、 未经检验外,还要在优良品标牌上注明规格、尺寸、工程部 位、制作及出厂时间、试件编号等有关内容,以便实现其可追溯性。IL机械设备的标识通过管理编号、记录表格的形式加以实现。 质量管理委员会每季度对施工现场的机械设备进行检查和抽查。现场 设备操作人员必须持有相应的操作合格证,定人、定机,持证上岗。12、施工过程的标识通过质量验评记录和施工试验记录来实现。13、施工过程的事前控制:确定工程的过程质量管理重点,根 据质量管理关键部位和关键工序制定质量控制措施。施工前对操作班 组进行详细的技术交底,并做好书面记录,履行签字手续。14、施工过程中的控制:坚持行之有
9、效的三检制,严格控 制隐蔽工程验收,基础和主体结构工程的关键部位组织三方联合验收, 并以监理验收结论为准。施工中抓质量通病的防治,实行质量否决权。六、成品保护L确保钢筋模板位置正确,不得踩踏钢筋和模板。2、在拆模和吊运其他构件时.不得碰坏施工缝企目及撞动止水带。 保护穿墙管、电线管、电器盒及预埋件等,防止振捣时挤扁或预埋件 移位。七、应注意的问题1、蜂窝、麻面的造成原因是振捣不当,脱模早,模板干燥,模板缝 隙偏大跑浆。2、孔洞的造成原因是漏振,在管道密集、预埋件和钢筋稠密处振 捣困难,应采用绷石混凝土浇筑。3、渗水、漏水是由于施工缝接搓处处理不当或施工中漏振,随意加水,水灰比不准造成,应严格控制计量,认真振捣,认真处理施工缝。
