《项目施工电气安装工程技术指导.docx》由会员分享,可在线阅读,更多相关《项目施工电气安装工程技术指导.docx(8页珍藏版)》请在第壹文秘上搜索。

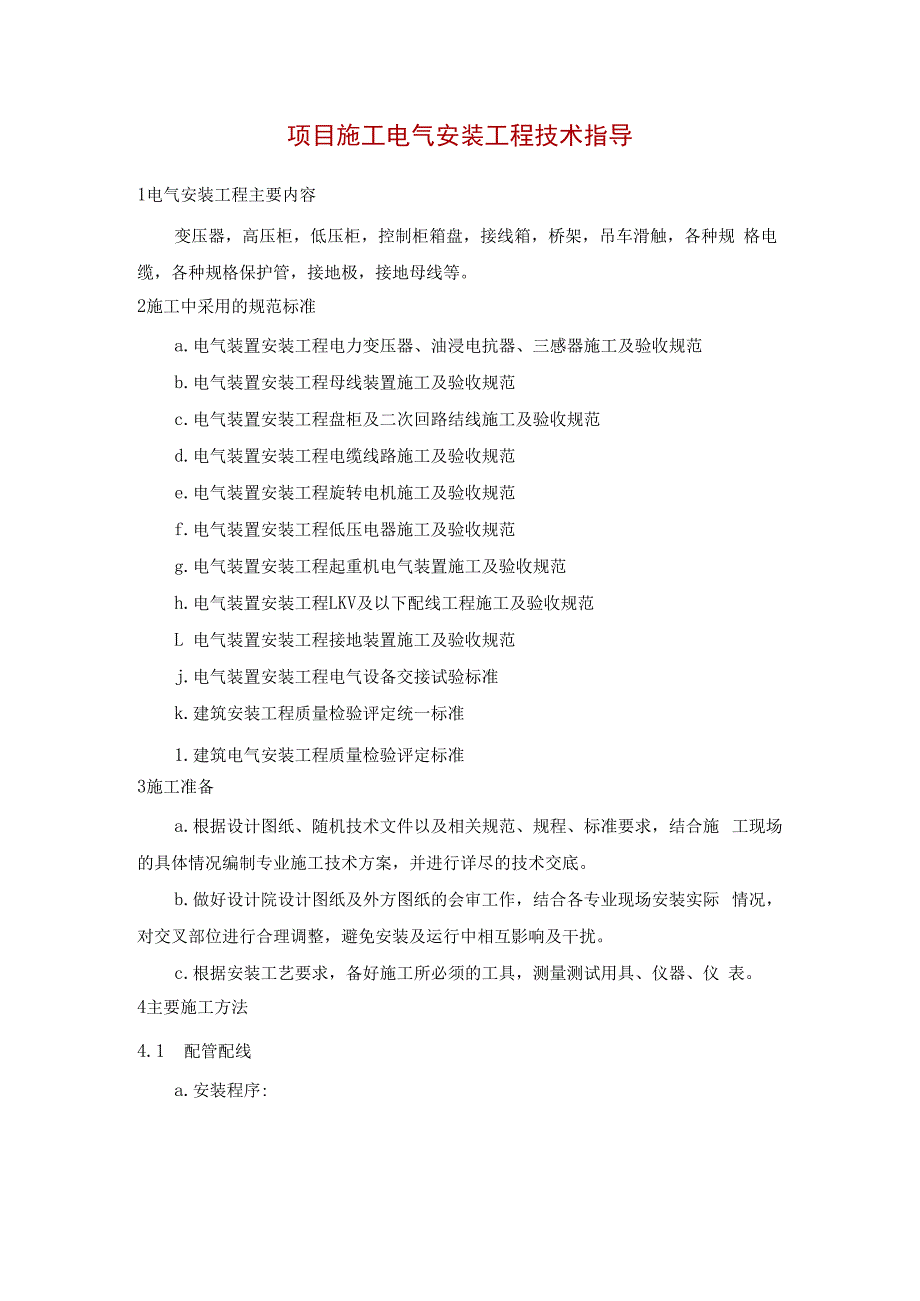

1、项目施工电气安装工程技术指导1电气安装工程主要内容变压器,高压柜,低压柜,控制柜箱盘,接线箱,桥架,吊车滑触,各种规 格电缆,各种规格保护管,接地极,接地母线等。2施工中采用的规范标准a.电气装置安装工程电力变压器、油浸电抗器、三感器施工及验收规范b.电气装置安装工程母线装置施工及验收规范c.电气装置安装工程盘柜及二次回路结线施工及验收规范d.电气装置安装工程电缆线路施工及验收规范e.电气装置安装工程旋转电机施工及验收规范f.电气装置安装工程低压电器施工及验收规范g.电气装置安装工程起重机电气装置施工及验收规范h.电气装置安装工程LKV及以下配线工程施工及验收规范L 电气装置安装工程接地装置施

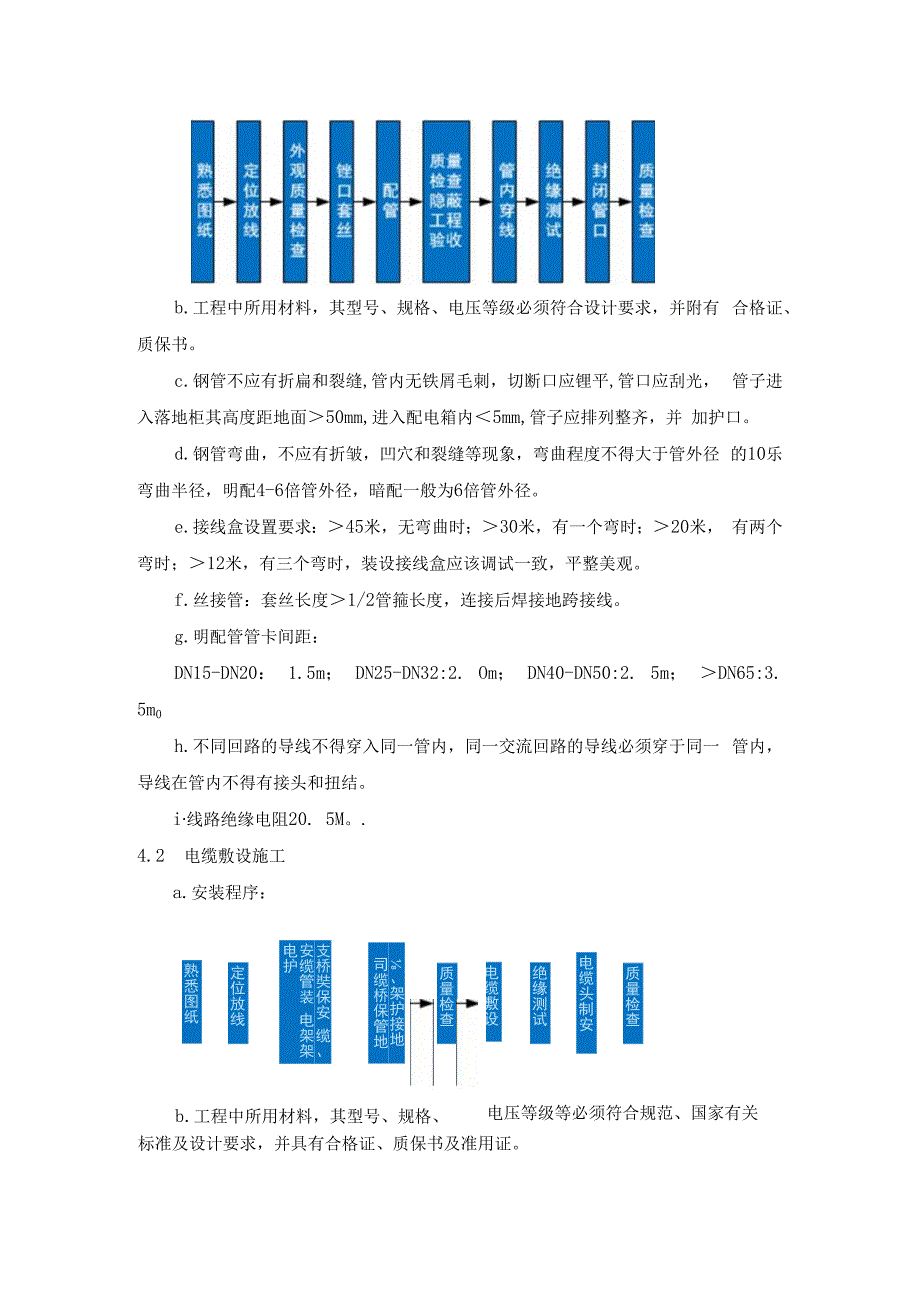

2、工及验收规范j.电气装置安装工程电气设备交接试验标准k.建筑安装工程质量检验评定统一标准1.建筑电气安装工程质量检验评定标准3施工准备a.根据设计图纸、随机技术文件以及相关规范、规程、标准要求,结合施 工现场的具体情况编制专业施工技术方案,并进行详尽的技术交底。b.做好设计院设计图纸及外方图纸的会审工作,结合各专业现场安装实际 情况,对交叉部位进行合理调整,避免安装及运行中相互影响及干扰。c.根据安装工艺要求,备好施工所必须的工具,测量测试用具、仪器、仪 表。4主要施工方法4.1 配管配线a.安装程序:b.工程中所用材料,其型号、规格、电压等级必须符合设计要求,并附有 合格证、质保书。c.钢管
3、不应有折扁和裂缝,管内无铁屑毛刺,切断口应锂平,管口应刮光, 管子进入落地柜其高度距地面50mm,进入配电箱内5mm,管子应排列整齐,并 加护口。d.钢管弯曲,不应有折皱,凹穴和裂缝等现象,弯曲程度不得大于管外径 的10乐 弯曲半径,明配4-6倍管外径,暗配一般为6倍管外径。e.接线盒设置要求:45米,无弯曲时;30米,有一个弯时;20米, 有两个弯时;12米,有三个弯时,装设接线盒应该调试一致,平整美观。f.丝接管:套丝长度1/2管箍长度,连接后焊接地跨接线。g.明配管管卡间距:DN15-DN20: 1.5m; DN25-DN32:2. Om; DN40-DN50:2. 5m; DN65:3

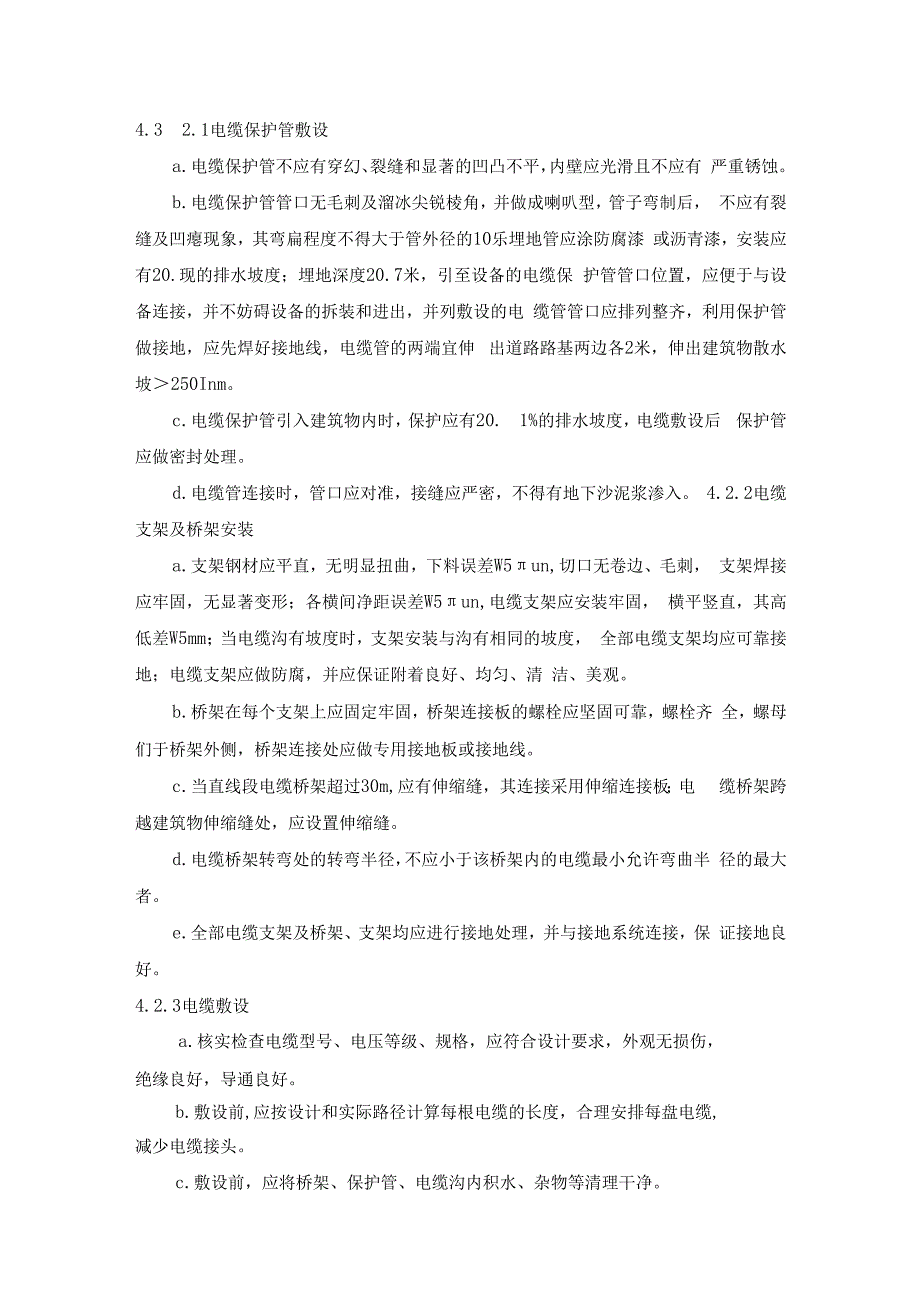

4、. 5m0h.不同回路的导线不得穿入同一管内,同一交流回路的导线必须穿于同一 管内,导线在管内不得有接头和扭结。i线路绝缘电阻20. 5M。.4.2 电缆敷设施工a.安装程序:熟悉图纸定位放线支桥奘保安 缆、安缆管装 电架架电护、架护接地司缆桥保管地质量检查电缆敷设绝缘测试电缆头制安质量检查b.工程中所用材料,其型号、规格、电压等级等必须符合规范、国家有关标准及设计要求,并具有合格证、质保书及准用证。4.3 2.1电缆保护管敷设a.电缆保护管不应有穿幻、裂缝和显著的凹凸不平,内壁应光滑且不应有 严重锈蚀。b.电缆保护管管口无毛刺及溜冰尖锐棱角,并做成喇叭型,管子弯制后, 不应有裂缝及凹瘪现象,
5、其弯扁程度不得大于管外径的10乐埋地管应涂防腐漆 或沥青漆,安装应有20.现的排水坡度;埋地深度20.7米,引至设备的电缆保 护管管口位置,应便于与设备连接,并不妨碍设备的拆装和进出,并列敷设的电 缆管管口应排列整齐,利用保护管做接地,应先焊好接地线,电缆管的两端宜伸 出道路路基两边各2米,伸出建筑物散水坡250Inm。c.电缆保护管引入建筑物内时,保护应有20. 1%的排水坡度,电缆敷设后 保护管应做密封处理。d.电缆管连接时,管口应对准,接缝应严密,不得有地下沙泥浆渗入。 4.2.2电缆支架及桥架安装a.支架钢材应平直,无明显扭曲,下料误差W5un,切口无卷边、毛刺, 支架焊接应牢固,无显
6、著变形;各横间净距误差W5un,电缆支架应安装牢固, 横平竖直,其高低差W5mm;当电缆沟有坡度时,支架安装与沟有相同的坡度, 全部电缆支架均应可靠接地;电缆支架应做防腐,并应保证附着良好、均匀、清 洁、美观。b.桥架在每个支架上应固定牢固,桥架连接板的螺栓应坚固可靠,螺栓齐 全,螺母们于桥架外侧,桥架连接处应做专用接地板或接地线。c.当直线段电缆桥架超过30m,应有伸缩缝,其连接采用伸缩连接板;电 缆桥架跨越建筑物伸缩缝处,应设置伸缩缝。d.电缆桥架转弯处的转弯半径,不应小于该桥架内的电缆最小允许弯曲半 径的最大者。e.全部电缆支架及桥架、支架均应进行接地处理,并与接地系统连接,保 证接地良
7、好。4.2.3电缆敷设a.核实检查电缆型号、电压等级、规格,应符合设计要求,外观无损伤,绝缘良好,导通良好。b.敷设前,应按设计和实际路径计算每根电缆的长度,合理安排每盘电缆,减少电缆接头。c.敷设前,应将桥架、保护管、电缆沟内积水、杂物等清理干净。d.电缆敷设时,电缆应从盘的上端引出,不应使电缆在支架、桥架上及地 面磨擦拖拉,电缆不得有铠装压扁,电缆绞拧。护层折裂等未消除的机械损伤。e.电缆最小弯曲半径:控制电缆10D,聚氯乙烯绝缘电缆10D,交联聚乙 烯电缆15D0f电缆各支持点的距离:水平:0.8米,垂直1.0-1. 5米。g.电力电缆与控制电缆不应配置在同一层支架上,高、低压电力电缆、
8、强 弱电控制电缆应按顺序配置,一般应从上向下配置,控制电缆在普通支架上,不 宜超过一层,桥架上不宜超过三层,电力电缆在普通支架上不应超过一层,在桥 架上不宜超过两层。h.电缆备用长度:按a.b.c.d四条与业主协商。i.直接埋设地下的电缆,应为电缆全长的0.5T%,并做波浪形敷设。j.中间接头,应不小于1.5-2米。k.在建筑物出入口处,应不小于2米。L 其它部位备用长度按设计要求。m.电缆之间,电缆与管道、道路、建筑物之间平行和交叉时最小净距。项目最小净距(M)平等交叉电力电缆间及与其它控制电缆间:10KV及以下0. 100. 50控制电缆间0. 50不同使用部门的电缆间0. 50热管道(管
9、沟)及热力设备2. 000. 50可燃气体及易燃液体管道(沟)1.000. 50其它管道(管沟)0. 500. 50建筑物基础(边线)0. 60排水沟1.000. 50n.电缆敷设时,应排列整齐,不应交叉,加以固定,并在电缆终端头、中 间头、拐弯处、入口内等处装设标志牌。4.3盘柜、配电箱安装a.安装程序:b.盘柜、箱的型号、规格符合设计要求,设备无损伤,附件、备件齐全, 并具有合格证、质保书及随机技术文件。4. 3. 1基础型钢安装a.基础型钢安装允差项目允许偏差Mm/m (mm)全长(mm)不宜度15水平度15位置误差及不平等度5b.基础型钢安装后,其顶宜高出抹平地面Iomnb基础型钢应有
10、明显的可 靠接地。4.3.2盘柜安装a.盘柜及盘柜内设备与各构件间连接应牢固。b.模拟母线应对齐,其误差不应超过视差范围,并应完整,安装牢固。c.柜、箱的接地应牢固良好,装有电器的可开启的门,应以裸铜软线与接 地的金属构架可靠连接。d.成套柜机械闭锁,电气闭锁动作应准确可靠,动触头与静触头的中心线 应一致,触头接触紧密,二次回路辅助开关的切换点应动作准确,接触可靠。e.成套柜抽屉推拉应轻便灵活,无卡阻、碰撞现象。抽屉的机械联锁或电 气联锁装置应动作正确可靠,断路器分闸后,触头才能分开。抽屉与柜体间的二 次回路连接插件应接触良好,抽屉与柜体间的接触及柜体、框架的接地应良好。f.盘柜的漆层完好,无
11、损伤,固定电器的支架等应刷漆。g.引入盘柜的电缆应排列整齐,编号清晰,避免交叉,并固定牢固,不得使所接的端子(排)受到机械应力。h.铠装电缆进入盘柜后,应将钢带切断,切断处的端部应扎紧,并应将钢 带接地。i.盘柜内的电缆芯线,应按垂直或水平有规律地配置,不得任意歪斜交叉 连接,备用芯线长度应留有适当余量。4.5电机a.施工程序:b.电机的型号、规格、电压、防护等级等必须符合设计或设备说明书要求,电机应完好,不应有损伤现象。4. 5.1电机安装时,检查内容及要求a.盘动转子应灵活,不得有碰卡声。b.脂的情况正常,无变色、变质及变硬现象。c.可测量空气间隙的电机,其间隙的不均匀度应符合产品技术条件
12、的规定。d.电机的引出线鼻子焊接或压接应良好,编号齐全。裸露带电部分的电气 间隙应符合产品标准的规定。4.6 接地a.电机、变压器、电器等电气设备的底座,外壳;电气设备的传动装置, 变配电设备的金属或钢筋混凝土及靠近带电部分的金属遮拦、金属门;配电箱、 柜的金属框架及底座;金属保护管、电缆金属护层、接线箱等;桥架、支架等均 应按设计要求,进行可靠接地。b.接地装置必须严格按照设计施工c.接地体埋设浓度20. 6m,间距e接地体长度的2倍,但不小于5米。d.接地线穿墙壁、楼板及地坪处应加钢管保护,有化学腐蚀时,还应有相应的防腐措施。C.接地干线应在不同的两点及以上与接地网相连接;接地母线连接采用
13、焊 接方式,其连接长度:扁钢为其宽度的2倍(且至少3个棱边焊接);圆钢为其 直径的6倍;圆钢与扁钢连接,为圆钢直径的6倍;扁钢与钢管,可将扁钢弯 成弧形与钢管焊接。所有焊接处应进行防腐处理。d.接地体敷设完后,应进行接地电阻测试,如不能满足设计要求,应增加 接地极,满足设计要求为正,回填土内不应夹有石块和建筑垃圾等,其土质不得 有较强的腐蚀性;回填时应分层夯实。e.明敷接地线应便于检查,并不应妨碍设备的拆卸和检修,支持件间距水 平部分051.0米,垂直部分为1.50.3米,转弯部分为0.30.5米,沿建筑 物墙壁敷设时,高度距地面0.250.3米,距墙间距0.010015米。f.明敷接地线表面
14、应涂以1500 mm,宽度相等的绿和黄色相同的条纹。接 地线引向建筑物的入口处和在检修用临时接地点处,均应刷白色底漆并标以黑色 编辑代号。g.其它特殊接地应按设计及规范或进口设备要求施工。4.7 变电室安装4. 7.1施工程序变压器安装程序:开关安装程序:质量检查i电气测试S开关安装i固定支架安装外观检查S定位放线安装方法按本节第一六中相关内容及要求进行,其它未提及处安装应符合 规范及随机技术文件的规定。4. 8电气性能试验a.电气绝缘测试1) 500V及以下的电气设备或回路采用500V欧表;2) 1000V-500V电气设备或回路采用IoooV欧表;3) 10000V电气设备采用250OV欧表。4)其绝缘电阻为为60S的绝缘电阻值,吸收比为60S与15S绝缘电阻比值。b.电力变压器试验项目:绕组直流电阻;三相结线组别;绕组绝缘电阻及吸收比;绕组交流耐压;相 位检查等。c.电力电缆测试内容:绝缘电阻、相位、IOKV电缆直流耐压试验及泄漏电流测量等。d.电机测试项目:绕组的绝缘电阻和吸收比,定子绕组电阻极性及其连接的正确性,空载转动 检查和空载电流测定等。e.低压电器测试内容:低压电器连同所连接电缆及二次回路的绝缘电阻;电压线圈动作值校验,低 压电器动作情况检查,脱扣器整定等。4) 电机空负荷及负荷试运转各2小时。进口设备性能测试,根据进口设备说明书要求进行。
