项目大体积混凝土安全专项施工方案编制、审核要点.docx

上传人:p** 文档编号:495632 上传时间:2023-09-21 格式:DOCX 页数:6 大小:23.58KB
下载 相关 举报
项目大体积混凝土安全专项施工方案编制、审核要点.docx_第1页
第1页 / 共6页
项目大体积混凝土安全专项施工方案编制、审核要点.docx_第2页
第2页 / 共6页
项目大体积混凝土安全专项施工方案编制、审核要点.docx_第3页
第3页 / 共6页
项目大体积混凝土安全专项施工方案编制、审核要点.docx_第4页
第4页 / 共6页
项目大体积混凝土安全专项施工方案编制、审核要点.docx_第5页
第5页 / 共6页
项目大体积混凝土安全专项施工方案编制、审核要点.docx_第6页
第6页 / 共6页
亲,该文档总共6页,全部预览完了,如果喜欢就下载吧!
资源描述

《项目大体积混凝土安全专项施工方案编制、审核要点.docx》由会员分享,可在线阅读,更多相关《项目大体积混凝土安全专项施工方案编制、审核要点.docx(6页珍藏版)》请在第壹文秘上搜索。

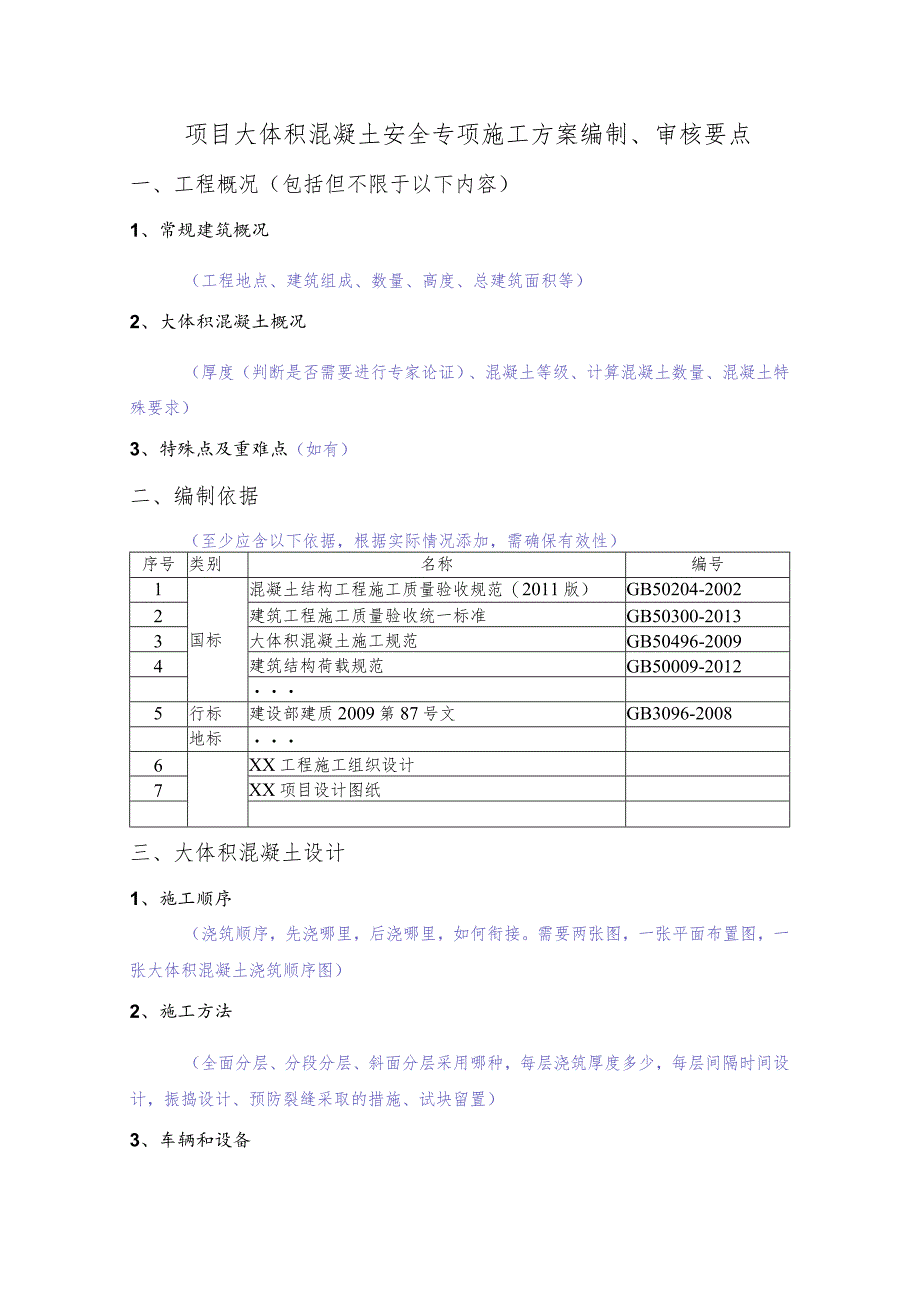

1、项目大体积混凝土安全专项施工方案编制、审核要点一、工程概况(包括但不限于以下内容)1、常规建筑概况(工程地点、建筑组成、数量、高度、总建筑面积等)2、大体积混凝土概况(厚度(判断是否需要进行专家论证)、混凝土等级、计算混凝土数量、混凝土特殊要求)3、特殊点及重难点(如有)二、编制依据(至少应含以下依据,根据实际情况添加,需确保有效性)序号类别名称编号1国标混凝土结构工程施工质量验收规范(2011版)GB50204-20022建筑工程施工质量验收统一标准GB50300-20133大体积混凝土施工规范GB50496-20094建筑结构荷载规范GB50009-20125行标建设部建质2009第87号

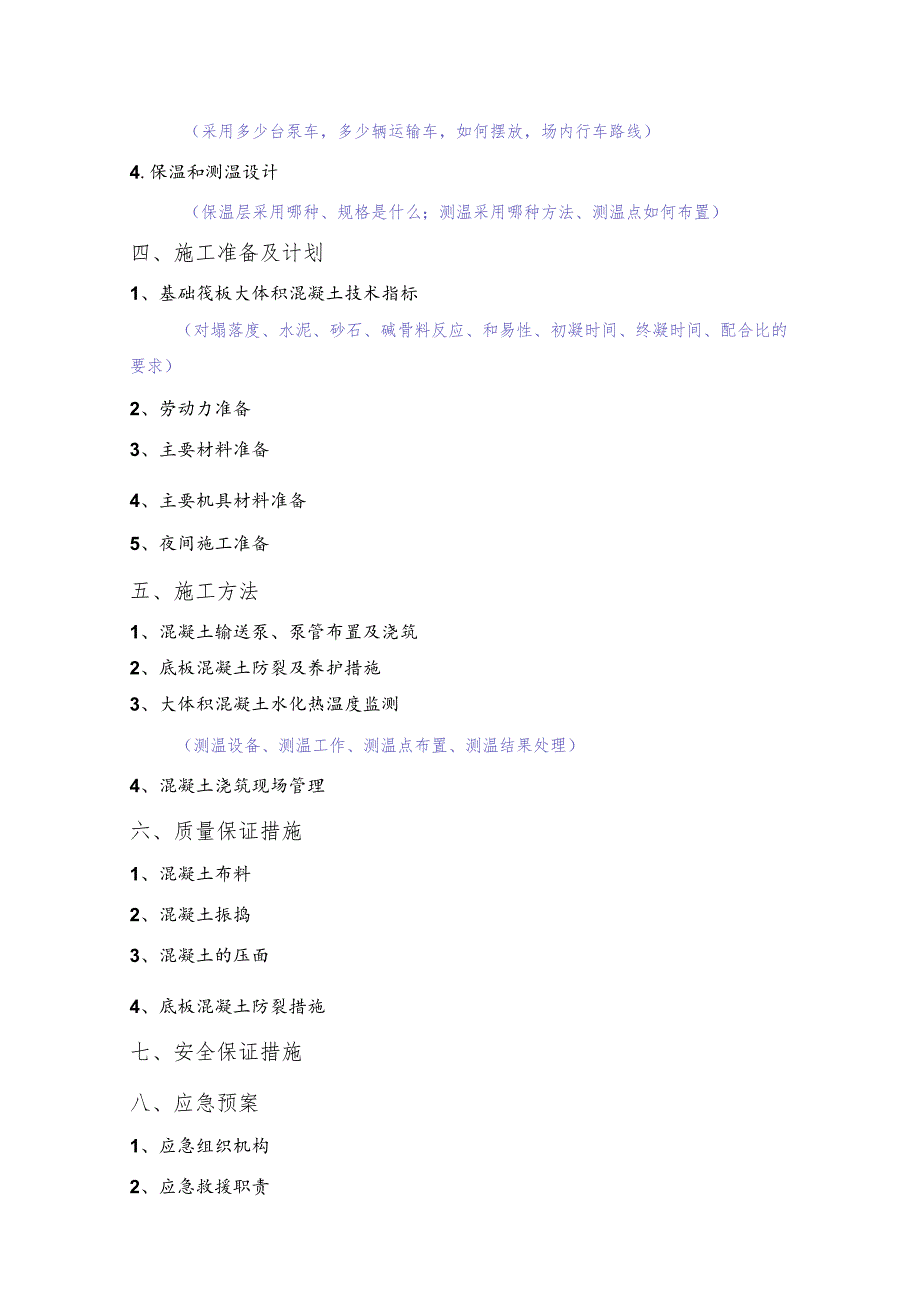

2、文GB3096-2008地标6XX工程施工组织设计7XX项目设计图纸三、大体积混凝土设计1、施工顺序(浇筑顺序,先浇哪里,后浇哪里,如何衔接。需要两张图,一张平面布置图,一张大体积混凝土浇筑顺序图)2、施工方法(全面分层、分段分层、斜面分层采用哪种,每层浇筑厚度多少,每层间隔时间设计,振捣设计、预防裂缝采取的措施、试块留置)3、车辆和设备(采用多少台泵车,多少辆运输车,如何摆放,场内行车路线)4.保温和测温设计(保温层采用哪种、规格是什么;测温采用哪种方法、测温点如何布置)四、施工准备及计划1、基础筏板大体积混凝土技术指标(对塌落度、水泥、砂石、碱骨料反应、和易性、初凝时间、终凝时间、配合比的

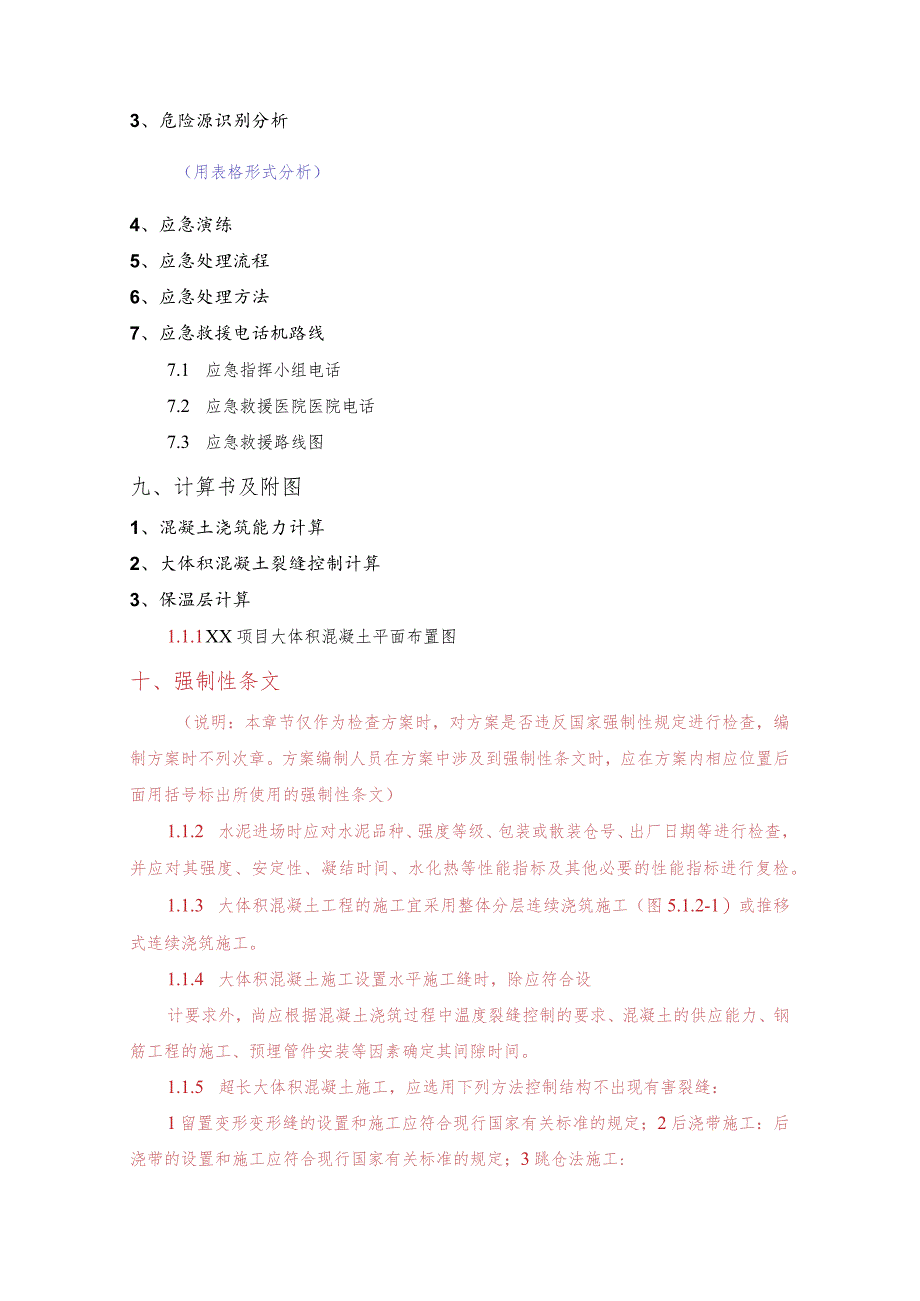

3、要求)2、劳动力准备3、主要材料准备4、主要机具材料准备5、夜间施工准备五、施工方法1、混凝土输送泵、泵管布置及浇筑2、底板混凝土防裂及养护措施3、大体积混凝土水化热温度监测(测温设备、测温工作、测温点布置、测温结果处理)4、混凝土浇筑现场管理六、质量保证措施1、混凝土布料2、混凝土振捣3、混凝土的压面4、底板混凝土防裂措施七、安全保证措施八、应急预案1、应急组织机构2、应急救援职责3、危险源识别分析(用表格形式分析)4、应急演练5、应急处理流程6、应急处理方法7、应急救援电话机路线7.1 应急指挥小组电话7.2 应急救援医院医院电话7.3 应急救援路线图九、计算书及附图1、混凝土浇筑能力计算

4、2、大体积混凝土裂缝控制计算3、保温层计算1.1.1 XX项目大体积混凝土平面布置图十、强制性条文(说明:本章节仅作为检查方案时,对方案是否违反国家强制性规定进行检查,编制方案时不列次章。方案编制人员在方案中涉及到强制性条文时,应在方案内相应位置后面用括号标出所使用的强制性条文)1.1.2 水泥进场时应对水泥品种、强度等级、包装或散装仓号、出厂日期等进行检查,并应对其强度、安定性、凝结时间、水化热等性能指标及其他必要的性能指标进行复检。1.1.3 大体积混凝土工程的施工宜采用整体分层连续浇筑施工(图5.1.2-1)或推移式连续浇筑施工。1.1.4 大体积混凝土施工设置水平施工缝时,除应符合设计

5、要求外,尚应根据混凝土浇筑过程中温度裂缝控制的要求、混凝土的供应能力、钢筋工程的施工、预埋管件安装等因素确定其间隙时间。1.1.5 超长大体积混凝土施工,应选用下列方法控制结构不出现有害裂缝:1留置变形变形缝的设置和施工应符合现行国家有关标准的规定;2后浇带施工:后浇带的设置和施工应符合现行国家有关标准的规定;3跳仓法施工:跳仓的最大分块尺寸不宜大于40m,跳仓间隔施工的时间不宜小于7d,跳仓接缝处按施工缝的要求设置和处理。1.1.6 大体积混凝土的施工宜规定合理的工期,在不利气候条件下应采取确保工程质量的措施。5.2.2 大体积混凝土施工应在混凝土的模板和支架、钢筋工程、预埋管件等工作完成并

6、验收合格的基础上进行。5.2.3 施工现场设施应按施工总平面布置图的要求按时完成,场区内道路应坚实平坦,必要时,应与市政、交管等部门协调,制订场外交通临时疏导方案。5.2.4施工现场的供水、供电应满足混凝土连续施工的需要,当有断电可能时,应有双路供电或自备电源等措施。5.2.5 大体积混凝土的供应能力应满足混凝土连续施工的需要,不宜低于单位时间所需量的1.2倍。5.2.6 用于大体积混凝土施工的设备,在浇筑混凝土前应进行全面的检修和试运转,其性能和数量应满足大体积混凝土连续浇筑的需要。5.2.7 混凝土的测温监控设备宜按本规范的有关规定配置和布设,标定调试应正常,保温用材料应齐备,并应派专人负

7、责测温作业管理。5.2.8 大体积混凝土施工前,应对工人进行专业培训,并应逐级进行技术交底,同时应建立严格的岗位责任制和交接班制度。5.3.4 大体积混凝土的拆模时间,应满足国家现行有关标准对混凝土的强度要求,混凝土浇筑体表面与大气温差不应大于20;当模板作为保温养护措施的一部分时,其拆模时间应根据本规范规定的温控要求确定。5.4.1 大体积混凝土的浇筑工艺应并符合下列规定:1混凝土的浇筑厚度应根据所用振捣器的作用深度及混凝土的和易性确定,整体连续浇筑时宜为30050Ommo2整体分层连续浇筑或推移式连续浇筑,应缩短间歇时间,并在前层混凝土初凝之前将次层混凝土浇筑完毕。层间最长的间歇时间不应大

8、于混凝土的初凝时间。混凝土的初凝时间应通过试验确定。当层间间隔时间超过混凝土的初凝时间时,层面应按施工处理。3混凝土浇筑宜从低处开始,沿长边方向自一端向另一端进行。当混凝土供应量有保证时,亦可多点同时浇筑。4混凝土宜采用二次振捣工艺。5.4.2 大体积混凝土施工采取分层间歇浇筑混凝土时,水平施工缝的处理应符合下列规定:1清除浇筑表面的浮浆、软弱混凝土层及松动的石子,并均匀的露出粗骨料;2在上层混凝土浇筑前,应用压力水冲洗混凝土表面的污物,充分润湿,但不得有积水;3对非泵送及低流动度混凝土,在浇筑上层混凝土时,应采取接浆措施。5.4.3 在大体积混凝土浇筑过程中,应采取措施防止受力钢筋、定位筋、

9、预埋件等移位和变形,并及时清除混凝土表面的泌水。5.4.5 大体积混凝土浇筑面应及时进行二次抹压处理。5.5.1 大体积混凝土应进行保温保湿养护,在每次混凝土浇筑完毕后,除应按普通混凝土进行常规养护外,尚应及时按温控技术措施的要求进行保温养护,并应符合下列规定:1应专人负责保温养护工作,并应按本规范的有关规定操作,同时应做好测试记录;2保湿养护的持续时间不得少于14d,应经常检查塑料薄膜或养护剂涂层的完整情况,保持混凝土表面湿润。3保温覆盖层的拆除应分层逐步进行,当混凝土的表面温度与环境最大温差小于20C时,可全部拆除。5.5.2 在混凝土浇筑完毕初凝前,宜立即进行喷雾养护工作。553塑料薄膜

10、、麻袋、阻燃保温被等,可作为保温材料覆盖混凝土和模板,必要时,可搭设挡风保温棚或遮阳降温棚。在保温养护过程中,应对混凝土浇筑体的里表温差和降温速率进行现场监测,当实测结果不满足温控指标的要求时,应及时调整保温养护措施。554高层建筑转换层的大体积混凝土施工,应加强进行养护,其侧模、底模的保温构造应在支模设计时确定。555大体积混凝土拆模后,地下结构应及时回填土;地上结构应尽早进行装饰,不宜长期暴露在自然环境中。5.5.3 炎热天气浇筑混凝土时,宜采用遮盖、洒水、拌冰屑等降低混凝土原材料温度的措施,混凝土入模温度宜控制在30。C以下。混凝土浇筑后,应及时进行保湿保温养护;条件许可时,应避开高温时段浇筑混凝土。5.5.4 冬期浇筑混凝土,宜采用热水拌和、加热骨料等提高混凝土原材料温度的措施,混凝土入模温度不宜低于5七。混凝土浇筑后,应及时进行保湿保温养护。5.6.4大风天气浇筑混凝土,在作业面应采取挡风措施,并增加混凝土表面的抹压次数,应及时覆盖塑料薄膜和保温材料。5.6.5 雨雪天不宜露天浇筑混凝土,当需施工时,应采取确保混凝土质量的措施。浇筑过程中突遇大雨或大雪天气时,应及时在结构合理部位留置施工缝,并应尽快中止混凝土浇筑;对已浇筑还未硬化的混凝土应立即进行覆盖,严禁雨水直接冲刷新浇筑的混凝土。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
