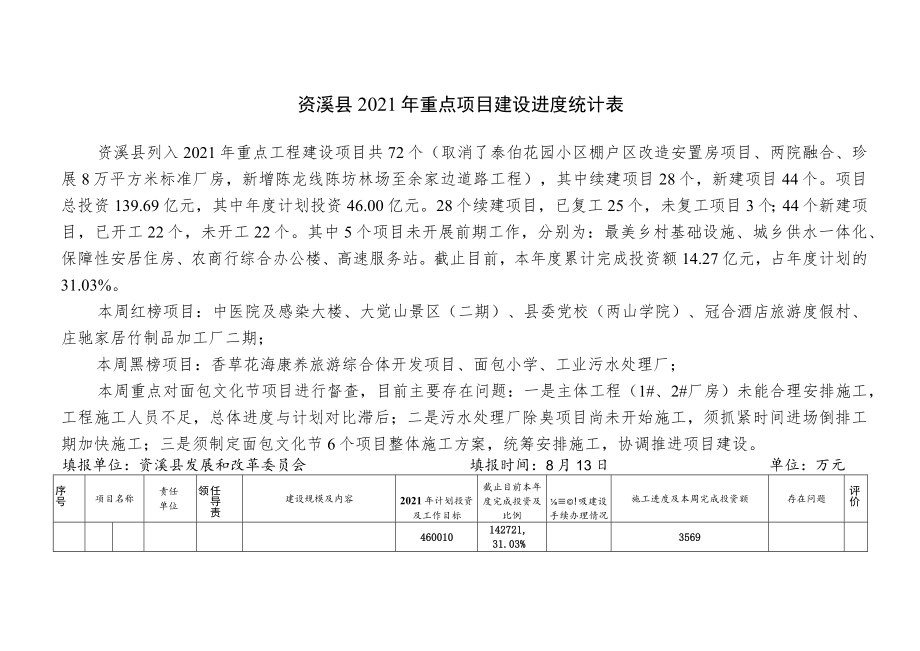

1、资溪县2021年重点项目建设进度统计表资溪县列入2021年重点工程建设项目共72个(取消了泰伯花园小区棚户区改造安置房项目、两院融合、珍展8万平方米标准厂房,新增陈龙线陈坊林场至余家边道路工程),其中续建项目28个,新建项目44个。项目总投资139.69亿元,其中年度计划投资46.00亿元。28个续建项目,已复工25个,未复工项目3个;44个新建项目,已开工22个,未开工22个。其中5个项目未开展前期工作,分别为:最美乡村基础设施、城乡供水一体化、保障性安居住房、农商行综合办公楼、高速服务站。截止目前,本年度累计完成投资额14.27亿元,占年度计划的31.03%。本周红榜项目:中医院及感染大楼
2、、大觉山景区(二期)、县委党校(两山学院)、冠合酒店旅游度假村、庄驰家居竹制品加工厂二期;本周黑榜项目:香草花海康养旅游综合体开发项目、面包小学、工业污水处理厂;本周重点对面包文化节项目进行督查,目前主要存在问题:一是主体工程(1#、2#厂房)未能合理安排施工,工程施工人员不足,总体进度与计划对比滞后;二是污水处理厂除臭项目尚未开始施工,须抓紧时间进场倒排工期加快施工;三是须制定面包文化节6个项目整体施工方案,统筹安排施工,协调推进项目建设。填报单位:资溪县发展和改革委员会填报时间:8月13日单位:万元序号项目名称责任单位任导责领建设规模及内容2021年计划投资及工作目标截止目前本年度完成投资

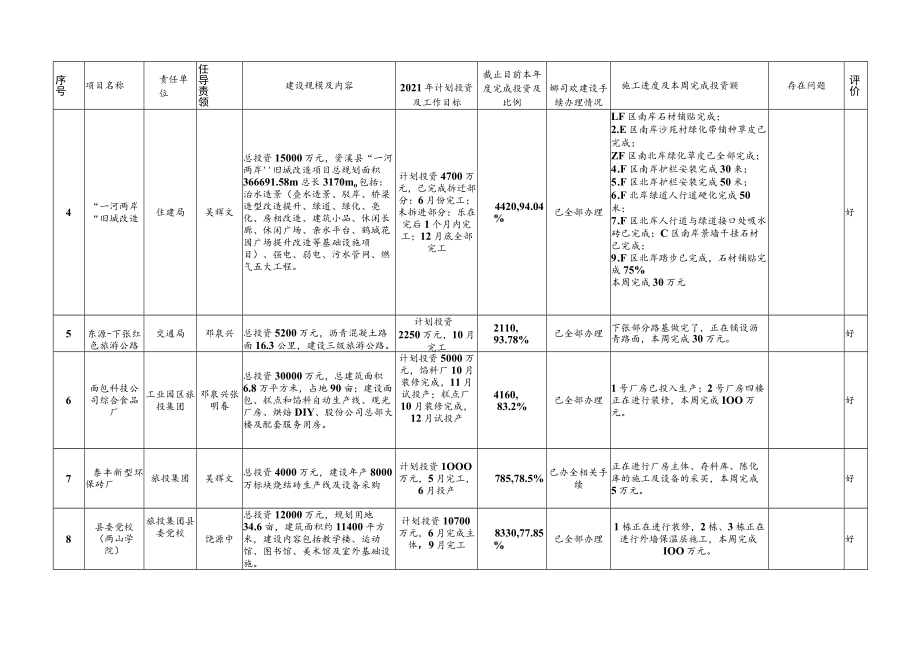

3、及比例!吸建设手续办理情况施工进度及本周完成投资额存在问题评价460010142721,31.03%3569序号项目名称责任单位任导责领建设规模及内容2021年计划投资及工作目标截止目前本年度完成投资及比例娜司欢建设手续办理情况施工进度及本周完成投资额存在问题评价一、续建项目(28)22810091607.520471野狼谷景区旅游建设乌石镇文广新旅局李娜吴开发总投资15700万元,野狼谷项目核心区占地面积100公顷,景区主要项目有:狼牙鼎盘景区广场;狼隧探奇寻秘步道;封狼居胥记功留念;狼王大殿图腾朝圣;与狼共舞惊奇体验;狼毒花田农事观光;狼羊乐园亲子基地;野狼乡居特色民宿;枭狼山庄高端休闲等
4、;计划投资3000万元,12月完成旅游公路(1.028公里)、玻璃眺台,成功申报国家4A旅游景区3444,114.8%施工许可证未办理狼堡驿站主体建筑施工砌砖,狼王殿室内外装修,玻璃眺台浇筑焊接,景区公路平整,本周完成117万元。1 .因涉及部分基本农田,土地挂牌存在问题;2 .未办理施工许可证,目前无法售票好2竹科技产业园二期研发中心工创投工业园区邵吉明朱定施竹科技产业园二期总投资30000万元,新建研发中心竹科技产业园二期计划投资20000万元,2月完工并投入使用19050,95.25%已全部办理专家楼装修施工,科创中心屋面防水施工;本周完成50万兀O好污水预处理厂工创投工业园区邵吉明朱定
5、竹科技产业园二期总投资30000万元,新建管理用房约52平方米、新建厂区地面834平方米及厂区种植零星绿化,新建综合调节池一座、沉淀前一座、永解酸化池一座、泥污池一度、应急事故池一座、预计每日处理约250吨竹制品生产废水3月完成调试,5月正式投产施工许可证未苏、瘪基本完成,准备竣工验收用地涉及农田不合规,导致其他手续未办理竹梦大道工创投工业园区邵吉明朱定施竹科技产业园二期总投资30000万元,新建沥青道路约2.2公里,路基宽8米、路面宽7米,包括一座约27米桥梁、2座涵洞及其他附属工程:4月底全部完成已全部办理基本完成,交工验收中3抚草线县道升级改造交通局邓泉兴总投资8500万元,沥青混凝士路
6、面33公里。计划投资5000万元,10月完工4705,94.1%已全部办理目前已经完成工程进度88%,正在进行水稳层及沥青底面施工,其他附属工程已经完成,本周完成50万元。土地征用、杆线搬迂好序号项目名称责任单位任导责领建设规模及内容2021年计划投资及工作目标截止目前本年度完成投资及比例娜司欢建设手续办理情况施工进度及本周完成投资额存在问题评价4“一河两岸“旧城改造住建局吴辉文总投资15000万元,资溪县“一河两岸旧城改造项目总规划面积366691.58m总长3170mo包括:治水造景(叠水造景、驳岸、桥梁造型改造提升、绿道、绿化、亮化、房相改造、建筑小品、休闲长廊、休闲广场、亲水平台、鹤城
7、花园广场提升改造等基础设施项目)、强电、弱电、污水管网、燃气五大工程。计划投资4700万元,已完成拆迁部分:6月份完工;未拆进部分:乐在完后1个月内完工;12月底全部完工4420,94.04%已全部办理LF区南岸石材铺贴完成;2.E区南岸沙苑村绿化带铺种草皮已完成;ZF区南北岸绿化草皮已全部完成;4 .F区南岸护栏安装完成30来;5 .F区北岸护栏安装完成50米;6 .F北岸绿道人行道硬化完成50米;7 .F区北岸人行道与绿道接口处吸水砖已完成;C区南岸景墙干挂石材已完成;9 .F区北岸踏步已完成,石材铺贴完成75%本周完成30万元好5东源-下张红色旅游公路交通局邓泉兴总投资5200万元,沥青
8、混凝土路面16.3公里,建设三级旅游公路。计划投资2250万元,10月完工2110,93.78%已全部办理下张部分路基做完了,正在铺设沥青路面,本周完成30万元。好6面包科技公司综合食品厂工业园区旅投集团邓泉兴张明春总投资30000万元,总建筑面积6.8万平方米,占地90亩;建设面包、糕点和馅料自动生产线、观光厂房、烘焙DIY、股份公司总部大楼及配套服务用房。计划投资5000万元,馅料厂10月装修完成,11月试投产;糕点厂10月装修完成,12月试投产4160,83.2%已全部办理1号厂房已投入生产;2号厂房四楼正在进行装修,本周完成IOO万元。好7泰丰新型环保砖厂旅投集团吴辉文总投资4000万
9、元,建设年产8000万标块烧结砖生产线及设备采购计划投资1OOO万元,5月完工,6月投产785,78.5%已办全相关手续正在进行厂房主体、存料库、陈化库的施工及设备的采买,本周完成5万元。好8县委党校(两山学院)旅投集团县委党校饶源中总投资12000万元,规划用地34.6亩,建筑面积约11400平方米,建设内容包括教学楼、运动馆、图书馆、美术馆及室外基础设施。计划投资10700万元,6月完成主体,9月完工8330,77.85%已全部办理1栋正在进行装修,2栋、3栋正在进行外墙保温层施工,本周完成IOO万元。好序号项目名称责任单位任导责领建设规模及内容2021年计划投资及工作目标截止目前本年度完
10、成投资及比例娜司欢建设手续办理情况施工进度及本周完成投资额存在问题评价9大觉溪路网建设交通局鹤城镇黄惠忠曾莉总投资2420万元新建排上至长坑3.39公里公路、大觉山至北源1.582公里公路及景区配套公路,大觉溪路网完善提升。计划投资1820万元,10月完工1390,76.37%已全部办理清表完成95%;土方完成95%;石方完成95%;路基完成90%;桥梁及涵管进度70%o准备进行水稳层铺设,本周完成60万元。排上村o+ooo-o+900强弱电未移除好IO庄驰家居竹副品加工厂二期工创投工业园区邵吉明朱定施总投资IOooo万元,总建筑面积约10644.63平方米,总用地面积约8170平方米,三层框
11、架结构厂房及厂房道路、雨污水、电路等基础设施。计划投资4600万元,4月底完成主体,7月投产3510,76.3%已全部办理目前主体已完成,消防管网,室内地面,外墙正在施工,本周完成120万元。门楼方案待确定好11原造纸厂安置房旅投集团工信局(商务局)房管局高阜镇吴辉文总投资3400万元,建设面积14000m2,安置房186套。计划投资2400万元,6月房建主体完工,12月完成室外、基础、设施绿化等工程1770,73.75%未预算审查、招投标主体已基本完工;正在进行室外降土方,准备做室外排水;正在安装窗内扇;外脚手架及升降机已全部拆除清场,本周完成20万兀。好125G网络建设工信局(商务局)移动
12、公司广电公司电信公司联通公司铁塔公司朱定帅郑建平总投资15000万元,建设各乡(镇、场)域本级、高速沿线、重点景区5G基站及所有行政村千兆网络建设。计划投资6000万元,12月完工4148,69.13%已全部办理移动公司:今年将对县面包产业园、主要乡镇党政军驻地、高速、316国道进行覆盖。预计一期建设约60个(700兆)宏站,10个室分及微站,设计新建传输皮长5万米,目前已基本完成欧澳、饶桥两个乡镇5G汇聚机房选址工作,开始三个5G站点的基站已经开通完成,后期乡镇的省公司在做规划,甲木样和绿道大酒店两个站点设备已经安装完成;铁塔公司:规划87个基站,已经建设完工87个。主要覆盖县城,景区。20
13、21年新增3个站点,分别为:绿岛、林业局、甲木样,已经设计出图;电信(联通):2019到2020年开通38个5G基站,为县城区域(含大觉山景区和真相乡村草坪村及新月村),2021年暂时无新增5G基站规划末周完成15方元。好序号项目名称责任单位任导责领建设规模及内容2021年计划投资及工作目标截止目前本年度完成投资及比例娜司欢建设手续办理情况施工进度及本周完成投资额存在问题评价13实验小学综合楼教科体徐江英总投资1500万元,建设教育综合大楼,装修工程及配套设施。计划投资IooO万元,8月完成装修,9月投入使用665,66.5%已全部办理水磨石、吊顶、楼梯扶手、水电安装等工序完工,水泥地面浇筑基
14、本结束,消防安装正在进行,本周完成25万元。好14中等专业学校旅投集团教科体局徐江英汤庆慧总投资IooOo万元,用地面积约58.2亩,总建筑面积约20303平方米;其中新建教学、实验楼、综合楼、学生宿舍、食堂、报告厅、看台大门、环形跑道、篮球场及配套设施和装饰工程。计划投资7000万元,6月底完成主体,8月份完工并投入使用4600,65.71%已全部办理1 .食堂楼目前正在安装窗户玻璃;2 .初中部、高中部、综合楼、宿舍楼、实验楼已基本完成,目前正在全面打扫卫生;3 .看台,看台台阶C30硅浇筑完成,钢构雨棚钢框架C30险已浇筑完成,砌台阶一层的内外墙粉刷已完成,钢构雨棚已完成,室内腻子粉粉刷完成90%,铺地砖完成40%,真石漆完成50%;4 .雨污水管埋设已基本完成,消防水管、冷水管埋设完成95%,强弱线管埋设完成95%;5 .300m跑道在挖排水沟,砌排水沟砖墙已基本完成,压实场地完成,跑道垫层完成90%o排水沟预制盖板完成95%,排球场砌排水沟砖墙,垫层完成95%本周完成400万元中15大觉山清翔伞飞行体验基地鹤城镇森林公安招商局朱忠芳占连兴总投资5000万元,占地50亩,主要建设:游
