《中国铁塔外市电建设指南-v1.0.docx》由会员分享,可在线阅读,更多相关《中国铁塔外市电建设指南-v1.0.docx(6页珍藏版)》请在第壹文秘上搜索。

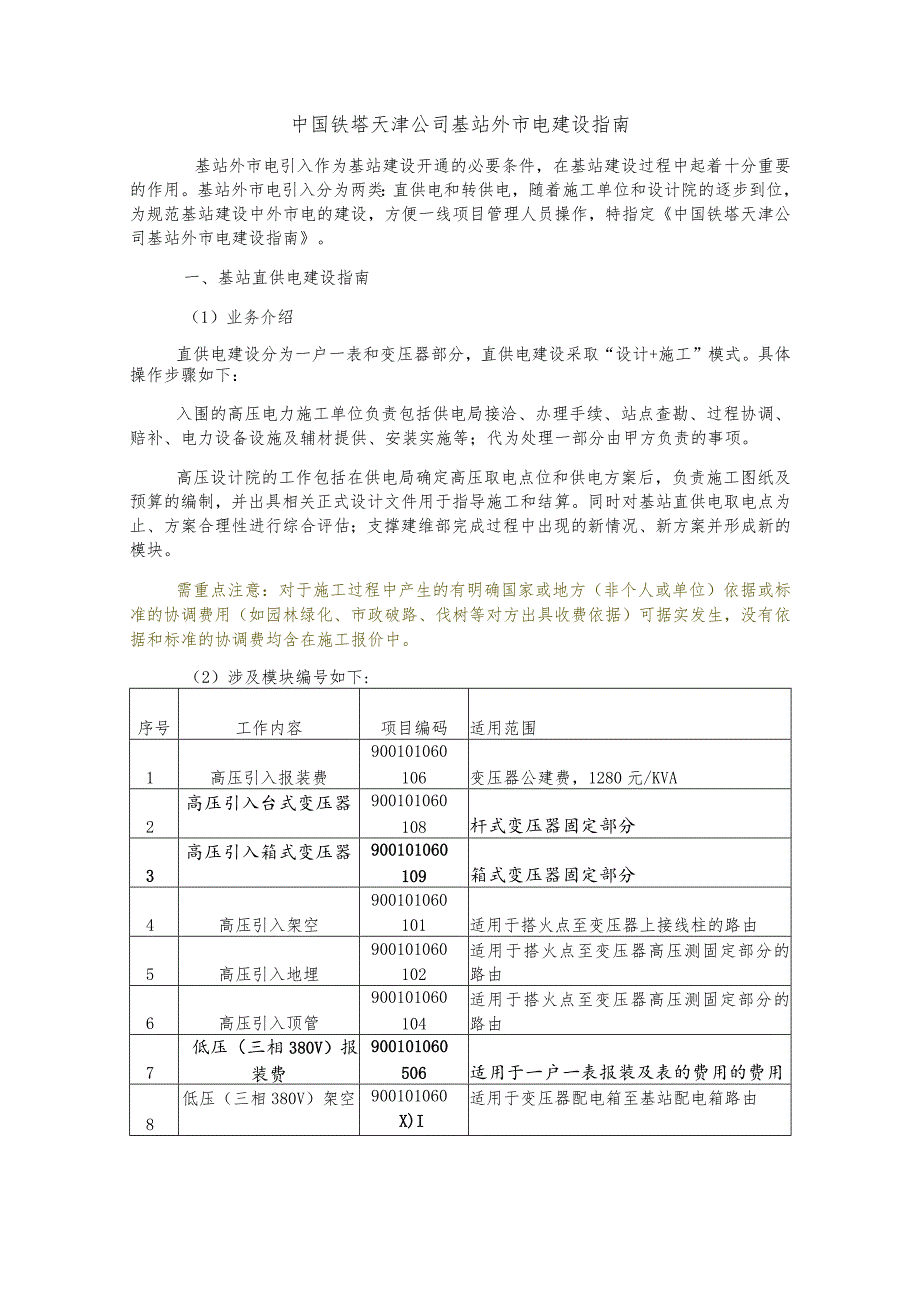

1、中国铁塔天津公司基站外市电建设指南基站外市电引入作为基站建设开通的必要条件,在基站建设过程中起着十分重要的作用。基站外市电引入分为两类:直供电和转供电,随着施工单位和设计院的逐步到位,为规范基站建设中外市电的建设,方便一线项目管理人员操作,特指定中国铁塔天津公司基站外市电建设指南。一、基站直供电建设指南(1)业务介绍直供电建设分为一户一表和变压器部分,直供电建设采取“设计+施工”模式。具体操作步骤如下:入围的高压电力施工单位负责包括供电局接洽、办理手续、站点查勘、过程协调、赔补、电力设备设施及辅材提供、安装实施等;代为处理一部分由甲方负责的事项。高压设计院的工作包括在供电局确定高压取电点位和供
2、电方案后,负责施工图纸及预算的编制,并出具相关正式设计文件用于指导施工和结算。同时对基站直供电取电点为止、方案合理性进行综合评估;支撑建维部完成过程中出现的新情况、新方案并形成新的模块。需重点注意:对于施工过程中产生的有明确国家或地方(非个人或单位)依据或标准的协调费用(如园林绿化、市政破路、伐树等对方出具收费依据)可据实发生,没有依据和标准的协调费均含在施工报价中。(2)涉及模块编号如下:序号工作内容项目编码适用范围1高压引入报装费900101060106变压器公建费,1280元/KVA2高压引入台式变压器900101060108杆式变压器固定部分3高压引入箱式变压器900101060109
3、箱式变压器固定部分4高压引入架空900101060101适用于搭火点至变压器上接线柱的路由5高压引入地埋900101060102适用于搭火点至变压器高压测固定部分的路由6高压引入顶管900101060104适用于搭火点至变压器高压测固定部分的路由7低压(三相380V)报装费900101060506适用于一户一表报装及表的费用的费用8低压(三相380V)架空900101060X)I适用于变压器配电箱至基站配电箱路由9低压(三相380V)地埋900101060502适用于变压器配电箱至基站配电箱10低压(三相380V)附挂900101060504适用于变压器配电箱至基站配电箱11低压(三相380V

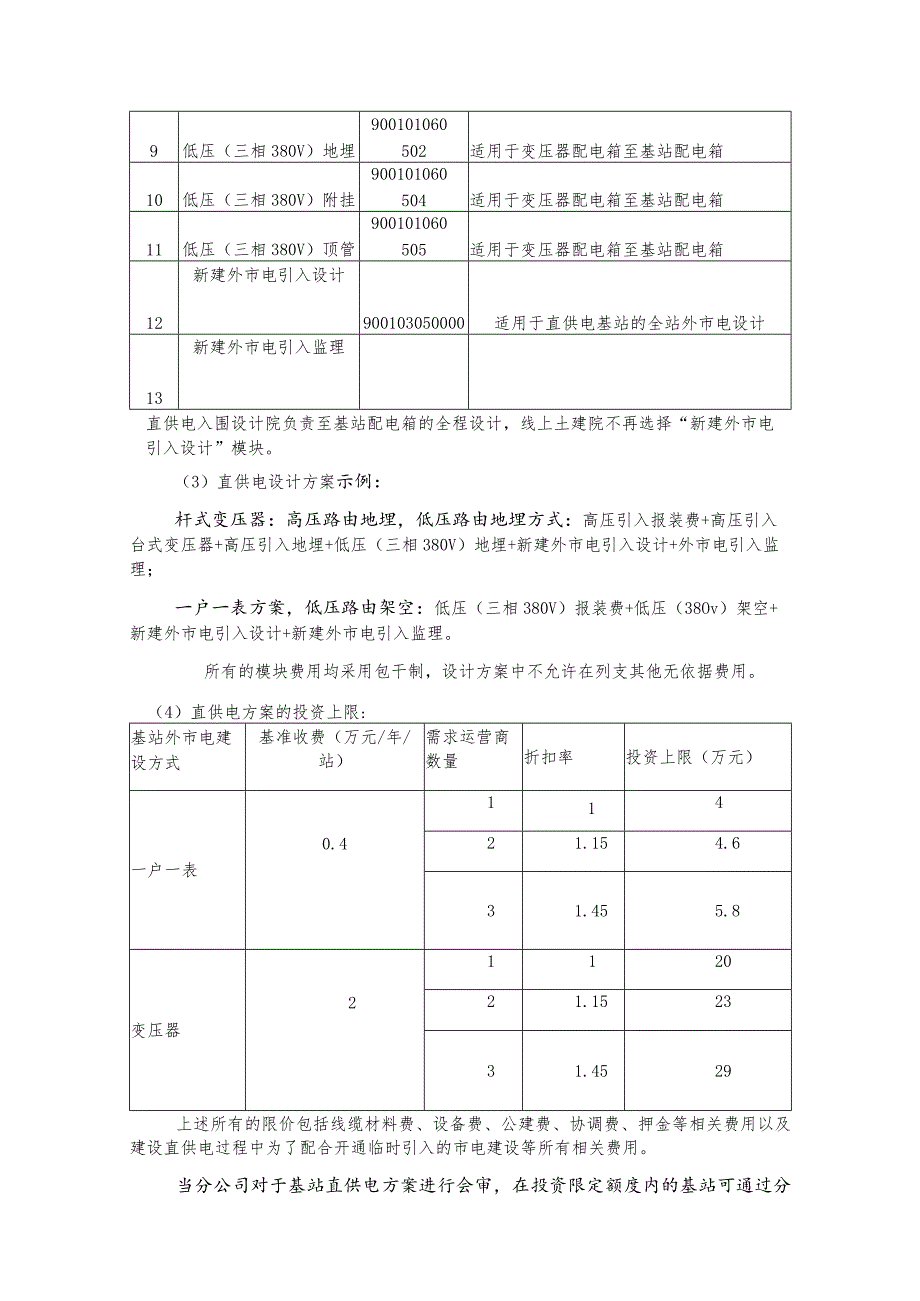

4、)顶管900101060505适用于变压器配电箱至基站配电箱12新建外市电引入设计900103050000适用于直供电基站的全站外市电设计13新建外市电引入监理直供电入围设计院负责至基站配电箱的全程设计,线上土建院不再选择“新建外市电引入设计”模块。(3)直供电设计方案示例:杆式变压器:高压路由地埋,低压路由地埋方式:高压引入报装费+高压引入台式变压器+高压引入地埋+低压(三相380V)地埋+新建外市电引入设计+外市电引入监理;一户一表方案,低压路由架空:低压(三相380V)报装费+低压(38Ov)架空+新建外市电引入设计+新建外市电引入监理。所有的模块费用均采用包干制,设计方案中不允许在列支

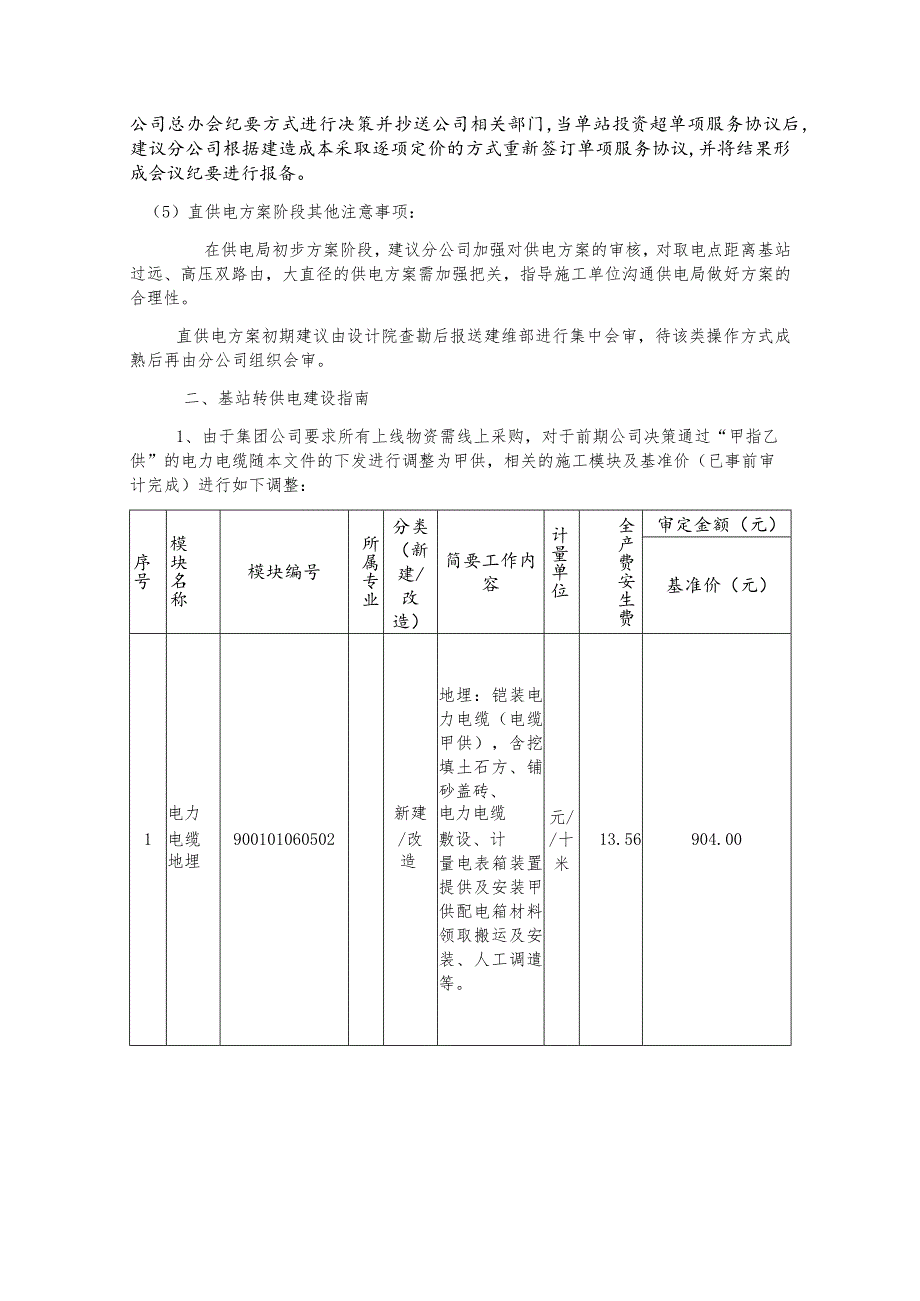

5、其他无依据费用。(4)直供电方案的投资上限:基站外市电建设方式基准收费(万元/年/站)需求运营商数量折扣率投资上限(万元)一户一表0.411421.154.631.455.8变压器2112021.152331.4529上述所有的限价包括线缆材料费、设备费、公建费、协调费、押金等相关费用以及建设直供电过程中为了配合开通临时引入的市电建设等所有相关费用。当分公司对于基站直供电方案进行会审,在投资限定额度内的基站可通过分公司总办会纪要方式进行决策并抄送公司相关部门,当单站投资超单项服务协议后,建议分公司根据建造成本采取逐项定价的方式重新签订单项服务协议,并将结果形成会议纪要进行报备。(5)直供电方案
6、阶段其他注意事项:在供电局初步方案阶段,建议分公司加强对供电方案的审核,对取电点距离基站过远、高压双路由,大直径的供电方案需加强把关,指导施工单位沟通供电局做好方案的合理性。直供电方案初期建议由设计院查勘后报送建维部进行集中会审,待该类操作方式成熟后再由分公司组织会审。二、基站转供电建设指南1、由于集团公司要求所有上线物资需线上采购,对于前期公司决策通过“甲指乙供”的电力电缆随本文件的下发进行调整为甲供,相关的施工模块及基准价(已事前审计完成)进行如下调整:序号模块名称模块编号所属专业分类(新建/改造)简要工作内容计量单位全产费安生费审定金额(元)基准价(元)地埋:铠装电力电缆(电缆甲供),含
7、挖填土石方、铺砂盖砖、元/电力新建电力电缆1电缆900101060502/改敷设、计/十米13.56904.00地埋造量电表箱装置提供及安装甲供配电箱材料领取搬运及安装、人工调遣等。2套管敷设900101060404外市电新建/改造套管安装:非铠装电力电缆(电缆甲供),含订固、塑料管、电力电缆敷设、计量电表箱装置提供甲供配电箱材料领p-N次、设备、人工调遣元/十米10.93728.70架空:电力电缆(电缆甲供),含挖电力杆洞、拉线洞、立杆(含杆)、钢索配管、拉线制元/架设新建作、布放3电线900101060501/改吊线、电/十米13.55903.20杆造力电缆敷设、计量电表箱装置提供及安装、
8、甲供配电箱材料领取搬运及安装材料搬运、设备、人工调遣等。4拉管900101060505外市电新建/改造顶管敷设:非铠装电力电缆(电缆甲供),含敷设套管、PE拉管、订固、电力电缆敷设、计量电表箱装置提供安装、材料搬运、设备、人工调遣等。元/十米37.292486.00力电含塑管电旧:缆甲,固利道电缆供订利旧料管、电管新建力电缆敷5道、900101060503/改设、计量9.63641.70电力造电表箱装沟置提供及安装、甲供配电箱材料领取搬运、设备、人工调遣等。原有转供电施工单位提供电缆的模块及价格作废,施工单位按本模块进行结算。2、甲供电缆的订货要求:电力电缆在商合平台上属于可批量采购物资,请分
9、公司根据区域内的建设任务量预估好转供电基站电力电力电缆的需求量,之后报送综合部,由综合部统一下单采购。3、转供电的设计模块:当该基站为转供电长期供电时(对于该站谈址阶段确定采用直供电且已经进行建设阶段不在转供电范围内)可由土建院选择新建基站外市电设计模块,对于转供临时电过渡、最终为直供电的基站,直接由高压引入设计院进行设计。三、基站设计要求(1)所有的基站建设只允许出现一次外市电引入设计;(2)所有基站设计需从取电点(高压或用户配电箱)至基站室内配电箱的全程图纸,图纸引电路由、设备安装、系统功能、线缆直径等需符合外市电设计规范,能有效指导施工、验收、结算等工作;(3)外市电引入采用模块化方式,图纸标准化,价格包干制;(4)设计配合:对于新建或改造中高压外市电引入随基站同时进行建设的项目,高压引入设计院需配合土建院完成系统操作,由土建院完成模块选择、图纸上传等工作,推到商合平台后配合完成高压设计院的勾选工作;对于高压外市电与基站主体工程分项目建设的工程(如基站铁塔、机房、配套采用新建,高压引入采用改造或维护改造类项目),由高压设计院直接在PMS系统中完成项目操作,目前4A系统已分配相应系统权限。
