青岛市市政公用工程标准化工地培育评价表及考核评价标准青岛市市政公用工程标准化工地培育评价表.docx

上传人:p** 文档编号:500822 上传时间:2023-09-26 格式:DOCX 页数:15 大小:47.55KB
下载 相关 举报
青岛市市政公用工程标准化工地培育评价表及考核评价标准青岛市市政公用工程标准化工地培育评价表.docx_第1页
第1页 / 共15页
青岛市市政公用工程标准化工地培育评价表及考核评价标准青岛市市政公用工程标准化工地培育评价表.docx_第2页
第2页 / 共15页
青岛市市政公用工程标准化工地培育评价表及考核评价标准青岛市市政公用工程标准化工地培育评价表.docx_第3页
第3页 / 共15页
青岛市市政公用工程标准化工地培育评价表及考核评价标准青岛市市政公用工程标准化工地培育评价表.docx_第4页
第4页 / 共15页
青岛市市政公用工程标准化工地培育评价表及考核评价标准青岛市市政公用工程标准化工地培育评价表.docx_第5页
第5页 / 共15页
青岛市市政公用工程标准化工地培育评价表及考核评价标准青岛市市政公用工程标准化工地培育评价表.docx_第6页
第6页 / 共15页
青岛市市政公用工程标准化工地培育评价表及考核评价标准青岛市市政公用工程标准化工地培育评价表.docx_第7页
第7页 / 共15页
青岛市市政公用工程标准化工地培育评价表及考核评价标准青岛市市政公用工程标准化工地培育评价表.docx_第8页
第8页 / 共15页
青岛市市政公用工程标准化工地培育评价表及考核评价标准青岛市市政公用工程标准化工地培育评价表.docx_第9页
第9页 / 共15页
青岛市市政公用工程标准化工地培育评价表及考核评价标准青岛市市政公用工程标准化工地培育评价表.docx_第10页
第10页 / 共15页
亲,该文档总共15页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《青岛市市政公用工程标准化工地培育评价表及考核评价标准青岛市市政公用工程标准化工地培育评价表.docx》由会员分享,可在线阅读,更多相关《青岛市市政公用工程标准化工地培育评价表及考核评价标准青岛市市政公用工程标准化工地培育评价表.docx(15页珍藏版)》请在第壹文秘上搜索。

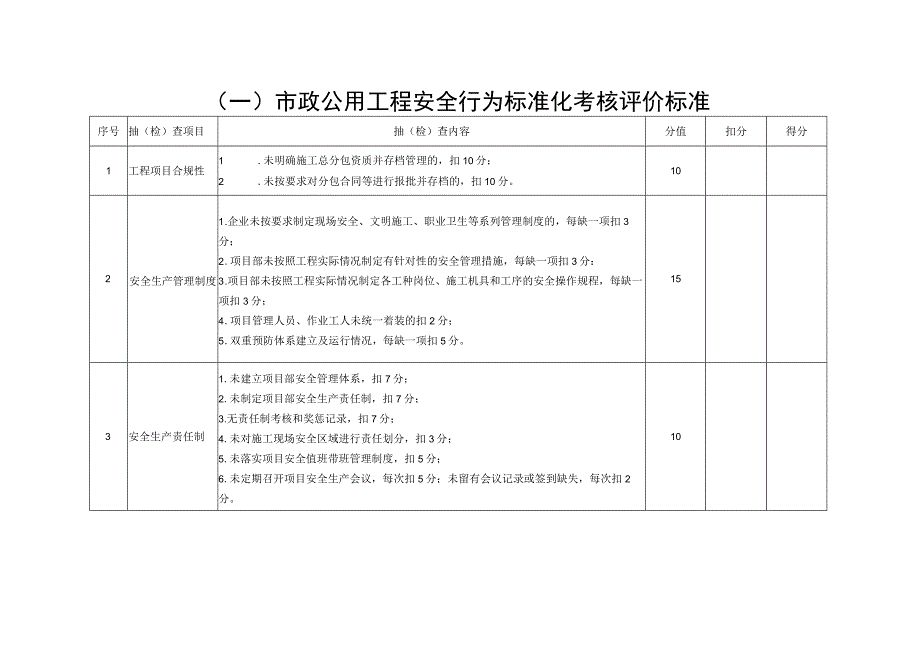

1、附件2:青岛市市政公用工程标准化工地培育评价表及考核评价标准青岛市市政公用工程标准化工地培育评价表项目名称项目地址项目进度建设单位项目负责人联系电话施工单位项目经理联系电话监理单位项目总监联系电话考核内容1234考核得分安全生产(30分)质量管理(30分)文明施工(30分)智慧工地(10分)培育评分说明1 .培育评价标准对施工现场安全生产、质量管理、文明施工、智慧工地进行抽查评分。根据考核结果汇总所得分值,确定项目考核结果。2 .培育评价表汇总分值计算方法:(考核计分采用百分制)培育评价表的满分分值应为100分,分数为各分表按照比例折算后分数之和。(一)市政公用工程安全行为标准化考核评价标准序

2、号抽(检)查项目抽(检)查内容分值扣分得分1工程项目合规性1 .未明确施工总分包资质并存档管理的,扣10分;2 .未按要求对分包合同等进行报批并存档的,扣10分。102安全生产管理制度1 .企业未按要求制定现场安全、文明施工、职业卫生等系列管理制度的,每缺一项扣3分;2 .项目部未按照工程实际情况制定有针对性的安全管理措施,每缺一项扣3分:3 .项目部未按照工程实际情况制定各工种岗位、施工机具和工序的安全操作规程,每缺一项扣3分;4 .项目管理人员、作业工人未统一着装的扣2分;5 .双重预防体系建立及运行情况,每缺一项扣5分。153安全生产责任制1 .未建立项目部安全管理体系,扣7分;2 .未

3、制定项目部安全生产责任制,扣7分;3 .无责任制考核和奖惩记录,扣7分;4 .未对施工现场安全区域进行责任划分,扣3分;5 .未落实项目安全值班带班管理制度,扣5分;6 .未定期召开项目安全生产会议,每次扣5分;未留有会议记录或签到缺失,每次扣2分。104施工组织管理1 .未编制专项安全施工组织设计,扣15分;2 .专项安全施工组织设计中未制定安全技术、文明施工、环境保护以及未根据项目特点制定低影响建设措施的,每缺一项扣5分;3 .危险性较大的分部分项工程未编制安全专项施工方案的,扣8分;4 .未根据季节特点,制定有针对性的施工方案的,每缺一项扣5分;5 .专项安全施工组织设计、专项施工方案未

4、履行审批程序或审批不符合要求的,扣8分;6 .未按专项安全施工组织设计、专项施工方案组织实施,扣5分;7 .独立施工作业点(范围)未编制安全管理措施方案扣5分。155安全技术交底L未对进场人员进行岗前安全技术交底的,每少一人扣3分;2 .未在分部分项工程开工前进行安全技术交底的,每缺一项扣3分;3 .未在专项安全施工方案实施前进行安全技术交底的,扣5分;4 .未按项目涉及工种分别进行安全技术交底的,每缺一项扣3分;5 .交底内容不全面或针对性不强,扣3分;6 .交底未履行签字手续,扣3分。156安全检查L未建立安全检查制度(结合三级检查制定),扣7分;2 .未按照检查制度要求的频次留存安全检查

5、记录、安全员每日检查巡查、项目部每周检查、企业每月(季度)检查,缺一项扣3分;3 .事故隐患的整改未做到定人、定时限、定责任、定标准、定措施,每出现一处扣3分;4 .项目部未及时建立违章处理记录及台账的,扣5分;记录不全,每缺一项扣2分。157安全教育L未建立教育培训制度,扣7分;2 .安全教育培训和考核未按照制度开展进行,每处扣5分;3 .施工作业人员进场三级教育未落实或落实不到位,每处扣3分;4 .班前安全活动未开展扣5分;活动记录无针对性或缺项的,每处扣2分:5 .未建立施工作业人员安全培训教育档案的,每少一人扣2分。158危险源辨识和监控管理1 .未按要求进行危险因素评价,并建立项目危

6、险源清单的,扣5分;2 .未根据项目对存在的危险源进行梳理公示的,扣2分;未根据施工进度及时更新的,扣2分;3 .未对超过一定规模的危险性较大分部分项工程进行专家论证的,或未组织不少于2名方案评审专家及相关人员进行验收的扣5分;未按要求进行记录的,扣2分。109特种作业人员管理L未对项目特种作业人员进行分类登记的,扣5分;2 .未对特种作业人员资格、条件进行审查的,扣10分;3 .炊事人员未办理健康证明的,扣5分;健康证明未上墙公示的,扣5分。1010安全防护与警示L未建立项目防护用品采购、验收、登记、发放、检查等制度的,扣5分:未按制度进行落实的,每处扣1分;2 .未按要求绘制施工现场安全标

7、志及布置总平面图的,扣5分;3 .未对施工现场安全防护标识的使用设置情况进行登记的,扣5分。1011分包及农民工工资管理1 .未对分包单位资质、分包合同、相关人员资格和安全生产许可证等进行审核存档的,扣5分;2 .未按要求签订安全生产管理协议的,扣5分;3 .未对分包单位作业人员核实、审查并登记管理的(自有工人参照管理),扣5分;4 .未建立分包单位作业人员健康档案的,扣5分,每少一人扣1分;5 .项目未严格落实农民工实名制管理制度、农民工工资专用账户管理制度、分包企业委托总承包企业代发工资制度和农民工工资按月足额支付制度等四项制度的每项扣5分;6 .项目农民工工资未按照要求纳入省监管平台监管

8、的扣5分。1512消防保卫1 .未建立施工现场消防重点部位消防设施配置台账,扣5分;2 .未绘制施工现场消防设施配置平面图的,扣5分;3 .未定期对消防设施进行维修,无维修验收记录的,扣5分;4 .未建立动火审批制度的,扣5分;5 .未建立项目部安全保卫制度的,扣5分;未按制度落实,无记录的,每处扣2分。1013职业卫生1 .未根据项目特点识别出作业场所可能存在的职业危害因素的,扣5分;2 .未按照梳理识别出的危害因素发放或配置职业病防护设施(用品)的,扣5分;3 .未按要求在施工现场绘制各类职业卫生警示标识布置平面图的,扣5分。514安全生产投入费用管理1 .未制定项目安全生产资金投入计划的

9、,扣3分;2 .未对项目月度安全生产资金投入进行统计的,扣1分;3 .未留存安全投入费用支出票据复印件的,每少一项扣1分。515应急管理1 .未编制项目总体及专项应急预案的,扣5分;2 .未按要求储备应急物资且建立物资台帐的,扣5分;3 .未根据项目进度和季节特点,开展应急演练的,扣5分;演练资料记录不全的,扣2分,演练未评价总结的,扣3分;4 .未配备必要的急救药品、器材和物资的,扣5分;未对其使用情况进行登记的,每缺一项扣1分;5 .未对应急预案开展培训教育的,扣5分。1516事故处理1 .未对发生的安全生产事故进行登记的,扣3分;2 .未按照要求对事故进行处理的,扣3分;3 .未对事故处

10、理相关资料归档留存的,扣3分。517危险性施工作业管理1 .未按要求编制施工专项方案并进行审批的,扣5分:2 .施工完成后,未及时组织人员进行验收的,扣5分;3 .相关的观测、监测等记录资料不全的,每少一项扣2分。1018通报批评1 .受到市级及以上主管部门一次通报批评的,扣5分:2 .受到市级及以上主管部门两次及以上通报批评的,扣10分。10合计200说明:1.检查评分表满分200分;考核评分表中合计实得分数计入培育评价表时需进行换算。(二)市政公用工程质量行为标准化考核评价标准序号抽(检)查项目抽(检)查内容分值扣分得分1质量管理体系的建立和实施情况1 .质量管理制度未建立的,未落实的扣1

11、0分;制度不健全的,扣5分;2 .未建立质量管理机构,未配备专职质量管理人员,扣5分;3 .质量管理制度、组织机构及工作图表等未上墙的,扣3分;4 .“法定代表人授权书”未签署的,扣5分;5 .“工程质量责任终身承诺书”未签署的,扣5分;6 .项目经理未到岗履职,扣5分;7 .施工企业负责人未定期带班进行质量检查的,检查频率每季度少于2次的,扣5分;8 .未组织传达和学习质量文件、制度以及质量法规的,扣5分;9 .施工人员入场质量培训无记录或不齐全的,扣3分。302图纸合规性、工程洽商、桩点交接1 .施工图设计文件未经审查或审查不合格擅自施工的,扣20分;2 .涉及结构安全、重要使用功能的修改

12、未经原审图机构审核、盖章擅自施工的,扣20分;3 .设计变更手续不规范擅自施工的,扣10分;4 .图纸会审签章不齐全擅自施工的,扣10分;5 .交桩记录签字、盖章不全,未定期对控制点进行复核,无测量放线及复核记录擅自施工的,扣10分。303质量通病(常见问题)防治L未制定质量通病防治措施,未向监理报审的,扣20分;2.未按措施实施的,扣10分。204施工组织设计、专项方案编制及审批情况1 .未按要求编制施工组织设计、专项施工方案及测量方案的,扣10分;未按规定审批的,扣5分;2 .超过一定规模的危险性较大分部分项工程专项施工方案未经专家评审的,扣10分;方案未按专家意见修改完善并经确认的,扣5

13、分;3.施工组织设计、专项施工方案内容不齐全、针对性不强的,每处扣5分。205执行法律法规、标准、规范情况L相应的标准、规范配置不齐全的,扣10分;2.未组织新规范、标准的学习并提供学习记录的,扣5分;3,编制的施工组织设计或施工过程有违反标准、规范强制性条文行为的,扣10分。206质量管理设施建设和运行情况1 .质量控制设施配备不齐全的,扣10分;未建立台账的,扣5分;2 .未建立混凝土试件标养箱(室)或未按规定放置混凝土标养箱(室)养护的,扣20分;温度、湿度、进出箱(室)记录不全、缺失的,扣10分;3 .质量控制设施未按照规定进行法定计量检定的,扣10分。207技术交底1 .未进行施工技

14、术交底的,扣10分;2 .施工技术交底内容不齐全、针对性不强的,扣5分;交底不规范的,扣3分;3 .未进行通病(常见问题)技术交底的,扣5分;4 .主材采购(碎、基层材料、沥青混合料、人行道板、钢筋、钢绞线等)未向供货商进行生产技术交底的,扣5分;5 .设计变更后未重新进行方案修订、评审、交底工作的,扣5分。208质量问题的整改和L质量检查存在的问题未整改落实的,扣10分;整改不及时的或不到位的,扣5分;20质量事故的处置情况2 .未明确质量事故处置程序和规章制度的,扣5分;3 .发生质量事故后,未按照相关规定和程序处置的,扣20分;4 .工程发生质量事故后未按规定向建设行政主管部门、工程质量监督机构报告的,扣20分;5 .未切实贯彻执行质量事故:隐患未消除、事故原因未查清楚、责任人未受处理、职工未受教育“四不放过”原则的,扣10分。9质量验收及文件整理报送情况1 .验收人员资格不符合要求的,扣10分;2 .未进行分部、分项及检验批划分,无划分方案的,扣5分;3 .检验批、分项、分部工程验收不及时、验收记录签字

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 办公文档 > 统计图表

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
