17三电迁改管理办法.docx

上传人:p** 文档编号:501478 上传时间:2023-10-02 格式:DOCX 页数:11 大小:23.62KB
下载 相关 举报
17三电迁改管理办法.docx_第1页
第1页 / 共11页
17三电迁改管理办法.docx_第2页
第2页 / 共11页
17三电迁改管理办法.docx_第3页
第3页 / 共11页
17三电迁改管理办法.docx_第4页
第4页 / 共11页
17三电迁改管理办法.docx_第5页
第5页 / 共11页
17三电迁改管理办法.docx_第6页
第6页 / 共11页
17三电迁改管理办法.docx_第7页
第7页 / 共11页
17三电迁改管理办法.docx_第8页
第8页 / 共11页
17三电迁改管理办法.docx_第9页
第9页 / 共11页
17三电迁改管理办法.docx_第10页
第10页 / 共11页
亲,该文档总共11页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《17三电迁改管理办法.docx》由会员分享,可在线阅读,更多相关《17三电迁改管理办法.docx(11页珍藏版)》请在第壹文秘上搜索。

1、“三电”迁改管理办法第一章总则第一条为规范工程“三电”迁改管理,确保工程建设的顺利进行,依据国家和铁路总公司有关规定,结合工程的实际情况,特制定本办法,请各参建单位遵照执行。第二条“三电”迁改范围包括:工程建设引起的电力线路迁改;通信、信号、有线广播、电视线路的迁改;有关设施的电磁防护。第三条“三电”迁改是工程建设的重要组成部分,具有产权单位多,协调难度大,施工环境复杂,以及部分迁改比较隐蔽的特点。要求迁改位置调查准确、数量调查清楚,迁改方案可行,施工及时。第四条施工单位、监理单位、设计单位要密切配合,在各自职责范围内做好“三电”迁改的各项工作。施工单位要高度重视“三电”迁改工作,严格执行施工

2、总承包合同协议书和投标时的各项承诺,主动接受监理工程师的监理,按时优质完成“三电”迁改工程。第五条监理单位要重视“三电”迁改的监理工作,派出专人负责,重点做好以下工作:(一)做好对“三电”迁改工程数量和迁改方案的确认核实、签认,做好验工计价的签认工作。(二)对迁改工点进行检查确认。重点复测确认迁改后的电力、通信线路等与线路的距离是否符合要求;预埋过轨管线的防护管的材质、规格和深度是否符合要求;电磁干扰防护是否符合相关标准要求等。第六条设计单位要对“三电”迁改现场的迁改数量和迁改方案等进行签认,做好现场技术配合,及时为“三电”迁改的顺利进行做好相关的工作。第二章实施第八条施工单位应与涉及迁改的产

3、权单位加强联系。根据建设指挥部指导性施工组织设计及下达的年度生产、投资计划要求,向建设指挥部以书面形式提出“三电”迁改进度计划,该计划以不影响主体工程施工为原则。建设指挥部在收到施工单位迁改进度计划后,根据总体进度和施工安排,明确迁改进度要求。笫九条施工单位要对现场的每个迁改工点的现状、迁改方案、数量、有关数据等进行详细的记录。每处“三电”迁改均应根据有关规范及迁改原则编制技术方案,并上报建设指挥部确认。建设超的:字体颜色J他,设置挥部根据施工单位的报告,组织设计、监理、产权单位等有关单位现场踏勘,确定施工方案。相关单位办理签认手续后,施工单位按照确定的施工方案进行迁改工作。第十条设计单位、监

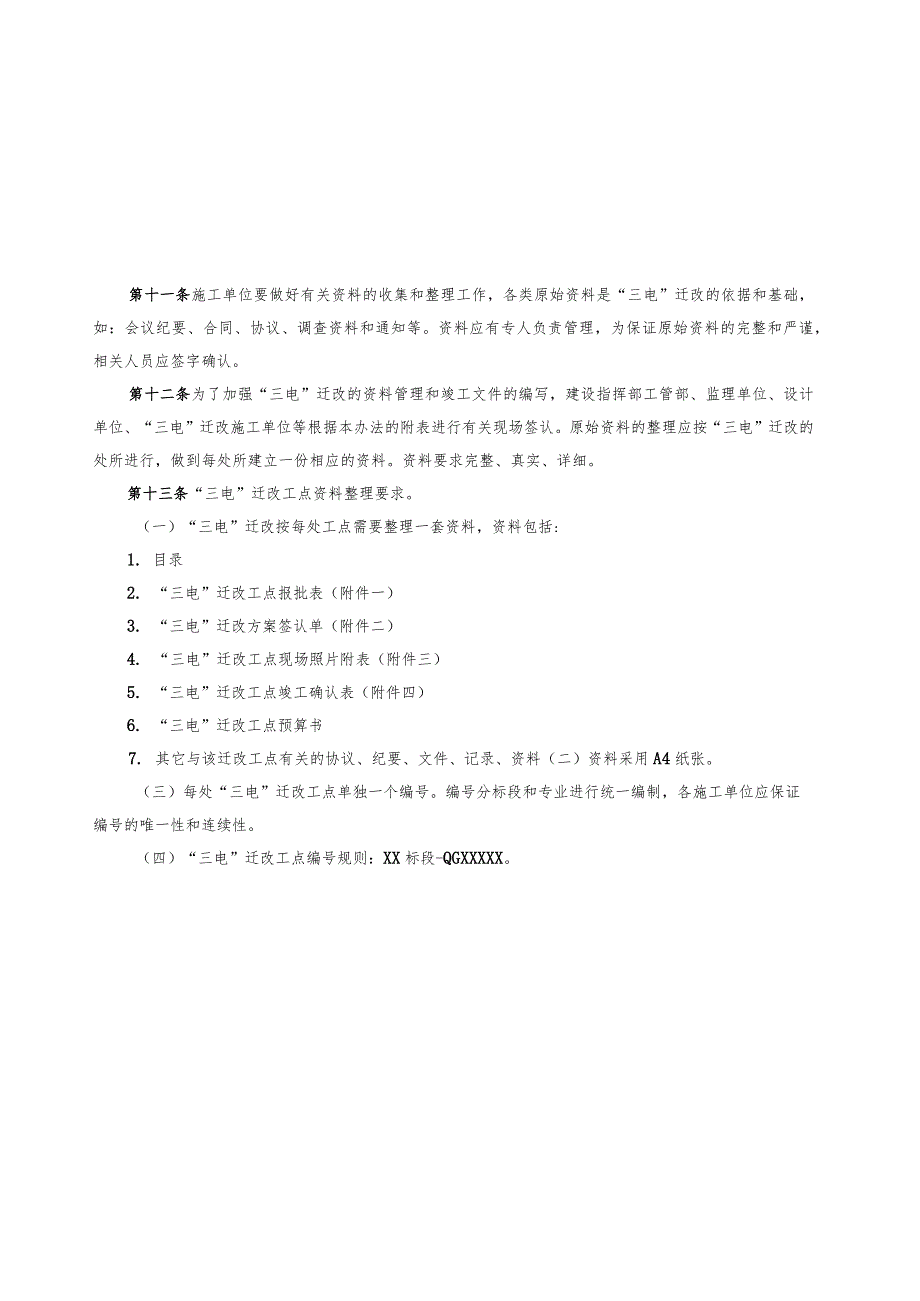

4、理单位等应积极配合施工单位进行迁改项目调查,及时提供“三电”迁改所需的有关资料(线路位置、征地范围、准确里程、标高、动迁方案、工期等),确保一次迁改到位第十一条施工单位要做好有关资料的收集和整理工作,各类原始资料是“三电”迁改的依据和基础,如:会议纪要、合同、协议、调查资料和通知等。资料应有专人负责管理,为保证原始资料的完整和严谨,相关人员应签字确认。第十二条为了加强“三电”迁改的资料管理和竣工文件的编写,建设指挥部工管部、监理单位、设计单位、“三电”迁改施工单位等根据本办法的附表进行有关现场签认。原始资料的整理应按“三电”迁改的处所进行,做到每处所建立一份相应的资料。资料要求完整、真实、详细

5、。第十三条“三电”迁改工点资料整理要求。(一)“三电”迁改按每处工点需要整理一套资料,资料包括:1. 目录2. “三电”迁改工点报批表(附件一)3. “三电”迁改方案签认单(附件二)4. “三电”迁改工点现场照片附表(附件三)5. “三电”迁改工点竣工确认表(附件四)6. “三电”迁改工点预算书7. 其它与该迁改工点有关的协议、纪要、文件、记录、资料(二)资料采用A4纸张。(三)每处“三电”迁改工点单独一个编号。编号分标段和专业进行统一编制,各施工单位应保证编号的唯一性和连续性。(四)“三电”迁改工点编号规则:XX标段-QGXXXXX。其中:QG表示“三电”迁改;XXXXXX中左数第一、二位表

6、示专业分类:DL-电力迁改、TX-通信迁改、XH-信号迁改、QT-其它;左数第三、四、五位为顺序编号。第十四条施工单位应组织对标段的重点区段进行定期或不定期地巡视。清查是否有遗漏的需迁改的管线,制定好防护措施,避免因施工造成未迁改线缆或迁改后线缆的损坏。第十五条迁改完成的工点,施工单位应取得相关产权单位和监理单位的现场确认。第十六条施工单位应在每周五向建设指挥部调度报告“三电”迁改施工进度,并于每月25日前向建设指挥部提报月度完成数量统计报表,包括迁改项目名称、迁改里程、产权单位、迁改原因、迁改方案等。第十七条施工单位必须按建设指挥部批准的进度计划组织施工,接受监理的检查和监督。工程实际进度与

7、经确认的进度计划不符时,施工单位应按建设指挥部和监理的要求提出改进措施,提交修改计划,经监理审查、报建设指挥部审批后执行。第十八条由于非施工单位原因造成“三电”迁改工程进度滞后,施工单位应以书面形式报建设指挥部备案。第三章验工计价第十九条施工单位按照建设指挥部验工计价管理办法,进行“三电”迁改工程验工计价。第四章变更设计第二十条施工单位“三电”迁改工程要严格执行建设指挥部变更设计管理办法。未经批准自行变更和施工的要承担全部责任,并不予以验收和计量。对迁改过程中出现重大异常情况需及时/(带格式的:字体颜色:自动设置报告建设指挥部,经建设指挥部研究解决方案后实施。第五章工程质量第二十一条“三电”迁

8、改设计及施工必须严格执行国家及铁路、交通、电力、通信、石化等相关行业的有关技术标准和规范,严格操作规程,确保工程质量,并应满足相关技术要求。第二十三条施工单位在施工现场必须建立完善的质量保证体系,并设立专职质检人员,负责施工过程工程质量的管理和检查。第二十四条施工单位应随时接受指挥部及监理工程师的监察、检验,不合格的工程按要求返工,并承担返工的费用。第二十五条在通知监理工程师对隐蔽工程检查前,施工单位应严格进行自检。检查不合格,监理工程师不予签证。第二十七条施工单位未按规定通知监理工程师到现场进行检查,需重做检查及返工的费用均由施工单位负责。第六章睑收第二十九条当三电迁改工程完成并具备运行条件

9、,施工单位按设计及验标进行全面自检合格后,向建设指挥部及相关产权单位提出申请验收的报告。第三十条工程验收前,施工单位应按规定和要求编制好包括正式技术资料和投入运用所需的技术文件等验收所需要的所有资料一并提交建设指挥部和相关产权单位。第三十一条鉴于“三电”迁改工程零散、产权单位多等特殊性,验收原则上由施工单位组织向产权单位进行验收交接并办理有关手续。建设指挥部、监理单位应派人员参加。第三十二条工程验交后,施工单位应及时在验收合格之日起30日内将竣工文件、验收报告等报送建设指挥部。第八章考核第三十九条对于“三电”迁改工作不到位引起的二次迁改工程,由施工单位负责,并承担由此引起的相关费用。第四十条由

10、于“三电”迁改工作给工程造成损失的,按照施工总承包合同协议书规定的有关条款,由施工单位予以赔偿。“三电”迁改工点报批表标段迁改名称迁改工点编号地点及铁路里程产权单位迁改前现场情况及迁改原因迁改方案简要说明(包括迁改方式和主要工程数量)施工单位产权单位设计单位监理单位指挥部制表:日期:年月日说明:本表由施工单位编制,以每一处迁改工点为单位,一式六份,施单位二份,其余各一份。“三电”迁改方案签认单迁改标段铁路里程迁改工点编号施工单位(签章)年月日监理单位(签章)年月日设计单位(签章)年月日产权单位(签章)说明是否满足要求年月日建设指挥部(签章)年月日说明:本表由施工单位负责编制,以每一处迁改工点为单位,一式六份,施工单位二份,其余各一份;示意图应标注图例、主要参数等情况。“三电”迁改工点现场照片附表迁改标段铁路里程迁改工点编号照片说明摄影日期(迁改前照片)照片说明摄影日期(迁改后照片)施工单位制表监理单位监理工程师说明:本表由施工单位编制,以每一处迁改工点为单位。“三电”迁改工点竣工确认表标段迁改工点编号名称铁路里程地点方案及主要工程数量竣工说明施工单位监理单位产权单位建设指挥部(签章)(签章)(签章)(签章)年月日年月日年月日年月日.说明:本表由施工单位编制,以每一处迁改工点为单位。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 环保行业

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
