《180万吨洁净煤项目实施计划方案.docx》由会员分享,可在线阅读,更多相关《180万吨洁净煤项目实施计划方案.docx(3页珍藏版)》请在第壹文秘上搜索。

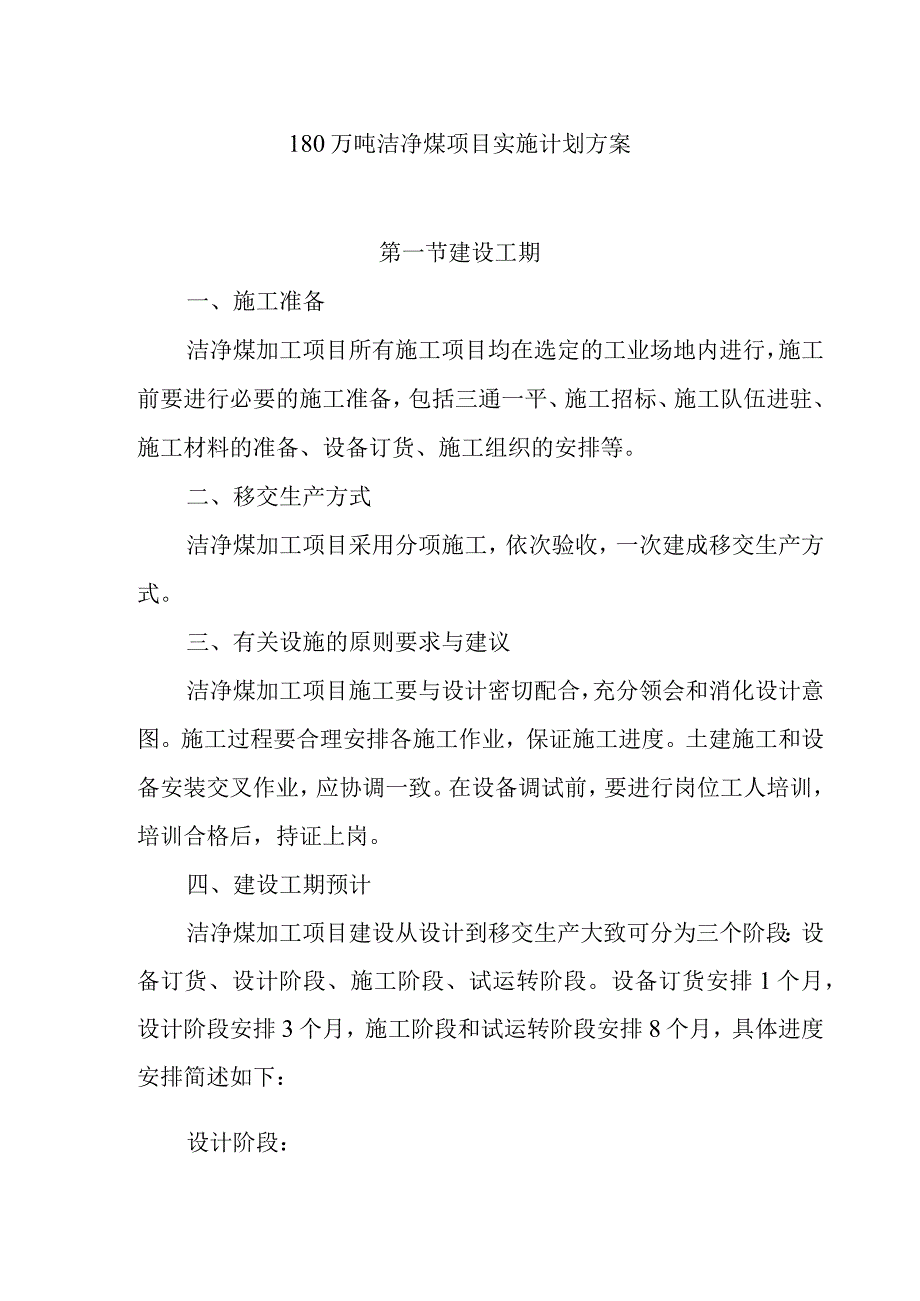

1、180万吨洁净煤项目实施计划方案第一节建设工期一、施工准备洁净煤加工项目所有施工项目均在选定的工业场地内进行,施工前要进行必要的施工准备,包括三通一平、施工招标、施工队伍进驻、施工材料的准备、设备订货、施工组织的安排等。二、移交生产方式洁净煤加工项目采用分项施工,依次验收,一次建成移交生产方式。三、有关设施的原则要求与建议洁净煤加工项目施工要与设计密切配合,充分领会和消化设计意图。施工过程要合理安排各施工作业,保证施工进度。土建施工和设备安装交叉作业,应协调一致。在设备调试前,要进行岗位工人培训,培训合格后,持证上岗。四、建设工期预计洁净煤加工项目建设从设计到移交生产大致可分为三个阶段:设备订

2、货、设计阶段、施工阶段、试运转阶段。设备订货安排1个月,设计阶段安排3个月,施工阶段和试运转阶段安排8个月,具体进度安排简述如下:设计阶段:将在3个月的时间内完成施工图设计,施工图设计开始后30天内提交主要建筑物的土建施工图。施工阶段:施工阶段分为施工准备、工程施工,所需时间约为7个月。试运转阶段:试运转阶段分为设备单机运转、联合试运转及带负荷试生产,所需时间为1个月。第二节项目实施计划安排本工程属新建项目,所有施工项目均在选定的工业广场内进行,施工准备主要是水、电、路实行三通,厂区平场,三材准备等。采用分项施工,依次验收,一次移交的方式。项目实施进度见项目实施进度表10.2-1o表10.2-1项目实施计划表序号名称第1月第2月第3月第4月第5月第6月第7月第8月第9月第10月第11月第12月1设计2施工
