2024一级建造师《机电实务》案例考点全套.docx

上传人:p** 文档编号:501613 上传时间:2023-10-02 格式:DOCX 页数:48 大小:76.64KB
下载 相关 举报
2024一级建造师《机电实务》案例考点全套.docx_第1页
第1页 / 共48页
2024一级建造师《机电实务》案例考点全套.docx_第2页
第2页 / 共48页
2024一级建造师《机电实务》案例考点全套.docx_第3页
第3页 / 共48页
2024一级建造师《机电实务》案例考点全套.docx_第4页
第4页 / 共48页
2024一级建造师《机电实务》案例考点全套.docx_第5页
第5页 / 共48页
2024一级建造师《机电实务》案例考点全套.docx_第6页
第6页 / 共48页
2024一级建造师《机电实务》案例考点全套.docx_第7页
第7页 / 共48页
2024一级建造师《机电实务》案例考点全套.docx_第8页
第8页 / 共48页
2024一级建造师《机电实务》案例考点全套.docx_第9页
第9页 / 共48页
2024一级建造师《机电实务》案例考点全套.docx_第10页
第10页 / 共48页
亲,该文档总共48页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《2024一级建造师《机电实务》案例考点全套.docx》由会员分享,可在线阅读,更多相关《2024一级建造师《机电实务》案例考点全套.docx(48页珍藏版)》请在第壹文秘上搜索。

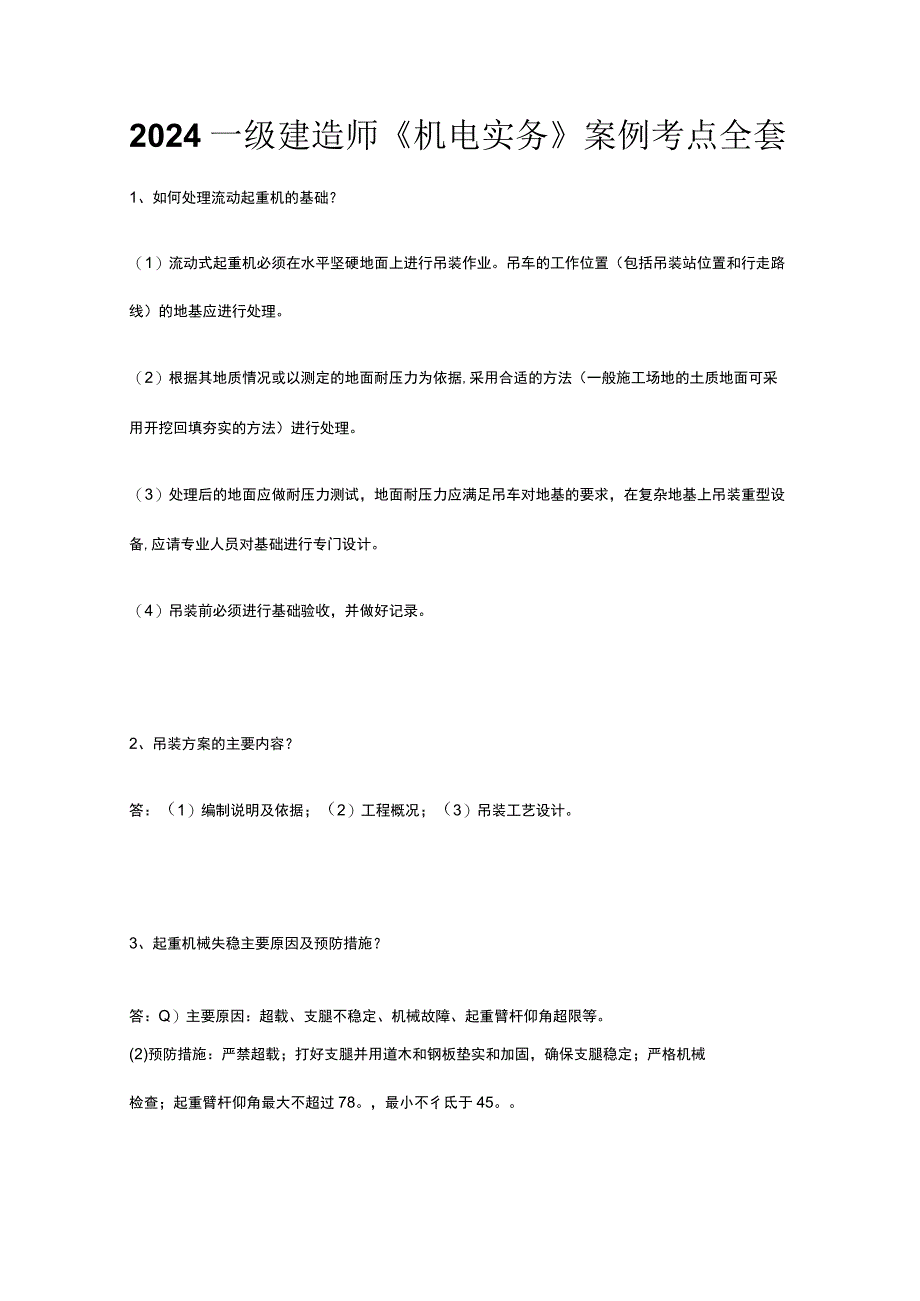

1、2024一级建造师机电实务案例考点全套1、如何处理流动起重机的基础?(1)流动式起重机必须在水平坚硬地面上进行吊装作业。吊车的工作位置(包括吊装站位置和行走路线)的地基应进行处理。(2)根据其地质情况或以测定的地面耐压力为依据,采用合适的方法(一般施工场地的土质地面可采用开挖回填夯实的方法)进行处理。(3)处理后的地面应做耐压力测试,地面耐压力应满足吊车对地基的要求,在复杂地基上吊装重型设备,应请专业人员对基础进行专门设计。(4)吊装前必须进行基础验收,并做好记录。2、吊装方案的主要内容?答:(1)编制说明及依据;(2)工程概况;(3)吊装工艺设计。3、起重机械失稳主要原因及预防措施?答:Q)

2、主要原因:超载、支腿不稳定、机械故障、起重臂杆仰角超限等。(2)预防措施:严禁超载;打好支腿并用道木和钢板垫实和加固,确保支腿稳定;严格机械检查;起重臂杆仰角最大不超过78。,最小不彳氐于45。4、降低焊接应力的措施有哪些?答:L设计措施:Q)减少焊接量:构件设计时尽量减少焊缝的数量和尺寸,可减小变形量,同时降低焊接应力。(2)改变焊Si分布:构件设计时应避免焊缝过于集中,从而避免焊接应力峰值叠加。(3)优化接头形式:优化设计结构,如将容器的接管口设计成翻边式,少用承插式。2.工艺措施:采用较小的焊接线能量;(2)合理安排装配焊接顺序;层间进行锤击;(4)预热拉伸补偿焊缝收缩(机械拉伸或加热拉

3、伸);(5)焊接高强钢时,选用塑性较好的焊条;(6)预热;(7)消氢处理;(8)焊后热处理;(9)利用振动法来消除焊接残余应力。5、预防焊接变形的措施?预防焊接变形的措施具体内容提示进行合理的焊接结构设计合理安排焊缝位置关键词焊缝合理选择焊缝数量和长度合理选择坡口形式采取合理的装配工艺措施预留收缩余量法记忆:玉刚饭盒反变形法(3)刚性固定法合理选择装配程序采取合理的焊接工艺措施合理的焊接方法关键词一焊接合理的焊接线能量合理的焊接顺序和方向6、设备基础混凝土强度的验收要求?答:(1)基础施工单位(土建)应提供设备基础质量合格证明文件,主要检查验收其混凝土配合比、混凝土养护及混凝土强度是否符合设计

4、要求。(2)如果对设备基础的强度有怀疑时,可请有检测资质的工程检测单位对基础的强度进行复测。(3)重要的设备基础应用重锤做预压强度试验,预压合格并有预压沉降详细记录。如大型锻压设备、汽轮发电机组、大型油罐。7、影响设备安装精度的因素影响因素影响内容设备基础设备基础对安装精度的影响主要是强度、沉降和抗振性能垫铁埋设垫铁埋设对安装精度的影响主要是承载面积和接触情况设备灌浆设备灌浆对安装精度的影响主要是强度和密实度地脚螺栓地脚螺栓对安装精度的影响主要是紧固力和垂直度设备制造设备制造对安装精度的影响主要是加工精度和装配精度测量误差测量误差对安装精度的影响主要是仪器精度和基准精度环境因素环境因素对安装精

5、度的影响主要是基础温度变形、设备温度变形和恶劣环境场所8、成套配电装置送电验收内容?答:1.由供电部门检查合格后将电源送进室内,经过验电、校相无误。2 .合高压进线开关,检查高压电压是否正常;合变压器柜开关,检查变压器是否有电,合低压柜进线开关,查看低压电压是否正常。分别合其他柜的开关。3 .空载运行24h,无异常现象,办理验收手续,交建设单位使用。同时提交施工图纸、施工记录、产品合格证说明书、试验报告单等技术资料。9、变压器的交接试验?答:1.绝缘油试验或SF6气体试验:SF6气体含水量应符合产品技术文件要求,变压器应无明显泄漏点。2 .测量绕组连同套管的直流电阻:(1)变压器的直流电阻与同

6、温下产品出厂实测数值比较,相应变化不应大于2%01600kVA及以下三相变压器,各相绕组之间的差别不应大于4%;无中性点引出的绕组线间各绕组之间差别不应大于2%o1600kVA以上变压器,各相绕组之间差别不应大于2%;无中,性点引出的绕组,线间差别不应大于%o3 .检查所有分接的电压比:(1)电压等级在35kV以下,电压匕口于3的变压器电压比允许偏差应为1%。(2)其他所有变压器额定分接下电压比允许偏差不应超过0.5%。(3)其他分接的电压比应在变压器阻抗电压值()的1/10以内,且允许偏差应为1%。4 .检查变压器的三相接线组别:直流感应法或交流电压法。5 .测量铁芯及夹件的绝缘电阻:采用2

7、500V兆欧表测量,持续时间应为Imin,应无闪络及击穿现象。6 .测量绕组连同套管的绝缘电阻、吸收比:用2500V摇表测量各相高压绕组对外壳的绝缘电阻值,用500V摇表测量低压各相绕组对外壳的绝缘电阻值。7 .绕组连同套管的交流耐压试验:电力变压器新装注油以后,大容量变压器必须经过静置12h才能进行耐压试验。对IOkV以下小容量的变压器,一般静置5h以上才能进行耐压试验。8 .额定电压下的冲击合闸试验:在额定电压下对变压器的冲击合闸试验,应进行5次,每次间隔时间宜为5min,应无异常现象,其中750kV变压器在额定电压下,第一次冲击合闸后的带电运行时间不应少于30min,其后每次合闸后带电运

8、行时间可逐次短,但不应少于5mino9 .检查相位:相位应与电网相位一致10、导线连接要求?答:(1)每根导线在每一个档距内只准有一个接头,但在跨越公路、河流、铁路、重要建筑物、电力线和通信线等处,导缆口避雷线均不得有接头。(2)不同材料、不同截面或不同捻回方向的导线连接,只能在杆上跳线内连接。接头处机械强度不低于导线自身强度的90%;电阻不超过同长度导线电阻的1.2倍。(4)耐张杆、分支杆等处的跳线连接,可以采用T形线架和并沟线夹连接。(5)架空线的压接方法,可分为钳压连接、液压连接、爆压连接。11、工业管道阀门检验?答:1.阀门外观检杳。阀门应完好,开启机构应灵活,阀门应无歪斜、变形、卡涩

9、现象,标牌应齐全。2.阀门应进行壳体压力试验?口密封试验(1)阀门壳体试验压力和密封试验应以洁净水为介质,不锈钢阀门试验时,水中的氯离子含量不得超过25Ppm0(2)阀门的壳体试验压力为阀门在20。C时最大允许工作压力的1.5倍。密封试验为阀门在20时最大允许工作压力的1.1倍,试验持续时间不得少于5min,无特殊规定时,试验温度为5S40工低于5时,应采取升温措施。(3)安全阀的校验应按照国家现行标准和设计文件的规定进行整定压力调整和密封试验,委托有资质的检验机构完成,安全阀校验应做好记录、铅封,并出具校验报告。12、工业阀门安装应符合下列规定?答:(1)阀门安装前,应按设计文件核对其型号,

10、并应按介质流向确定其安装方向;检查阀门填料,其压盖螺栓应留有调节裕量。(2)当阀门与金属管道以法兰或螺纹方式连接时,阀门应在关闭状态下安装;以焊接方式连接时,阀门应在开启状态下安装,对接焊缝底层宜采用氧弧焊。当非金属管道采用电熔连接或热熔连接时,接头附近的阀门应处于开启状态。(3)安全阀应垂直安装;安全阀的出口管道应接向安全地点;在安全阀的进、出管道上设置截止阀时,应加铅封,且应锁定在全开启状态。13、工业管道系统试验的主要类型?答:压力试验、泄漏性试验、真空度试验。14、管道系统试验前应具备的条件?答:L试验范围内的管道安装质量合格。实体完工2 .试验方案已经过批准,并已进行了安全技术交底。

11、在压力试验前,相关资料已经建设单位和有关部门复查。3 .管道上的膨胀节已设置了临时约束装置。4 .试验用压力表在周检期内并已经校验,其精度不得低于1.6级(误差1.6%),表的满刻度值应为被测最大压力的1.5s2倍,压力表不得少于两块。5 .管道的加固、回路分割、元件隔离管道已按试验方案进行了加固。待试管道与无关系统已用盲板或其他隔离措施隔开。15、工业管道压力试验及实施要点?工业试验过程试验压合格标准重点检直部位管道力i瞌液压缓慢分段升压,待达到试验压力后,稳压设计压压力表有无iSIomin,再将试验压力降至设计压力,保持力的压降、管道30min1.5倍所有部位有无渗漏气压逐步缓慢增加压力,

12、当压力升至试验压力的设计压发泡剂检验献50%时,如未发现异常或泄漏现象,继续按力的不泄漏为合试验压力的10%逐级升压,每级稳压3min,1.15倍格直至试验压力。应在试验压力下稳压Iomin,再将压力降至设计压力嗝逐级缓慢升压,当达到试验压力,并且停压等于设密封点有无阀门填料函、法兰性试IOmin后,采用涂刷中性计压力泄漏或者螺纹连接处、验发泡剂的方法巡回检查放空阀、排气阀、排水阀等所有密封点真空压力试验合格后,按设计文件规定进行24h的真空度试验,系统增压率W5%度试验16、产品焊接试板制备的要求?答:Q)塔器现场组焊必须制备产品焊接试板似下简称试板)。(2)试板材料应与塔器用材具有相同标准

13、、相同牌号、相同厚度和相同热处理状态。(3)试板的试验项目至少包括拉伸试验、弯曲试验、冲击试验,不合格项目应进行复验。17、储罐充水试验项目答:Q)罐底严密性试验(2)罐壁强度及严密性试验(3)固定顶强度及严密性试验。(4)固定顶的稳定性试验。(5)浮顶、内浮顶罐升降试验。18、锅炉受热面的施工程序答:设备及部件清点检查一合金设备(部件)光谱复查一通球试验与清理一联箱找正划线一管子就位对口焊接一组件地面验收一组件吊装一组件高空对口焊接一组件整体找正等。19、锅炉热态调试与试运行?答:锅炉机组在整套启动以前,必须完成锅炉设备,包括锅炉辅助机械和各附属系统的分部试运;锅炉的烘炉、化学清洗;锅炉及其

14、主蒸汽、再热蒸汽管道系统的吹洗;锅炉的热工测量、控制和保护系统的调整试验工作。严密性水压试验;锅炉化学清洗;锅炉蒸汽管路的冲洗与吹洗;锅炉试运行;试运行完毕后,办理移交签证手续。20、电梯安装前应履行手续、注意事项?答:(1)电梯安装的施工单位应当在施工前将拟进行安装的电梯情况书面告知直辖市或设区的市的特种设备安全监督管理部门,告知后方可施工。(2)办理告知需要的材料一般包括特种设备开工告知申请书一式两份、电梯安装资质证原件、电梯安装资质证复印件加盖公章、组织机构代码证复印件加盖公章等。(3)安装单位应当在履行告知后、开始施工前(不包括设备开箱、现场勘测等准备工作),向规定的检验机构申请监督检

15、验。待检验机构审查电梯制造资料完毕,并且获悉检验结论为合格后,方可实施安装。21、电梯制造厂提供的资料:答:Q)制造许可证明文件,其范围能够覆盖所提供电梯的相应参数。(2)电梯整机型式检验合格证书或报告书,其内容能够覆盖所提供电梯的相应参数。产品质量证明文件(4)门锁装置、限速器、安全钳、缓冲器、含有电子元件的安全电路、轿厢上行超速保护装置、驱动主机、控制柜等安全保护装置和主要部件的型式检验合格证,以及限速器和渐进安全钳的调试证书。(5)机房或者机器设备间及井道布置图,其顶层高度、底坑深度、楼层间距、井道内防护、安全距离、井道下方人可以进入空间等满足安全要求。(6)电气原理图,包括动力电路和连接电气安全装置的电路。安装使用维护说明书。22、消防工程验收的规定答:具有下列情形之一的特殊建设工程,建设单位应当向本行政区域内地方人民政府住

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 资格/认证考试 > 建造师考试

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
