《90MWp太阳能并网光伏电站项目土石方工程施工技术方案.docx》由会员分享,可在线阅读,更多相关《90MWp太阳能并网光伏电站项目土石方工程施工技术方案.docx(5页珍藏版)》请在第壹文秘上搜索。

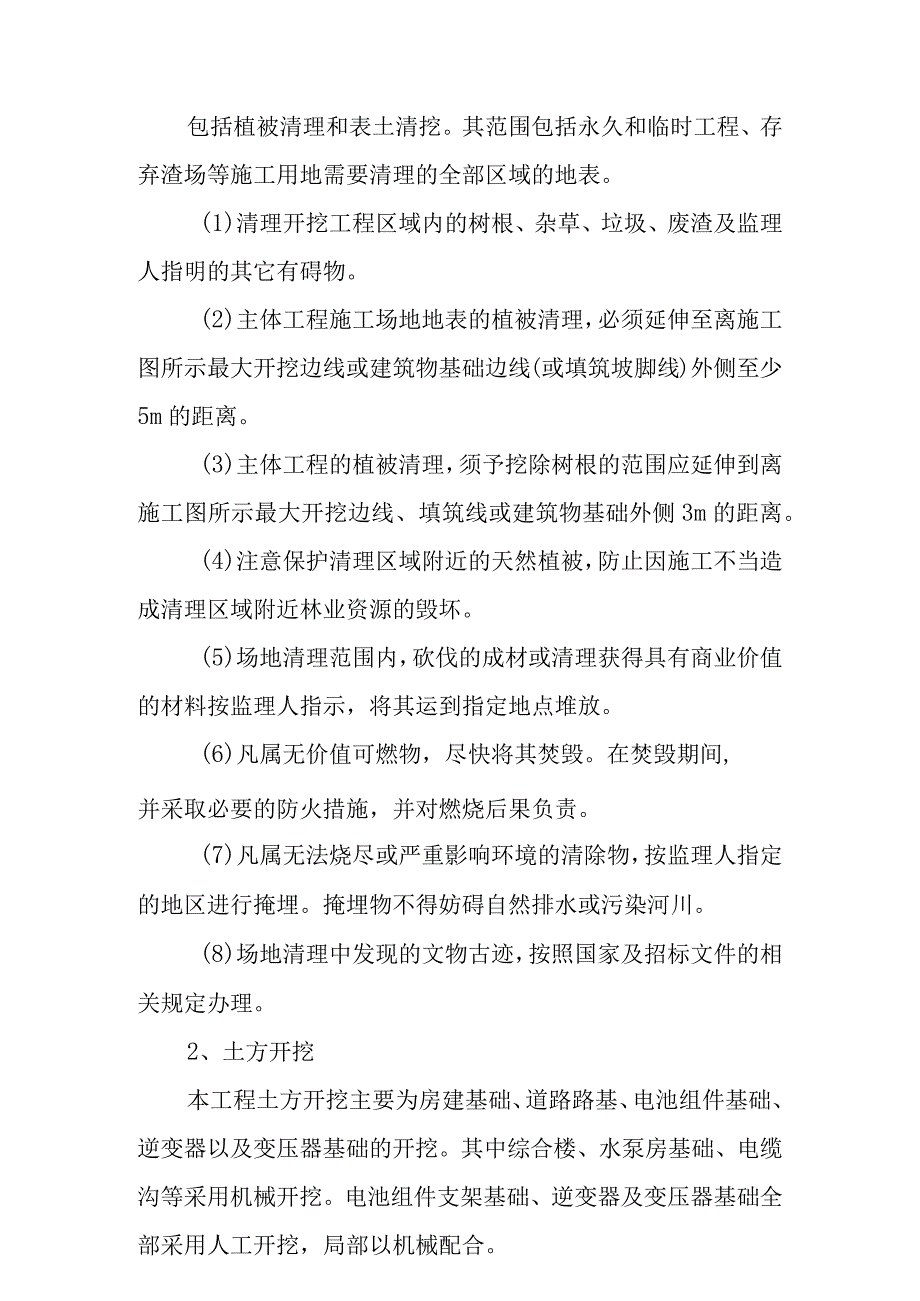

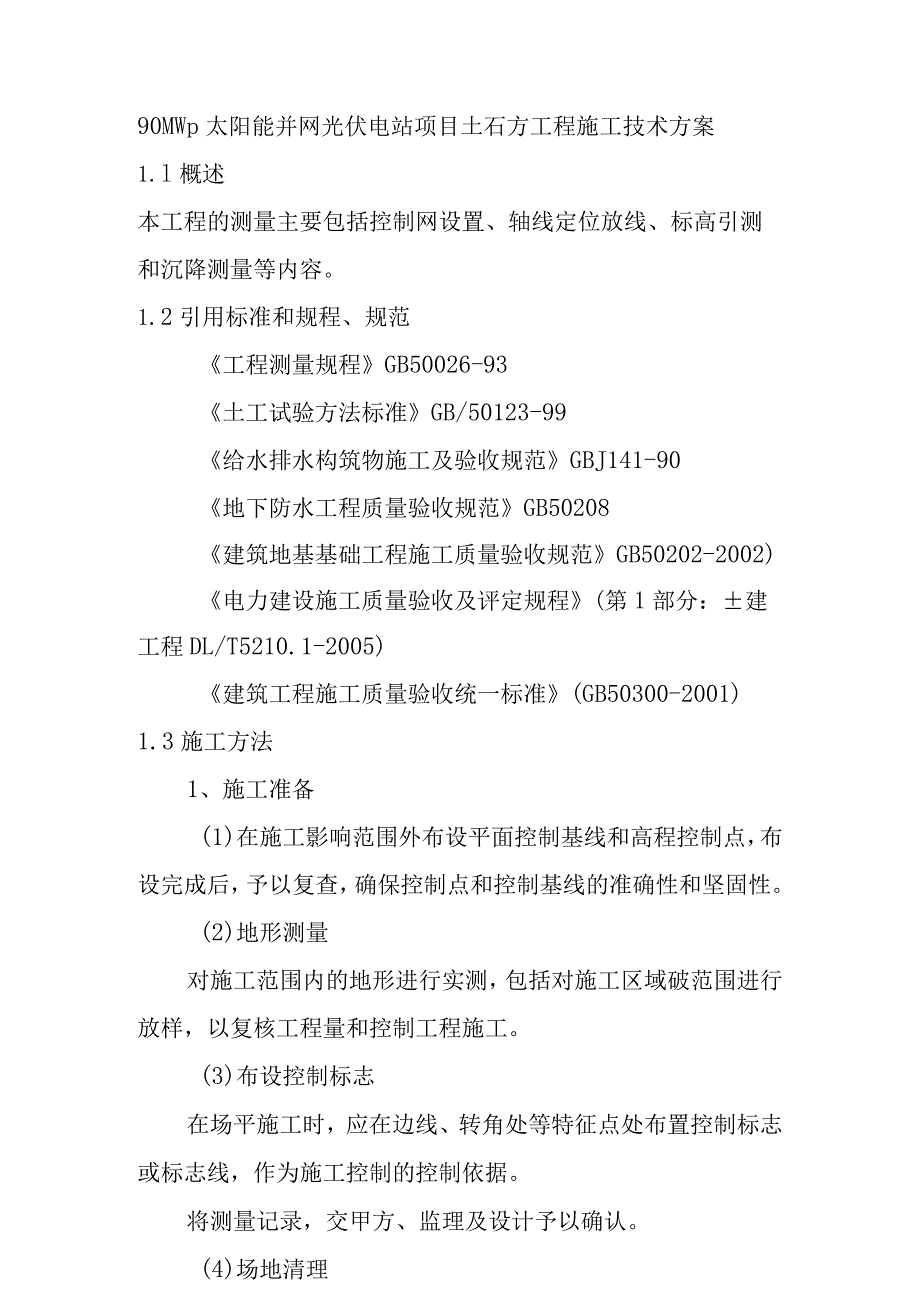

1、90MWp太阳能并网光伏电站项目土石方工程施工技术方案1.l概述本工程的测量主要包括控制网设置、轴线定位放线、标高引测和沉降测量等内容。1.2引用标准和规程、规范工程测量规程GB50026-93土工试验方法标准GB/50123-99给水排水构筑物施工及验收规范GBJ141-90地下防水工程质量验收规范GB50208建筑地基基础工程施工质量验收规范GB50202-2002)电力建设施工质量验收及评定规程(第1部分:建工程DL/T5210.1-2005)建筑工程施工质量验收统一标准(GB50300-2001)1.3施工方法1、施工准备(1)在施工影响范围外布设平面控制基线和高程控制点,布设完成后,
2、予以复查,确保控制点和控制基线的准确性和坚固性。(2)地形测量对施工范围内的地形进行实测,包括对施工区域破范围进行放样,以复核工程量和控制工程施工。(3)布设控制标志在场平施工时,应在边线、转角处等特征点处布置控制标志或标志线,作为施工控制的控制依据。将测量记录,交甲方、监理及设计予以确认。(4)场地清理包括植被清理和表土清挖。其范围包括永久和临时工程、存弃渣场等施工用地需要清理的全部区域的地表。(1)清理开挖工程区域内的树根、杂草、垃圾、废渣及监理人指明的其它有碍物。(2)主体工程施工场地地表的植被清理,必须延伸至离施工图所示最大开挖边线或建筑物基础边线(或填筑坡脚线)外侧至少5m的距离。(

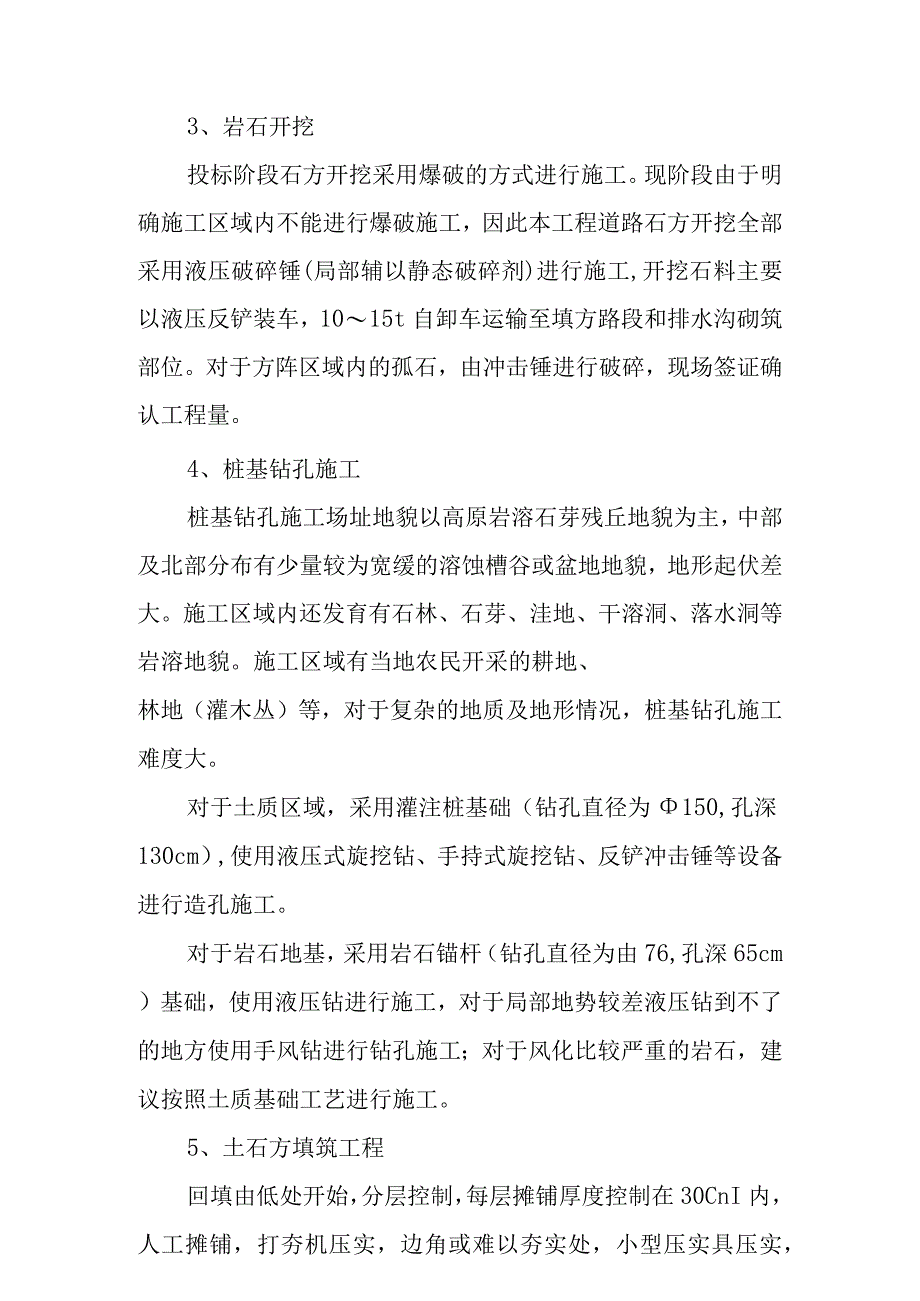

3、3)主体工程的植被清理,须予挖除树根的范围应延伸到离施工图所示最大开挖边线、填筑线或建筑物基础外侧3m的距离。(4)注意保护清理区域附近的天然植被,防止因施工不当造成清理区域附近林业资源的毁坏。(5)场地清理范围内,砍伐的成材或清理获得具有商业价值的材料按监理人指示,将其运到指定地点堆放。(6)凡属无价值可燃物,尽快将其焚毁。在焚毁期间,并采取必要的防火措施,并对燃烧后果负责。(7)凡属无法烧尽或严重影响环境的清除物,按监理人指定的地区进行掩埋。掩埋物不得妨碍自然排水或污染河川。(8)场地清理中发现的文物古迹,按照国家及招标文件的相关规定办理。2、土方开挖本工程土方开挖主要为房建基础、道路路基
4、、电池组件基础、逆变器以及变压器基础的开挖。其中综合楼、水泵房基础、电缆沟等采用机械开挖。电池组件支架基础、逆变器及变压器基础全部采用人工开挖,局部以机械配合。3、岩石开挖投标阶段石方开挖采用爆破的方式进行施工。现阶段由于明确施工区域内不能进行爆破施工,因此本工程道路石方开挖全部采用液压破碎锤(局部辅以静态破碎剂)进行施工,开挖石料主要以液压反铲装车,1015t自卸车运输至填方路段和排水沟砌筑部位。对于方阵区域内的孤石,由冲击锤进行破碎,现场签证确认工程量。4、桩基钻孔施工桩基钻孔施工场址地貌以高原岩溶石芽残丘地貌为主,中部及北部分布有少量较为宽缓的溶蚀槽谷或盆地地貌,地形起伏差大。施工区域内
5、还发育有石林、石芽、洼地、干溶洞、落水洞等岩溶地貌。施工区域有当地农民开采的耕地、林地(灌木丛)等,对于复杂的地质及地形情况,桩基钻孔施工难度大。对于土质区域,采用灌注桩基础(钻孔直径为150,孔深130cm),使用液压式旋挖钻、手持式旋挖钻、反铲冲击锤等设备进行造孔施工。对于岩石地基,采用岩石锚杆(钻孔直径为由76,孔深65cm)基础,使用液压钻进行施工,对于局部地势较差液压钻到不了的地方使用手风钻进行钻孔施工;对于风化比较严重的岩石,建议按照土质基础工艺进行施工。5、土石方填筑工程回填由低处开始,分层控制,每层摊铺厚度控制在30CnI内,人工摊铺,打夯机压实,边角或难以夯实处,小型压实具压实,车辆难以回转处,使用进占法施工。雨季施工时,要做好施工场地排水,保持排水沟通畅。雨季填筑时应随挖、随运、随铺、随压。每层填土表面应筑成23%的横坡,并在下雨前和收工前将撒铺的松土碾压密实,以利于排水。利用挖土作填方时应随挖随填,及时压实,含水量过大无法晾干的土料不得用作雨季施工填料。整形阶段性验收图1.2-1填筑施工工艺图
