90MWp太阳能并网光伏电站项目消防工程施工方案.docx

上传人:p** 文档编号:501666 上传时间:2023-10-02 格式:DOCX 页数:3 大小:15.90KB
下载 相关 举报
90MWp太阳能并网光伏电站项目消防工程施工方案.docx_第1页
第1页 / 共3页
90MWp太阳能并网光伏电站项目消防工程施工方案.docx_第2页
第2页 / 共3页
90MWp太阳能并网光伏电站项目消防工程施工方案.docx_第3页
第3页 / 共3页
亲,该文档总共3页,全部预览完了,如果喜欢就下载吧!
资源描述

《90MWp太阳能并网光伏电站项目消防工程施工方案.docx》由会员分享,可在线阅读,更多相关《90MWp太阳能并网光伏电站项目消防工程施工方案.docx(3页珍藏版)》请在第壹文秘上搜索。

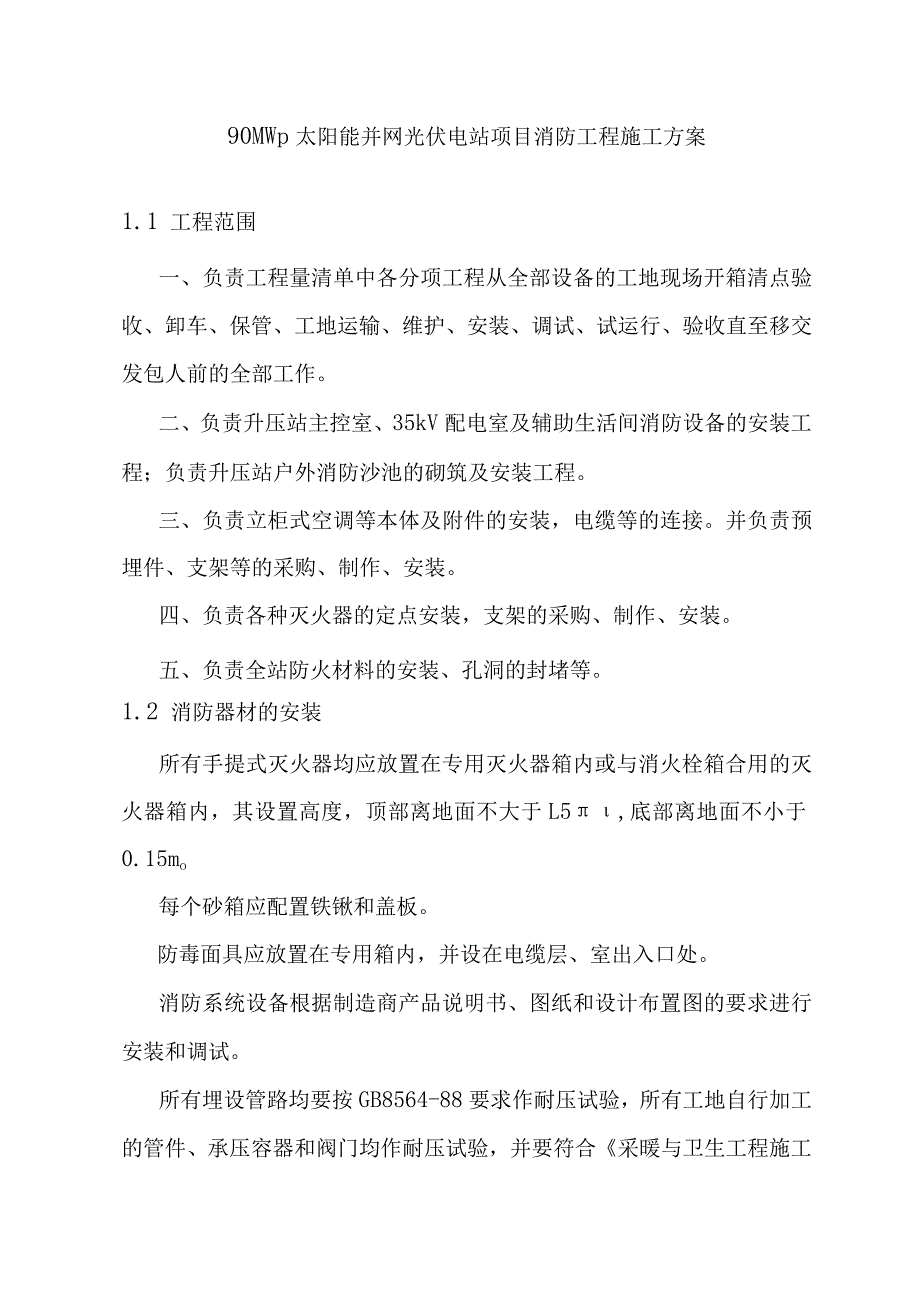

1、90MWp太阳能并网光伏电站项目消防工程施工方案1.1 工程范围一、负责工程量清单中各分项工程从全部设备的工地现场开箱清点验收、卸车、保管、工地运输、维护、安装、调试、试运行、验收直至移交发包人前的全部工作。二、负责升压站主控室、35kV配电室及辅助生活间消防设备的安装工程;负责升压站户外消防沙池的砌筑及安装工程。三、负责立柜式空调等本体及附件的安装,电缆等的连接。并负责预埋件、支架等的采购、制作、安装。四、负责各种灭火器的定点安装,支架的采购、制作、安装。五、负责全站防火材料的安装、孔洞的封堵等。1.2 消防器材的安装所有手提式灭火器均应放置在专用灭火器箱内或与消火栓箱合用的灭火器箱内,其设

2、置高度,顶部离地面不大于L5,底部离地面不小于0.15mo每个砂箱应配置铁锹和盖板。防毒面具应放置在专用箱内,并设在电缆层、室出入口处。消防系统设备根据制造商产品说明书、图纸和设计布置图的要求进行安装和调试。所有埋设管路均要按GB8564-88要求作耐压试验,所有工地自行加工的管件、承压容器和阀门均作耐压试验,并要符合采暖与卫生工程施工及验收规范GBJ242-82及建筑安装工程质量评定标准管道工程GBJ302-88等有关规定执行。1.3电缆防火封堵一、防火涂料施工方法施工前先将涂料充分搅匀。若太干,可用稀释剂稀释,刷、喷、涂均可。被涂物体表面应打磨洗刷干净。每两次涂刷之间的间隔时间应按照施工说

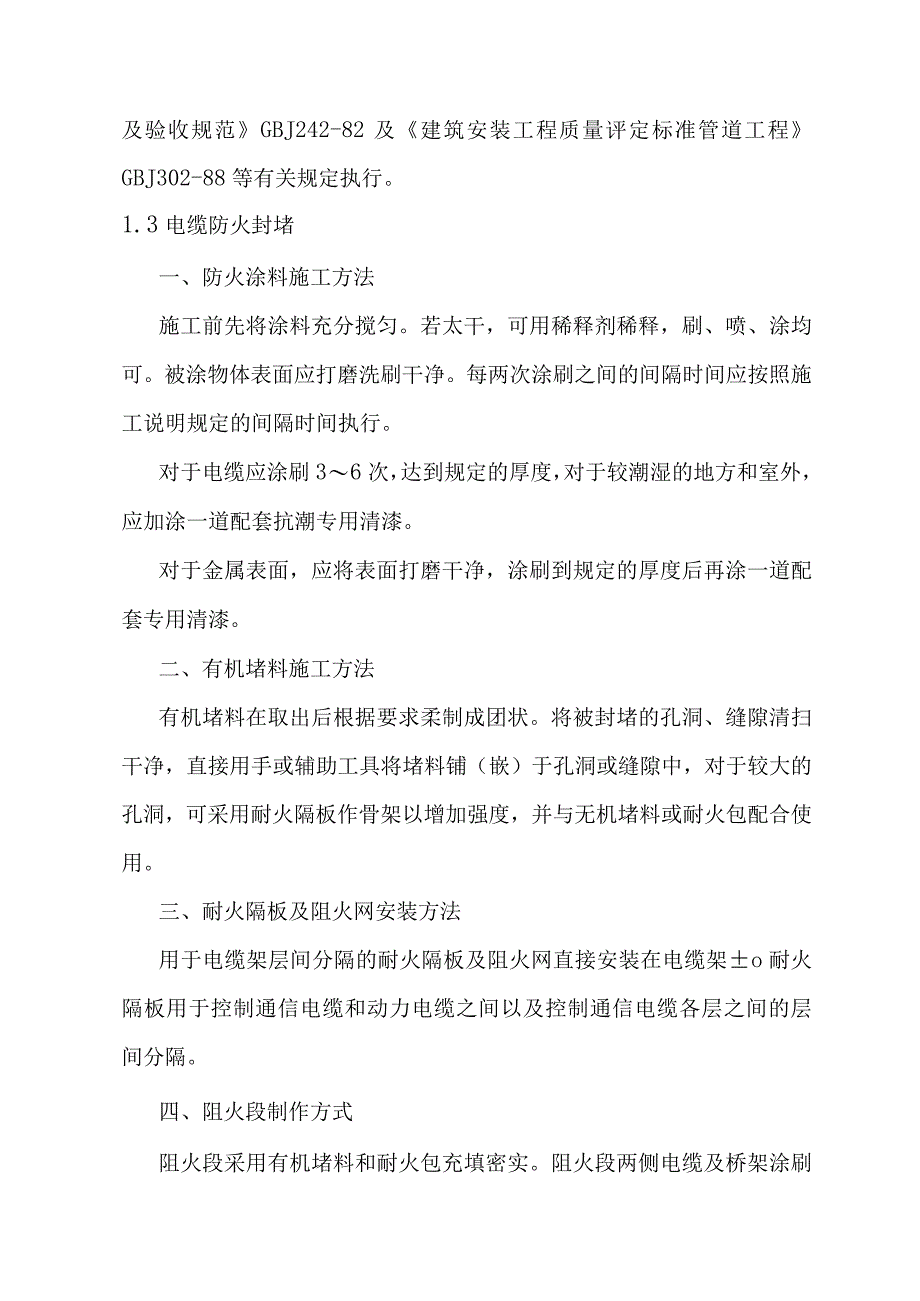

3、明规定的间隔时间执行。对于电缆应涂刷36次,达到规定的厚度,对于较潮湿的地方和室外,应加涂一道配套抗潮专用清漆。对于金属表面,应将表面打磨干净,涂刷到规定的厚度后再涂一道配套专用清漆。二、有机堵料施工方法有机堵料在取出后根据要求柔制成团状。将被封堵的孔洞、缝隙清扫干净,直接用手或辅助工具将堵料铺(嵌)于孔洞或缝隙中,对于较大的孔洞,可采用耐火隔板作骨架以增加强度,并与无机堵料或耐火包配合使用。三、耐火隔板及阻火网安装方法用于电缆架层间分隔的耐火隔板及阻火网直接安装在电缆架o耐火隔板用于控制通信电缆和动力电缆之间以及控制通信电缆各层之间的层间分隔。四、阻火段制作方式阻火段采用有机堵料和耐火包充填

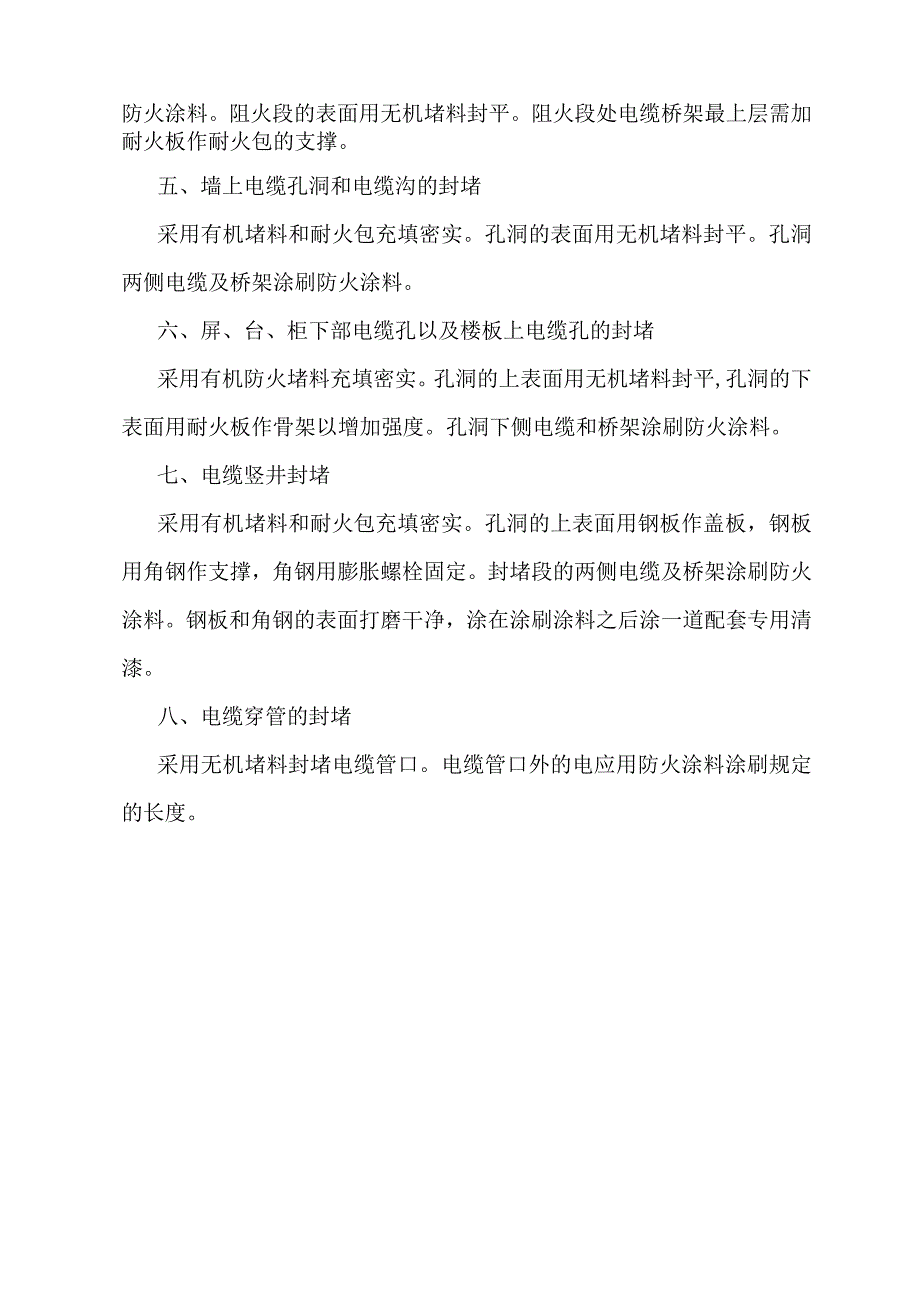

4、密实。阻火段两侧电缆及桥架涂刷防火涂料。阻火段的表面用无机堵料封平。阻火段处电缆桥架最上层需加耐火板作耐火包的支撑。五、墙上电缆孔洞和电缆沟的封堵采用有机堵料和耐火包充填密实。孔洞的表面用无机堵料封平。孔洞两侧电缆及桥架涂刷防火涂料。六、屏、台、柜下部电缆孔以及楼板上电缆孔的封堵采用有机防火堵料充填密实。孔洞的上表面用无机堵料封平,孔洞的下表面用耐火板作骨架以增加强度。孔洞下侧电缆和桥架涂刷防火涂料。七、电缆竖井封堵采用有机堵料和耐火包充填密实。孔洞的上表面用钢板作盖板,钢板用角钢作支撑,角钢用膨胀螺栓固定。封堵段的两侧电缆及桥架涂刷防火涂料。钢板和角钢的表面打磨干净,涂在涂刷涂料之后涂一道配套专用清漆。八、电缆穿管的封堵采用无机堵料封堵电缆管口。电缆管口外的电应用防火涂料涂刷规定的长度。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
